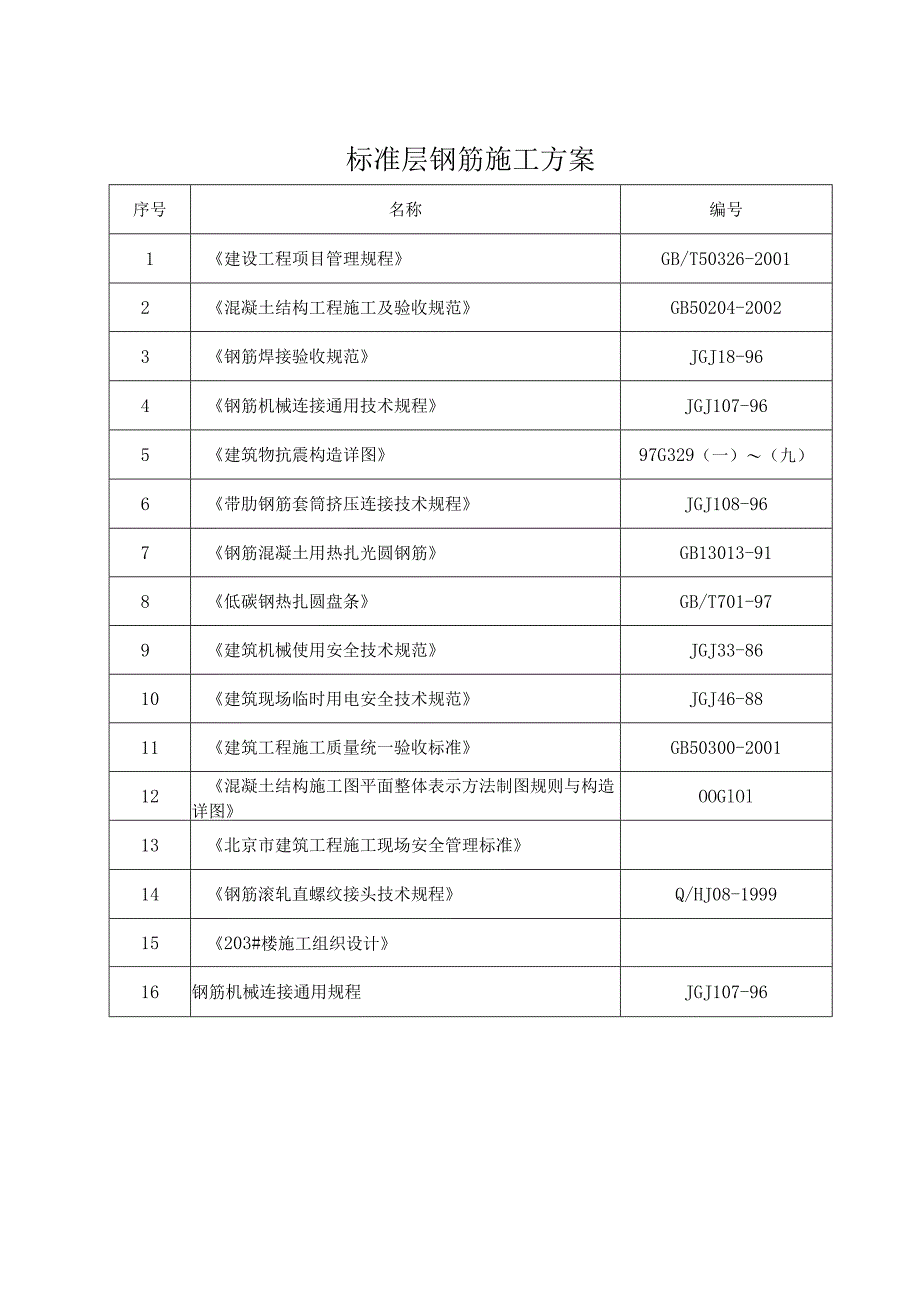

《标准层钢筋施工方案.docx》由会员分享,可在线阅读,更多相关《标准层钢筋施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。
1、标准层钢筋施工方案序号名称编号1建设工程项目管理规程GB/T50326-20012混凝土结构工程施工及验收规范GB50204-20023钢筋焊接验收规范JGJ18-964钢筋机械连接通用技术规程JGJ107-965建筑物抗震构造详图97G329(一)(九)6带肋钢筋套筒挤压连接技术规程JGJ108-967钢筋混凝土用热扎光圆钢筋GB13013-918低碳钢热扎圆盘条GB/T701-979建筑机械使用安全技术规范JGJ33-8610建筑现场临时用电安全技术规范JGJ46-8811建筑工程施工质量统一验收标准GB50300-200112混凝土结构施工图平面整体表示方法制图规则与构造详图OOGlOl

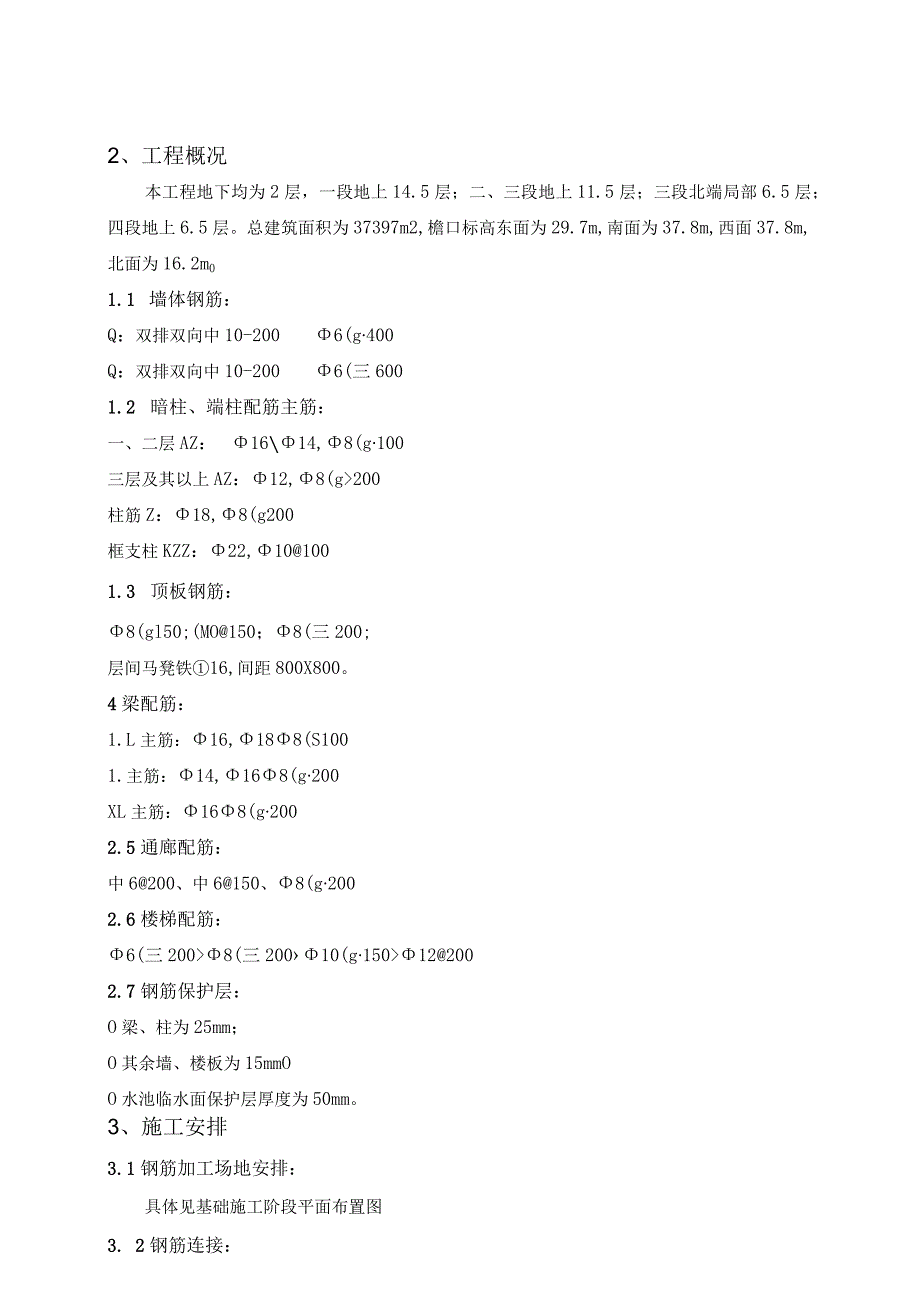

2、13北京市建筑工程施工现场安全管理标准14钢筋滚轧直螺纹接头技术规程Q/HJ08-199915203#楼施工组织设计16钢筋机械连接通用规程JGJ107-962、工程概况本工程地下均为2层,一段地上14.5层;二、三段地上11.5层;三段北端局部6.5层;四段地上6.5层。总建筑面积为37397m2,檐口标高东面为29.7m,南面为37.8m,西面37.8m,北面为16.2m01.1 墙体钢筋:Q:双排双向中10-2006(g400Q:双排双向中10-2006(三6001.2 暗柱、端柱配筋主筋:一、二层AZ:1614,8(g100三层及其以上AZ:12,8(g200柱筋Z:18,8(g200
3、框支柱KZZ:22,101001.3 顶板钢筋:8(gl50;(MO150;8(三200;层间马凳铁16,间距800X800。4梁配筋:1.L主筋:16,188(S1001.主筋:14,168(g200XL主筋:168(g2002.5通廊配筋:中6200、中6150、8(g2002.6楼梯配筋:6(三2008(三20010(g150122002.7钢筋保护层:O梁、柱为25mm;O其余墙、楼板为15mmOO水池临水面保护层厚度为50mm。3、施工安排3.1钢筋加工场地安排:具体见基础施工阶段平面布置图3. 2钢筋连接:竖向钢筋616以上使用直螺纹机械连接,现场设两台直螺纹机床。其余均使用搭接。

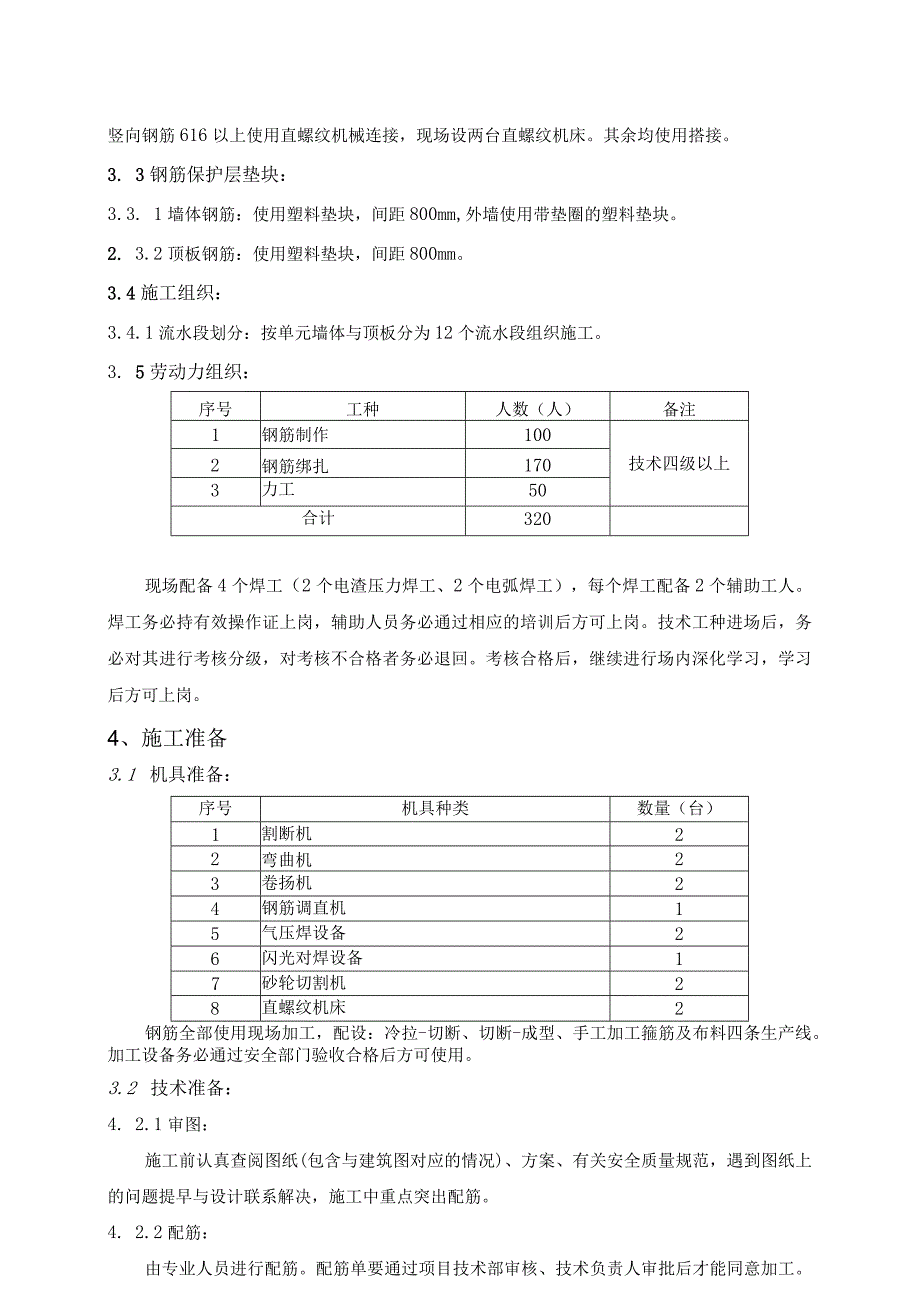

4、3. 3钢筋保护层垫块:3.3. 1墙体钢筋:使用塑料垫块,间距800mm,外墙使用带垫圈的塑料垫块。2. 3.2顶板钢筋:使用塑料垫块,间距800mm。3.4施工组织:3.4.1流水段划分:按单元墙体与顶板分为12个流水段组织施工。3. 5劳动力组织:序号工种人数(人)备注1钢筋制作100技术四级以上2钢筋绑扎1703力工50合计320现场配备4个焊工(2个电渣压力焊工、2个电弧焊工),每个焊工配备2个辅助工人。焊工务必持有效操作证上岗,辅助人员务必通过相应的培训后方可上岗。技术工种进场后,务必对其进行考核分级,对考核不合格者务必退回。考核合格后,继续进行场内深化学习,学习后方可上岗。4、施
5、工准备3.1 机具准备:序号机具种类数量(台)1割断机22弯曲机23卷扬机24钢筋调直机15气压焊设备26闪光对焊设备17砂轮切割机28直螺纹机床2钢筋全部使用现场加工,配设:冷拉-切断、切断-成型、手工加工箍筋及布料四条生产线。加工设备务必通过安全部门验收合格后方可使用。3.2 技术准备:4. 2.1审图:施工前认真查阅图纸(包含与建筑图对应的情况)、方案、有关安全质量规范,遇到图纸上的问题提早与设计联系解决,施工中重点突出配筋。4. 2.2配筋:由专业人员进行配筋。配筋单要通过项目技术部审核、技术负责人审批后才能同意加工。钢筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,熟悉有关混凝土保护层
6、、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。钢筋弯曲调整值304560901350.35d0.5d0.85d2d2.5d4. 2.3交底:班组在进行作业之前务必进行书面的技术交底,交底要有针对性与可操作性。交底次数每月至少一次,交底时应注意季节性特点及可操作性。根据设计参照配料单分清钢筋的规格、成型简图、尺寸、配料及组合;对加工人员进行现场技术交底,做出合格的标准样品示范,按样品下料制做。3. 3材料准备:3.1 1通常规定:O钢筋进场务必有出厂合格证及复试报告。O进场钢筋须按规格分类堆放整齐,应堆放在高于地面2200mm的支撑架上。支撑架使用200X200X150()的混凝土枕木,
7、间距不大于1500mm,并根据规格、长度挂好标识牌。4.3.2原材料试验:O原材料进场后按批进行检查、验收。O进场钢筋每种规格不大于60t取试件一组,不足60t取试件一组。O钢筋物理试验必试项目:弯曲试验、拉伸试验。O每一组试件数量:钢筋种类试件数量(个)拉伸试验弯曲试验热轧带肋钢筋22热轧光圆钢筋22低碳钢热轧盘条114.3.3滚轧直螺纹接头试验:D每种规格钢筋母材进行抗拉强度试验;2)每种规格钢筋接头的试件不应少于3根;4.3.4材料要求:D钢筋使用火烧丝进行绑扎。2)保护层垫块:墙、柱、楼板均使用塑料垫块,外墙使用带垫圈的塑料垫块。5、施工方法5.1钢筋加工工艺及质量要求:5.1.1钢筋
8、的调直:钢筋调直时,I级钢筋冷拉率不宜大于4%,钢筋调直后应平直、无局部弯曲。5.1.2钢筋下料:D下料原则:同规格钢筋根据不一致长度,长短搭配,统筹配料;先断长料,后断短料,减少短头,减少损耗。2)钢筋切断时应核对配料单,并进行钢筋试弯,检查料表尺寸与实际成型的尺寸是否相符,无误后方可大量切断成型。3)在工作台设置操纵下料长度的限位挡板,精确操纵钢筋的下料长度。4)钢筋切断时,钢筋与切断机刀口要成垂线,并严格执行操作规程,确保安全。在切断过程中,如发现钢筋有劈裂、缩头或者严重的弯头,务必切除。5.1.3钢筋弯曲成型:HPR235级末端应做180弯钩。O钢筋弯曲前,对形状复杂的钢筋(如弯起钢筋
9、),根据钢筋料牌上标明的尺寸,用石笔在钢筋上标示出各弯曲点位置,同时注意下列三个方面:根据不一致弯曲角度扣除弯曲调整值,其扣法是从相邻两段长度中各扣一半。钢筋端部带半圆弯钩时,该段长度划线应增加0.5d。弯曲点标注工作宜从钢筋中线开始向两边进行,两边不对称的钢筋,也能够从钢筋的一端开始划线,但要注意校核各弯曲段的定型尺寸。O钢筋在弯曲机上成型时,心轴直径是钢筋直径的2.5倍,成型轴宜加偏心轴套,以便习惯不一致直径的钢筋弯曲需要。同时,为使弯弧一侧的钢筋保持平直,挡铁轴宜做成可变挡架或者固定挡架(加角钢调整)。O箍筋成型时,应先做样品。弯钩要求:135。弯钩的平直段长度为IOd,且两端弯钩成等号
10、平行,长度误差不得超过5mm05. 1.4钢筋加工质量要求:1)钢筋拉直应平直,无局部曲折。2)钢筋切断断口不得有马蹄形或者起弯等现象,钢筋的长度应力求准确。3)钢筋弯曲成型形状正确,平面上没有翘曲不平现象。4)钢筋加工的同意偏差:项目同意偏差值(mm)测量法梁主筋II级;钢下料长度10尺检成型长度+5尺检180。弯钩平直段长度5尺检箍筋135。平直段长度5尺检90。弯折20直角尺检墙板钢筋10尺检柱主筋10尺检受力钢筋顺长度方向的净尺寸+10尺检弯起钢筋的弯折位置+20尺检5)成型好的钢筋按平面布置图的指定地点堆放,防止锈蚀与污染。挂上标牌,并标注尺寸、型号、规格、形状、使用部位、数量、制作
11、人等。5.2 绑扎安装及质量要求:本工程钢筋绑扎及节点做法务必满足97G329(一)(九)及规范要求。钢筋工程绑扎前应先熟悉施工图及规范,核对钢筋配料表与料牌。绑扎框架梁时务必注意与柱的交叉就位顺序。消防水池墙体施工时,预埋短钢筋,以便消防水池施工时做墙体模板拉结用。钢筋绑扎后铺脚手板作为人行通道,不同意直接踩踏钢筋。5.3 .1材料准备:1)成品钢筋:核对成品钢筋的钢号、直径、形状、尺寸与数量是否与料单料牌相符;如有错漏,应及时纠正增补。2)墙体定位筋:根据墙体的厚度,算出墙体定位钢筋的尺寸(墙厚-2mm)。加工尺寸务必准确,端头用角磨机磨平。使用之前务必通过预检。梯子筋起步位置为暗柱边80
12、0mm。每道墙焊接梯子筋的钢筋直径要求大于设计纵向钢筋一个规格,水平间距1200M。梯子筋中的横筋要求按竖向方向,设置上、中、下三道同墙厚的支撑筋,支撑筋端头要求用磨光机打磨平整,刷防锈漆两道。保证端头平整且不可能出现锈痕,这样既能操纵墙体钢筋的位置,又能保证墙体截面尺寸。纵向梯子筋的规格与加工尺寸见下图:墙体水平筋(外侧)兴M醐隙速事强 般拴磬嵌邻翘甄 屈馨t嫉hbs墙体线隔体线(内侧)A节点 括号内为外墙支撑铁水 体 墙(共三根)I墙体线I 15B节点地下墙体纵向梯子筋加工示意图在墙体上方设置一道水平“梯型架”定位筋,该“梯型架”位于顶板上皮5070CnU在绑扎下一层墙体钢筋时拆除。墙体竖
13、向钢筋5.3基本方法:O钢筋摆放位置线的标定:每根钢筋摆放位置线用至少两个粉笔点(直筋在两端,箍筋在对角)来标识,但插筋在插入部分的底与顶用红漆标点标识。板筋、梁主筋摆放线分别在每层顶板模板四周与梁底模端部标出。柱、梁箍筋摆放线在对角主筋上标出。墙体水平筋摆放线在竖向钢筋上标出。O钢筋的绑扎:钢筋使用22#铁丝绑扎。所有钢筋交错点均绑扎,且务必牢固。同一水平直线上相邻绑扣呈“八”字型,朝向混凝土体内部(局部无法朝向内部的,只有朝向外部,但绑扣露头部分应与水平筋相贴,且同一直线上相邻绑扣露头部分朝向应正反交错),露头部分与水平筋成45。,且同一直线上相邻绑扣露头部分朝向正反交错。O抗震构造要求,
14、钢筋的最小锚固长度Le(“结施”与uOOGlOl)见下图:钢筋种类混凝土强度等级备注C20C25C30,C352C40I级钢筋35d30d25d25d且应2250II级钢筋45d40d35d30d钢筋的接头及搭接长度lu:钢筋种类混凝土强度等级备注C20C25C30,C352C40I级钢筋47d41d35d35d且应2300II级钢筋59d53d47d41d搭接接头任一接头中心至1.3LE范围内或者焊接接头任一接头中心至35d且250Omm范围内,受力钢筋接头面积不能超过规范规定。墙体竖向钢筋搭接范围内,至少务必保证三根水平筋通过,并与其绑牢。O其他要求: 外边轴墙体、框架柱插筋弯钩,外侧弯钩向内,内墙柱弯钩应向两边。 标准层施工,墙体竖向钢筋应距柱边5cm,水平钢筋距地面5Cm为第一根起步筋。5.4钢筋绑扎:5.4.1墙
