《水库桥梁建设项目简报.docx》由会员分享,可在线阅读,更多相关《水库桥梁建设项目简报.docx(2页珍藏版)》请在第壹文秘上搜索。

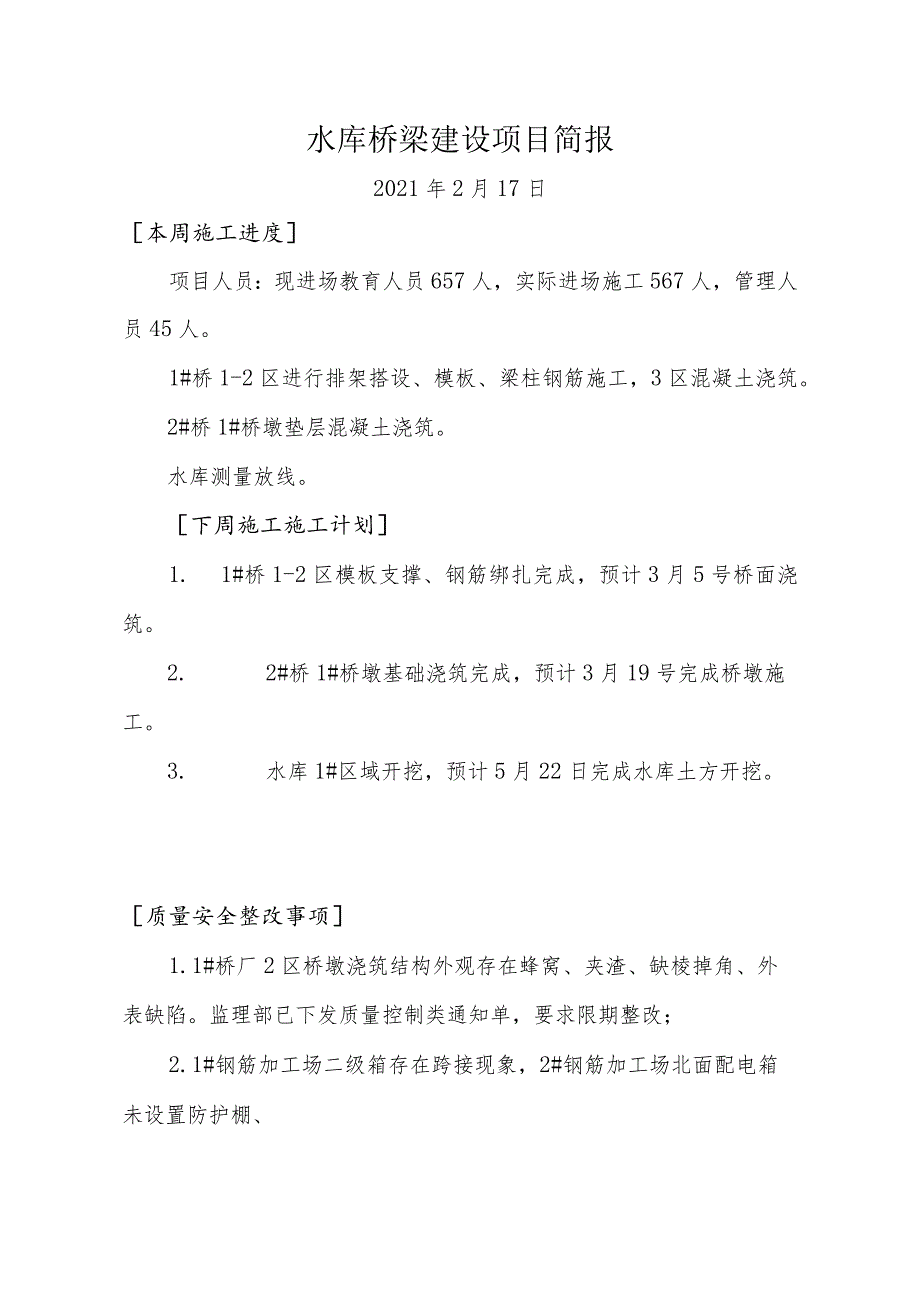

水库桥梁建设项目简报2021年2月17日本周施工进度项目人员:现进场教育人员657人,实际进场施工567人,管理人员45人。1#桥1-2区进行排架搭设、模板、梁柱钢筋施工,3区混凝土浇筑。2#桥1#桥墩垫层混凝土浇筑。水库测量放线。下周施工施工计划1. 1#桥1-2区模板支撑、钢筋绑扎完成,预计3月5号桥面浇筑。2. 2#桥1#桥墩基础浇筑完成,预计3月19号完成桥墩施工。3. 水库1#区域开挖,预计5月22日完成水库土方开挖。质量安全整改事项1.1#桥厂2区桥墩浇筑结构外观存在蜂窝、夹渣、缺棱掉角、外表缺陷。监理部已下发质量控制类通知单,要求限期整改;2.1#钢筋加工场二级箱存在跨接现象,2#钢筋加工场北面配电箱未设置防护棚、3、1#桥1-2区木工加工灭火器配备不全,临边防护滞后等。监理部已下发安全文明通知单,要求限期整改;其他重要事项无
