机场T2航站楼及配套工程临设施工方案培训资料.docx

上传人:p** 文档编号:793181 上传时间:2024-03-01 格式:DOCX 页数:43 大小:685.31KB
下载 相关 举报
机场T2航站楼及配套工程临设施工方案培训资料.docx_第1页
第1页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第2页
第2页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第3页
第3页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第4页
第4页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第5页
第5页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第6页
第6页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第7页
第7页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第8页
第8页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第9页
第9页 / 共43页
机场T2航站楼及配套工程临设施工方案培训资料.docx_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《机场T2航站楼及配套工程临设施工方案培训资料.docx》由会员分享,可在线阅读,更多相关《机场T2航站楼及配套工程临设施工方案培训资料.docx(43页珍藏版)》请在第壹文秘上搜索。

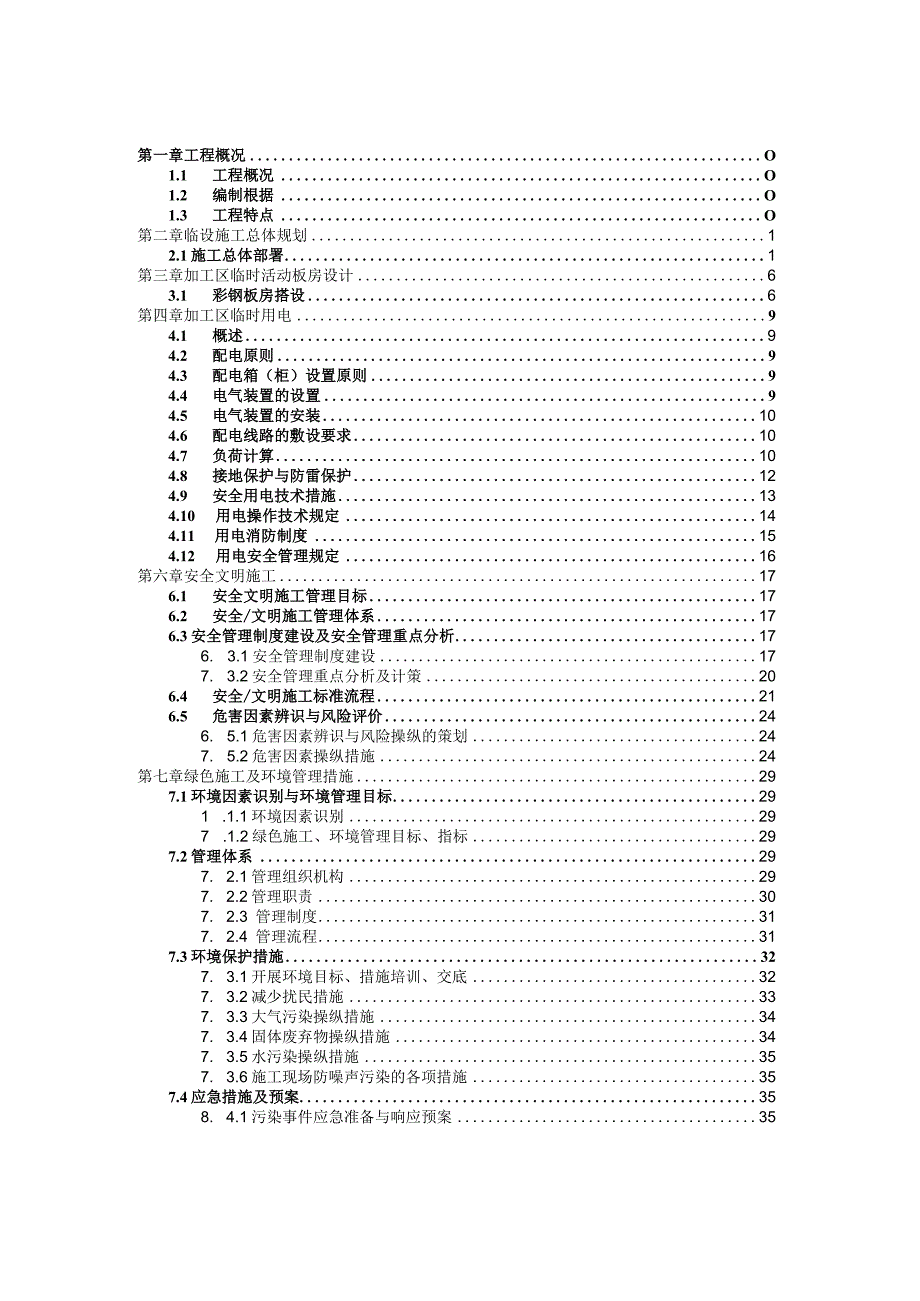

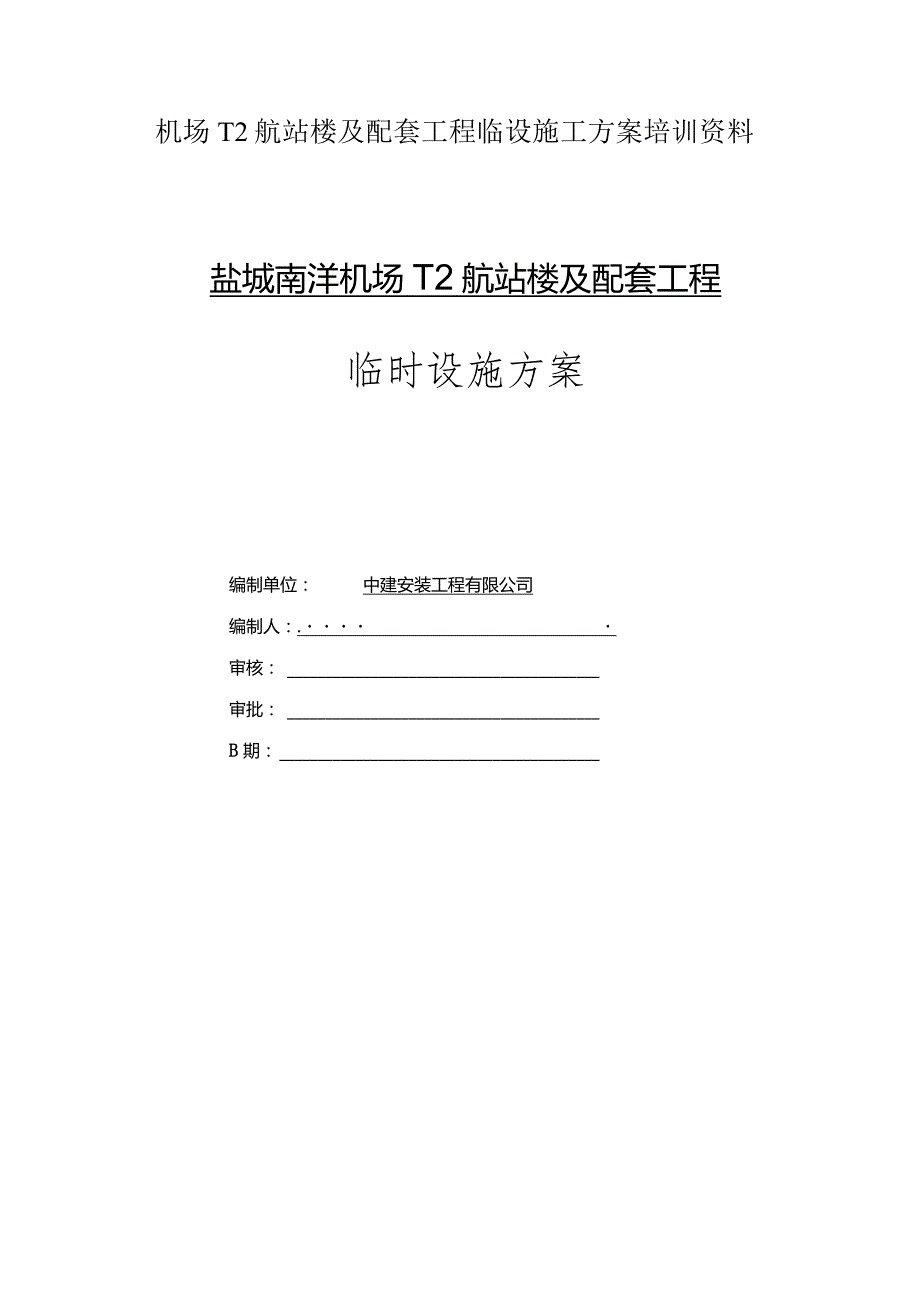

1、机场T2航站楼及配套工程临设施工方案培训资料盐城南洋机场T2航站楼及配套工程临时设施方案编制单位:中建安装工程有限公司编制人:.审核:审批:B期:版本:2016年(第一版)公布日期:2016年5月4日第一章工程概况O1.1 工程概况O1.2 编制根据O1.3 工程特点O第二章临设施工总体规划12.1施工总体部署1第三章加工区临时活动板房设计63.1 彩钢板房搭设6第四章加工区临时用电94.1 概述94.2 配电原则94.3 配电箱(柜)设置原则94.4 电气装置的设置94.5 电气装置的安装104.6 配电线路的敷设要求104.7 负荷计算104.8 接地保护与防雷保护124.9 安全用电技术

2、措施134.10 用电操作技术规定144.11 用电消防制度154.12 用电安全管理规定16第六章安全文明施工176.1 安全文明施工管理目标176.2 安全/文明施工管理体系176.3安全管理制度建设及安全管理重点分析176. 3.1安全管理制度建设177. 3.2安全管理重点分析及计策206.4 安全/文明施工标准流程216.5 危害因素辨识与风险评价246. 5.1危害因素辨识与风险操纵的策划247. 5.2危害因素操纵措施24第七章绿色施工及环境管理措施297.1环境因素识别与环境管理目标291 .1.1环境因素识别297 .1.2绿色施工、环境管理目标、指标297.2管理体系297

3、. 2.1管理组织机构297. 2.2管理职责307. 2.3管理制度317. 2.4管理流程317.3环境保护措施327. 3.1开展环境目标、措施培训、交底327. 3.2减少扰民措施337. 3.3大气污染操纵措施347. 3.4固体废弃物操纵措施347. 3.5水污染操纵措施357. 3.6施工现场防噪声污染的各项措施357.4应急措施及预案358. 4.1污染事件应急准备与响应预案357. 4.2危险化学品危害事故应急准备与响应预案3612 3 4& & & &抗台风加固措施37抗台风管理措施37物资准备37第一章工程概况1.1 工程概况表1-1工程概况项目要紧内容工程名称盐城南洋机

4、场T2航站楼及配套工程建设地址项目位于项目位于江苏省盐城市亭湖区南洋机场内建设单位盐城南洋机场有限责任公司设计单位华东建筑设计研究院有限公司监理单位浙江江南工程管理股份有限公司施工单位中建安装工程有限公司上海分公司建设规模项目包含T2航站楼、站前地下车库及站前高架,总建筑面积约49000mi工期要求估计2016年4月1日开工,2017年7月24日竣工,共计480个日历天1.2 编制根据1、施工现场临时建筑物技术规范JGJ/T188-2009;2、临时性建(构)筑物应用技术规程DGJ08-114-2005;3、建设工程施工现场消防安全技术规范GB50720-2011;4、总包招标文件要求、招标图

5、纸及总平面布置图;5、中建八局企业形象规范手册;6、中建八局施工现场临时设施管理标准o1.3 工程特点本工程为盐城南洋机场T2航站楼及配套工程,位于江苏省盐城市南洋机场,建筑总面积约51000平方米,其中T2航站楼建筑面积约30000平方米,地下车库约19000平方米,连接体约2000平方米,站前高架一座。第二章临设施工总体规划2.1 施工总体部署本工程临时设施分为管理人员办公区、施工工人宿舍区、生产加工区三大部分。管理人员办公区与施工工人宿舍区租借总承包方办公区与宿舍。根据本工程特点,施工现场位于盐城机场内,因施工场地受限、工程需要大量的劳力与劳动量。目前,按照电气一队、电气二队、电气三队三

6、家队伍考虑,平常施工工人约30人,高峰时工人估计将到达60人。为了便于项目部管理人员工作、加强对施工工人的管理,科学合理地减轻劳动量与改造工人劳动强度,让工人有一个舒适的休息场所。按照现场实际情况,生产加工区选择了一块在盐城机场项目南侧,与施工现场钢筋加工棚一条马路之隔的场地,便于电气安装施工的材料的储存,电气安装附件的预制与搬用。该场地总占地面积约为650m2,场地内地面已经作水泥硬化处理,如图2-1所示。计划租赁占地面积约26011f,剩余部分作为预留场地,以便在施工高峰期备用。图2-1项目位置总平面图1 .1.1管理人员休息区本工程中计划租赁距离施工现场较近的1套房间(1套120平米,租

7、金约4000元/月)用于项目部管理人员居住,并聘用1名厨师(工资约3000元/月),并选择其中1套客厅较大的房间作为食堂、就餐地点。2 .2.2管理人员办公区在施工现场邻近租赁总承包方搭建临时用房(临水、临电由租赁方负责配置),租期为本项目的施工阶段,项目部管理人员办公区、工人宿舍区隔离分开管理,如图2-2所示大门2卜体工AW电 7 一二一b工人rj,.fH一3川:人宿舍3L 二 二 一 Jzi X I J 一层地龙骨安装一一层竖向龙骨安装及屋架安装墙面、地面、吊顶装饰栏杆、门窗安装屋面板安装1打胶麦清理图37彩钢板房搭设流程图3.1.1 彩钢板房基础由施工完毕后,经一定时间保养,由安装班组队

8、按规格及安装顺序进行堆放,钢架构件应平整堆放,避免因堆放不当而造成钢构件扭曲变形,影响构件受力强度。3.1.2 底盘角钢的放置:将底盘角钢按所建活动房长、宽尽量均匀放置于条件基础中间(以最大限度发挥基础均匀受力)并将各链接点焊焊接牢固。3.1.3 下层平梁的竖立:将钢平梁按顺序逐个放置在活动房基础及底盘负钢上,用中8mm紧固螺钉将4#钢柱上端与平梁的前后柱脚头紧固,柱脚下端与底盘用G8mm紧固螺钉连接,缓缓撑起平梁至垂直。(竖第一只边梁时同时进行安装山墙柱子),固定柱子下端与底端连接的螺钉,用上层隔墙柱子斜撑平梁脚头处,防止平梁前后位移,然后逐个竖起整幢平梁。3.1.4 下层外墙板的安装:在竖

9、起第一根梁的同时,第一层夹芯板同时安装,用6mm螺杆及垫片、螺帽将夹芯板与4#(2.5#山墙柱)钢柱连接牢固,板块间隙应限制在5mm之内,前后各安一块后,竖第一棍平梁至安装到最后一根边梁,装完第一层板,装第二层板及窗,在安装第三层板时,留门的上方应放置一段角钢,以便在拆除两块墙板时,能使角钢托住二层板留下门框洞。3.1.5 利用穿架及角钢进行平梁间的固定在安装完第三层夹芯板后,用墙线在平梁下弦、柱的内侧前后各拉一根,进一步纠正前后墙的偏移,同时在线锤校下前后墙及山墙的垂直度,然后将窗架放置在各平梁的下弦之间放置一至二块吊顶板,限定下弦间距,将穿架与平梁逐个焊牢固定,再在平梁下弦的前后两处垂直度

10、,同时在两边间平梁内用25*3角钢焊水平交叉支撑固定平梁的前后位移,务必时在中间另加设以平梁层的整体稳固性。3.1.6 下层隔墙的安装:用8mm紧固螺钉将隔墙柱子的上下端分另与平梁下弦的隔墙脚头、底盘箍,然后6mm螺杆、墙垫片将内墙逐层固定的内墙柱子上。3.1.7 上层底盘及楼板的安装铺设将上层底盘放置在平梁上弦的前后连接点处,校下平梁间间距及垂直后与接点一一焊接牢固。将楼梯临时安放在便于航运上层材料的适当位置处,由下入往上运送楼板,同时逐间铺设至完毕。3.1.8 上层屋架及夹芯板的安装:将上层屋架按顺序平放于楼板面上,用中8mm螺钉将前后柱及山隔墙柱子分别与屋架相对应的脚头连接牢固,竖起边架

11、时需用绳子一头栓住顶部,另一头固定于平梁间,以防边架外倾,竖起边架后固定柱子下端与底盘的螺钉,同时安装上层第一层夹芯板,然后逐个撑起上层屋架至完毕。安装过程中,同时用2.5#柱子两头分别撑住屋架的脚头及楼板面,以防上层前后墙的倾斜,用线锤吊墙体垂直度,然后安装第二层、第三层板、窗至完毕。3.1.9 上层屋架的固定及中19圆钢楝条的安装:用6mm螺钉将19钢管Ii条由檐口处向屋架顶部逐间排与屋架上弦所对应的螺孔逐个固定,在校正屋架前后位移,进行屋架间的固定。先用上层吊顶板在各屋架下弦中排放一至二块天花板,然后在各屋架下弦中间焊设一道水平拉径以固定屋架间距离,在两边屋架内分别焊设垂直支撑及水平交叉

12、以进一步固定上层屋架,必要时在中间另增设支撑体系,以提高加强上层钢架的整体稳固。3.1.10 山墙顶尖板及上层隔墙板的安装:在屋架整体安装固定完毕后,用6mm墙板直勾结将山墙顶尖板逐块固定在边梁屋架的腹杆上,用6mm螺杆将内墙逐层固定有内墙2.5#柱子上。3.1.11 屋面机制瓦片盖设:将机制瓦按顺序风向从屋架两面檐口处下往上逐排盖设,同时用66mm瓦勾在中19。楝条管上方处钻孔后挂钩,关用防水垫片、瓦垫片、螺帽将瓦片固定,在屋脊处盖设水泥脊瓦,前后檐口及山墙沿处用瓦勾作必要的加固,以增强屋面瓦片抗风力。3.1.12 上层吊顶板的安装将吊顶天花板逐排由中间向两边直至铺设完毕,同时调整好板与板之间缝隙。3.1.13 门的安装将门搁置在框柱上,开启灵活后电焊固定,并安装上门锁,锁匙应开启灵活,锁片、拉手及玻璃、弹簧、油灰。3.1.14 窗附件玻璃、内墙墙纸及外墙勾缝同时进行安装。窗附件安装完毕后,进行玻璃的安装,并按要求安装弹簧、油灰。彩塑墙纸经浸水并剥离连接处纸屑后,平贴于匀涂墙布胶水的内墙水泥面上,抹平表面及连接处,完毕后关闭门窗,防止墙纸与板面未完全粘合前风吹而产生脱胶外墙墙缝用水泥砂浆勾缝,需平直、不开裂、无脱落。3.2 质量操纵措施:3.2.1 确认基础为一次浇注完成,基础面为光面且不宜

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
