《机械使用计划XX调整.docx》由会员分享,可在线阅读,更多相关《机械使用计划XX调整.docx(11页珍藏版)》请在第壹文秘上搜索。

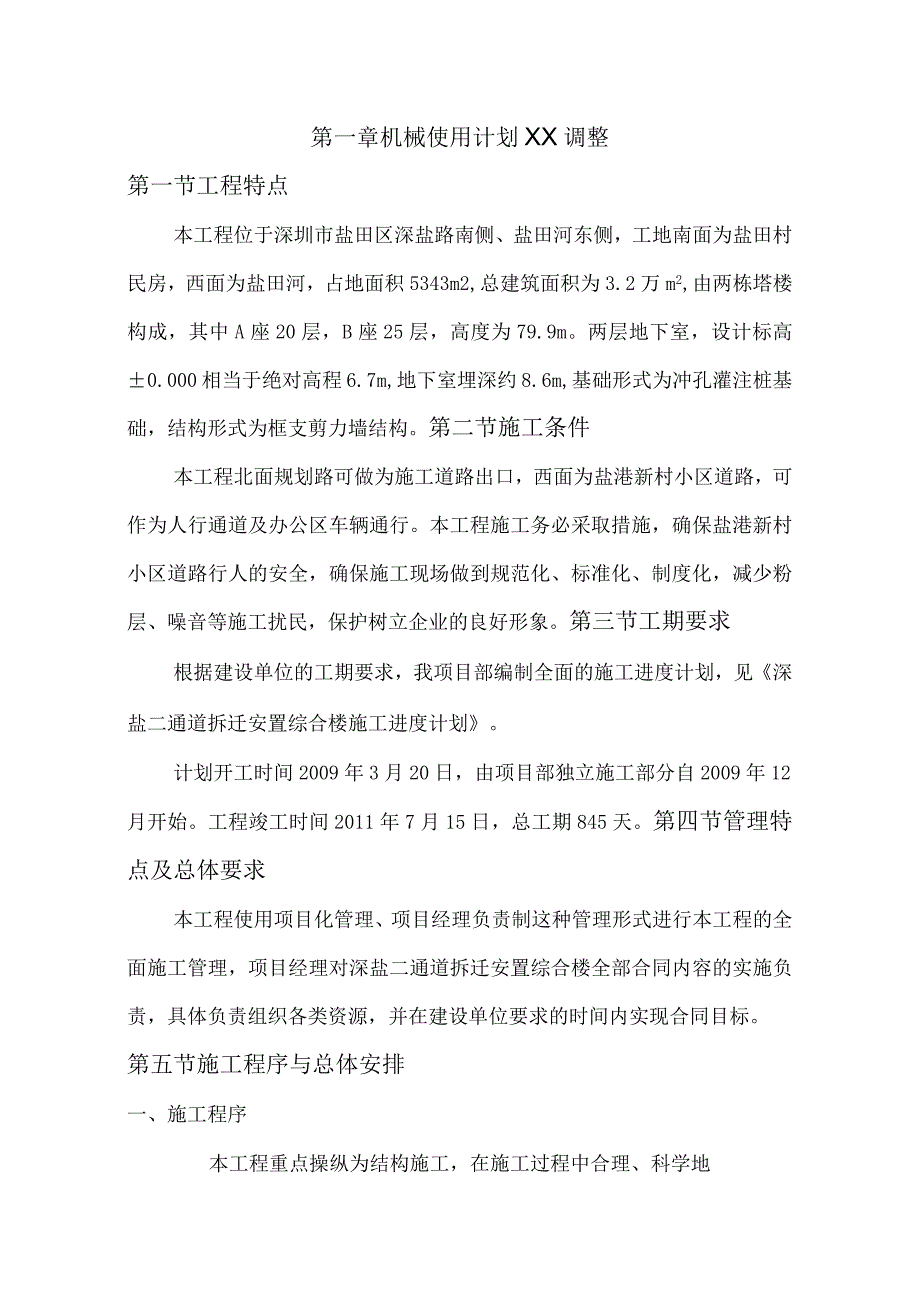

1、第一章机械使用计划XX调整第一节工程特点本工程位于深圳市盐田区深盐路南侧、盐田河东侧,工地南面为盐田村民房,西面为盐田河,占地面积5343m2,总建筑面积为3.2万m2,由两栋塔楼构成,其中A座20层,B座25层,高度为79.9m。两层地下室,设计标高0.000相当于绝对高程6.7m,地下室埋深约8.6m,基础形式为冲孔灌注桩基础,结构形式为框支剪力墙结构。第二节施工条件本工程北面规划路可做为施工道路出口,西面为盐港新村小区道路,可作为人行通道及办公区车辆通行。本工程施工务必采取措施,确保盐港新村小区道路行人的安全,确保施工现场做到规范化、标准化、制度化,减少粉层、噪音等施工扰民,保护树立企业

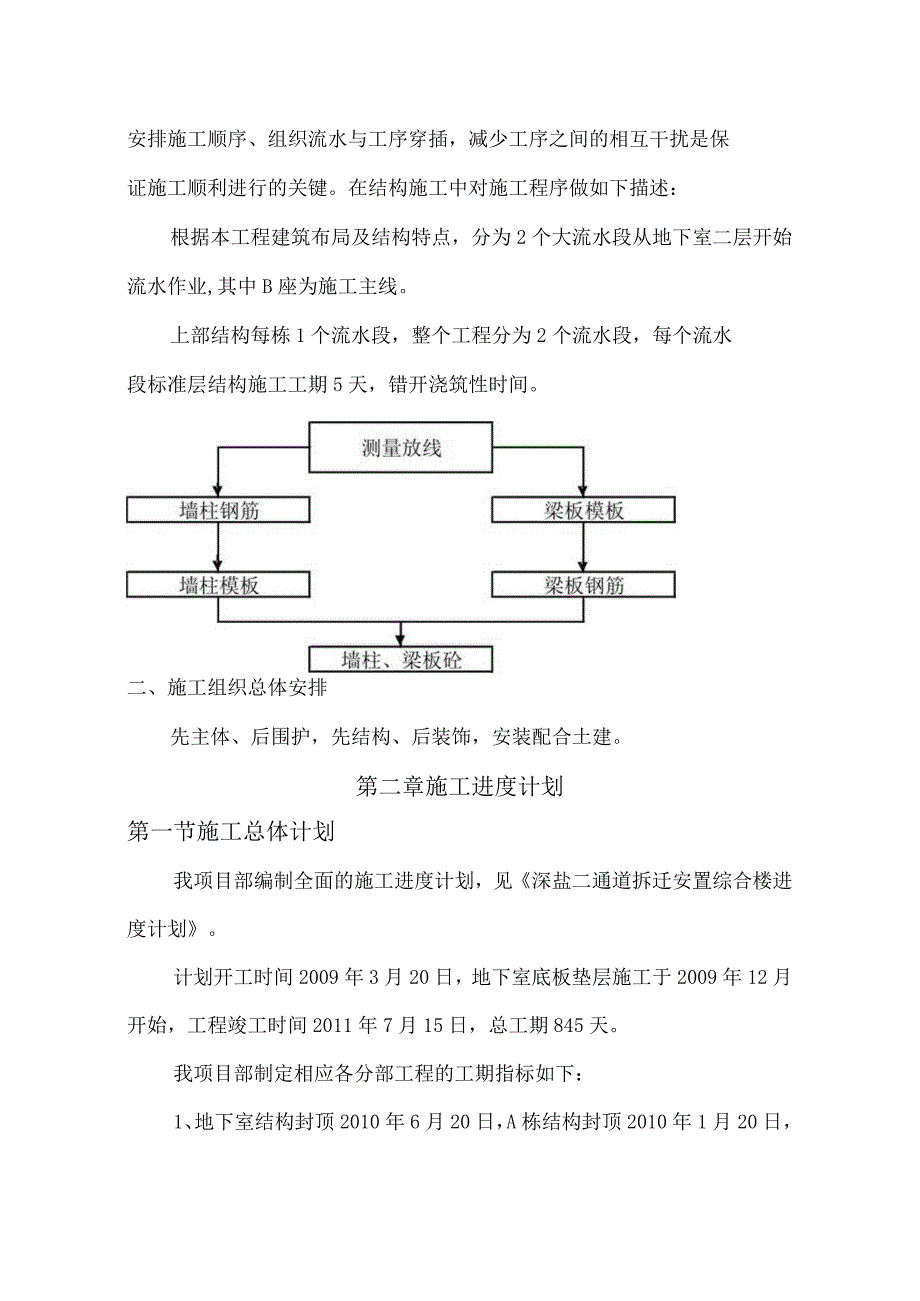

2、的良好形象。第三节工期要求根据建设单位的工期要求,我项目部编制全面的施工进度计划,见深盐二通道拆迁安置综合楼施工进度计划。计划开工时间2009年3月20日,由项目部独立施工部分自2009年12月开始。工程竣工时间2011年7月15日,总工期845天。第四节管理特点及总体要求本工程使用项目化管理、项目经理负责制这种管理形式进行本工程的全面施工管理,项目经理对深盐二通道拆迁安置综合楼全部合同内容的实施负责,具体负责组织各类资源,并在建设单位要求的时间内实现合同目标。第五节施工程序与总体安排一、施工程序本工程重点操纵为结构施工,在施工过程中合理、科学地安排施工顺序、组织流水与工序穿插,减少工序之间的

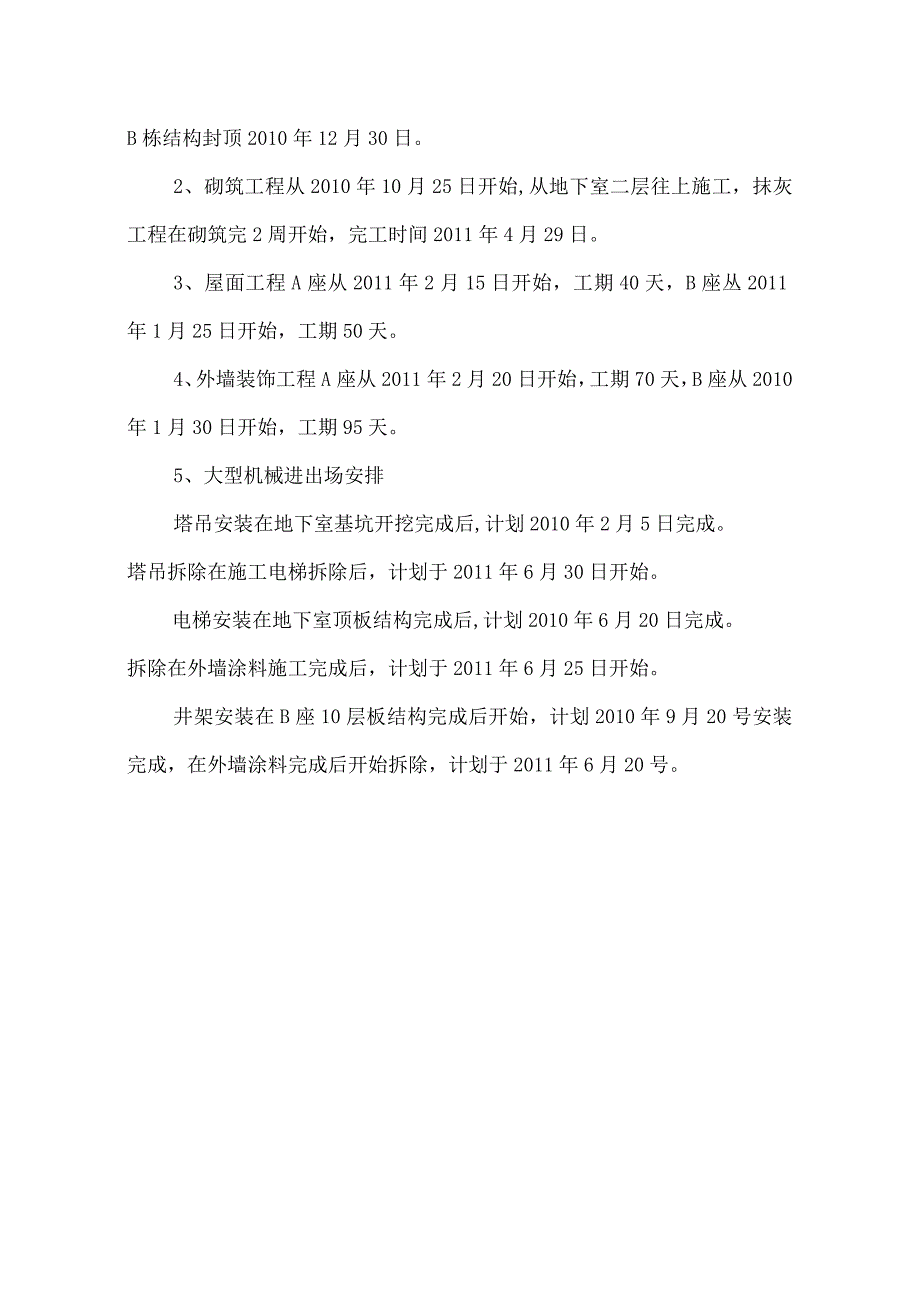

3、相互干扰是保证施工顺利进行的关键。在结构施工中对施工程序做如下描述:根据本工程建筑布局及结构特点,分为2个大流水段从地下室二层开始流水作业,其中B座为施工主线。上部结构每栋1个流水段,整个工程分为2个流水段,每个流水段标准层结构施工工期5天,错开浇筑性时间。二、施工组织总体安排先主体、后围护,先结构、后装饰,安装配合土建。第二章施工进度计划第一节施工总体计划我项目部编制全面的施工进度计划,见深盐二通道拆迁安置综合楼进度计划。计划开工时间2009年3月20日,地下室底板垫层施工于2009年12月开始,工程竣工时间2011年7月15日,总工期845天。我项目部制定相应各分部工程的工期指标如下:1、
4、地下室结构封顶2010年6月20日,A栋结构封顶2010年1月20日,B栋结构封顶2010年12月30日。2、砌筑工程从2010年10月25日开始,从地下室二层往上施工,抹灰工程在砌筑完2周开始,完工时间2011年4月29日。3、屋面工程A座从2011年2月15日开始,工期40天,B座丛2011年1月25日开始,工期50天。4、外墙装饰工程A座从2011年2月20日开始,工期70天,B座从2010年1月30日开始,工期95天。5、大型机械进出场安排塔吊安装在地下室基坑开挖完成后,计划2010年2月5日完成。塔吊拆除在施工电梯拆除后,计划于2011年6月30日开始。电梯安装在地下室顶板结构完成后
5、,计划2010年6月20日完成。拆除在外墙涂料施工完成后,计划于2011年6月25日开始。井架安装在B座10层板结构完成后开始,计划2010年9月20号安装完成,在外墙涂料完成后开始拆除,计划于2011年6月20号。第三章机械设备资源操纵计划第一节机械使用计划表序号用电设备名称规格型号中位数数进场时间退场时间备注1附着式塔吊H336B台12010.2.12011.6.152施工电梯SCD200部22010.6.152011.6.13井架JJM-10台22010.9.202011.6.204碎输送泵HBT-60台22010.2.102011.1.305平板振动器ZB-11台22010.2.102
6、011.1.306插入式振动器ZX50条82010.2.102011.1.307布料机台22010.2.102011.1.308钢筋调直机CT-6/14台12010.2.102011.1.309钢筋切断机GJ40-1台22010.2.102011.1.3010钢筋弯曲机GW32台32010.2.102011.1.3012钢筋对焊机UN-100台22010.2.102011.1.3011空压机VHP400台62010.3.202010.6.2012高压水箱泵DA1-100台12010.6.32011.7.1013潜水泵KWIS50-30台82009.12.252010.11.1014电焊机BX1
7、-330台32010.2.102011.1.3015搅拌机JZ750台22010.8.102011.5.1016装栽机部12010.12.252010.6.2017蹦蹦车部22010.3.202011.6.2018人货车部12009.3.202011.7.1519大巴车部12009.12.12011.7.1520木工圆盘锯MJ104台32009.3.202011.1.2021全站仪12009.3.202011.5.3022水准仪22009.3.2020115.3023经纬仪12009.3.202011.5.3024铅锤仪22009.3.202011.5.3025激光投影仪12009.3.202
8、011.5.3026木工刨床MB504B台12010.3.202011.1.20第二节机械设备人员配备计划序号机械名称人员数量(人)序号机械名称人员数量1塔吊(H3/36B型)3+6=910人货车12施工电梯2X4=811翻斗车13井架2X2=412木工台锯44碎输送泵413全站仪测量放线合计8人5砂浆搅拌机(750型)414水准仪6装载机115经纬仪7电焊机(BX-500-2)416铅直仪8高压水泵217大巴车19蹦蹦车2项目总工(签字):成本总监(签字):审核意见:机械设备租赁中心:审核日期:年月日审核意见:工程部:审核日期:年月日审核意见:总工程师:审核日期:年月日审核意见:副总经理:审
9、核日期:年月日第三节机械施工方案申报计划本工程涉及要紧大型施工机械安装拆卸方案由项目技术部会同租赁部编制,计划如下:编号方案名称编制部门申报时间2塔吊(H3/36B型)安装拆卸方案机械租赁部2010.1.1031#电梯安装拆卸方案机械租赁部2010.5.2042#电梯安装拆卸方案机械租赁部2010.5.2051#井架安装拆卸方案机械租赁部2010.5.2062#井架安装拆卸方案机械租赁部2010.5.207高层施工机械倾覆应急预案机械租赁部2010.3.20第四章施工平面图详见后附深盐二通道拆迁安置综合楼地下室结构施工平面布置图、深盐二通道拆迁安置综合楼主体结构施工平面布置图、深盐二通道拆迁安
10、置综合楼装修施工平面布置图。第五章机械费成本预控指标与说明详见下页第六章机械设备安全与风险防范一、塔吊安全与风险防范与要求本工程使用1台臂长60米H3/36B型塔吊,回转范围包含盐港新村、小区道路、生活区、办公区等。要紧应使用下列措施保证安全。1、设置回转限位(包含声控报警)操纵塔吊大臂进入盐港新村。2、当塔吊前臂进入小区道路时设置声控提示装置,同时加强了望与指挥,尽量避免起吊物进入该路段。3、当塔吊前臂进入生活区时设置声控提示装置,同时加强了望与指挥,尽量避免起吊物进入该区域。4、该工程基础为桩基础,地质情况复杂,按照厂家提供的塔吊技术参数设计塔吊桩基础,安装钢筋与预埋件,保证基础牢固。其他
11、注意事项如下:1、安装及拆卸作业前,务必认真研究作业方案,严格按照架设程序分工,统一指挥。2、安装塔吊务必保证安装过程各类状态下的稳固性,务必使用专用螺栓,不得随意代用。3、塔吊附墙件的布置与间隔,应符合说明书的规定。4、塔吊务必按照现行国家标准塔式起重机安全规程GB5144及说明书规定安装起重力矩限制器、起重量限制器、幅度限制器、起升高度限制器、回转限制器等安全装置。5、为防止事故发生,塔吊务必由具备资质的专业队伍安装与拆卸,司机务必持证上岗,安装完毕后经技术监督局特种设备安全检测中心或者建管局安监站验收合格后方投入使用,并作好备案工作。6、塔吊司机操作时,务必严格按照操作规程操作,不准违章
12、作业,严格执行“十不吊”,操作前务必有安全技术交底记录,并履行签字手续。7、塔吊安装、顶升、拆除务必先编制施工方案,经项目总工审批后遵照执行。8、所有架工务必持证上岗,工作十佩带好个人防护用品,严格按方案施工,作好塔吊拉结点安装,防止架体倒塌。二、电梯安全与风险防范与要求1、在安装期间,绝对不同意与安装工作的人员使用升降机。2、驱动吊笼运行务必将加节按纽盒或者操作盒移至吊笼顶操纵,不同意在吊笼内操纵。3、不同意在风速13米/秒与雷电、下雨等恶劣天气条件下进行安装工作。4、利用设置在吊笼顶的安装吊杆进行安装工作时,吊杆的最大起重量为200KG,不同意超载。吊笼载荷也不同意超过额定安装载重量。5、
13、任何人不得在旋吊物下。6、安装吊杆上有悬挂物时,不得开动吊笼。7、吊笼运行时,人员的头部、手及装运的物件绝对不准伸出吊笼护栏。8、除非总电源已完全切断,否则不能让任何人在地面围栏内、围栏顶上或者先靠伏在围栏上与在升降机通道内、导架立柱内与附墙架等不安全区域内活动。9、除非加节按钮盒的防止误动作开关扳至停机位置或者操作盒上的紧急停机按钮已经按下,否则不得在吊笼顶上进行安装工作。10、不能让任何不称职的人员进行电气的接线工作,且在进行这类工作时,务必确保切断电源。11、直到所有的连接螺栓已完全牢固、吊具从刚安好的标准节处拆除后,才能驱动吊笼。(一)电梯操作的安全措施1、风速20ms,不得操作升降机。2、在确认“日常安全检查”与“保养与维修”已完成之前,不能操作升降机。3、吊笼载荷与乘客人数不准超过标牌上规定的额定值。4、不能让货物超出吊笼。加节时在吊笼顶部设置的吊杆应拆除。5、除了驾驶员外,驾驶室内不同意载运其他人员或者货物。6、要确保所有保护与安全装置能正常工作,否则不得操作升降机。7、在确认吊笼与重通道内没有任何障碍物与人员之前,不得操作升降机。8、当升降机在吊笼内进行操作时,吊笼的顶上不得有人。9、发现故障或者危及安全的情况时,应立即报告现场的安全负责人;在故障与危及安全的情况排除之前,不得操作升降机。(三)其他
