《某市新博物馆强夯工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《某市新博物馆强夯工程施工组织设计.docx(35页珍藏版)》请在第壹文秘上搜索。

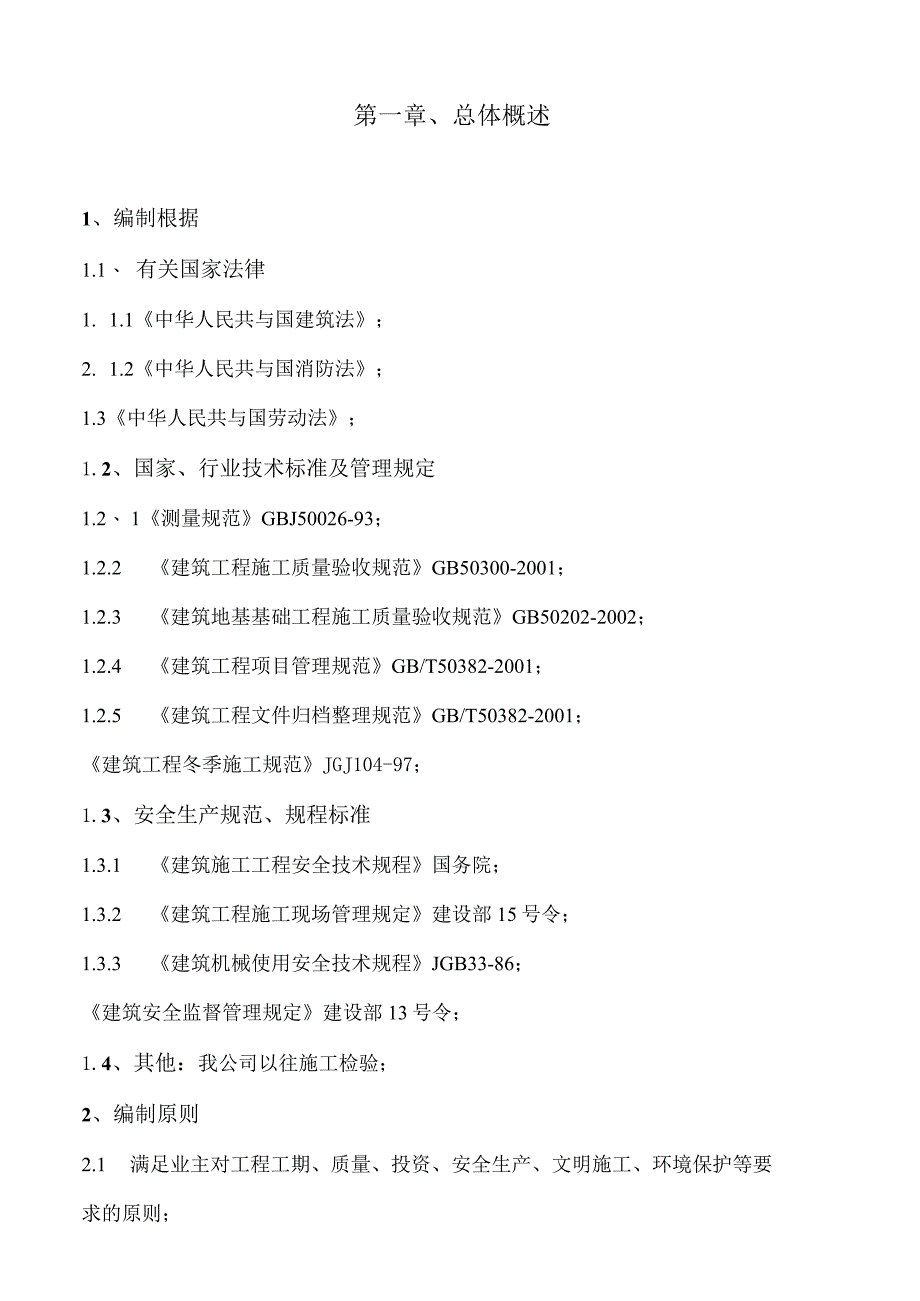

1、某市新博物馆强夯工程施工组织设计施工组织设计编制人:审核人:大连万鹏基础工程有限公司2012年11月5日大连市新博物馆强夯工程施工组织设计第一章、总体概述1、编制根据1.1、 有关国家法律1. 1.1中华人民共与国建筑法;2. 1.2中华人民共与国消防法;1.3中华人民共与国劳动法;1.2、国家、行业技术标准及管理规定1.2、 1测量规范GBJ50026-93;1.2.2 建筑工程施工质量验收规范GB50300-2001;1.2.3 建筑地基基础工程施工质量验收规范GB50202-2002;1.2.4 建筑工程项目管理规范GB/T50382-2001;1.2.5 建筑工程文件归档整理规范GB/

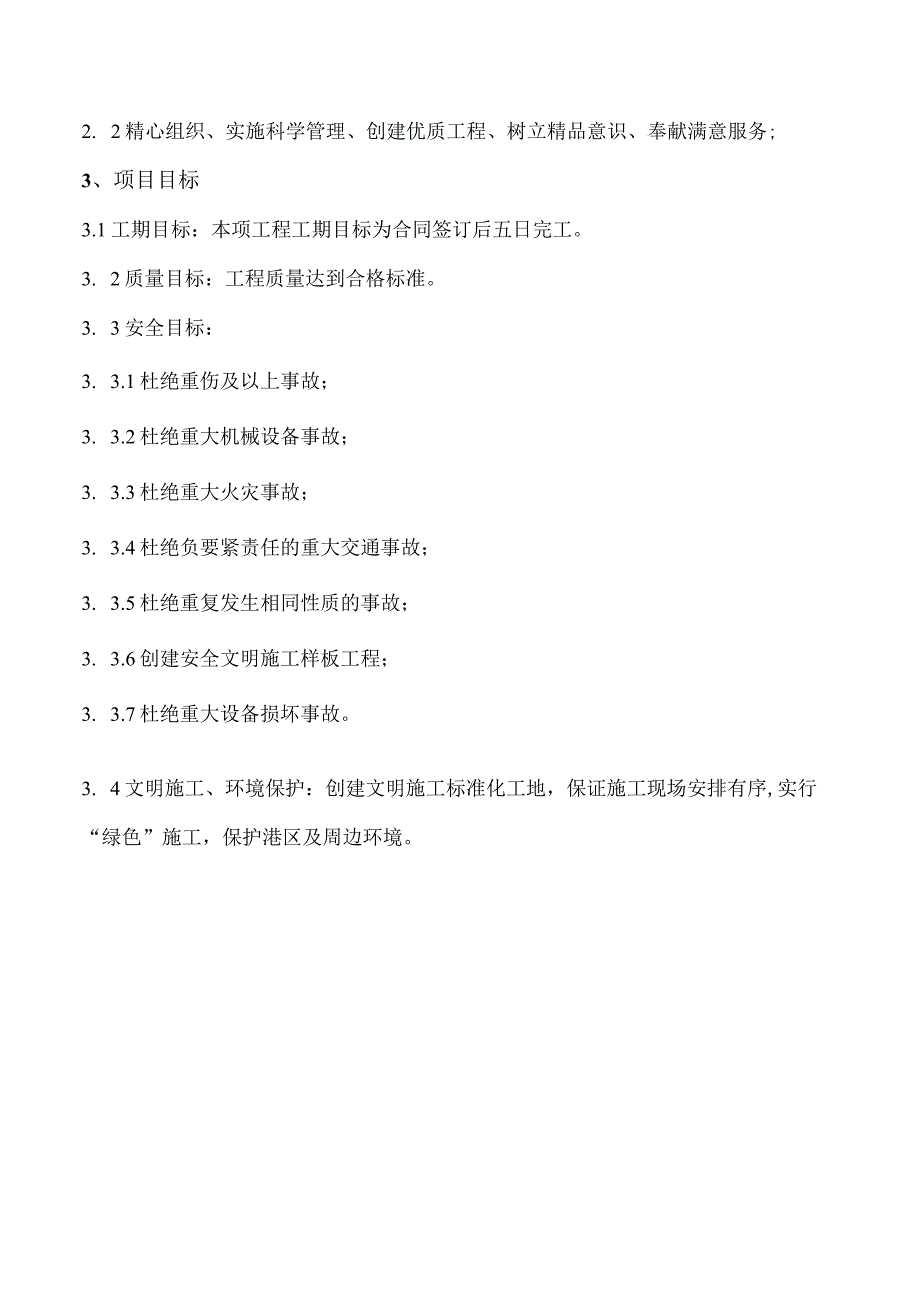

2、T50382-2001;建筑工程冬季施工规范JGJ104-97;1.3、安全生产规范、规程标准1.3.1 建筑施工工程安全技术规程国务院;1.3.2 建筑工程施工现场管理规定建设部15号令;1.3.3 建筑机械使用安全技术规程JGB33-86;建筑安全监督管理规定建设部13号令;1.4、其他:我公司以往施工检验;2、编制原则2.1 满足业主对工程工期、质量、投资、安全生产、文明施工、环境保护等要求的原则;2. 2精心组织、实施科学管理、创建优质工程、树立精品意识、奉献满意服务;3、项目目标3.1工期目标:本项工程工期目标为合同签订后五日完工。3. 2质量目标:工程质量达到合格标准。3. 3安全
3、目标:3. 3.1杜绝重伤及以上事故;3. 3.2杜绝重大机械设备事故;3. 3.3杜绝重大火灾事故;3. 3.4杜绝负要紧责任的重大交通事故;3. 3.5杜绝重复发生相同性质的事故;3. 3.6创建安全文明施工样板工程;3. 3.7杜绝重大设备损坏事故。3. 4文明施工、环境保护:创建文明施工标准化工地,保证施工现场安排有序,实行“绿色”施工,保护港区及周边环境。第二章、工程概况1、工程名称及地点工程名称:大连市新博物馆强夯工程工程地点:大连市普湾新区北岸高屯回填区2、工程范围及内容大连市新博物馆强夯工程面积为40814nf;使用三遍强夯工艺,前两遍为点夯,夯点间距为6m,第二遍夯点布置在第
4、一遍四个夯点中心,夯击能为3000KN.m,每点68击,最后两击平均夯沉量v50mm;第三遍为满夯,夯击能为100OKN.m,满夯夯击数2击,锤印搭接1/4。夯击遍数夯击能布点形式锤击数最后两击沉降量第一遍3000KN.m6.OOm6.OOm6850mm第二遍3000KN.m6.OOm6.OOm6850mm第二遍100OKN.m2锤印搭接1/42.1设计要求地基处理后要求地基承载力达到120KPa以上。场地夯后整平标高为4.OOmo2. 2高程操纵系统使用建设单位将提供给承包商操纵点,自行埋设半永久性的高程操纵点。3. 3平面操纵系统使用平面操纵使用大连城建坐标系,由业主提供23点的坐标,由施
5、工单位自立施工基线。但该基线设置后,务必交监理单位审核后方可使用。3、自然条件4. 1地理位置本工程位于大连市普湾新区北岸高屯回填区3. 2地质、地下水靠陆域一侧山皮土56m厚,第二层为角砾层,无淤泥层,中间山皮土厚7m左右;靠近科技馆一侧孔淤泥厚从1.83.8m,靠近图书馆侧淤泥厚5m多,再其下即为土质较好的红粘土。地下水位埋深约2.4m4.1m。4、试夯4. 1试夯目的通过试夯确定强夯施工参数与工艺的可行性。通过试夯确定强夯加固效果,对有效加固深度、物理力学指标、地基强度、承载力、变形指标做出定量评价。通过试夯确定最佳的施工质量操纵标准、孔隙水压力消散时间、遍与遍间的间隔时间。通过试夯,熟
6、悉强夯时的夯坑体积、累计夯沉量,与强夯过程中的地表变形、沉降,为大面积施工做出决策。提出指导大面积强夯施工的能级、施工参数与工艺流程。由试夯还能够得知施工的具体进度,以利整体正式施工时合理安排设备数量,以保证工期要求。4. 2试夯要求选取50mX50m作为试夯区,很据试夯效果逐步调整夯击能、每点的夯击次数、夯点间距及夯沉量等参数,以达到最优的加固效果。夯击时夯坑周围出现明显隆起时,适当减少夯击数。相邻夯坑出现明显的隆起,假如隆起量大于5cm时,则要适当的降低夯击能量。4.3试夯技术参数3000KN.m试夯技术参数强夯能级遍数布点形式锤重t落距m锤击数停夯标准3000KN.m遍6m6m1816.
7、676、8最后两击平均沉降量V5cm3000KN.m一遍6m6m1816.6768最后两击平均沉降量V5cm100OKN.m一遍156.672锤印搭接1/44.4试夯机械、进度计划试夯区夯击能为3000KN.m,第一、二遍夯点共145个,满夯面积为2500m2o计划投入32T夯机两台,夯机司机2名、起重工4名、测量人员2名,装载机1台,试夯施工6天。夯后检测1天。4. 5试夯施工方法选择区域,测量定位清理并平整施工现场。标出第一遍夯点位置,并测量场地高程。强夯机就位,使夯锤对准夯点位置。测量夯锤顶高程。进行3000KNm能级的点夯,将锤起吊到预定高度,等夯锤脱钩自由下落夯击地面,放下吊钩,测量
8、锤顶高程。若发现夯坑底倾斜,应及时用土将坑底整平。重复步骤5,按设计规定的夯击次数与收锤操纵标准,完成一个夯点的夯击。重复步骤36,完成第一遍全部夯点的夯击。装载机平整场地,进行100OKNm能级的满夯,将所有满夯打完,碾压后平整场地测量标高。请具有资质的第三方检测单位进行试夯区检测,如试夯结果与原拟定不一致则及时通知监理、业主,请设计及时调整。4. 6作业条件场地平整:使用机械设备修建进出场道路,保证设备能安全进场。同时进行场地平整,为强夯施工做好准备。现场无积水:场地如有积水,应及时排出,保证机械行走作业。4. 7试夯施工工艺、工艺流程场地测量平整-f布置夯点一-机械就位-f夯锤起吊至预定
9、高度-一夯锤自由下落-推平夯坑-按设计要求重复夯击-场地整平-f满夯施工-f平整测量标高-f碾压-f检测-验收5. 8进度保证措施为了完成所有施工内容的工期要求,本工程配备了有关的技术施工人员,确保全部工程按期完成。为了实现目标,我们将完成合同洽谈、设备调遣、人员进驻、有关手续办理、设备组装调试、施工组织设计审批、测量放线等前期施工准备工作,并将在业主指定的开工日期前具备开工条件。6. 9工程质量目标工程质量目标是按业要紧求,达到合格标准,要紧分项工程合格品率100%o高程操纵建设单位将提供给承包商操纵点,自行埋设半永久性的高程操纵点。平面操纵平面操纵系统使用大连城建坐标系统,建设单位将提供承
10、包商工程平面操纵网,由施工单位自己设立施工基线。但该基线设置后,务必交监理单位复核同意后方可使用。本工程施工质量操纵标准,如下表:操纵要点同意偏差。操纵手段锤重25kgo过磅检查。落距+0.2-Oo测量。夯点偏差100mm,抽检3%。夯点点击次数Oo旁站抽检、检查施工记录。夯坑周围变形0300o旁站抽检、检查施工记录。夯沉量满足设计。检查施工记录。夯后整平标高100o检查测量记录。4.10本次试夯与大区施工同时进行。第三章、施工总平面布置1、施工道路1.1进场道路根据现场实际情况选择进场通道,并作为此次人员及施工机械设备进出场通道。2、施工临建设置本工程工期短,在临近施工现场租赁当地居民房屋作
11、为驻地,故不再施工现场设临时居住区。施工期间,配备班车早晚接送工人。但考虑现场办公,布设活动彩板房50行作为现场办公室,占地20011位于施工便道旁边。(详见附图)第四章、施工总体进度计划1、工期安排总工期目标:从签订合同起算,总工期共45日历天。2、施工工期及设备具体计划强夯区面积为40814Itf,根据布点形式共有2264点,点夯施工10天,满夯施工7天,夯间间隔15天;配备3台32t,4台WlOOl强夯夯机(含夯锤整套设备),2台碾压机,2台推土机,2台装载机进行施工。全面说明见施工进度横道图。3、具体设备完成工作量计划结合我公司以往在类似工程项目,确定单机日完成工作量如下:3000KN
12、.m点夯单点面积为18疔,单机日完成量为35个夯点,7台夯机单日完成245个夯点,面积为441011f4、施工进度计划表根据具体设备完成工作量计划,编制本工程总施工进度计划,详见施工进度计划横道图。5、施工进度保证措施5.1本工程在满足业主提出的工期要求前提下,充分考虑强夯施工与场地平整施工交叉作业的协调配合因素,我公司根据现场施工条件,进度计划安排如下:5.1.1我公司自接到中标通知书之日起算,至合同签订日期为止,我们将完成合同洽谈、设备调遣、管理人员进场、有关手续办理、设备组装调试、施工组织设计审批、测量放线等前期施工准备工作,并将在业主指定的开工日期前具备开工条件。5.1.2建立精干、高
13、效的项目领导班子,实行项目经理负责制,并抽调经验丰富、年富力强的技术管理骨干构成项目管理人员,做到分工明确、责任到人、管理到位。对作业层的生产领班人员进行内部选择,抽选技术好、工作积极、素养较高的熟练技术人员担任,要求在施工过程中加强技术交底与管理,确保工程顺利施工;5.1.3本工程严格按照IS09001的要求与工作程序开展各项工作,对各工序的工作质量严格把关,杜绝因施工质量问题而造成的返工;5.1.4使用先进的施工技术与完好率高的施工机械设备,安排一些操作熟练,业务能力较高的机组人员与维修技术水平高、责任心强的现场维修人员,全方位保障工程施工顺畅进行。同时,根据工程总体进度计划,灵活及时穿插
14、布置设备施工与使用备用设备措施;5.1.5项目经理将根据工程总进度计划,对物资、物料采购做出有效实施计戈U,保证施工所需物资、物料及时供应;5.1.6根据施工现场的具体情况,每周制定施工作业计划,每天召开一次生产调度会,明确各班组的任务目标,组织均衡施工,落实施工进度;5.1.7优化施工程序,加强现场调度,发挥机械效率,充分利用人、财、物等资源,尽量保证或者缩短关键线路的施工工期;5.1.8加强计划管理,做好施工准备,严格按计划组织物资供应,确保各类物资的运输工作,提早储备,做好各类物资的合理调配,以满足连续施工要求;5.1.9时逢冬季施工,制定冬季施工保证措等相应工作;第五章、施工工艺及方法1、强夯工程施工强夯区施工内容包含:3000KN.m两遍点夯,推平夯坑;100oKN.m满夯一遍;整平;碾压;操纵标高。2、强夯工程质量标准2.1工程质量目标工程质量目标是按业要紧求,达到现行施工验收标准。2. 2强夯工程施工执行的要紧技术规范与标准有:建筑地基处理技术规范(JTJ79-2002);本工程施工质量操纵标准如下表操纵要点同意偏差操纵手段锤重25kg过磅检查落距+0.20测量夯点偏差100mm抽检3%夯点点击次数0旁站抽查、检查施工记录夯坑周围变形0300旁站抽查、检查施工记
