砂石路监理操作指南.docx

上传人:p** 文档编号:798518 上传时间:2024-03-04 格式:DOCX 页数:15 大小:22.86KB
下载 相关 举报
砂石路监理操作指南.docx_第1页
第1页 / 共15页
砂石路监理操作指南.docx_第2页
第2页 / 共15页
砂石路监理操作指南.docx_第3页
第3页 / 共15页
砂石路监理操作指南.docx_第4页
第4页 / 共15页
砂石路监理操作指南.docx_第5页
第5页 / 共15页
砂石路监理操作指南.docx_第6页
第6页 / 共15页
砂石路监理操作指南.docx_第7页
第7页 / 共15页
砂石路监理操作指南.docx_第8页
第8页 / 共15页
砂石路监理操作指南.docx_第9页
第9页 / 共15页
砂石路监理操作指南.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

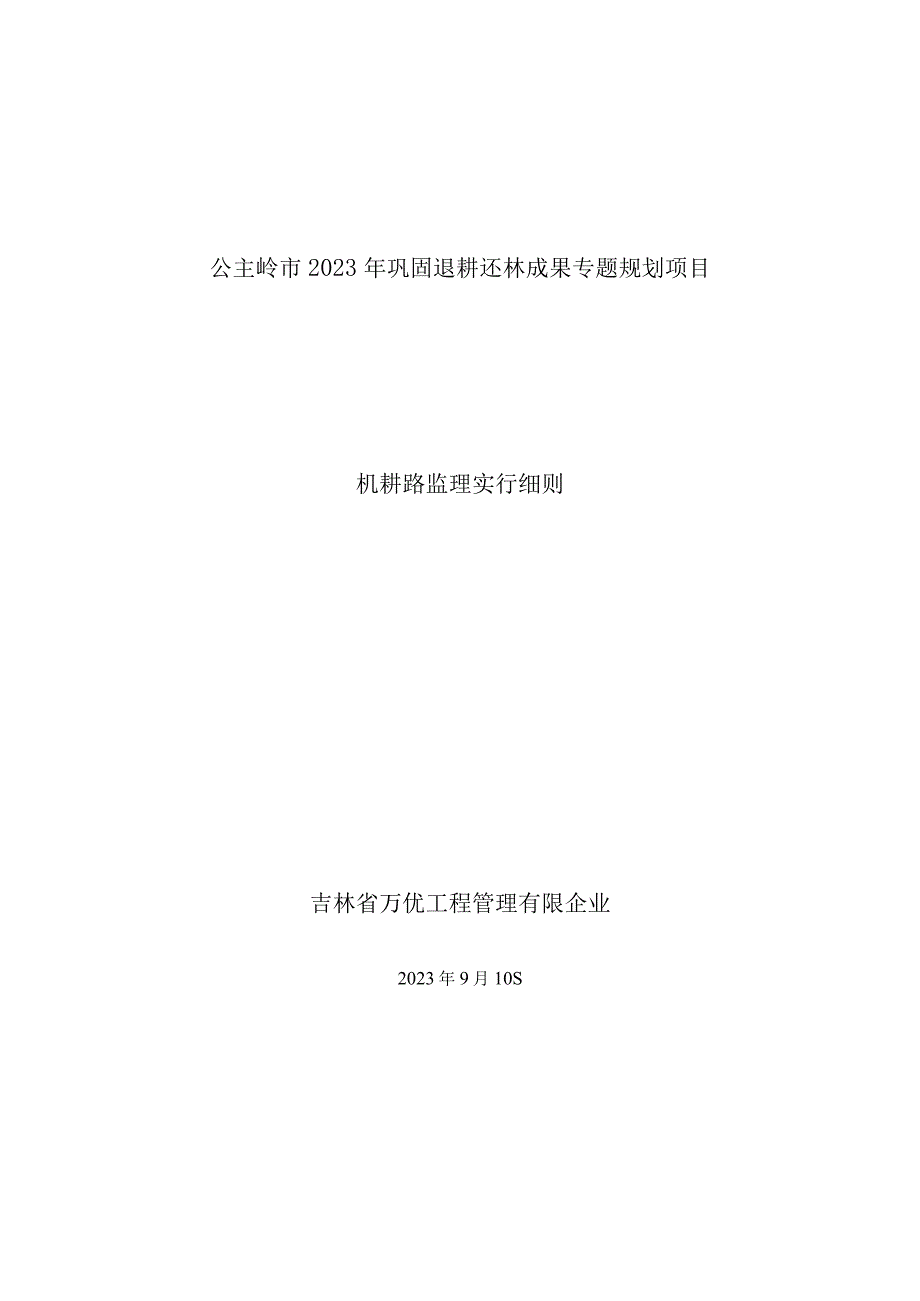

《砂石路监理操作指南.docx》由会员分享,可在线阅读,更多相关《砂石路监理操作指南.docx(15页珍藏版)》请在第壹文秘上搜索。

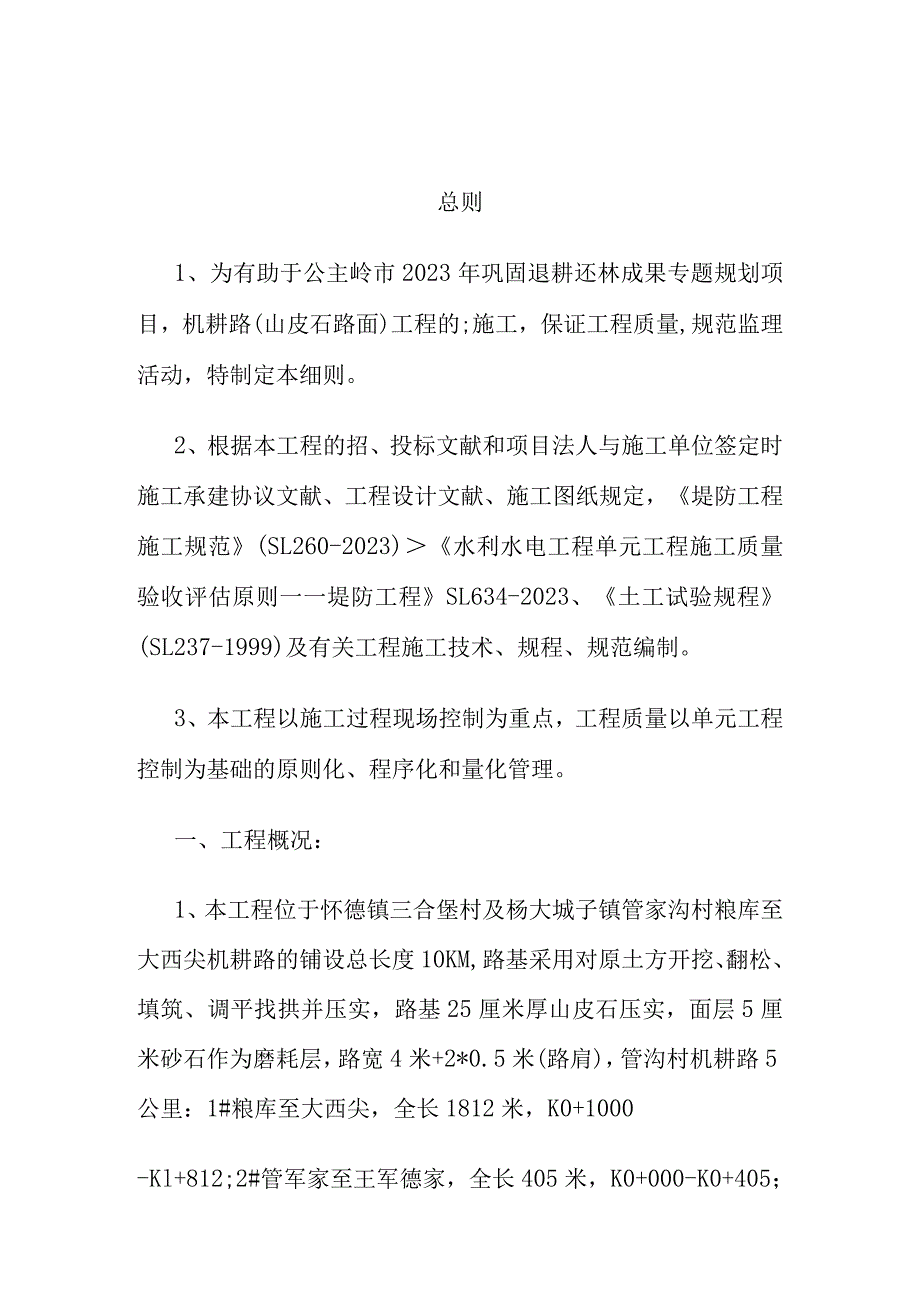

1、公主岭市2023年巩固退耕还林成果专题规划项目机耕路监理实行细则吉林省万优工程管理有限企业2023年9月10S总则1、为有助于公主岭市2023年巩固退耕还林成果专题规划项目,机耕路(山皮石路面)工程的;施工,保证工程质量,规范监理活动,特制定本细则。2、根据本工程的招、投标文献和项目法人与施工单位签定时施工承建协议文献、工程设计文献、施工图纸规定,堤防工程施工规范(SL260-2023)水利水电工程单元工程施工质量验收评估原则一一堤防工程SL634-2023、土工试验规程(SL237-1999)及有关工程施工技术、规程、规范编制。3、本工程以施工过程现场控制为重点,工程质量以单元工程控制为基础

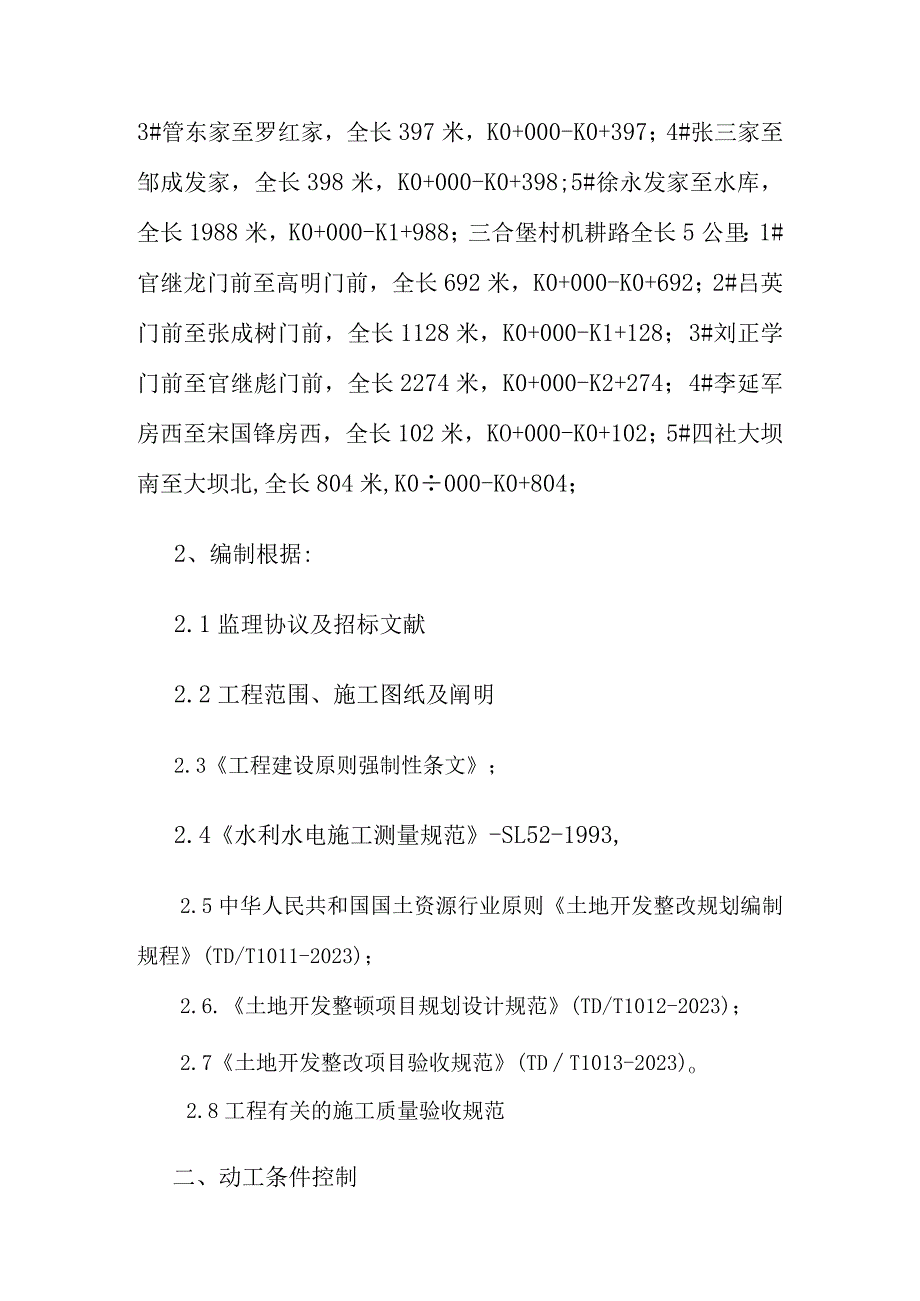

2、的原则化、程序化和量化管理。一、工程概况:1、本工程位于怀德镇三合堡村及杨大城子镇管家沟村粮库至大西尖机耕路的铺设总长度10KM,路基采用对原土方开挖、翻松、填筑、调平找拱并压实,路基25厘米厚山皮石压实,面层5厘米砂石作为磨耗层,路宽4米+2*0.5米(路肩),管沟村机耕路5公里:1#粮库至大西尖,全长1812米,K0+1000-Kl+812;2#管军家至王军德家,全长405米,K0+000-K0+405;3#管东家至罗红家,全长397米,K0+000-K0+397;4#张三家至邹成发家,全长398米,K0+000-K0+398;5#徐永发家至水库,全长1988米,K0+000-K1+988

3、;三合堡村机耕路全长5公里:1#官继龙门前至高明门前,全长692米,K0+000-K0+692;2#吕英门前至张成树门前,全长1128米,K0+000-K1+128;3#刘正学门前至官继彪门前,全长2274米,K0+000-K2+274;4#李延军房西至宋国锋房西,全长102米,KO+000-K0+102;5#四社大坝南至大坝北,全长804米,K0000-K0+804;2、编制根据:2.1监理协议及招标文献2.2工程范围、施工图纸及阐明2.3工程建设原则强制性条文;2.4水利水电施工测量规范-SL52-1993,2.5中华人民共和国国土资源行业原则土地开发整改规划编制规程(TD/T1011-2

4、023);2.6.土地开发整顿项目规划设计规范(TD/T1012-2023);2.7土地开发整改项目验收规范(TDT1013-2023)o2.8工程有关的施工质量验收规范二、动工条件控制1、砂石路面填筑之前,施工单位应按协议文献、技术规范和设计文献规定完毕现场砂石料现场碾压试验。根据碾压试验方案,通过现场碾压试验调整优化和确定填筑碾压参数和施工工艺。试验结束后,施工单位应将碾压试验成果详细资料报送监理部审批。2、填筑开始前,施工单位应将填筑施工方案报监理部审批。施工方案应包括如下重要内容:(1)工程概况。(2)施工布置、运送方式及场内外道路规划。(3)施工次序(填筑区、段划分,排水设施等作业程

5、序)o(4)施工通过碾压试验确定的分层碾压参数(包括虚铺厚度、碾压遍数、含水量、压实方式),选择合适的碾压机具和扎实机具。(5)施工进度计划安排(包括工期安排作业循环时间、流水作业逻辑关系、区段分期填筑形象、填筑强度等)。(6)施工措施及工艺流程(包括运送、卸料、铺料及碾压方式,堤坡和分区接头、接缝结合面等特殊部位处理,边角部位的填铺、压实设备,压实层间结合处理措施等)。(7)施工质量保证措施、质量检查措施;(8)施工机械的配置与劳动力组合。(9)质量保证和安全生产措施3、移交测量控制网点,审签施工控制网点施测成果。在工程开工前,督促施工单位布设施工控制网点和报送施测成果,并对其成果进行审查和

6、校验。4、上述1、2、3条文献经施工单位项目负责人签订并加盖公章后报送监理部,监理部审阅后限时返回审签意见。5、检查施工条件:(1)施工设备进场查验。施工单位必须根据施工强度配置足够挖掘机或推土机、碾压机械。监理工程师应检查施工设备与否符合施工规定,与否满足施工工期、施工强度和施工质量的规定。(2)砂石填筑料场检查。在施工前,监理工程师应对选定的石料场开采条件、材料数量和质量进行检查。未经监理工程师检查同意的材料不得在工程中使用。(3)承建单位需配置质量检查人员,建立班组自检、施工队复检和质检员终检区I“三检”制,建立健全施工质量保证体系。(4)组织安全、技术交底。在工程动工前,监督施工单位技

7、术负责人对所有作业人员进行安全、技术交底工作,并履行签字手续。6、监理部审核同意欧I施工方案后,施工单位向监理部申请动工许可证,监理部接受申请后的I24小时内开出动工批复文献。7、监理单位对施工所进行的任何对照检查、检查和审核并不意味着可以减轻施工单位所应负的协议责任。8、假如施工单位未能按期向监理部报送动工申请所必须的材料样品、文献和资料。因而导致施工工期延误和其他损失,均由施工单位承担所有协议责任。若施工单位在限期内未收到监理部应退回的审签意见单或批复文献,可视为已通过审阅同意。三、施工过程控制1、在施工中,监理工程师应督促施工单位按照同意的施工措施方案和技术规程规范按章作业,如需调整或修

8、订方案,应报经监理部同意后才能执行。严格执行工序质量“三检”制,上道工序未经监理工程师检查签证,下一道工序严禁动工。2、监理工程师还应对作业工序进行巡视、跟踪、检查和记录,发现违反技术规程规范作业,可采用口头违规警告、书面违规警告直至指令返工、停工等方式予以制止。3、土料填筑过程中,施工单位应做好测量工作。根据设计图纸和施工控制网点对填筑区域进行测量放线,在施工过程中,及时测放、检查土料填筑横断面、边线。4、为保证测量放样质量,防止导致重大失误和不应有的损失,必要时,监理部可规定施工单位在监理工程师直接监督;5、填筑质量控制应以过程控制为重点,控制如下项目;(1)填筑部位的填料质量,包括砂石料

9、中含砂、粘土;(2)铺料厚度、碾压遍数、洒水量和层间刨毛及表面;(3)碾压机具种类、重量、振幅、行驶速度等;(4)碾压方式确实定与否合理,保证压实密度;(5)有无漏压、欠碾或过碾现象;(6)检查各部位结合面、接头及横向接缝时位百必要时,监理部可规定施工单位在监理工程师直接监督下进行对照检查和校测。但监理工程师所进行的任何对照检查和校测,并不意味着可以减轻施工单位对保证放样质量所应负的协议责任。5、填筑质量控制应以过程控制为重点,控制如下项目:(1)填筑部位的)填料质量,包括砂石料中含砂、粘土、碎石的I掺量,碎石粒径及天然含水量。(2)铺料厚度、碾压遍数、洒水量和层间刨毛及表面平整度。(3)碾压

10、机具种类、重量、振幅、行驶速度等。(4)碾压方式确实定与否合理,保证压实密度。(5)有无漏压、欠碾或过碾现象。(6)检查各部位结合面、接头及横向接缝的处理状况。(7)填筑压实取样试验,质量控制指标不不不小于设计规定值。6、填筑部位施工前,需清理洁净,无树根、杂草、乱石、杂物等。完毕基面清理、平整工作。填筑基面经质量检查合格并报监理工程师认证后进行下一步施工。7、对于填筑区域内的)地质缺陷,应根据设计规定或施工技术规定,用合适的!填筑料换基压实;或另设计单位规定处理。8、填筑料必须符合设计规定,不含垃圾、杂物等,否则不容许进入施工作业面。对于已运至填筑地点的不合格料,施工单位必须挖除并运出施工作

11、业面,并承担对应的协议责任。9、施工中应严格控制虚铺土厚度。卸料前应有层厚标尺,以控制铺料厚度,碾压后,应按每隔20m进行高程测量,据此检查填筑厚度,并作为质量、计量认证根据的附件。10、作业面应统一铺土、统一碾压,并配置人员或平土机械参与整平作业,严禁出现界沟;碾压宜采用进退错距法,错距不应不小于碾轮宽除以碾压遍数,振幅、行进速度符合碾压试验规定。分段碾压时,相临两段交接带碾迹应顺碾压方向搭接长度不不不小于0.5m。11、对于含水量低于最优含水量范围的土料,应按设计规定对填料加水,加水须均匀适度,并随碾压作业保持持续不间断。施工单位应配置能进行现场含水量测定的设备,以便进行土料填筑的过程控制

12、。12、机械碾压不到的部位,应铺以夯具扎实。采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3;分段、分片扎实时,夯迹搭压宽度应不不不小于1/3夯径。13、碾压完毕的!路面表面应平整、坚实,无明显轮迹,假如有松散、弹簧、石窝、梅花现象等现象,应分析原因采用措施处理,必要时有设计单位提出处理意见。14、监理工程师应对填筑区域进行抽检,抽检均在施工单位“三检”合格基础上进行,但并不减轻施工单位应承担的协议责任。当抽检不合格时,监理工程师将提出处理意见,包括如下内容:(1)扩大抽检范围,加大抽检数量,深入验证施工质量。(2)对不合格部位进行返工重做处理。15、砂石料填筑质量控制应符合如下规定:

13、(1)填筑施工参数应与碾压试验参数相符。(2)压实质量检测:采用灌砂法或灌水法检测。(3)取样部位应具有代表性,且应在填筑面上均匀分布,具有随机性。(4)压实度取样数量:每一单元工程(100nl为一种单元)取样至少三个,本工程为狭长的作业面,取样时可按203Om一段取样1个。监理跟踪检测数量土方试样不应少于承包人检测数量的10%o平行检测数量土方试样不应少于承包人检测数量的I5%o16、填筑施工后,需对填筑断面进行测量成图,报监理工程师审核认证。必要时,监理工程师实行联合测量。17、在土料填筑施工过程中,施工单位若出现如下状况时,监理部有权采用对应措施予以制止,有权采用口头警告、书面违规警告,

14、直至返工、停工整改等方式予以制止。由此而导致的I一切经济损失和协议责任,均由施工单位承担。(1)不按同意的施工方案施工。(2)违反有关技术规范、规程和劳动保护条例施工。(3)出现重大安全、质量事故等状况。(4)其他违反工程承建协议文献的状况。四、工程进度控制1、施工单位应根据施工总进度计划工期目的制定砂石路施工进度控制目的I,合理安排施工进度,保证施工资源投入,做好施工准备,以提高设备完好率和台时运用率,做到均衡施工。2、由于多种合理时或不合理的原因,致使施工进度计划在执行中必须进行实质性修改,施工单位应提出修改的详细阐明,并须在修改计划实行的I7天前提出修改的进度计划报送监理部同意。必要时,

15、监理部也可按施工协议文献规定,直接向施工单位提出修改指示,由施工单位调整实行进度计划,报监理部同意。3、当施工进度迟延时,监理工程师应按协议文献规定,规定施工单位调整施工进度计划,采用赶工措施,增长设备、人员、材料等资源投入,保证工程按期竣工。4、属于下列任何一种状况所导致的!工程延误,施工单位均不能提出延长工期的规定,业主单位也不为此而予以费用赔偿。(1)施工单位失误或违规、违约引起的I,或因此而被监理部指令的暂停施工。(2)由于现场非异常恶劣气候条件引起的J正常停工。(3)施工单位未得到监理部同意的私自停工。(4)协议中另有规定的I。五、工程投资控制、计量支付1、施工单位申报支付结算的工程量,应已经监理工程师验收合格、符合支付计量规定的已竣工工程量,按协议报价中分类支付。2、监理部只接受符合下述条件的(工程量协议支付申请。(1)当期完毕,或当期此前完毕尚未进行支付结算的I;(2)属于监理范围,工程承建协议规定必须进行支付结算的;(3)有对应施工质量终检合格签证和单元质量评估资料等完整的监理签认文献时;(4)由监理确认的I工程变更所签认工程量支付结算的I。(5)合理且经确认的协议索赔支付。3、施工单位向监理部递交的协议支付申请汇报,必须包括下列内容:(1)申请支付项目的各个单元工程施工质量所有合格及所附资料齐全、完整。(2)由监理工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > IT计算机 > 数据结构与算法

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
