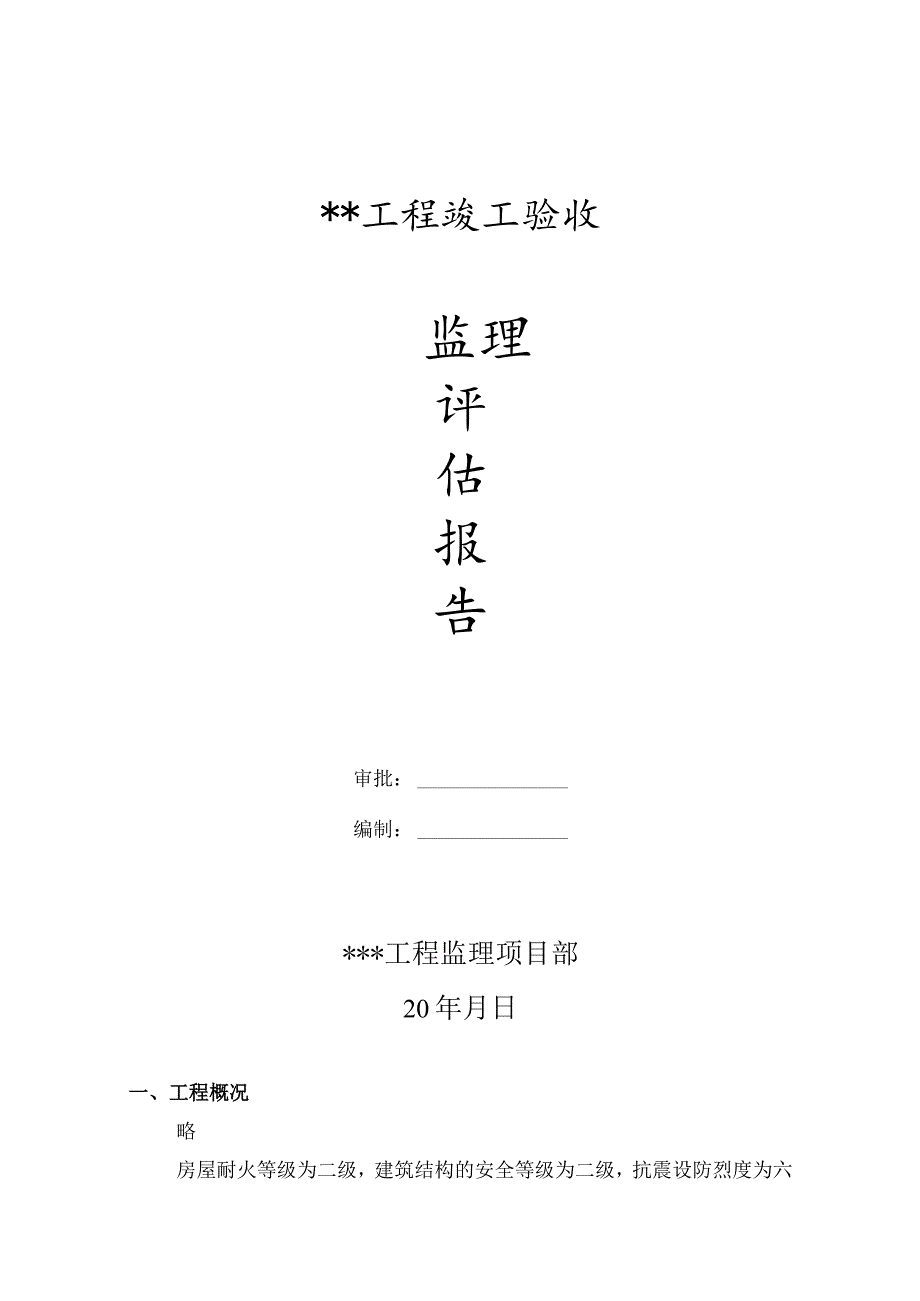

竣工验收监理评估报告(范例).docx

上传人:p** 文档编号:799593 上传时间:2024-03-04 格式:DOCX 页数:11 大小:33.76KB
下载 相关 举报
竣工验收监理评估报告(范例).docx_第1页
第1页 / 共11页
竣工验收监理评估报告(范例).docx_第2页
第2页 / 共11页
竣工验收监理评估报告(范例).docx_第3页
第3页 / 共11页
竣工验收监理评估报告(范例).docx_第4页
第4页 / 共11页
竣工验收监理评估报告(范例).docx_第5页
第5页 / 共11页
竣工验收监理评估报告(范例).docx_第6页
第6页 / 共11页
竣工验收监理评估报告(范例).docx_第7页
第7页 / 共11页
竣工验收监理评估报告(范例).docx_第8页
第8页 / 共11页
竣工验收监理评估报告(范例).docx_第9页
第9页 / 共11页
竣工验收监理评估报告(范例).docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《竣工验收监理评估报告(范例).docx》由会员分享,可在线阅读,更多相关《竣工验收监理评估报告(范例).docx(11页珍藏版)》请在第壹文秘上搜索。

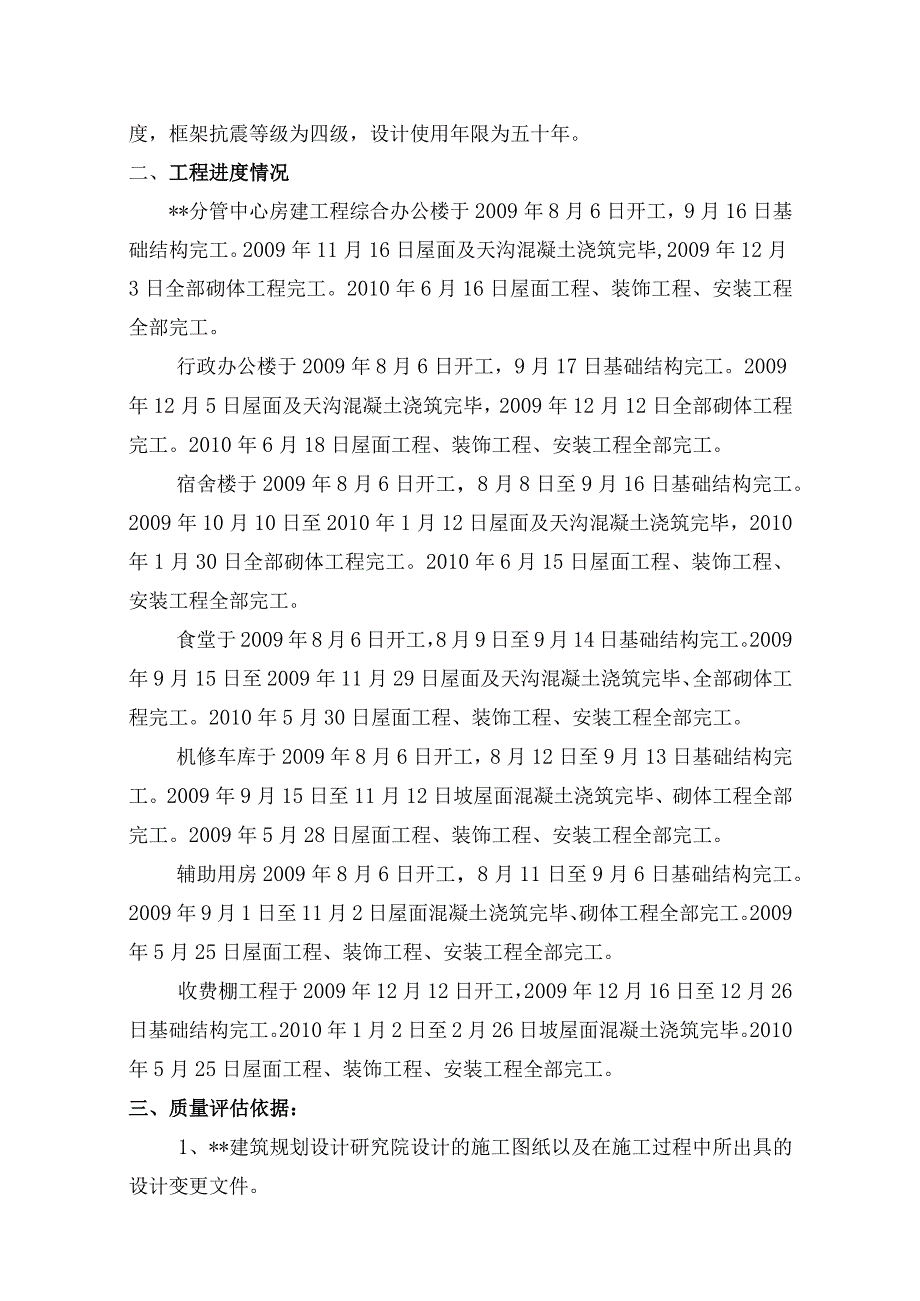

1、*工程竣工验收监理评估报告审批:编制:*工程监理项目部20年月日一、工程概况略房屋耐火等级为二级,建筑结构的安全等级为二级,抗震设防烈度为六度,框架抗震等级为四级,设计使用年限为五十年。二、工程进度情况*分管中心房建工程综合办公楼于2009年8月6日开工,9月16日基础结构完工。2009年11月16日屋面及天沟混凝土浇筑完毕,2009年12月3日全部砌体工程完工。2010年6月16日屋面工程、装饰工程、安装工程全部完工。行政办公楼于2009年8月6日开工,9月17日基础结构完工。2009年12月5日屋面及天沟混凝土浇筑完毕,2009年12月12日全部砌体工程完工。2010年6月18日屋面工程、

2、装饰工程、安装工程全部完工。宿舍楼于2009年8月6日开工,8月8日至9月16日基础结构完工。2009年10月10日至2010年1月12日屋面及天沟混凝土浇筑完毕,2010年1月30日全部砌体工程完工。2010年6月15日屋面工程、装饰工程、安装工程全部完工。食堂于2009年8月6日开工,8月9日至9月14日基础结构完工。2009年9月15日至2009年11月29日屋面及天沟混凝土浇筑完毕、全部砌体工程完工。2010年5月30日屋面工程、装饰工程、安装工程全部完工。机修车库于2009年8月6日开工,8月12日至9月13日基础结构完工。2009年9月15日至11月12日坡屋面混凝土浇筑完毕、砌体

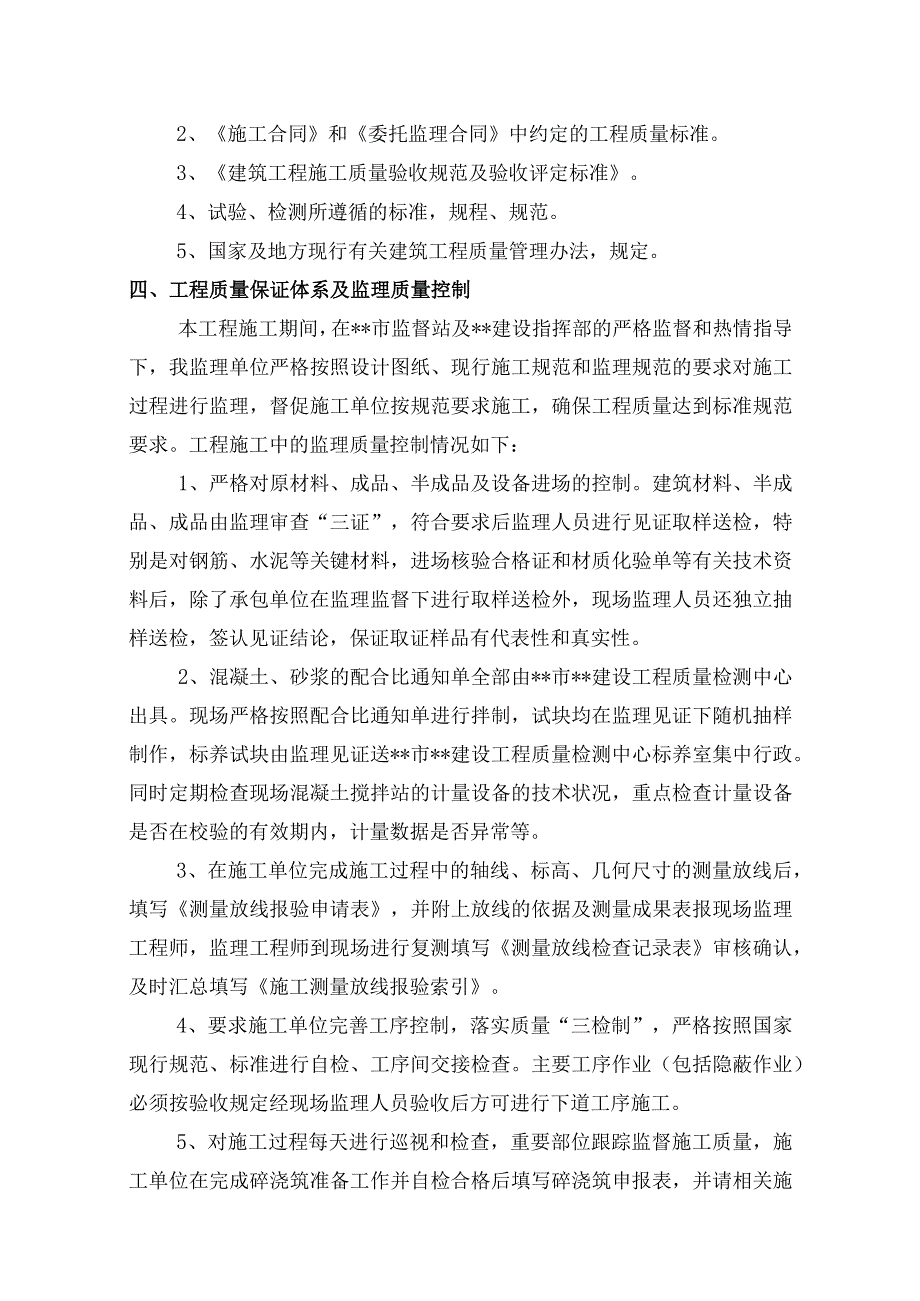

3、工程全部完工。2009年5月28日屋面工程、装饰工程、安装工程全部完工。辅助用房2009年8月6日开工,8月11日至9月6日基础结构完工。2009年9月1日至11月2日屋面混凝土浇筑完毕、砌体工程全部完工。2009年5月25日屋面工程、装饰工程、安装工程全部完工。收费棚工程于2009年12月12日开工,2009年12月16日至12月26日基础结构完工。2010年1月2日至2月26日坡屋面混凝土浇筑完毕。2010年5月25日屋面工程、装饰工程、安装工程全部完工。三、质量评估依据:1、*建筑规划设计研究院设计的施工图纸以及在施工过程中所出具的设计变更文件。2、施工合同和委托监理合同中约定的工程质量

4、标准。3、建筑工程施工质量验收规范及验收评定标准。4、试验、检测所遵循的标准,规程、规范。5、国家及地方现行有关建筑工程质量管理办法,规定。四、工程质量保证体系及监理质量控制本工程施工期间,在*市监督站及*建设指挥部的严格监督和热情指导下,我监理单位严格按照设计图纸、现行施工规范和监理规范的要求对施工过程进行监理,督促施工单位按规范要求施工,确保工程质量达到标准规范要求。工程施工中的监理质量控制情况如下:1、严格对原材料、成品、半成品及设备进场的控制。建筑材料、半成品、成品由监理审查“三证”,符合要求后监理人员进行见证取样送检,特别是对钢筋、水泥等关键材料,进场核验合格证和材质化验单等有关技术

5、资料后,除了承包单位在监理监督下进行取样送检外,现场监理人员还独立抽样送检,签认见证结论,保证取证样品有代表性和真实性。2、混凝土、砂浆的配合比通知单全部由*市*建设工程质量检测中心出具。现场严格按照配合比通知单进行拌制,试块均在监理见证下随机抽样制作,标养试块由监理见证送*市*建设工程质量检测中心标养室集中行政。同时定期检查现场混凝土搅拌站的计量设备的技术状况,重点检查计量设备是否在校验的有效期内,计量数据是否异常等。3、在施工单位完成施工过程中的轴线、标高、几何尺寸的测量放线后,填写测量放线报验申请表,并附上放线的依据及测量成果表报现场监理工程师,监理工程师到现场进行复测填写测量放线检查记

6、录表审核确认,及时汇总填写施工测量放线报验索引。4、要求施工单位完善工序控制,落实质量“三检制”,严格按照国家现行规范、标准进行自检、工序间交接检查。主要工序作业(包括隐蔽作业)必须按验收规定经现场监理人员验收后方可进行下道工序施工。5、对施工过程每天进行巡视和检查,重要部位跟踪监督施工质量,施工单位在完成碎浇筑准备工作并自检合格后填写碎浇筑申报表,并请相关施工专业会签,报监理工程师审查,总监理工程师批准同意后方可进行硅浇筑。监理工程师汇总填写碎浇筑统计表。对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,监理人员要进行旁站,认真填写旁站记录,以便及时了解、记录施工作业的状况和结果,

7、及时纠正出现的质量问题,及时对报验的工程进行检查、验收。6、要求水电预埋与土建施工的相互配合。水电预埋及预留,经施工单位自检合格后报监理检查验收合格后,在进行下一道工序施工。7、督促安全措施的落实。对施工中存在的不安全因素,督促施工单位及时整改。8、定期召开工程例会,及时分析、通报工程质量、进度状况。对于监理在施工过程中检查出的质量问题,及时下发监理工程师通知单,并督促施工单位及时回复、整改。五、质量保证资料核查1、钢筋出厂合格证22份,试验报告均齐备;2、钢筋接头焊接试验报告共28份。3、混凝土试块试验报告标养41组,同条件40组。4、水泥出厂合格证、试验报告12份;5、灰砂砖出厂合格证、试

8、验报告4份;附表1原材料、半成品材料抽测/见证试验汇总表试验项目应试总次数有见证试验次数监理抽检次数不合格次数备注钢筋5151250水泥101030砖砂石原材料101040混凝土试块8181350砌筑砂浆试块151550设计配合比5500保温材料6600塑钢窗1100附表2分部分项验收汇总表综合办公楼分部工程分项工程检验批工程数量施工单位检查评定监理单位验收意见地基基础513合格各分项工程检验批验收合格,符合设计及规范要求。主体工程433合格屋面工程45合格装修工程1038合格建筑节能33合格给排水安装55合格电气安装922合格质量控制资料合格、齐全同意验收安全和功能检验检测报告齐全符合要求同

9、意验收观感质量验收好同意验收行政办公楼分部工程分项工程检验批工程数量施工单位检查评定监理单位验收意见地基基础513合格各分项工程检验批验收合格,符合设计及规范要求。主体工程433合格屋面工程45合格装修工程1037合格建筑节能33合格给排水安装55合格电气安装922合格质量控制资料合格、齐全同意验收安全和功能检验检测报告齐全符合要求同意验收观感质量验收好同意验收宿舍楼分部工程分项工程检验批工程数量施工单位检查评定监理单位验收意见地基基础513合格各分项工程检验批验收合格,符合设计及规范要求。主体工程438合格屋面工程34合格装修工程1043合格建筑节能33合格给排水安装921合格电气安装922

10、合格质量控制资料合格、齐全同意验收安全和功能检验检测报告齐全符合要求同意验收观感质量验收好同意验收食堂分部工程分项工程检验批工程数量施工单位检查评定监理单位验收意见地基基础513合格各分项工程检验批验收合格,符合设计及规范要求。主体工程411合格屋面工程34合格装修工程917合格给排水安装55合格电气安装910合格质量控制资料合格、齐全同意验收安全和功能检验检测报告齐全符合要求同意验收观感质量验收好同意验收机修车库分部工程分项工程检验批工程数量施工单位检查评定监理单位验收意见地基基础513合格各分项工程检验批验收合格,符合设计及规范要求。主体工程416合格屋面工程34合格装修工程713合格给排

11、水安装22合格电气安装910合格质量控制资料合格、齐全同意验收安全和功能检验检测报告齐全符合要求同意验收观感质量验收好同意验收辅助用房分部工程分项工程检验批工程数量施工单位检查评定监理单位验收意见地基基础58合格各分项工程检验批验收合格,符合设计主体工程46合格屋面工程34合格及规范要求。装修工程5IO合格给排水安装O0合格电气安装99合格质量控制资料合格、齐全同意验收安全和功能检验检测报告齐全符合要求同意验收观感质量验收好同意验收六、工程实体质量情况(一)、结构工程质量情况:结构工程施工过程中,各工序模板工程撑拉杆件固定牢固稳定。钢筋的品种规格和质量符合设计要求和有关标准的规定,钢筋表面洁净

12、,无损伤、油污、老锈。钢筋的规格、加工形状、尺寸、数量、锚固长度和接头位置都符合设计要求和施工规范规定。钢筋焊接由具备上岗证的焊工操作,焊接接头机械性能试验合格。钢筋绑扎缺扣、松扣的数量不超过应绑扎数量的10%。钢筋绑扎、弯钩形状和朝向、接头部位和搭接长度符合规范规定。箍筋数量符合设计要求,弯钩角度和平直段的长度基本符合施工规范。混凝土用水泥、水、骨料、外加剂等符合设计要求和施工规范规定,混凝土按配合比、试验报告配制,原材料计量、搅拌、行政和施工缝处理符合施工规范规定。混凝土振捣密实,无露筋、无缝隙夹渣层。混凝土试块强度检验评定情况:宿舍楼、综合办公楼、行政办公楼、食堂、机修车库、辅助房已经检

13、验的混凝土试块强度全部合格。砌体砂浆密实饱满,抽查的水平灰缝砂浆饱满度均大于80%,灰缝横平竖直,砌筑方式正确。经验收未发现3皮砖的通缝,留槎做法符合施工规范,拉结筋长度及数量符合设计及规范规定,留置构造柱位置正确。砂浆试块强度评定情况:所有砂浆试块强度全部合格。(二)、装饰装修、防水、给排水管道、消防设施、电气装置安装、建筑节能环保工程质量情况:装饰装修施工过程中各项装修材料进监理检查验收符合施工合同及设计要求。抹灰工程施工加强网(玻纤网、钢丝网)与基体搭接宽度大于100mnb抹灰层与基层之间粘结牢固,无脱层、空鼓,面层无爆灰和裂缝,表面光滑、洁净,接槎平整,垂直度、平整度及厚度符合要求。门

14、窗工程采用合同规定的品牌门及塑钢窗,门窗材质、等级、类型、规格、尺寸符合设计及招标文件要求,门窗安装牢固、开关灵活、关闭严密,与墙体缝隙嵌缝饱满,各向垂直度、水平度、平行度符合要求。本工程吊顶采用轻钢暗龙骨吊顶,吊杆、龙骨及饰面材料材质、品种、规格符合设计及合同要求。吊杆、龙骨及饰面材料安装牢固,安装间距及连接方式符合设计要求。饰面材料表面洁净、色泽一致,表面平整度、接缝直线度、高低差符合规范要求。饰面板(砖)工程采用的饰面板(砖)均采用招标文件规定的品牌,其品种、规格、颜色和性能符合设计要求。饰面板(砖)安装牢固,饰面边线顺直,表面平整、洁净、色泽一致,无裂痕和缺损,接缝宽度、高低差符合要求,嵌缝密实、平直。涂饰工程采用的涂料品种、型号和性能符合设计要求,内墙涂饰颜色均

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
