1、一、工程概况二、编制依据三、监理工作的流程四、监理工作控制要点及检查方法和措施五、安全监理人员工作安排六、应急预案一、工程概括工程名称:建设地点:1、建设单位:2、设计单位:3、勘察单位:4、总包单位:5、监理单位:6、桩基单位:项目总用地面积约173.56亩,总建筑面积242516.97m2,由65栋标准化厂房、1栋垃圾房、2栋配电房组成,结构形式为框架结构,最大层数为9层,地上建筑面积242516.97m2,地下建筑面积7759.89m20结构形式:框架结构,预应力高强度混凝土管桩基础。抗震设防烈度:7度,设计使用年限为50年,防火设计的建筑分类为二类工业建筑,其耐火等级为地上二级,地下室

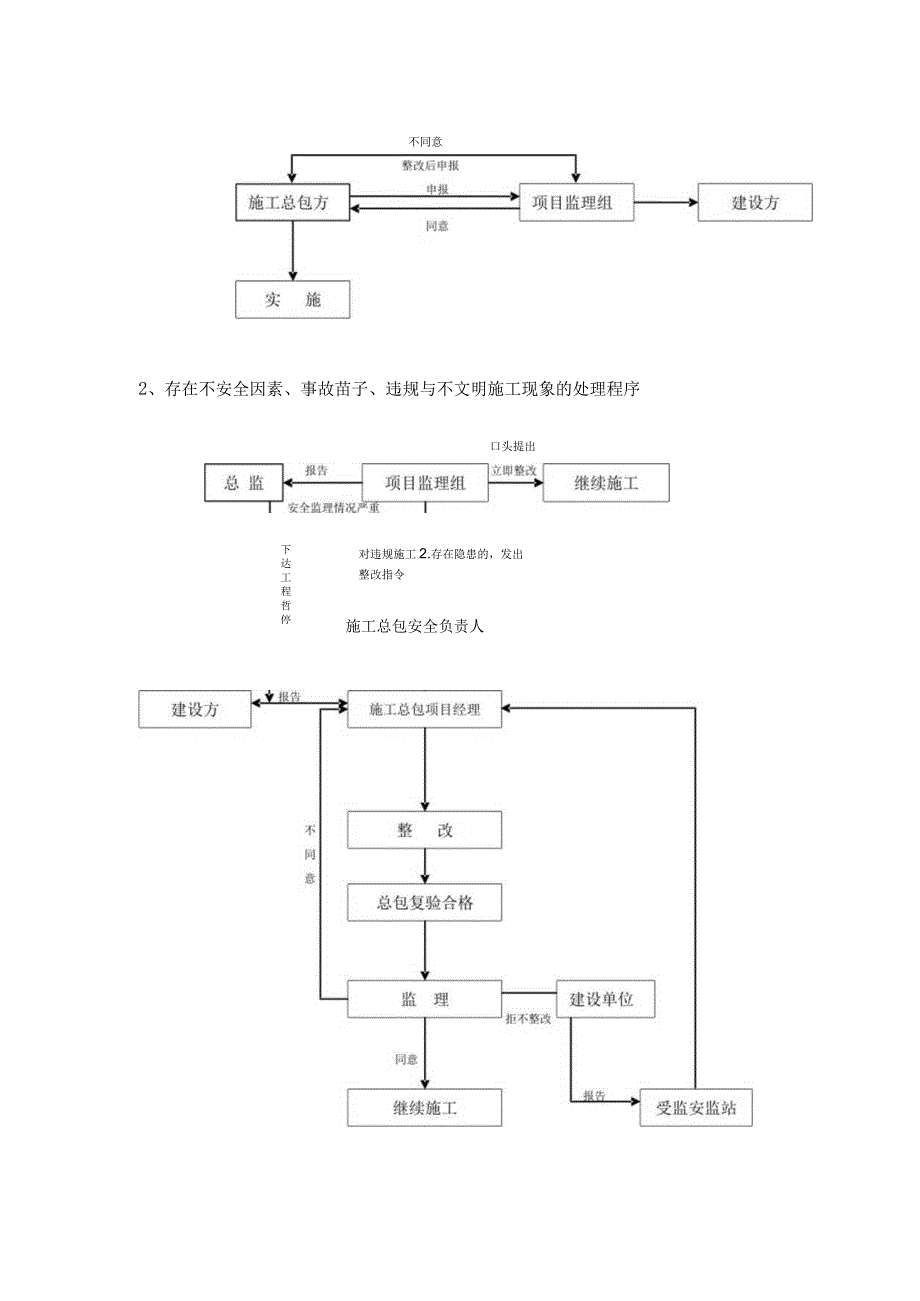

2、一级。屋面防水等级为H级。二、编制依据1、经批准执行的监理规划2、建筑施工安全检查标准(JGT59-2011)3、建筑施工高处作业安全技术规范(JGT80-2016)4、国家及现行有关规范、规章、规定等5、建筑施工扣件式钢管脚手架安全技术规范(GBJI30-2011)6、中华人民共和国工程建设标准强制性条文一一房屋建筑部分7、建设工程监理规范(GB50319-2013)8、该工程有关合同、文件及技术资料9、经审批的落地式卸料平台专项施工方案三、安全监理工作流程1、申报程序不同意2、存在不安全因素、事故苗子、违规与不文明施工现象的处理程序对违规施工2.存在隐患的,发出整改指令口头提出下达工程哲停
3、令施工总包安全负责人四、安全监理控制要点、检查方法和措施1、控制要点;(1)落地式卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书与图纸应编入施工组织设计。(2)落地式卸料平台的连墙件必须与建筑物结构梁或柱相连,卸料平台必须单独设置,不得与脚手架共用立管或架设其上。(3)平台下架子立杆外两侧面每层设置剪刀撑,用以增大立杆的横向刚度,保证立杆稳定性。转角开始整个立面长度和高度连续设置竖向剪刀撑。斜杆与立面倾角在45度至60度之间,撑头要顶在有实力的地方,不得滑动,并且要贴服有力。剪刀撑的接头采用旋转扣件连接,固定在与之相交的横向水平杆的伸出端或立柱上。(4)若平台边与建筑物
4、周边产生大于一个脚位的空隙处应积极采取措施,钉好防护木板或采取其他措施,防止踩空。(5)落地式卸料平台三面设1.2m高防护栏杆,满挂安全网。(6)落地式卸料平台的平台面上纵向水平杆木方间距加密为20Omnh然后再铺双层松木板,木板与架体连接应牢固、搭设严密,平台板向楼层倾斜一定坡度。(7)脚手架开口处,下部增加斜撑,确保脚手架稳定。(8)连墙件采用刚性连接,在结构每一层剪力墙或楼板上预留,必须用双扣件将连墙件与墙体或楼板相连,连墙件隔层设置。(9)连墙件应从底层第一步纵向水平杆处开始设置,横竖向顺序排列、均匀布置、与架体和结构立面垂直,且应靠近主节点,偏离主节点的距离不应大于300mmo(10
5、)落地式卸料平台在安装和拆除过程中现场项目部安全生产管理人员是否在作业区域监控管理。(11)落地式卸料平台安装好以后,现场项目部是否按安全生产保证体系的规定进行检查验收,验收合格是否按规定挂上合格牌。2、检查方法和频率落地式卸料平台安装和拆除期间采用巡视检查的方法。3、措施(1)审查落地式卸料平台专项施工方案,按照程序性、符合性、针对性的原则审核,发现问题及时书面要求施工单位整改。(2)审查特种作业人员资格证书及安全技术交底记录是否符合相关规定。(3)检查落地式卸料平台施工单位日常的使用管理记录是否符合要求。(4)巡视检查过程中发现落地式卸料平台不按专项方案进行使用和管理,当场要求施工单位整改
6、。施工单位当场整改的巡视检查人员可以不开具安全监理工作联系单或安全隐患整改通知,同时在巡视检查记录表或在监理日记中记录在案,施工单位不能立即整改的,应当开具安全隐患整改通知,要求施工单位及时整改,施工单位整改回复后及时复查整改结果。(5)巡视检查过程中发现事故隐患严重的以及发生重大险情或者安全事故的应当案照实际情况签发暂时停止施工通知,施工单位整改合格填写复工申报表后应当及时复查整改结果。(6)根据施工现场的具体实际向建设单位、本单位、安全监督部门报告施工现场安全生产工作。五、安全监理人员工作安排1、项目监理部成立以总监为组长的现场监理组,就本安全监理实施细则向监理人员交底,安全监理人员负责日
7、常的安全管理工作,建立安全监理管理台帐。2、本工程实施期间每天至少进行一次巡视检查,并做好安全监理巡视检查记录台帐。安拆过程每天检查,并记录。3、巡视检查中发现安全隐患及时通知施工单位现场施工负责人(生产经理)或项目部安全员。采取相应整改措施排除事故隐患,并报告总监或总监代表。4、发现重大险情或发生安全事故的,应立即通知暂停施工,发暂停令或停工令,同时报告总监或总监代表。5、本工程实施期间的安全监理资料由专业监理工程师收集编制,审核整理和使用,本工程完成后安全监理资料按相关规定归档。六、应急预案1、目的为了贯彻实施“安全第一,预防为主”的安全方针,应根据脚手架工程的现场环境、设计要求及施工方法
8、等工程特点进行危险源辨识与分析,以及采取相应的预防措施及救援方案,提高整个项目部对事故的整体应急能力,确保发生意外事故时能有序的应急指挥,有效的保护现场施工人员的生命、财产的安全、保护生态环境和资源、把事故降低到最小程度,特制定本预案。2、应急领导小组此脚手架工程施工前成立了专门的应急领导小组,来确保发生意外事故时能有序的应急指挥。3、应急领导小组职责(1)督促各相关单位的应急小组进行培训和演习工作,提高其应变能力。(2)当施工现场发生突发事件时,负责协调各相关单位之间救险人员、器材、车辆、通讯联络等的组织指挥协调。(3)负责督促各相关单位配备好各种应急物资和消防器材、救生设备和其他应急设备。
9、(4)发生事故要及时赶到现场组织协调,控制事故的扩大和连续发生,并迅速向上级机构报告。(5)负责组织协调各相关单位之间的抢险、疏散、救助及通信联络工作。4、应急反应预案(1)事故报告程序事故发生后,现场监理人员、总监代表、总监、公司主管领导应逐级上报,并联络报警,协调组织急救。(2)事故报告事故发生后应逐级上报:一般为现场事故知情人员、现场监理人员、总监代表、总监。发生重大事故(包括人员死亡、重伤及财产损失等严重事故)时,应立即向上级领导汇报,并在24小时内向上级主管部门作出书面报告。(3)现场事故应急处理施工过程中可能发生的事故主要有:机具伤人、火灾事故、雷击触电事故、高空坠落、落物伤人等事故;遇到紧急情况要首先向公司汇报。公司相关人员利用电话或传真向上级部门汇报并采取相应救援措施。(4)应急通信联络遇到紧急情况要首先向公司汇报。公司相关人员利用电话或传真向上级部门汇报并采取相应救援措施。施工现场监理部的人员要明确各自职责并制定详细的应急反应计划及相关人员通讯联系方式,并督促施工单位各施工班组制定详细的应急反应计划,列明各营地及相关人员通讯联系方式,并在施工现场、营地的显要位置张贴,以便紧急情况下使用。
