设计景观围墙完美施工方案.docx

上传人:p** 文档编号:804647 上传时间:2024-03-04 格式:DOCX 页数:20 大小:79.01KB
下载 相关 举报
设计景观围墙完美施工方案.docx_第1页
第1页 / 共20页
设计景观围墙完美施工方案.docx_第2页
第2页 / 共20页
设计景观围墙完美施工方案.docx_第3页
第3页 / 共20页
设计景观围墙完美施工方案.docx_第4页
第4页 / 共20页
设计景观围墙完美施工方案.docx_第5页
第5页 / 共20页
设计景观围墙完美施工方案.docx_第6页
第6页 / 共20页
设计景观围墙完美施工方案.docx_第7页
第7页 / 共20页
设计景观围墙完美施工方案.docx_第8页
第8页 / 共20页
设计景观围墙完美施工方案.docx_第9页
第9页 / 共20页
设计景观围墙完美施工方案.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《设计景观围墙完美施工方案.docx》由会员分享,可在线阅读,更多相关《设计景观围墙完美施工方案.docx(20页珍藏版)》请在第壹文秘上搜索。

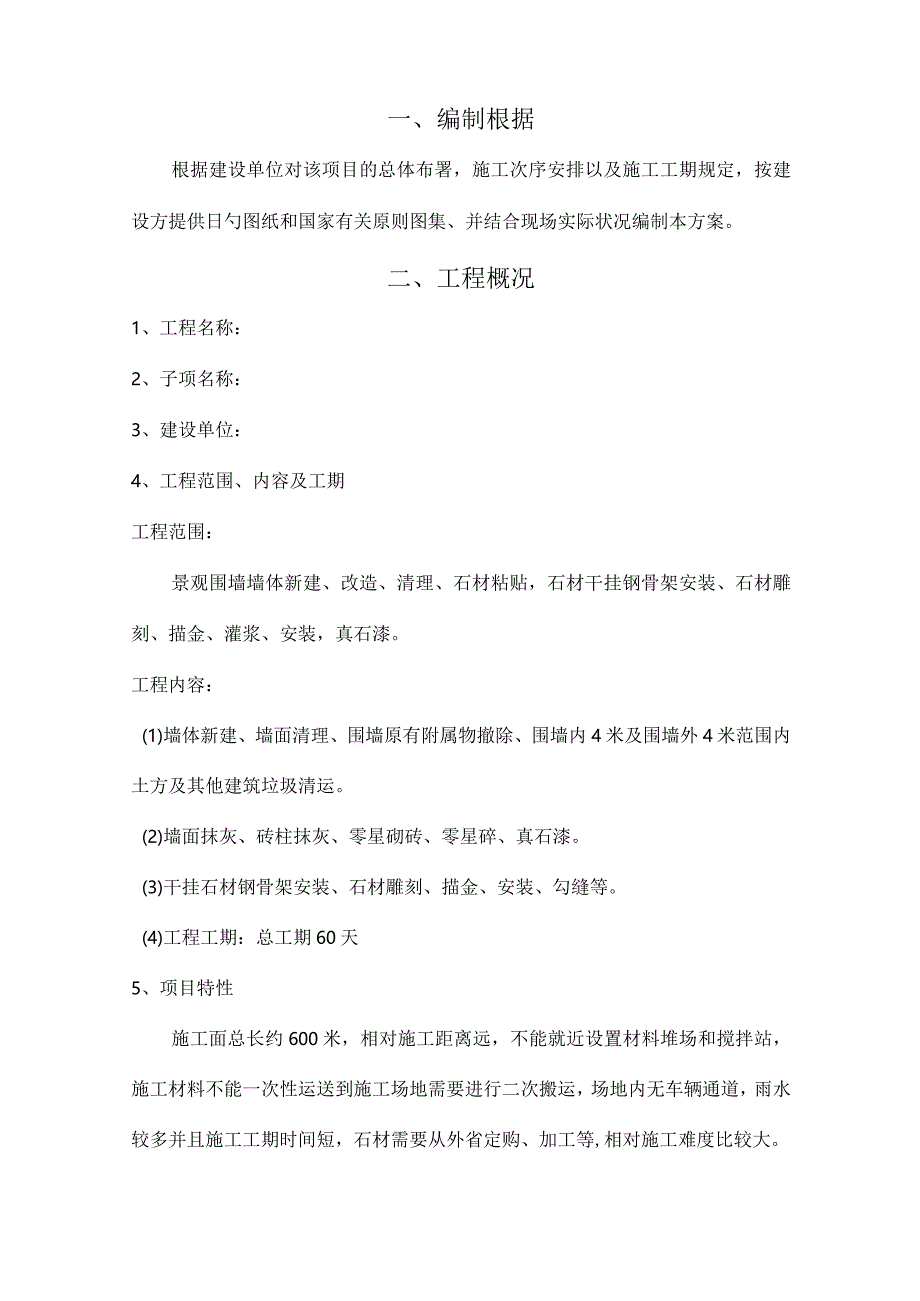

1、一、编制根据3二、工程概况3三、施工组织机构3四、施工准备4五、墙体基层及电路施工5六、石材施工5七、真石漆施工16一、编制根据根据建设单位对该项目的总体布署,施工次序安排以及施工工期规定,按建设方提供日勺图纸和国家有关原则图集、并结合现场实际状况编制本方案。二、工程概况1、工程名称:2、子项名称:3、建设单位:4、工程范围、内容及工期工程范围:景观围墙墙体新建、改造、清理、石材粘贴,石材干挂钢骨架安装、石材雕刻、描金、灌浆、安装,真石漆。工程内容:(1)墙体新建、墙面清理、围墙原有附属物撤除、围墙内4米及围墙外4米范围内土方及其他建筑垃圾清运。(2)墙面抹灰、砖柱抹灰、零星砌砖、零星碎、真石

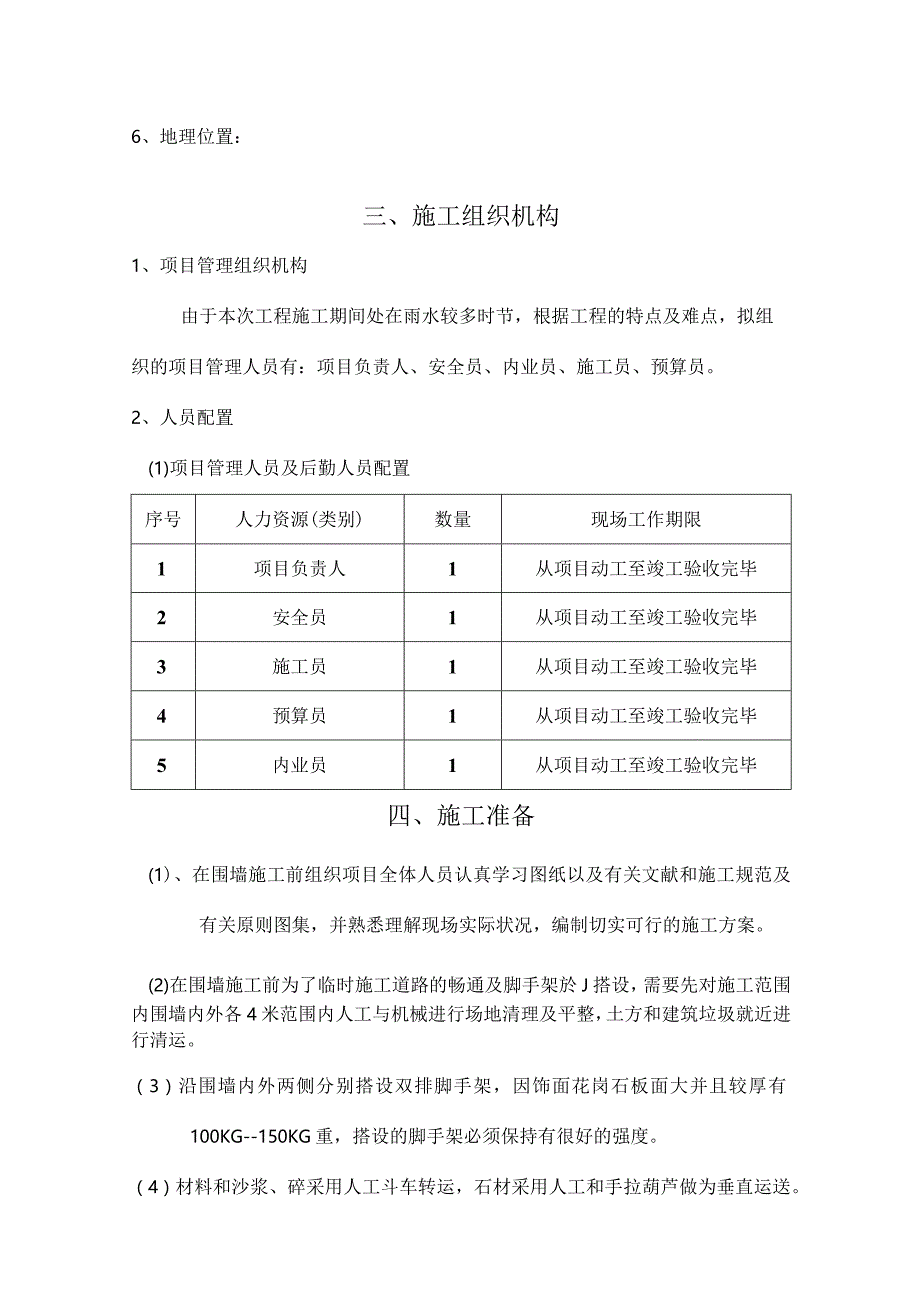

2、漆。(3)干挂石材钢骨架安装、石材雕刻、描金、安装、勾缝等。(4)工程工期:总工期60天5、项目特性施工面总长约600米,相对施工距离远,不能就近设置材料堆场和搅拌站,施工材料不能一次性运送到施工场地需要进行二次搬运,场地内无车辆通道,雨水较多并且施工工期时间短,石材需要从外省定购、加工等,相对施工难度比较大。6、地理位置:三、施工组织机构1、项目管理组织机构由于本次工程施工期间处在雨水较多时节,根据工程的特点及难点,拟组织的项目管理人员有:项目负责人、安全员、内业员、施工员、预算员。2、人员配置(1)项目管理人员及后勤人员配置序号人力资源(类别)数量现场工作期限1项目负责人1从项目动工至竣工

3、验收完毕2安全员1从项目动工至竣工验收完毕3施工员1从项目动工至竣工验收完毕4预算员1从项目动工至竣工验收完毕5内业员1从项目动工至竣工验收完毕四、施工准备(1)、在围墙施工前组织项目全体人员认真学习图纸以及有关文献和施工规范及有关原则图集,并熟悉理解现场实际状况,编制切实可行的施工方案。(2)在围墙施工前为了临时施工道路的畅通及脚手架於J搭设,需要先对施工范围内围墙内外各4米范围内人工与机械进行场地清理及平整,土方和建筑垃圾就近进行清运。(3)沿围墙内外两侧分别搭设双排脚手架,因饰面花岗石板面大并且较厚有100KG-150KG重,搭设的脚手架必须保持有很好的强度。(4)材料和沙浆、碎采用人工

4、斗车转运,石材采用人工和手拉葫芦做为垂直运送。(5)施工现场临时水电管线日勺埋设及搅拌站、材料库房、工棚、临时脚手架时搭设。(附图施工场地布置图)(6)、充足做好围墙施工前欧!技术交底工作及安排贯彻好各工作人员(岗位职责),使各工作人员对自己的本职工作心中有数。五、墙体基层及电路的施工(1)、墙体基层的施工严格按照甲方所提供施工图完毕,材料的选择需要符合有关规范规定。(2)、对原有墙体的J六角型改造按图纸执行,植筋应符合规定。(3)、对原墙体日勺基脚根据需要做夯填处理,保证基础不受水淹。(4)、电路施工符合国家有关规范规定。六、石材施工(一)墙面石材干挂1)材料规定(1)石材定货加工:按照设计

5、确定日勺石材及石材样品对石材进行翻样、定货加工。(2)石材进场检查:石材进场时必须按照设计规定日勺饰面石材规格、品种、颜色、花纹进行检查,石材质量必须满足设计规定。石材具有合格证和检查汇报。检查合格后按照石材排版图对石材进行编号保留备用。(3)钢骨架:干挂石材使用的钢骨架重要材料有槽钢、角钢,按照设计规定准备齐全,使用的槽钢、角钢必须有合格证、检查汇报,材质符合设计规定。(4)其他配件:根据设计规定选择好不锈钢挂件、挂件与骨架日勺固定螺栓(一般为直径为812),规定不锈钢挂件和螺栓具有合格证,不锈钢挂件具有受力的试验汇报。并运至现场后及时检查、保留。(5)按照现场状况及设计规定准备好膨胀螺栓(

6、一般为直径为812)、填缝胶等辅助材料(6)施工中使用时胶粘剂必须符合国家环境保护规范时规定。2)施工机具准备:重要有冲击钻、手动葫芦、手推车、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、答帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等。3)施工作业有关条件:(1)构造经验收合格,水电、安装等应提前完毕,并准备好加工石材的场地、水电源等前提条件。(2)施工脚手架,以及运送设备搭置完毕。(3)检查各部分节点连接现场与设计图纸有无出入,及时纠正。对墙面日勺垂直度、平整度进行检查,需要处理时必须完毕后才能进行下道工序。4)施工工艺框图:5)施工技术措施(1)基层

7、处理:墙面基层表面用苕帚打扫洁净,局部有影响骨架安装的凸出部分要剔凿洁净。饰面基层、构造层的强度应符合设计规范规定。根据装饰墙面的位置检查墙体,与否有局部剔凿,保证装饰厚度。(2)放控制线:石材干挂施工前必须按照设计标高规定在墙体上弹出50cm水平控制线和每层石材标高线,并在墙上做上控制桩,拉线控制墙体水平位置,控制和找房间、墙面的规矩和方正。(3)根据石材分割图弹线,确定膨胀螺栓安装位置。(4)挑选石材:石材进场到现场必须对其材质、加工质量、花纹、尺寸等规定进行检查,并将色差较大、缺棱掉角、崩边等有缺陷的石材挑出、更换。(5)预排石材:将挑选出来日勺石材按照使用的部位和安装次序进行编号,并选

8、择较为平整的场地做预排,检查拼接出来的板块与否有色差和与否满足现场尺寸的规定,完毕此项工作后将板材按编号寄存好备用。(6)打膨胀螺栓:按照设计的石材排板尺寸规定确定膨胀螺栓时间距画好打孔点,用电锤在构造上打出孔洞以便于安装膨胀螺栓,孔洞的大小按照膨胀螺栓的规格进行施工。(7)如需安装骨架:干挂石材一般采用槽钢和角钢做骨架,一般采用槽钢做主龙骨,角钢做次龙骨形成骨架网;局部可以直接采用挂件和墙体连接。骨架安装之前按照设计和排版规定的尺寸下料,按照墙面上的槽钢分格控制线使槽钢与地面安好的角钢焊接,规定焊接质量符合规范规定,一般规定满焊,除去焊渣补刷锈漆。槽钢骨架为8#槽钢,角钢为L40*40*4按

9、照石材水平分格缝尺寸的位置,弹好线后,再行安装。安装骨架注意其垂直度和平整度,并拉线控制使墙面或房间方正。(8)安装调整片:调整挂件采用不锈钢制成,分为40mm3和50mm5,按照设计规定进行加工。运用螺丝和骨架连接,注意调整挂件一定要安装牢固。(9)石材开槽:安装石材前用云石机在石材日勺侧面开槽,开槽深度根据挂件的尺寸进行,一般规定不不大于ICm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不不大于50mm,600mm以内开两个槽,600mm以上开三个槽。(10)石材安装:石材安装是从底层开始,吊好垂直线,然后依次向上安装。必须对石材的材质、颜色、纹路、加工尺寸进行检

10、查,按照石材的编号采用人工和手动葫芦吊装到位将石材轻放在T型挂件上,按线就位后调整精确位置,并立即清孔,槽内注入耐侯胶,规定锚固胶保证有48小时的凝固时间,以防止过早凝固而脆裂,过慢凝固而松动,板材垂直度、平整度、拉线校正后扳紧螺栓。安装时注意多种石材的交接和接口,保证石材安装交圈。打胶:对于规定密缝的石材拼接不用打胶;规定留缝的墙面,需要在缝内填入泡沫条后用有颜色的大理石胶打入缝隙内。为了保证打胶的质量,用事先准备好的泡沫条塞入石材缝隙,预留好打胶尺寸,既不需要太深,也不需要太浅,规定密实,并在石材日勺边缘贴上胶带纸然后打胶,一般规定打胶深度在610mm0清理:勾缝或打胶完毕后,用棉纱等物对

11、石材表面清理,干挂必须待胶凝固后,再用壁纸刀、棉纱等物对石材表面清理。需要打蜡的一般应按照使用蜡的操作措施进行,原则上应烫硬蜡,擦软蜡,规定均匀不露底色,色泽一致,表面整洁。6)质量原则(1)主控项目饰面石材板的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计规定。面层与基底应安装牢固;粘接用料、干挂配件必须符合设计规定和国家现行有关原则的规定,炭钢配件需要做防锈、防腐处理。焊点应做防腐处理。饰面板安装工程的预埋件(或后置埋件)、连接件的数量、规格、位置、连接措施和防腐处理必须符合设计规定。后置埋件的现行拉拔强度必须符合设计规定。饰面板安装必须牢固。(2)一般项目表面平

12、整、洁净;拼花对日勺、纹理清晰通顺,颜色均匀一致;非整板部位安排合适,阴阳角处理的板压向对时。缝格均匀,板缝通顺,接缝填嵌密实,宽窄一致,无错台错位。突出物周围的板采用整板套割,尺寸精确,边缘吻合整洁、平顺,墙裙、贴脸等上口顺直。(3)容许偏差项目及检查措施项次项目容许偏差检查措施1立面垂直度2用2M垂直检测尺检查2表面平整度2用2M靠尺和塞尺检查3阴阳角方正2用直角检测尺检查4接缝直线度2拉5M通线用钢直尺检查5墙裙上口直线度2拉5M通线用钢直尺检查6接缝高下差0.5用钢直尺和塞尺检查7接缝宽度1用钢直尺检查7)成品保护(1)运送石材时应尤其小心,防止磕碰边角,必要时用地毯与软物包住边角。(

13、2)堆放石材要整洁牢固,堆放位置要在房间选好,防止来回搬运及雨淋,石材堆放要75度立着堆放,下面用木方固定,且石材要光面对光面放置。(3)施工完毕后,应做好警示牌或设置防护栏杆,尤其是柱、墙阳角等处防止来回运送磕碰石材。(4)打胶时应防止在有灰尘时进行,必要时先打扫,打胶控制在打蜡前进行。(5)在施工过程中垃圾应及时清理,作到工完场清,责任到人,奖罚分明。(6)应设专职成品保护人员,制定成品保护制度并严格执行。8)施工时注意由J质量问题(1)接缝不平、板面纹理不顺、色泽不匀: 原因:对石材的检查不严格、镶嵌前试拼不认真;施工不妥。防治措施:在镶嵌前先检查墙柱面的骨架的垂直度和平整度,超过规定的

14、必须整改,操作严格按照工序施工;挂石材前对墙柱面找好规矩,弹出中心线和水平通线,地面上弹出墙柱的饰面控制线。事先将缺边掉角、裂缝和局部污染变色H勺石材挑出,进行套方检查,规格尺寸超过偏差,应磨边修正;按照墙柱面进行试拼,对好颜色,调整花纹,使板与板之间的纹理通顺,按编号挂贴。;调整好骨架的牢固和稳定,挂件调整精确。(2)开裂:原因:石材自身日勺材质较差,纹理多,寄存不对的受外力作用在色纹和暗缝或其他暗伤等微弱处,易产生不规则裂缝。 防治措施:施工前对石材自身的材质质量进行全面的检查,对轻易导致裂缝的石材挑选出来;安装应严格按照施工工序程序,待第一层的固定胶到达强度后进行第二层安装,同步缝与缝之

15、间结合密实;注意钢骨架日勺牢固和稳定性防止骨架不稳导致拉裂(3)打胶出现接头,胶缝不直,厚度不够:原因:操作时没有认真作业,措施不对,泡沫棒填得太浅。防治措施:施工时打胶要一气呵成不要停止,打胶时控制边缘的界线保证胶边成一条直线。打胶厚度不能少于6mm,重要控制泡沫棒的嵌入度。(4)墙柱面碰损、污染:原因:重要是石材搬运、堆放中不妥当,操作中没有及时清洗污染;安装成品未进行保护。防治措施:石材质地软搬运时要注意防止正面受损。9)安全环境保护措施(1)进入施工现场必须戴好安全帽,系好风紧紧围绕。(2)高空作业必须佩戴安全带,上架子作业前必须检查脚手板搭放与否安全可靠,确认无误后方可上架进行作业。(3)施工现场临时用电线路必须按用电规范布设,严禁乱接乱拉,远距离电缆线不得随地乱拉,必须架空固定。(4)小型电动工具,必须安装“漏电保护”装置,使用时应经试运转合格后方可操作。(5)电气设备必须有接地、接零保护,现场维护电工必须持证上岗,非维护电工不得乱接

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
