质量通病及防治措施.docx

上传人:p** 文档编号:805845 上传时间:2024-03-08 格式:DOCX 页数:33 大小:51.76KB
下载 相关 举报
质量通病及防治措施.docx_第1页
第1页 / 共33页
质量通病及防治措施.docx_第2页
第2页 / 共33页
质量通病及防治措施.docx_第3页
第3页 / 共33页
质量通病及防治措施.docx_第4页
第4页 / 共33页
质量通病及防治措施.docx_第5页
第5页 / 共33页
质量通病及防治措施.docx_第6页
第6页 / 共33页
质量通病及防治措施.docx_第7页
第7页 / 共33页
质量通病及防治措施.docx_第8页
第8页 / 共33页
质量通病及防治措施.docx_第9页
第9页 / 共33页
质量通病及防治措施.docx_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《质量通病及防治措施.docx》由会员分享,可在线阅读,更多相关《质量通病及防治措施.docx(33页珍藏版)》请在第壹文秘上搜索。

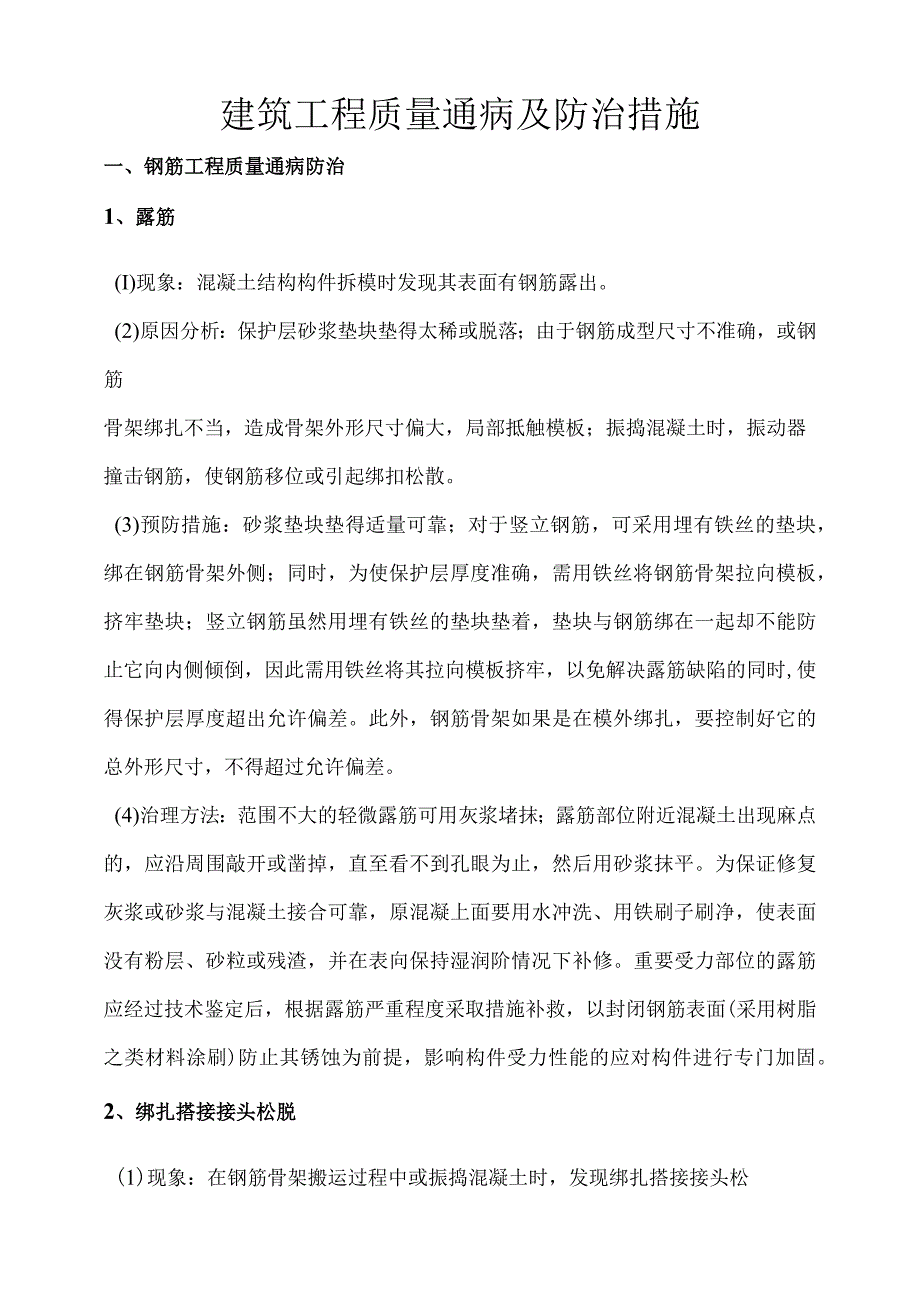

1、建筑工程质量通病及防治措施一、钢筋工程质量通病防治1、露筋(I)现象:混凝土结构构件拆模时发现其表面有钢筋露出。(2)原因分析:保护层砂浆垫块垫得太稀或脱落;由于钢筋成型尺寸不准确,或钢筋骨架绑扎不当,造成骨架外形尺寸偏大,局部抵触模板;振捣混凝土时,振动器撞击钢筋,使钢筋移位或引起绑扣松散。(3)预防措施:砂浆垫块垫得适量可靠;对于竖立钢筋,可采用埋有铁丝的垫块,绑在钢筋骨架外侧;同时,为使保护层厚度准确,需用铁丝将钢筋骨架拉向模板,挤牢垫块;竖立钢筋虽然用埋有铁丝的垫块垫着,垫块与钢筋绑在一起却不能防止它向内侧倾倒,因此需用铁丝将其拉向模板挤牢,以免解决露筋缺陷的同时,使得保护层厚度超出允

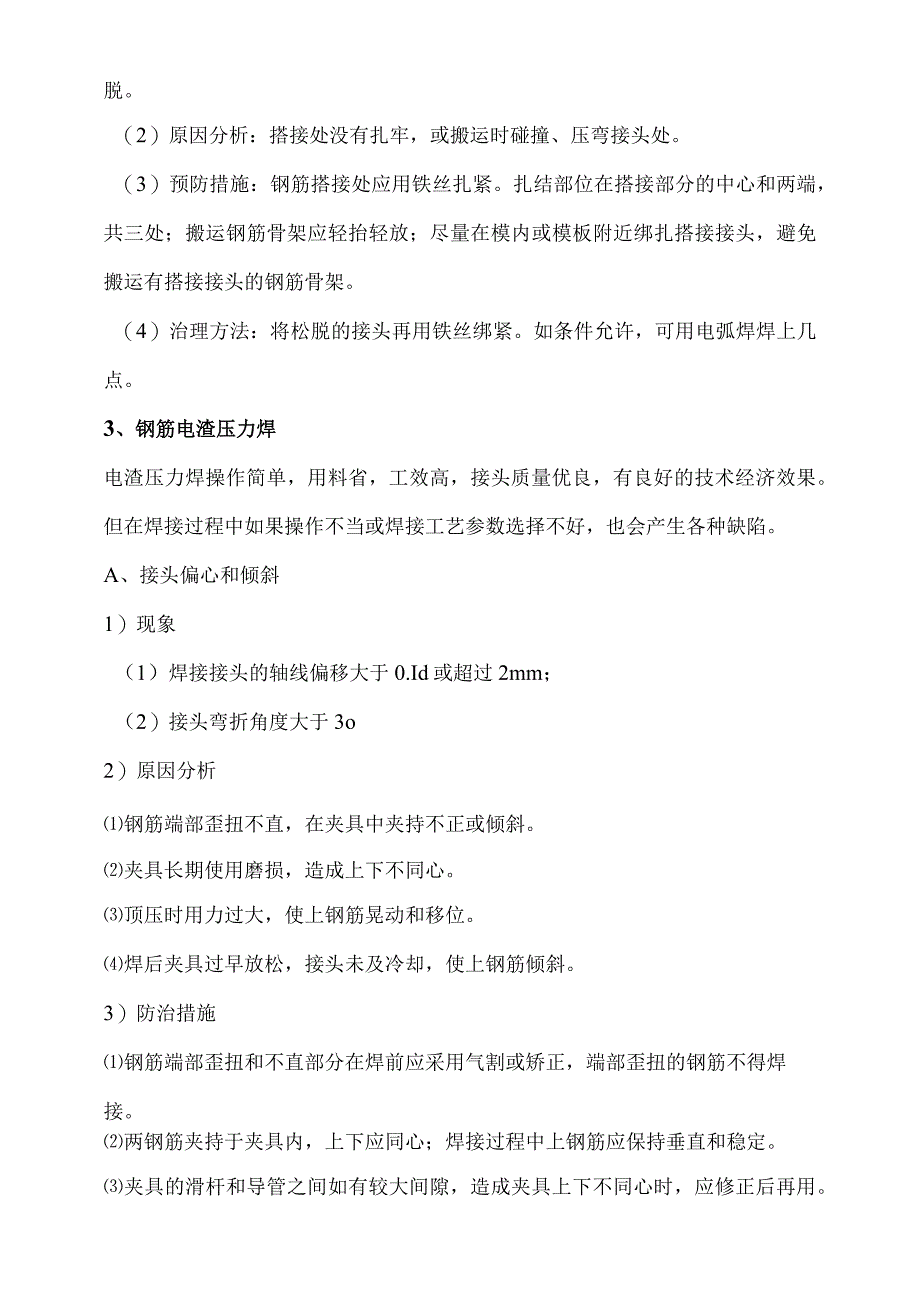

2、许偏差。此外,钢筋骨架如果是在模外绑扎,要控制好它的总外形尺寸,不得超过允许偏差。(4)治理方法:范围不大的轻微露筋可用灰浆堵抹;露筋部位附近混凝土出现麻点的,应沿周围敲开或凿掉,直至看不到孔眼为止,然后用砂浆抹平。为保证修复灰浆或砂浆与混凝土接合可靠,原混凝上面要用水冲洗、用铁刷子刷净,使表面没有粉层、砂粒或残渣,并在表向保持湿润阶情况下补修。重要受力部位的露筋应经过技术鉴定后,根据露筋严重程度采取措施补救,以封闭钢筋表面(采用树脂之类材料涂刷)防止其锈蚀为前提,影响构件受力性能的应对构件进行专门加固。2、绑扎搭接接头松脱(1)现象:在钢筋骨架搬运过程中或振捣混凝土时,发现绑扎搭接接头松脱。

3、(2)原因分析:搭接处没有扎牢,或搬运时碰撞、压弯接头处。(3)预防措施:钢筋搭接处应用铁丝扎紧。扎结部位在搭接部分的中心和两端,共三处;搬运钢筋骨架应轻抬轻放;尽量在模内或模板附近绑扎搭接接头,避免搬运有搭接接头的钢筋骨架。(4)治理方法:将松脱的接头再用铁丝绑紧。如条件允许,可用电弧焊焊上几点。3、钢筋电渣压力焊电渣压力焊操作简单,用料省,工效高,接头质量优良,有良好的技术经济效果。但在焊接过程中如果操作不当或焊接工艺参数选择不好,也会产生各种缺陷。A、接头偏心和倾斜1)现象(1)焊接接头的轴线偏移大于0.Id或超过2mm;(2)接头弯折角度大于3o2)原因分析钢筋端部歪扭不直,在夹具中夹

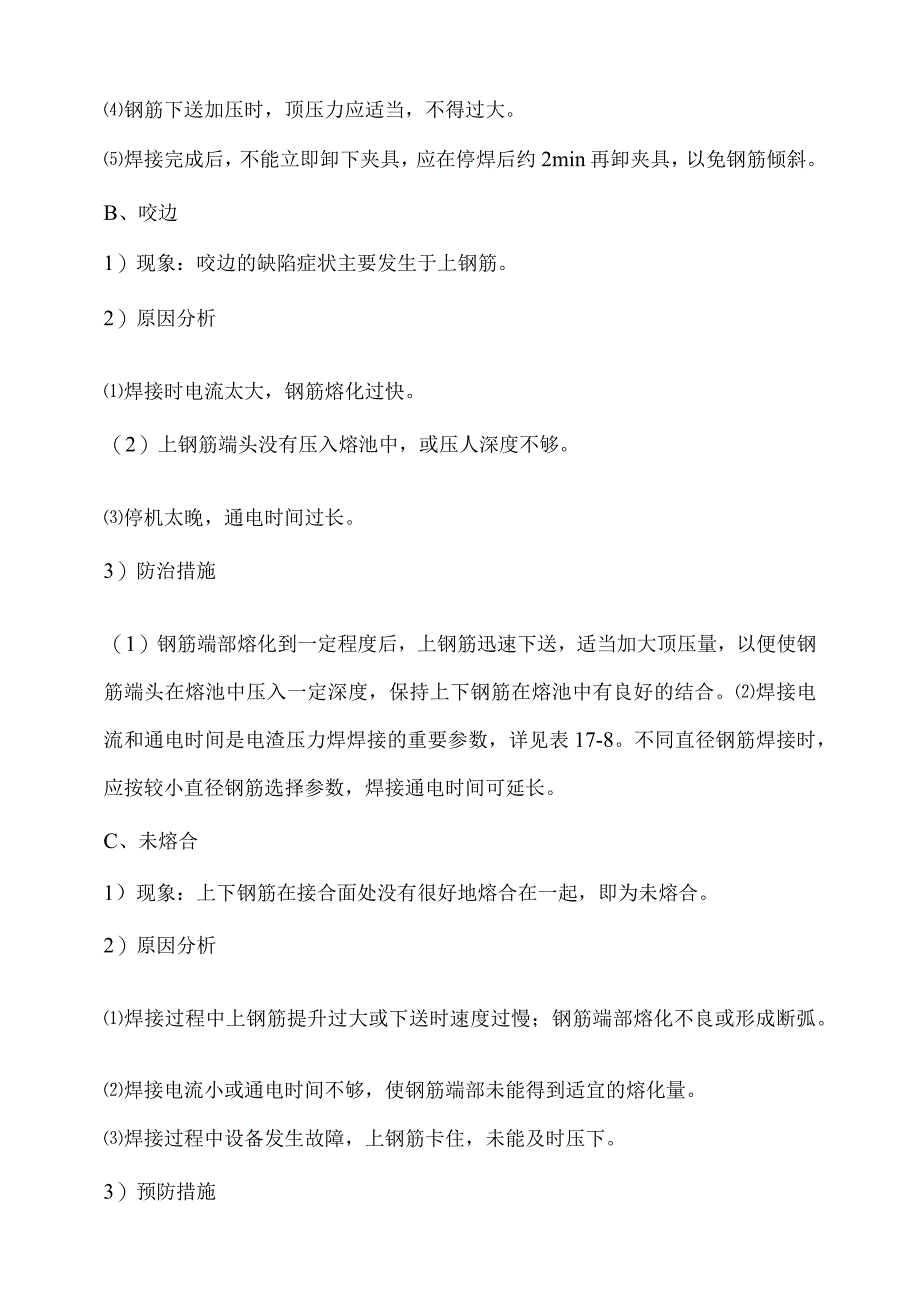

4、持不正或倾斜。夹具长期使用磨损,造成上下不同心。顶压时用力过大,使上钢筋晃动和移位。焊后夹具过早放松,接头未及冷却,使上钢筋倾斜。3)防治措施钢筋端部歪扭和不直部分在焊前应采用气割或矫正,端部歪扭的钢筋不得焊接。两钢筋夹持于夹具内,上下应同心;焊接过程中上钢筋应保持垂直和稳定。夹具的滑杆和导管之间如有较大间隙,造成夹具上下不同心时,应修正后再用。钢筋下送加压时,顶压力应适当,不得过大。焊接完成后,不能立即卸下夹具,应在停焊后约2min再卸夹具,以免钢筋倾斜。B、咬边1)现象:咬边的缺陷症状主要发生于上钢筋。2)原因分析焊接时电流太大,钢筋熔化过快。(2)上钢筋端头没有压入熔池中,或压人深度不够

5、。停机太晚,通电时间过长。3)防治措施(1)钢筋端部熔化到一定程度后,上钢筋迅速下送,适当加大顶压量,以便使钢筋端头在熔池中压入一定深度,保持上下钢筋在熔池中有良好的结合。焊接电流和通电时间是电渣压力焊焊接的重要参数,详见表17-8。不同直径钢筋焊接时,应按较小直径钢筋选择参数,焊接通电时间可延长。C、未熔合1)现象:上下钢筋在接合面处没有很好地熔合在一起,即为未熔合。2)原因分析焊接过程中上钢筋提升过大或下送时速度过慢;钢筋端部熔化不良或形成断弧。焊接电流小或通电时间不够,使钢筋端部未能得到适宜的熔化量。焊接过程中设备发生故障,上钢筋卡住,未能及时压下。3)预防措施在引弧过程中应精心操作,防

6、止操纵杆提得太快和过高,以免间隙太大发生断路灭弧;但也应防止操纵杆提得太慢,以免钢筋粘连短路。适当增大焊接电流和延长焊接通电时间,使钢筋端部得到适宜的熔化量。及时修理焊接设备,保证正常使用。4)治理方法:发现未熔合缺陷时,应切除重新焊接。D、焊包不匀1)现象:焊包不匀包括两种情况:一种是被挤出的熔化金属形成的焊包很不均匀,大的一面熔化金属很多,小的一面其高度不足2mm;另一种是钢筋端面形成的焊缝厚薄不匀。2)原因分析钢筋端头倾斜过大而熔化量又不足,加压时熔化金属在接头四周分布不匀。采用铁丝圈引弧时,铁丝圈安放不正,偏到一边。焊剂填装不均。3)防治措施当钢筋端头倾斜过大时,应事先把倾斜部分切去才

7、能焊接,端面力求平整。焊接时应适当加大熔化量,保证钢筋端部均匀熔化。采用铁丝圈引弧时,铁丝圈应置于钢筋端部中心,不能偏移。填装焊剂尽量均匀。E、气孔1)现象:在焊包外部或焊缝内部由于气体的作用形成小孔眼,即为气孔。2)原因分析焊剂受潮,焊接过程中产生大量气体渗入熔池。(2)钢筋锈蚀严重或表面不清洁。焊接处在焊剂中埋入深度不足。3)防治措施焊剂在使用前必须烘干,否则不仅降低保护效果,且容易形成气孔。焊剂一般需经250C烘干,时间不少于2h。(2)焊前应把钢筋端部铁锈及油污清除干净,避免在焊接过程中产生有害气体,影响焊接质量。均匀填装焊剂,保证焊剂的埋入深度。F、钢筋表面烧伤1)现象:钢筋夹持处产

8、生许多烧伤斑点或小弧坑。II、In级钢筋表面烧伤后在受力时容易发生脆断。2)原因分析钢筋端部锈蚀严重,焊前未除锈。夹具电极不干净。钢筋末夹紧,顶压时发生滑移。3)防治措施焊前应将钢筋端部120mm范围内的铁锈和油污清除干净。夹具电极上粘附的熔渣及氧化物应清除干净。焊前应把钢筋夹紧。G、夹渣1)现象:焊缝中有非金属夹渣物,即为夹渣。2)原因分析(1)通电时间短,上钢筋在熔化过程中还未形成凸面即进行顶压,熔渣无法排出。焊接电流过大或过小。焊剂熔化后形成的熔渣粘度大,不易流动。(4)预压力太小。(5)上钢筋在熔化过程中气体渗入熔池,钢筋锈蚀严重或表面不清洁。3)防治措施应根据钢筋直径大小选择合适的焊

9、接电流和通电时间。更换焊剂或加入一定比例的萤石。以增加熔渣的流动性。适当增加顶压力。(4)焊前将钢筋端部120mm范围内铁锈和油污清除干净。H、成形不良1)现象:接头成形不良,一种是焊包上翻;另一种是焊包下流。2)原因分析焊接电流大,通电时间短,上钢筋熔化较多,如顶压时用力过大,上钢筋端头压入熔池较多,挤出的熔化金属容易上翻。焊接过程中焊剂泄漏,熔化铁水失去约束,随焊剂泄漏下流。3)防治措施为了防止焊包上翻,应适当减小焊接电流或加长通电时间,加压时用力适当,不能过猛。(2)焊剂盒的下口及其间隙用石棉垫塞好,防止焊剂泄漏。(3)避免焊后过快回收焊剂。4、钢筋保护层控制钢筋在混凝土中起着抵抗外荷载

10、所产生的弯矩和防止混凝土收缩温差裂缝发生的双重作用,而这一作用均需钢筋在上下合理的保护层前提下才能确保有效,为此须做到:楼面下层钢筋,纵向每隔IM左右设置毛面大理石垫块,保证钢筋网合理保护层厚度。板的上层钢筋必须设置混凝土小马蹬,马蹬纵横向间距不大于50Omnb且交叉分布。根据现浇板的厚度,做好技术交底,购买不同高度的小马蹬,分类准确设置小马蹬,对上下层钢筋作有效固定。科学合理安排各工种交叉作业时间,在板底钢筋绑扎后,线管予埋和和堵板封镶收头处应即使穿插并争取全面完成,尽量减少板面钢筋绑扎后的作业人员数量。在楼梯通等频繁和必须通行处搭设(或铺设)临时简易通道,以供必要的施工人员通行。混凝土浇筑

11、前安排3-4名钢筋及时整修钢筋,检查垫块马蹬的位置,防止现浇板钢筋位移,特别是支座端部受力最大处以及四周阳角处、予埋管线、大跨房间等容易发生裂缝处须重点修整。混凝土浇筑时,对裂缝易发生部位和负弯矩筋受力最大区域,铺设临时活动挑板,扩大接触面,分散应力,尽量避免上层钢筋受到踩踏而变形,并配备专人及时检查调整。三、现浇楼板、阳角、转角处裂缝的控制1、裂缝产生的原因(I)阳角、转角处,梁板配筋不足或截面过小,使板成型后刚度较差。(2)沉降裂缝。(3)建筑单体长度太长。(4)施工不当,如支撑钢度较差,施工负弯矩筋踩扁。楼板早期受压过大。(5)碎配合比达不到设计要求,浇好后保养不及时,使税强度降低或过早

12、上人放料施工。(6)施工不当,如支撑钢度较差,施工负弯矩筋踩扁。楼板早期受压。2、治理措施和操作方法(1)在现浇板每个阳角和转角处增加的放射筋,长度不小于150Omnb圈梁转角处,设置转角筋。转角处圈梁钢筋应伸入另面梁内40d搭接,提高转角的整体性。(2)屋面及楼层阳角处设置双层双向钢筋,严格控制钢筋间距(3)浇筑碎的砂、石子、水泥必须符合要求,砂石的含泥量不超过2%,对水泥的安定性和凝结时间要复试合格。(4)平板模采用夹板支模,钢管支撑,木方支垫,加强模板的钢度,以减少上部受重压而产生的挠度。拆模时楼板碎强度应达到设计要求后再拆除:当设计无具体要求时,同条件养护的混凝土立方体事件抗压强度应符

13、合下表规定:构建类型构建跨度(m)达到设计混凝土强度等级值的百分率(%)板22502,87582100(5)碎要严格控制配合比和水灰比,浇筑时应防止负弯矩筋施工时踩扁、位移。对于踩扁处钢筋工要及时修补,放料时不能集中放在一个地方,应均匀铺开。加强转角处碎的振捣以提高碎的抗拉强度。(6)碎浇完后楼板不能过早地在其上进行施工、堆料,须碎强度达到L2mpa才能在上施工,以免施工材料对碎产生碰砸或楼板局部超压,碎楼面产生伤痕。(7)以防碎干缩裂缝,在碎浇完根据气候情况,12-24小时后进行浇水、养护、养护不少于7天,使整体刚度上升,抵御裂缝。四、砖砌墙裂缝的控制1、砌块墙体与柱、墙交界处的纵向裂缝1)

14、主要原因(1)未按规定设置拉接钢筋,墙柱间缝隙预留过大。(2)砌块与柱、墙间灰缝不饱满。(3)砌块未达到28天养护龄期收缩大,砂浆标号过低、与其他材料干缩不一。2)防治方法(1)按规定长度和高度插入墙柱拉接钢筋。(2)砌块与柱间留2cm缝隙,砌筑时用灰把内侧填实,墙面向内5cm处灰清理掉,砌墙完成7天后用掺有膨胀剂的砂浆进行沟缝。(3)改善砂浆和易性,保证砌筑砂浆饱满灌实。(4)随手勾缝。(5)控制未到养护龄期的砌块提前使用;遇沉降或伸缩缝时沿墙交界处加钢筋网处理。2、砌块墙体靠梁交界处出现水平裂缝1)主要原因(1)砌块墙体靠梁顶端的砌块未顶严梁底,砌块干缩过大。(2)墙与梁结合处灰缝过厚、过

15、小等。2)防治方法(1)保证砌块到达龄期再使用,控制日砌筑高度和最上一层填补待砌筑完成7天后填补。(2)砂浆配合比按照设计要求;灰缝饱满厚度一致;靠梁底用3-5cm膨胀细石混凝土填塞,保证坚固密实、顶紧梁底,抹灰时沿墙顶与梁交界处加钢筋网处理。3、砌块墙体中部砌块周边、台阶和纵横不规则裂缝1)主要原因(1)砌块、灰缝砂浆及抹灰层干缩变形。(2)砌块组砌方法出现差错。(3)砌体收缩不均,采用了不同龄期、不同强度的砌块混用。(4)砌块发生不均匀收缩沉降等。2)防治方法(1)严格按砌体工程施工质量验收规范操作,改善砂浆和易性。(2)保证灰缝砂浆饱满密实;砌块严格验收合格、分类不混淆并满足28天龄期。(3)控制日砌筑高度和顶层填筑时间,注意柱接钢筋定位高度,控制墙体砌筑长度,增加构造柱;控制抹灰层厚度和砂浆配合比,关键部位加钢筋网处理。4、砌块墙与地面交界处水平裂缝1)主要原因底层砌块砌筑未铺垫

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
