《起重机轨道拆除安装建设计划.docx》由会员分享,可在线阅读,更多相关《起重机轨道拆除安装建设计划.docx(7页珍藏版)》请在第壹文秘上搜索。

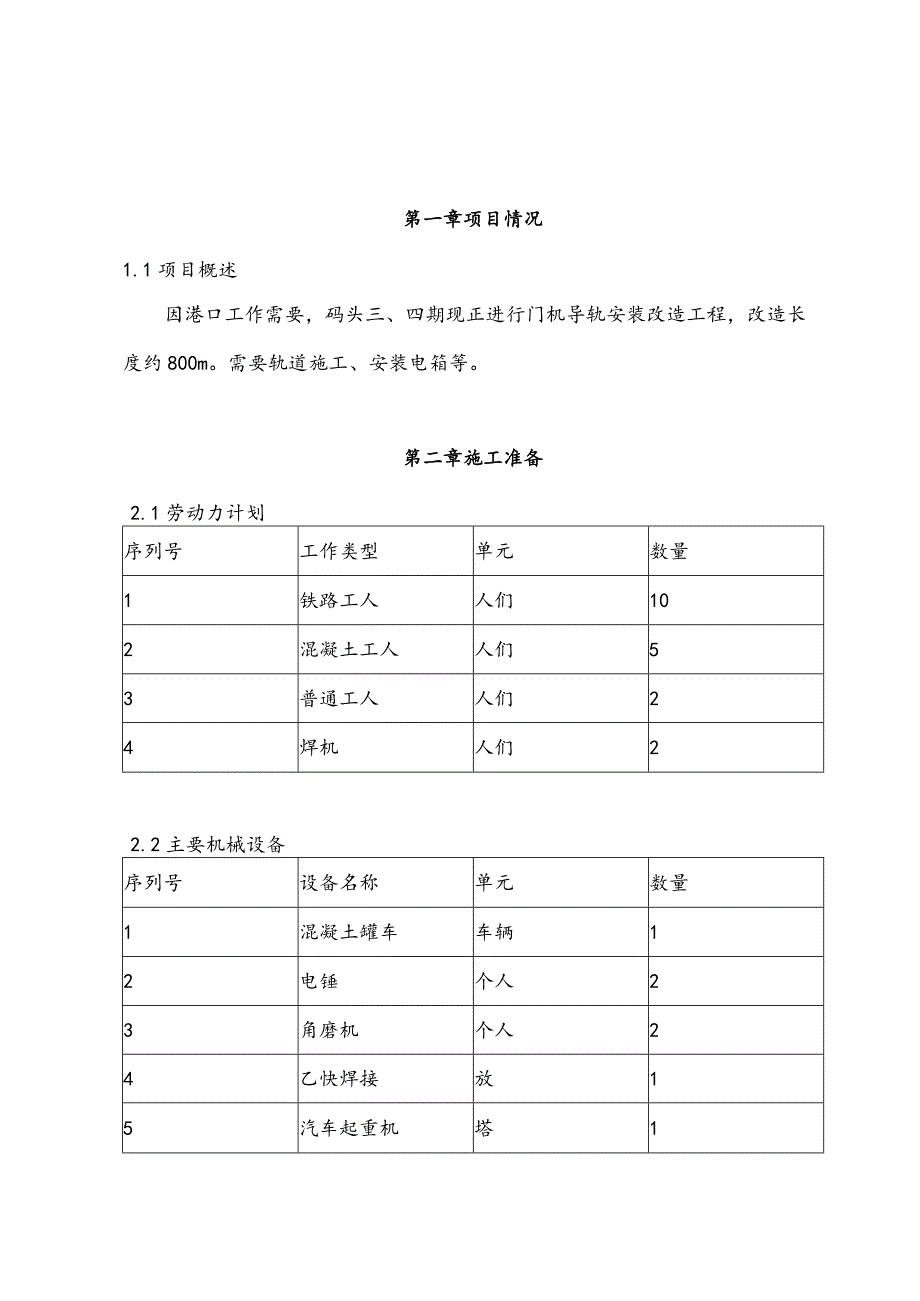

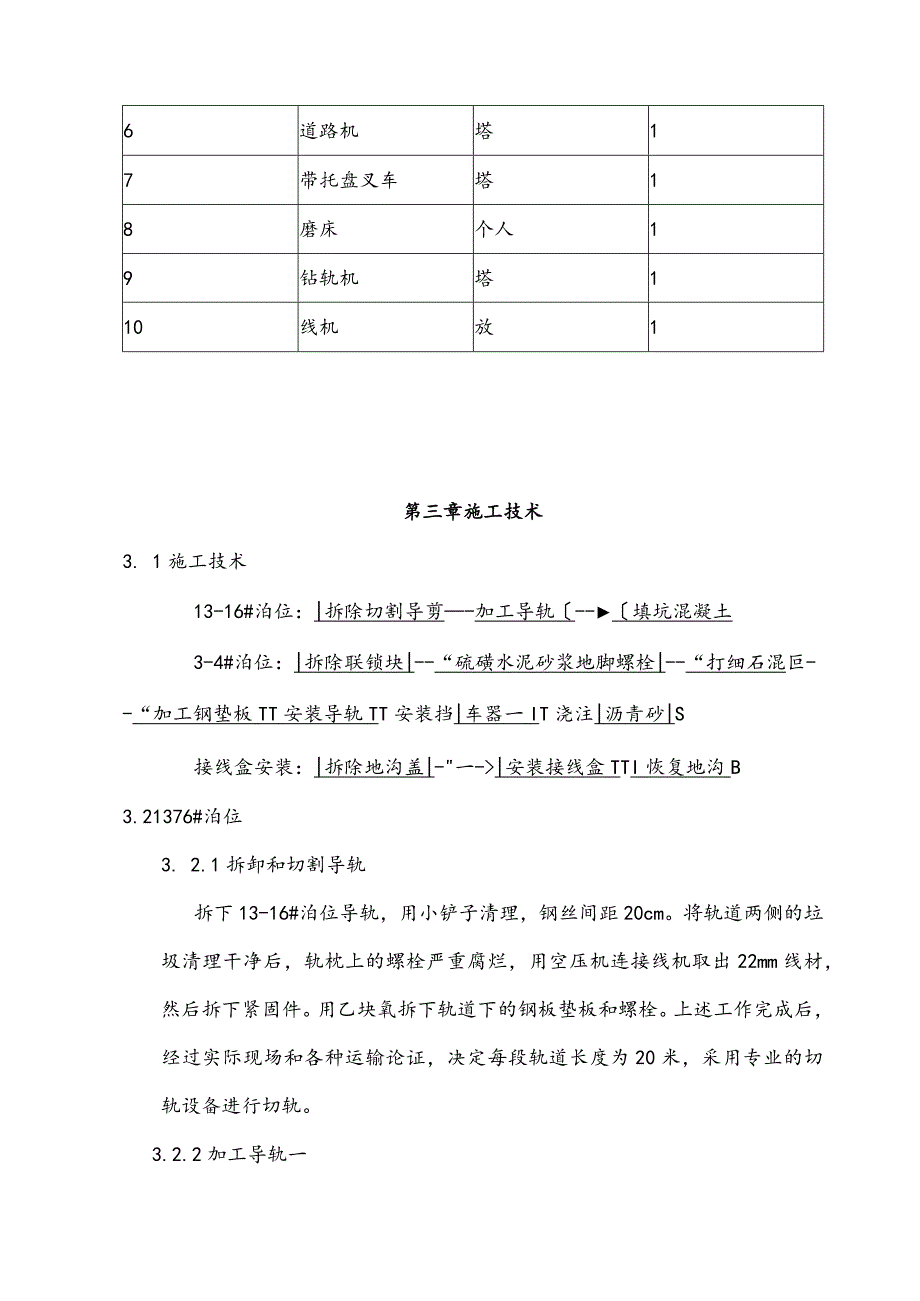

1、起重机轨道拆除安装建设计划第一章项目情况1.1项目概述因港口工作需要,码头三、四期现正进行门机导轨安装改造工程,改造长度约800m。需要轨道施工、安装电箱等。第二章施工准备2.1劳动力计划序列号工作类型单元数量1铁路工人人们102混凝土工人人们53普通工人人们24焊机人们22.2主要机械设备序列号设备名称单元数量1混凝土罐车车辆12电锤个人23角磨机个人24乙快焊接放15汽车起重机塔16道路机塔17带托盘叉车塔18磨床个人19钻轨机塔110线机放1第三章施工技术3. 1施工技术13-16#泊位:|拆除切割导剪-加工导轨-填坑混凝土3-4#泊位:|拆除联锁块|-“硫磺水泥砂浆地脚螺栓|-“打细石
2、混叵-“加工钢垫板TT安装导轨TT安装挡|车器一IT浇注|沥青砂|S接线盒安装:|拆除地沟盖|-一-|安装接线盒TTI恢复地沟B3.21376#泊位3. 2.1拆卸和切割导轨拆下13-16#泊位导轨,用小铲子清理,钢丝间距20cm。将轨道两侧的垃圾清理干净后,轨枕上的螺栓严重腐烂,用空压机连接线机取出22mm线材,然后拆下紧固件。用乙块氧拆下轨道下的钢板垫板和螺栓。上述工作完成后,经过实际现场和各种运输论证,决定每段轨道长度为20米,采用专业的切轨设备进行切轨。3.2.2加工导轨一用两辆16吨卡车吊装吊装。使用四个托盘将它们连接在一起,并由5吨叉车牵引。拉到加工现场后,用钢轨钻床按图纸尺寸在钢
3、轨两端钻孔。开孔尺寸应按图纸施工。然后用磨光机把铁轨上生锈的部分清理干净。3.2.3混凝土填充坑_导轨和丝垫拆除后,租用新港洒水车清理,并使用砂垫和联锁块进行修复。3.33-4#泊位3.3.1拆下联锁块手动拆下导轨中间的联锁块,放在导轨的西侧,安排农用车运走。3.3.2硫磺水泥砂浆地脚螺栓人工清理导轨内的沙石等杂物,包括预留孔内的杂物。用硫磺锚固的方法将螺纹螺栓锚固在预埋孔内,并在工作区安装铁锅熔化硫磺砂浆,每个锅的熔化量约为50kg。各料量一次熔化,然后边加热边搅拌;硫磺砂浆融化后,可人工捡浆锚固。锚固时,螺栓应垂直放置,左右螺栓高度差控制在2mm以内。浇注硫磺水泥砂浆后,待其稍稍冷却,待螺
4、栓固定好后再进行下一个孔。3.3.3细石混凝土巡线员会每隔10米在导轨上标出细石混凝土的顶面标高,并做好标记。标出整条音轨后,会弹出一条墨线。然后可以浇细石舲,边浇边放钢丝网,浇筑完成后人工抹平。(甲方设计变更后,前后轨细石腔厚度不同,详见图纸或变更单)3.3.4加工钢垫板根据现场实际尺寸加工钢垫板一、二、三。其中,在第二块钢垫板的位置,经过现场实测,发现预埋孔之间的距离不是150m,而是在250-35OrTlm之间浮动,使得加工二是铜背板难。提出以下解决方案:1、根据场地实际大小,一一定制,一一定制加工。该方法加工成本高,但结构受力好;2、现场测量两个孔的最短和最长距离,加工时将孔的直径扩大
5、,使螺栓在最短和最长距离的情况下穿过钢材。背板安装顺利。该方法可使钢垫板加工均匀,节省工期和成本,但结构应力会相应减弱。3.3.5安装导轨放置钢垫板和弹性垫板,然后将钢轨放入导轨中,用经纬仪校准钢轨中心轴,然后在钢轨上安装压板等紧固件。安装完成后,再次检查轨顶标高。安装标准要求:单轨前后距离用黑绳测量IOm5m以内,前后轨高差305mm,后轨高前轨低的。3.3.6安装齿轮一按照图纸上的位置将导轨安装在导轨上。经现场勘查,北侧钢轨损坏,无法安装钢轨。有两种解决方案可供参考:1、需要破坏钢轨的施工方对钢轨进行修复,修复完成后再安装钢轨。2、将汽车齿轮的安装位置向南移动。3. 3.7浇筑沥青砂浆_开
6、车通过门机一段时间后,重新拧紧紧固件,然后用沥青砂浆填充轨道槽,浇注前清除导轨内的杂物,并在螺栓上加塑料套管,防止沥青砂浆被倒入;浇筑时从导轨两侧缓慢浇筑,手动擦拭坡度。3.3接线盒安装1. 2.1拆下沟盖,安装接线盒拆下电缆沟盖板,将箱式变电站接线后,沿电缆沟MJO2号至MJo7号铺设。打开MJOl-MJ07电气连接孔上方的铁板,电缆头从电气连接孔中伸出,延长长度必须满足电缆盒的连接需要。3. 2.2恢复沟盖按照图纸在门机接线井的位置安装门机接线盒,将电缆头依次安装在电接线盒内。恢复沟盖。第四章质量控制4. 1_导轨的切口应平整、垂直,不宜采用弧形导轨;4. 2地脚螺栓预埋件固定时,水平和垂
7、直方向均不得突出导轨超过5m;4.3 新增顶进块施工过程中不得破坏原钢轨混凝土结构;4.5 沥青砂浆不能淹没钢轨上半部,影响门式起重机的运行;4.6 用户需做好螺栓、螺母的黄油保养工作。FS1、所有进入施工现场的人员必须按规定穿戴劳动防护用品,未穿规定服装的人员禁止进入施工现场。2、参与施工的操作人员应熟悉本工种的安全技术操作规程,在操作过程中应坚守本职,听从指挥。3、特种操作人员必须经过专门培训,持证上岗,方可独立操作。4、施工现场的孔洞、坑坑沟、出入口、起重填挖交界处、高坡等危险场所应有防护设施和明显的安全标志;材料、机械设备等不应放置在坑、洞、坡的边缘。.5、调整机电时,操作人员必须严格按规定操作,非专业人员不得操作。6、遇恶劣天气(如6。以上风力、大雨、大雾等)影响施工安全的,应停止施工7、施工现场和居住现场的用火必须符合消防安全要求;爆炸物的使用必须符合公安监管部门的管理要求。8、所有专、兼职安全员要坚持日常巡查制度,及时纠正违纪违纪现象,确保安全生产工作顺利进行。9、从事带电作业或带火作业前,需向口岸保安部门申请动火作业许可证。
