轻钢龙骨石膏板吊顶技术交底.docx

上传人:p** 文档编号:806745 上传时间:2024-03-08 格式:DOCX 页数:3 大小:27.89KB
下载 相关 举报
轻钢龙骨石膏板吊顶技术交底.docx_第1页
第1页 / 共3页
轻钢龙骨石膏板吊顶技术交底.docx_第2页
第2页 / 共3页
轻钢龙骨石膏板吊顶技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《轻钢龙骨石膏板吊顶技术交底.docx》由会员分享,可在线阅读,更多相关《轻钢龙骨石膏板吊顶技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

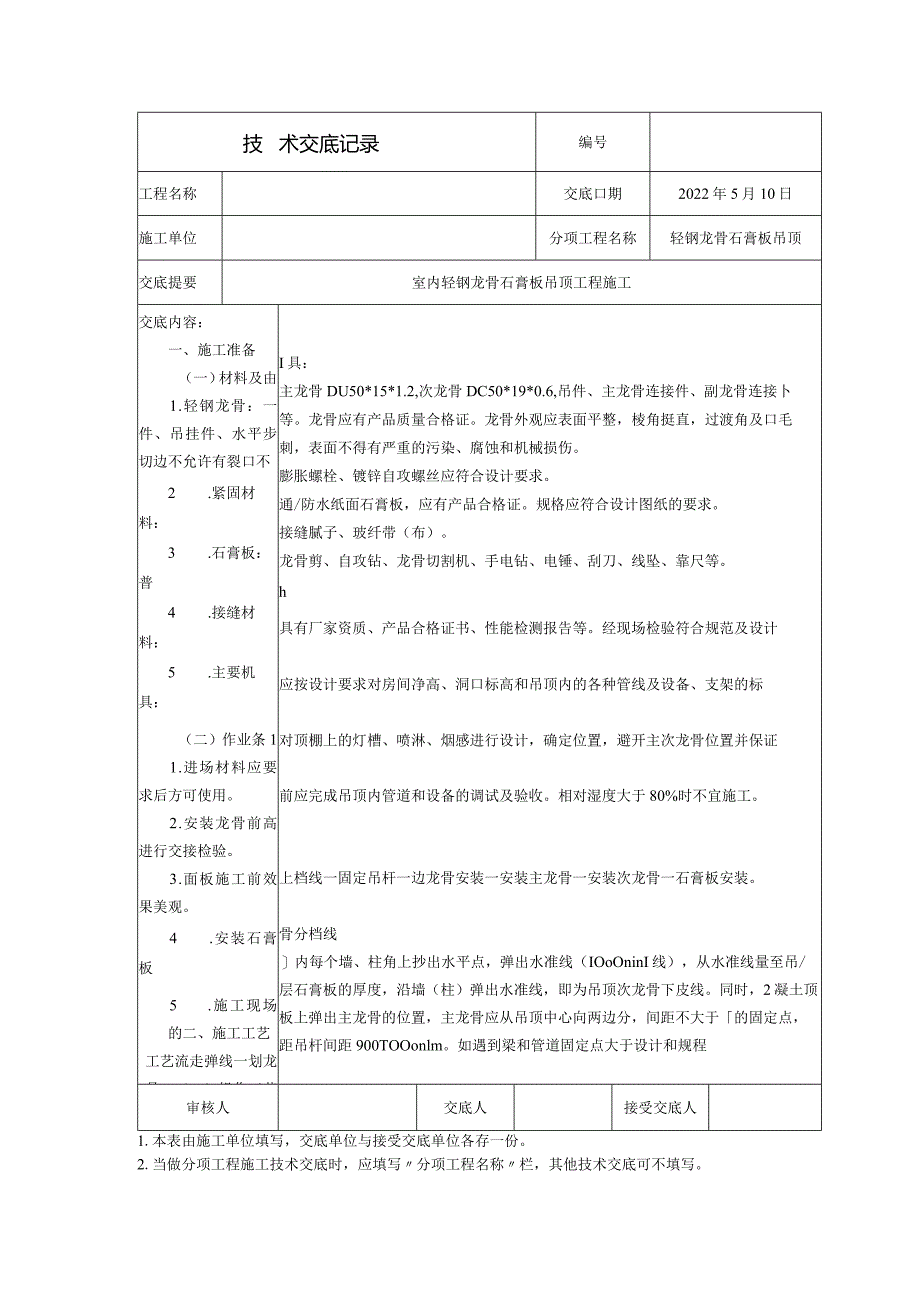

1、技术交底记录编号工程名称交底口期2022年5月10日施工单位分项工程名称轻钢龙骨石膏板吊顶交底提要室内轻钢龙骨石膏板吊顶工程施工交底内容:一、施工准备(一)材料及由1 .轻钢龙骨:一件、吊挂件、水平步切边不允许有裂口不2 .紧固材料:3 .石膏板:普4 .接缝材料:5 .主要机具:(二)作业条11 .进场材料应要求后方可使用。2 .安装龙骨前高进行交接检验。3 .面板施工前效果美观。4 .安装石膏板5 .施工现场的二、施工工艺工艺流走弹线一划龙骨,(二)操作工芝1.弹线、划龙用水准仪在房lE顶设计高度再加上又按吊顶平面图,在扉1000mm:并标出吊平I具:主龙骨DU50*15*1.2,次龙骨D

2、C50*19*0.6,吊件、主龙骨连接件、副龙骨连接卜等。龙骨应有产品质量合格证。龙骨外观应表面平整,棱角挺直,过渡角及口毛刺,表面不得有严重的污染、腐蚀和机械损伤。膨胀螺栓、镀锌自攻螺丝应符合设计要求。通/防水纸面石膏板,应有产品合格证。规格应符合设计图纸的要求。接缝腻子、玻纤带(布)。龙骨剪、自攻钻、龙骨切割机、手电钻、电锤、刮刀、线坠、靠尺等。h具有厂家资质、产品合格证书、性能检测报告等。经现场检验符合规范及设计应按设计要求对房间净高、洞口标高和吊顶内的各种管线及设备、支架的标对顶棚上的灯槽、喷淋、烟感进行设计,确定位置,避开主次龙骨位置并保证前应完成吊顶内管道和设备的调试及验收。相对湿

3、度大于80%时不宜施工。上档线一固定吊杆一边龙骨安装一安装主龙骨一安装次龙骨一石膏板安装。骨分档线内每个墙、柱角上抄出水平点,弹出水准线(IOoOninI线),从水准线量至吊/层石膏板的厚度,沿墙(柱)弹出水准线,即为吊顶次龙骨下皮线。同时,2凝土顶板上弹出主龙骨的位置,主龙骨应从吊顶中心向两边分,间距不大于的固定点,距吊杆间距900TOOonlm。如遇到梁和管道固定点大于设计和规程审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。技术交底记录编号工程名称交底日期2022年5月10日施工单位

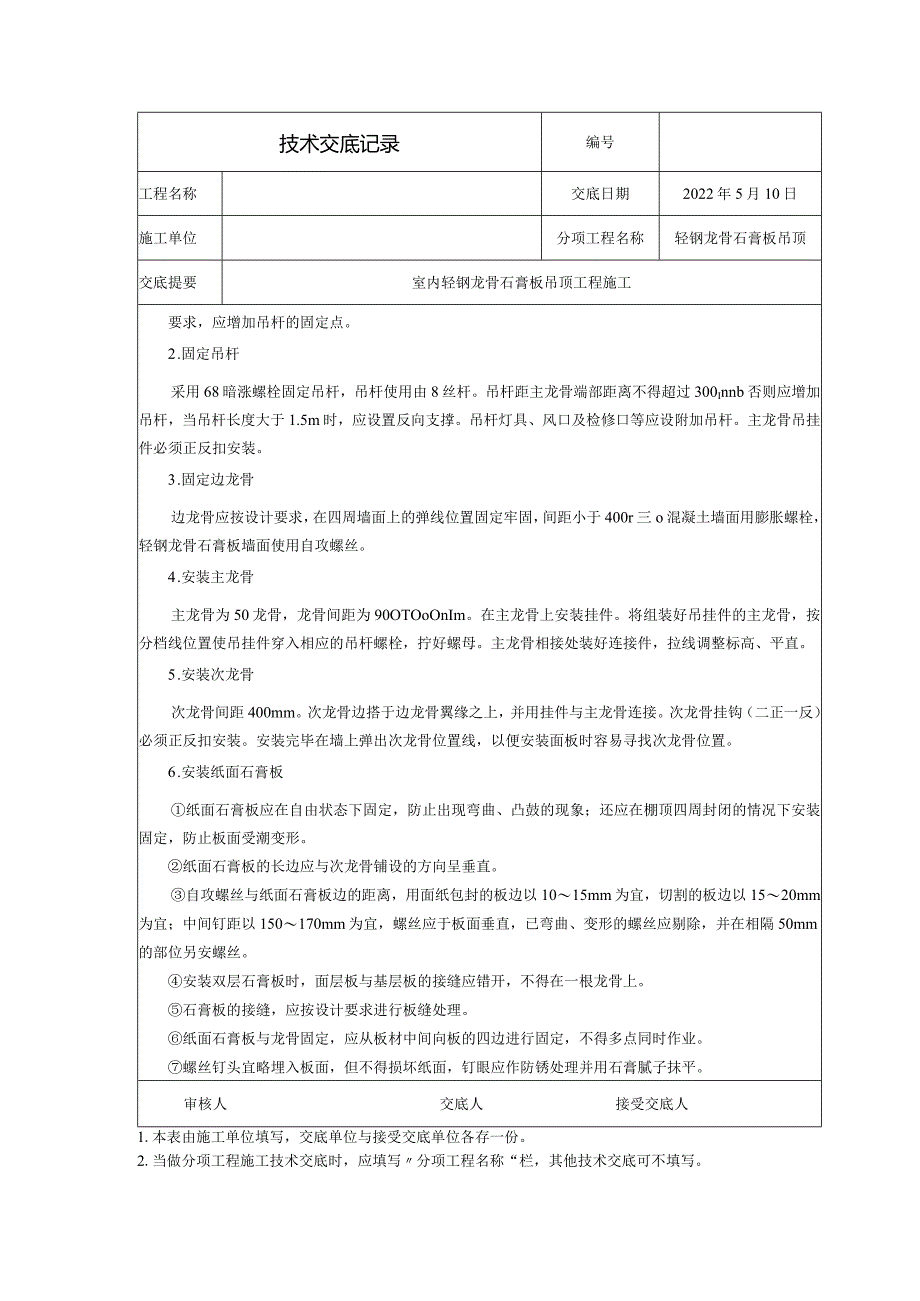

4、分项工程名称轻钢龙骨石膏板吊顶交底提要室内轻钢龙骨石膏板吊顶工程施工要求,应增加吊杆的固定点。2 .固定吊杆采用68暗涨螺栓固定吊杆,吊杆使用由8丝杆。吊杆距主龙骨端部距离不得超过300Innb否则应增加吊杆,当吊杆长度大于1.5m时,应设置反向支撑。吊杆灯具、风口及检修口等应设附加吊杆。主龙骨吊挂件必须正反扣安装。3 .固定边龙骨边龙骨应按设计要求,在四周墙面上的弹线位置固定牢固,间距小于400r三o混凝土墙面用膨胀螺栓,轻钢龙骨石膏板墙面使用自攻螺丝。4 .安装主龙骨主龙骨为50龙骨,龙骨间距为90OTOoOnIm。在主龙骨上安装挂件。将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的

5、吊杆螺栓,拧好螺母。主龙骨相接处装好连接件,拉线调整标高、平直。5 .安装次龙骨次龙骨间距400mm。次龙骨边搭于边龙骨翼缘之上,并用挂件与主龙骨连接。次龙骨挂钩(二正一反)必须正反扣安装。安装完毕在墙上弹出次龙骨位置线,以便安装面板时容易寻找次龙骨位置。6 .安装纸面石膏板纸面石膏板应在自由状态下固定,防止出现弯曲、凸鼓的现象;还应在棚顶四周封闭的情况下安装固定,防止板面受潮变形。纸面石膏板的长边应与次龙骨铺设的方向呈垂直。自攻螺丝与纸面石膏板边的距离,用面纸包封的板边以1015mm为宜,切割的板边以1520mm为宜;中间钉距以150170mm为宜,螺丝应于板面垂直,已弯曲、变形的螺丝应剔除

6、,并在相隔50mm的部位另安螺丝。安装双层石膏板时,面层板与基层板的接缝应错开,不得在一根龙骨上。石膏板的接缝,应按设计要求进行板缝处理。纸面石膏板与龙骨固定,应从板材中间向板的四边进行固定,不得多点同时作业。螺丝钉头宜略埋入板面,但不得损坏纸面,钉眼应作防锈处理并用石膏腻子抹平。三、质量标准:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写分项工程名称“栏,其他技术交底可不填写。工程名称交底日期2022年5月10日施工单位分项工程名称轻钢龙骨石膏板吊顶交底提要室内轻钢龙骨石膏板吊顶工程施工编号交底内容:技术交底记录(一)主控

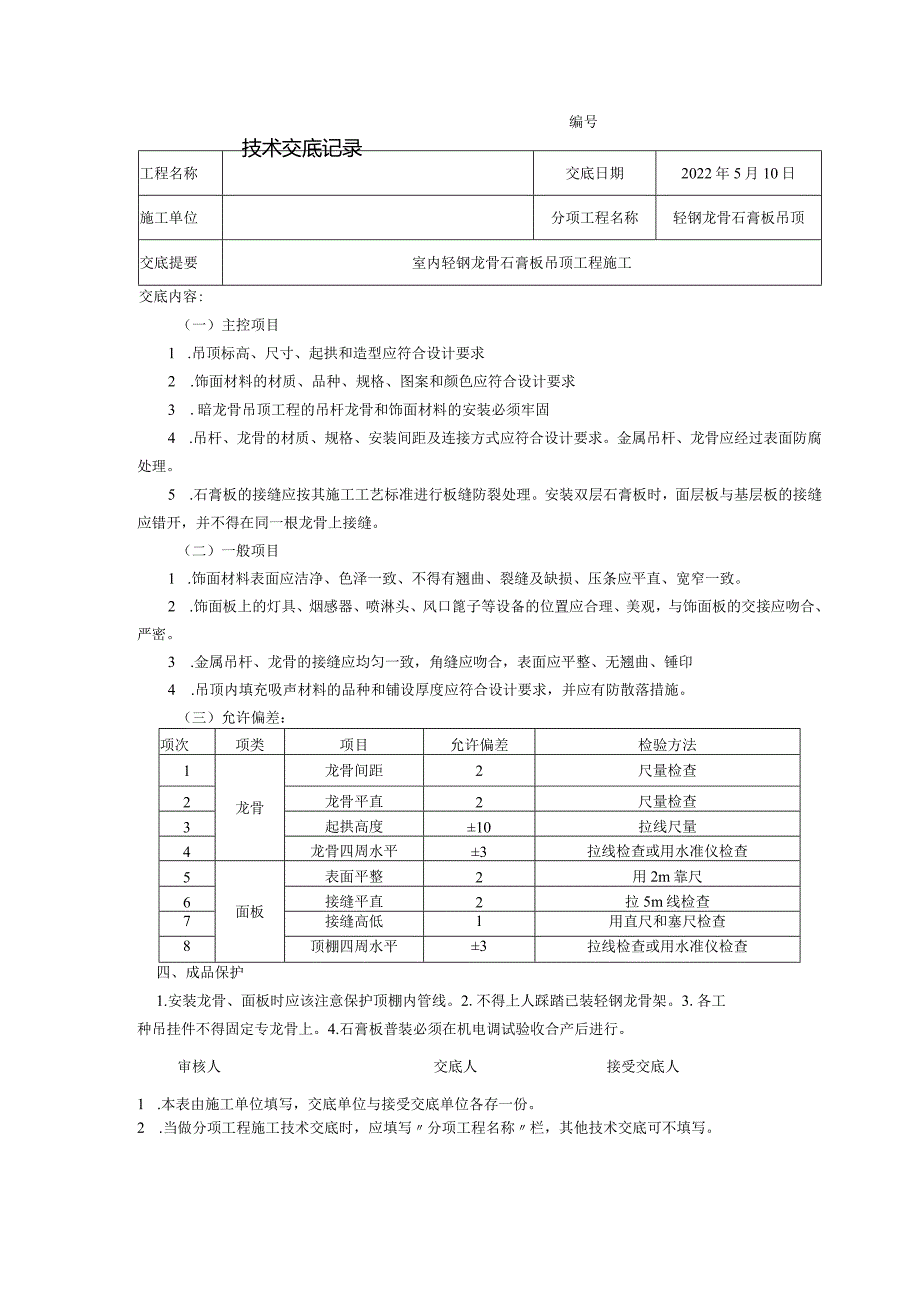

7、项目1 .吊顶标高、尺寸、起拱和造型应符合设计要求2 .饰面材料的材质、品种、规格、图案和颜色应符合设计要求3 .暗龙骨吊顶工程的吊杆龙骨和饰面材料的安装必须牢固4 .吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理。5 .石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。(二)一般项目1 .饰面材料表面应洁净、色泽一致、不得有翘曲、裂缝及缺损、压条应平直、宽窄一致。2 .饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。3 .金属吊杆、龙

8、骨的接缝应均匀一致,角缝应吻合,表面应平整、无翘曲、锤印4 .吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。(三)允许偏差:项次项类项目允许偏差检验方法1龙骨龙骨间距2尺量检查2龙骨平直2尺量检查3起拱高度10拉线尺量4龙骨四周水平3拉线检查或用水准仪检查5面板表面平整2用2m靠尺6接缝平直2拉5m线检查7接缝高低1用直尺和塞尺检查8顶棚四周水平3拉线检查或用水准仪检查四、成品保护1.安装龙骨、面板时应该注意保护顶棚内管线。2.不得上人踩踏已装轻钢龙骨架。3.各工种吊挂件不得固定专龙骨上。4.石膏板普装必须在机电调试验收合产后进行。审核人交底人接受交底人1 .本表由施工单位填写,交底单位与接受交底单位各存一份。2 .当做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
