门窗施工的组织设计.docx

上传人:p** 文档编号:809187 上传时间:2024-03-08 格式:DOCX 页数:21 大小:141.25KB
下载 相关 举报
门窗施工的组织设计.docx_第1页
第1页 / 共21页
门窗施工的组织设计.docx_第2页
第2页 / 共21页
门窗施工的组织设计.docx_第3页
第3页 / 共21页
门窗施工的组织设计.docx_第4页
第4页 / 共21页
门窗施工的组织设计.docx_第5页
第5页 / 共21页
门窗施工的组织设计.docx_第6页
第6页 / 共21页
门窗施工的组织设计.docx_第7页
第7页 / 共21页
门窗施工的组织设计.docx_第8页
第8页 / 共21页
门窗施工的组织设计.docx_第9页
第9页 / 共21页
门窗施工的组织设计.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《门窗施工的组织设计.docx》由会员分享,可在线阅读,更多相关《门窗施工的组织设计.docx(21页珍藏版)》请在第壹文秘上搜索。

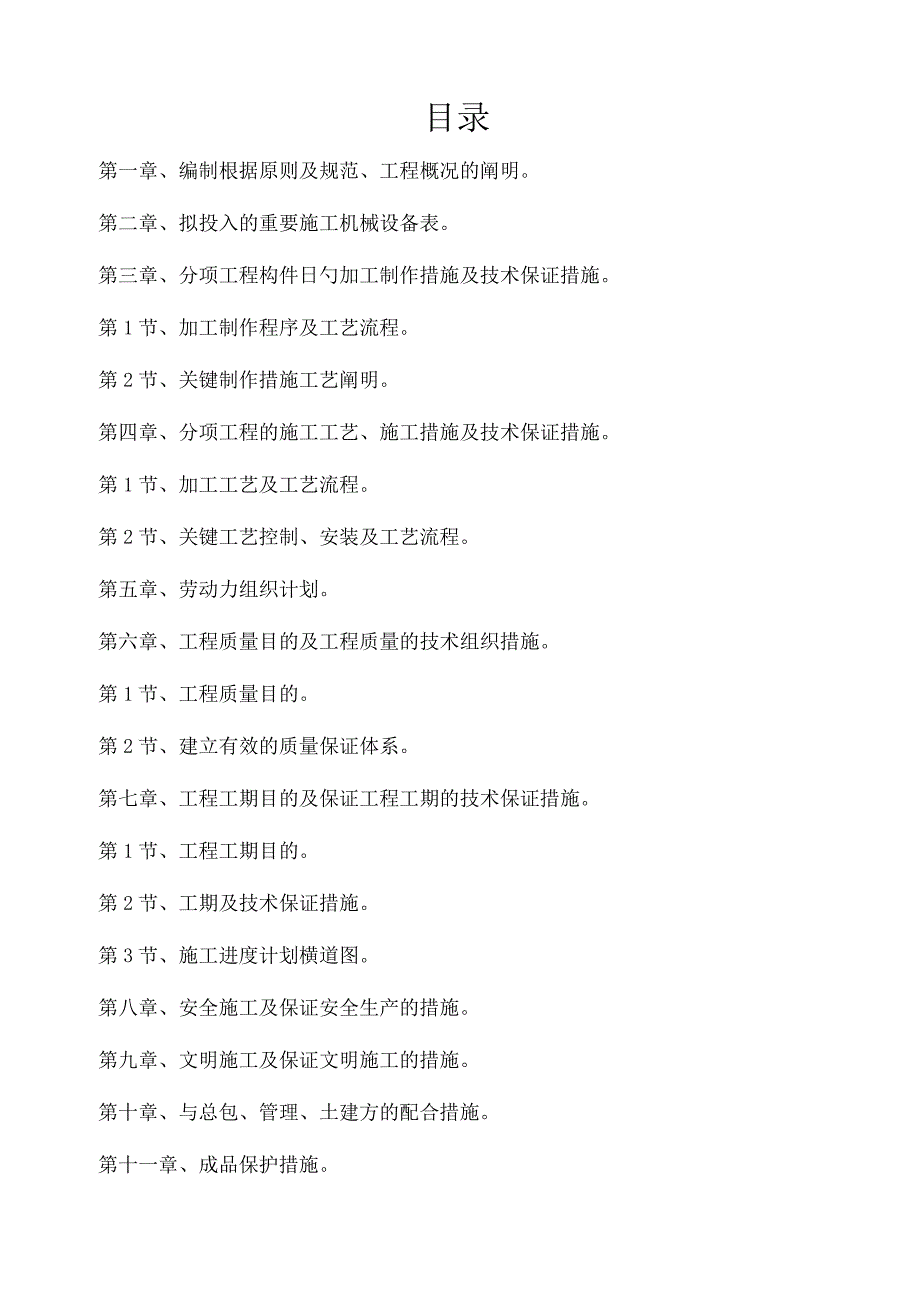

1、铝合金门窗施工组织设计云南XXX装饰工程有限企业2016年7月6日目录第一章、编制根据原则及规范、工程概况的阐明。第二章、拟投入的重要施工机械设备表。第三章、分项工程构件日勺加工制作措施及技术保证措施。第1节、加工制作程序及工艺流程。第2节、关键制作措施工艺阐明。第四章、分项工程的施工工艺、施工措施及技术保证措施。第1节、加工工艺及工艺流程。第2节、关键工艺控制、安装及工艺流程。第五章、劳动力组织计划。第六章、工程质量目的及工程质量的技术组织措施。第1节、工程质量目的。第2节、建立有效的质量保证体系。第七章、工程工期目的及保证工程工期的技术保证措施。第1节、工程工期目的。第2节、工期及技术保证

2、措施。第3节、施工进度计划横道图。第八章、安全施工及保证安全生产的措施。第九章、文明施工及保证文明施工的措施。第十章、与总包、管理、土建方的配合措施。第十一章、成品保护措施。第十二章、清洁、保养,使用维护及保修服务。第一章编制根据、原则及规范、工程概况的阐明第一节、编制阐明1、 编制根据1.1、 业主提供的招标图纸1.2、 业主提供的招标文献1.3、 国家和行业颁布的有关现行计划、施工规范及原则2、 采用日勺原则和规范我企业承诺在本工程的设计和施工中所有抵达如下现行中华人民共和国及门窗行业的)一切有关法规的规定,在本工程施工期间,若有新的国标出台,尚应满足新的J原则。1)、执行原则1.1)铝合

3、金建筑材料GB/T5237.4-20231.2)、铝合金门GB/T8478-20231.3)、铝合金窗GB/T8479-20231.4)、浮法玻璃GB11614-19991.5)、建筑工程施工质量验收统一原则GB5O3OO-2O231.6)、建筑装饰工程施工及验收规范JGJ73-911.7)、浮法玻璃GB11614-1999第二章、拟用于本工程的设备设备名称规格型号数量使用场所生产地双切锯王02型1台加工厂济南型材切割机J3G-4001台加工厂永康空压机.W-0.36-165kg2台加工厂双头锯LGI32-350*350(02)型1台加工厂山东液压式铝窗撞角机KT3331台加工厂广东单头下料机

4、JIY-Y23-3501台加工厂广州铝合金窗端面铳床LDX-200型1台加工厂济南门窗锁孔槽加工机825-1001台加工厂济南第三章、分项工程构件的加工制作措施及技术保证措施第一节按照设计施工图需要的及协议规定积极备料,精心组织加工,合理安排施工,保证加工、安装质量、施工安全,保证在业重规定工期范围内完毕本工程的制安任务。本工程材料除特殊需要现场加工外其他日勺均在专用加工生产场地内加工制作完毕后运抵现场,生产厂日勺加工次序按现场项目部安装材料详细进场计划下达生产指标,生产加工过程中由质检员跟踪检查,严格按质量规定及工艺程序制作本工程的所有材料,保证出厂材料均为合格品。构件加工制作程序及工艺流程

5、铝窗构件的加工制作程序:第2节、门窗加工制作工艺阐明门窗加工制作是指构成门窗的杆件的加工制作,各杆件均在工厂内加工完毕,运到现场后进行组装和安装。各杆件加工制作措施及工艺阐明如下:1、本工程使用的铝合金杆件及型号、截面尺寸详见施工图纸。2、铝型材加工流程图如下:接加任务材料选用!WftJ冲孔、铳槽、钻孔质量检测塑料包装验收入库3、各重要工序加工措施及工艺阐明1)、材料领用,核后精确无误,按材料的规格、型号、数量、颜色日勺规定领用。2)、切割,尺寸误差控制在0.5mm3)冲、铳、钻孔后的型材、切口必须平整、光滑,保证公差的范围。第四章、分项工程的施工工艺、施工措施及技术保证措施1、工艺流程第一步

6、:按工程规定和设计图纸制作加工,外框做成杆件运至现场组装,内扇及纱窗在工厂内加工生产后运至现场安装。第二步:根据施工图材料计划,并组织材料(铝合金、玻璃、铺材等)进场。第三步:测量、放线、定位。第四步:材料加工、制作。第五步:安装外框。第六步:安装内扇。第七步:调整及清洁打扫卫生。2、施工前准备的内容范围(1)、首先图纸准备,对图纸耍消化吃透。(2)、工具器具准备,对所需的工具器具计划供应到场,详细到规格、型号、数量。(3)、材料准备,根据图纸和工程状况,做出详细的材料订货供应计划,根据施工进度计划安排,将所有材料日勺供货时间安排好。(4)人员准备项目经理应对自己管辖工程中的人员安排列出详细的

7、准备计划,包括各工种人数、进场时间,尽量做到贯彻到岗、到位,明确责任。(5)临时设施包括办公、生活、住宿、仓库等,根据工程的材料及人员状况进行准备。(6)施工组织计划准备要对施工进度质量进行行之有效日勺控制,必须做好详细的施工组织计划,施工组织计划准备的越细,贯彻的越充足,工程的进度质量就能控制的越好。管理重点:1)、多种准备工作要落在实处,不能浮于表面。2)、准备工作贯彻到人,同步明确到详细人的责任。3)、所有准备各负责人要签字负责。3、技术保障措施铝合金专用型材日勺加工1)、工序加工中操作者进行首件自检。2)、工段长和班长负责操作者自检后互检。3)、自检、互检后检查员进行首件的!专检及首件

8、检查的标识。4)、工序加工过程中,检查员还要进行巡检、抽检和某些关键工序的全检。5)、检查过程中发现超差现象,检查员应立即停止工序生产下达反工告知单。6)、采用有效的纠正措施后方可继续进行加工生产。7)、玻璃打胶工序严格按玻璃打胶工艺进行操作。8)、质检部对质量记录进行科学化管理并保留。4、安装阶段的1)、施工负责人及工程技术人员会同安装施工组熟悉设计文献后,根据施工现场的实际状况对项目进行测量放线,确定基准,符合设计规定后方可进行安装施工。2)、施工过程中分为三个环节进行交验:隐蔽工程、框架安装、内扇安装。3)、每个环节施工过程中,检查员根据有关原则随时进行检查,并做好记录,一经发现不合格处

9、,立即进行纠正。4)、每个环节完毕后,由施工班组进行自检,并报项目部,由项目部组织专业人员进行复检。5)、工程由企业职能部门检查合格后,向业主提供验收申请,并请业主组织有关单位人员进行验收。项目组织:项目组织项目经理:XXX各分项负责人(施工员)施工准备工作计划表序号准备作业简要内容责任部门工程负责人起止日期一技术资料准备施工图内完善、熟悉施工图纸技术部XX根据业主单位的规定协调图纸会审办理现场有关手续各组编施工进度计划组织组建现场项目部项目部XXX进场施工准备组织施工队伍进场计划交底、贯彻委托铝型材、玻璃、铺材等材料订货采供部XXX多种材料按计划规定加工三材料准备提供施工计划四现场准备人员进

10、场吃住等事宜项目部XXX协调土建方关系第五章劳动力组织计划铝合金门窗安装工程劳动组织计划表序号T作项目工种人数备注1测量放线测工32构件组装装配工103外框安装安装工25视工程进度可临时追加安装人员4杆件下料下料工45半成品运送驾驶员26现场施工管理技术人员27材料管理仓管员2第六章工程工期目的及工程质量的技术组织措施第一节工程质量目的1) 产品一次合格率不低于95%o2) 不合格产品不交付,保证顾客投诉为零。第二节建立有效的质量保证体系1) 严格执行岗位质量责任制2) 施工图纸会审制3) 技术交底技术复合制4) 计量器具检定制5) 原材料先检定后使用及报审制6) 隐蔽工程检查及重要隐蔽摄影制

11、7) 装饰工程样板制8) 新品种、新工艺技术指导制9) 施工工长日志制10) 质量班组“三检”和“专业”监理业主汇检制11) 质量奖惩制12) 质量一票否决制13) 定期质量检查制14) 联络协调制15) 分阶段验收、竣工交验制16) 质量保修制第七章工程工期目的及保证工程工期的技术保证措施第一节工程工期目的综合分析本工程实际规模,工程内容及技术难度,结合我企业产品分析及形象进度计划安排,我企业保证在规定的工期范围内即施工图纸审定后天完毕本工程区)所有工作内容,详细动工日期以总包方发出动工令为准。第二节工期及保证措施1) 优化工程设计,专人专题专政,集中优势力量,重点突破。2) 与业主现场指挥

12、部保持常常性联络,理解业主有关信息以便及时作出反应。3)与总包现场保持亲密联络,在总进度控制下,随时掌握工程进度和现场构造变化。4)优化工艺设计,保证加工与安装专业化、原则化。5)由项目经理主抓进度管理,科学编排施工进度计划,进行严格的科学管理,以保证采购、加工、运送、仓储、安装、成品保护等,各个环节处在正常运作和受控状态。6)组织一支高素质的安装队伍进场施工作业,企业现拥有足够的固定安装工人,对于安装工人,企业执行“定期考核、竞争上岗、班组建制、统一指挥、联合作战”的职工队伍建设方针。不雇佣临时工,不转包或分包,以保证使用纯熟技术、制造优质产品第三节计划开竣工日期及施工进度计划表1) 开竣工

13、日期以业主正式告知为准。2) 一经接告知后,我企业将根据总工期规定迅即安排施工计划。第八章安全施工及保证安全生产的措施一、铝合金门窗施工的!安全措施1、现场安全生产管理体系2、各级管理人员安全生产岗位责任3、现场施工安全管理4、施工现场安全生产交底二、安全生产技术管理措施1、施工现场防止工伤事故的技术根据2、防止物体打击事故的技术措施3、防止机械伤害事故的技术措施4、电汽焊的I安全技术规定5、脚手架的安全措施6、雨季施工安全措施7、现场安全用电措施8、现场防火措施9、现场防雷击措施10、防暑降温措施由于本工程交叉作业多,施工面积大,安全生产尤为重要,为了安全管理机构见下图:班 组 安 全有条不

14、紊地组织安全施工,所有人员必须掌握安全操作规程和有关安全生产、文明施工条例,成立以项目经理为首的安全生产管理小组,按事故区域分别确定专职安全员,各生产班组设兼职安全员,建立一整套安全管理体系。班班组组安安全全现场安装队长及施工人员第九章文明施工及保证文明施工措施一、文明施工管理细则1、建立文明施工管理机构,按生产区和生活区划分文明。施工责任区并贯彻人员,定期组织检查评比,制定奖罚制度。2、施工现场按照我司原则设置,即:质量方针、工程概况、施工进度计划、文明施工分片包干区、质量管理机构、安全生产责任制、施工总平面施工总平面布置图。3、加强现场场容管理,现场做好整洁、洁净、节省、安全、施工秩序良好、现场道路必须保证畅通无阻,保证物质材料顺利进退场,场地应整洁、无施工垃圾。4、积极遵守地方政府有关夜间施工的)有关规定,尽量减少夜间施工,并采用有效措施尽量减少噪

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
