1、防静电地板施工工艺1.作业条件(1)材料检验已经完毕并符合要求。(2)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐蔽会签。(3)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。(4)对所有作业人员已进行了技术交底,特殊工种必须持证上冈。(5)作业时的施工条件应满足施工质量可达到标准的要求。(6)基层地面或楼面平整、无明显凹凸不平。如平整度误差太大,就需要用水泥砂浆找平。2.施工流程(1)工艺流程放线一清理基层、地面穿线一地面除尘一安装柱脚一调平一安装板面一清理保护。(2)主要施工技术措施1)放线:在需铺设地板的区域,按地板的排列图和轴线放出地面的分格线。2)基层

2、修补:将分格线支叉位置即底脚安装处的缺陷修补完好如图二,再用吸尘器将表面浮物清吸干净。3)安装支承脚:在十字线交叉处将膨胀螺栓埋入。4)调平:按室内的水平高度调整地板标高,用水平仪再整体超平一次。支座与基层之间的空隙应灌注环氧树脂,应连接牢固。亦可按设计要求的方法固定。5)安装面板:根据房间的具体情况选择铺设方向。当无设备或流洞但模数不相符时,宜由外向里铺。当有设备或留洞时,应综合考虑选定铺设方向和顺序。先在横梁上铺设缓冲胶条,并用乳胶液与横梁粘合。保证四周接触平整、严密、不得采用加垫的方法。6)清理保护,铺设完成后,用吸尘器全面清理,对污染部位用稀料,酒精清洗干净,并涂擦地面蜡,完成后表面覆

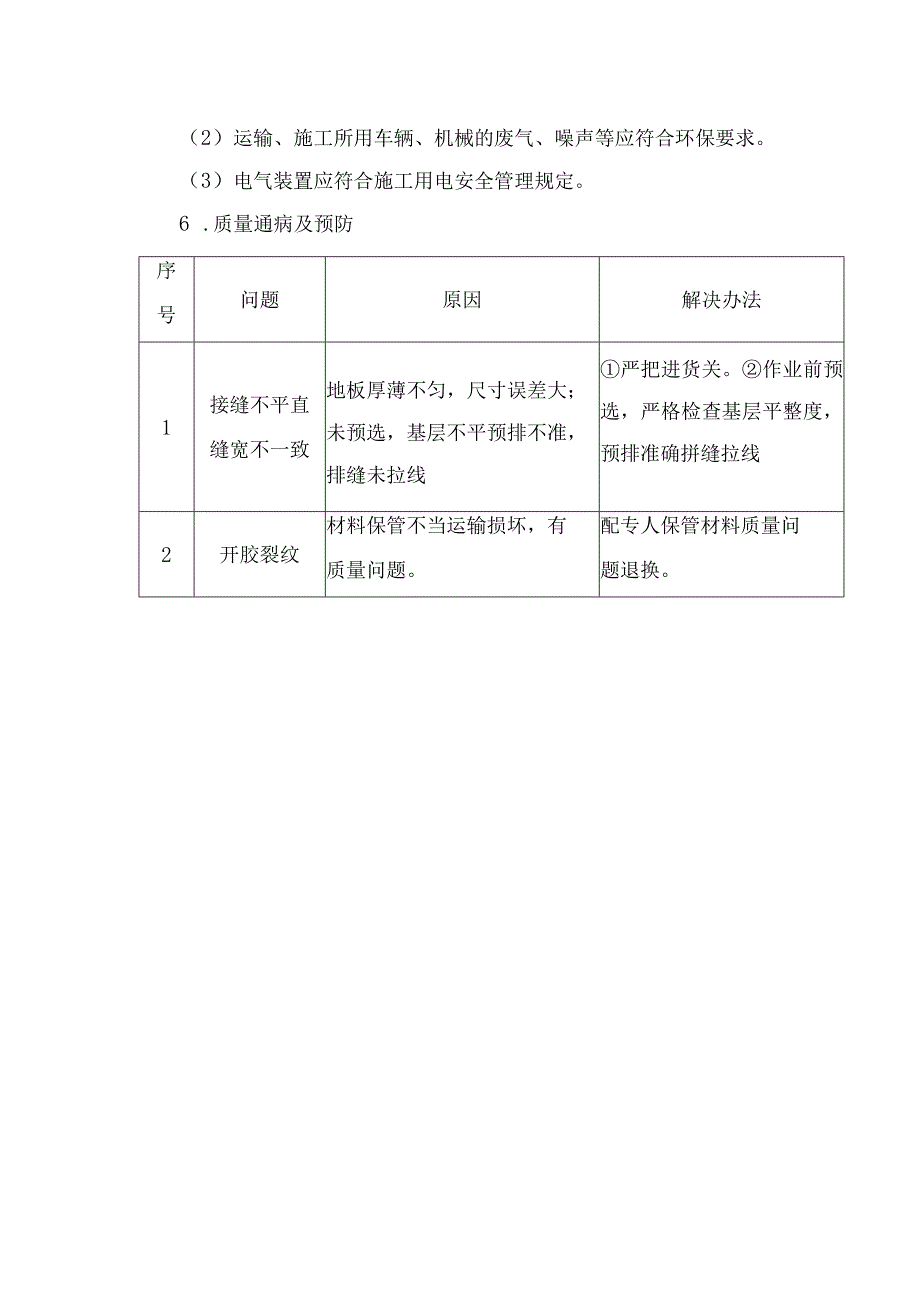

3、盖塑料布防护。立醒目标示“架空地板施工完毕注意保护”。3 .质量标准(1)地板面层应排列整齐、表面平整洁净,色泽一致,接缝均匀,周边顺直,标高准确。(2)地板面层的允许偏差序号项目允许偏差(mm)检查方法检验数量1支架标高4用水平仪每间验4处横斜过道门口各一处2板面平整度2用2m靠尺和塞尺3板面拼缝平直3拉5m线不足5m拉通线和尺量每间检查一处4板面缝隙宽度0.2塞尺检查5踢脚线上口平直3按第三项检查4.成品保护(1)施工时应注意对定位定高的标准杆、尺、线的保护,不得触动、移位。(2)对所覆盖的隐蔽工程要有可靠的保护措施,不得因铺设地板面层造成漏水、堵塞、破坏或降低等级。(3)后续工程在地板面层上施工时,必须进行遮盖、支垫、严禁直接在地板上动火、焊接、和灰、调漆、支铁梯、搭脚手架等。5 .安全环保措施(1)在加工、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、酒水、冲洗等必要措施。(2)运输、施工所用车辆、机械的废气、噪声等应符合环保要求。(3)电气装置应符合施工用电安全管理规定。6 .质量通病及预防序号问题原因解决办法1接缝不平直缝宽不一致地板厚薄不匀,尺寸误差大;未预选,基层不平预排不准,排缝未拉线严把进货关。作业前预选,严格检查基层平整度,预排准确拼缝拉线2开胶裂纹材料保管不当运输损坏,有质量问题。配专人保管材料质量问题退换。
