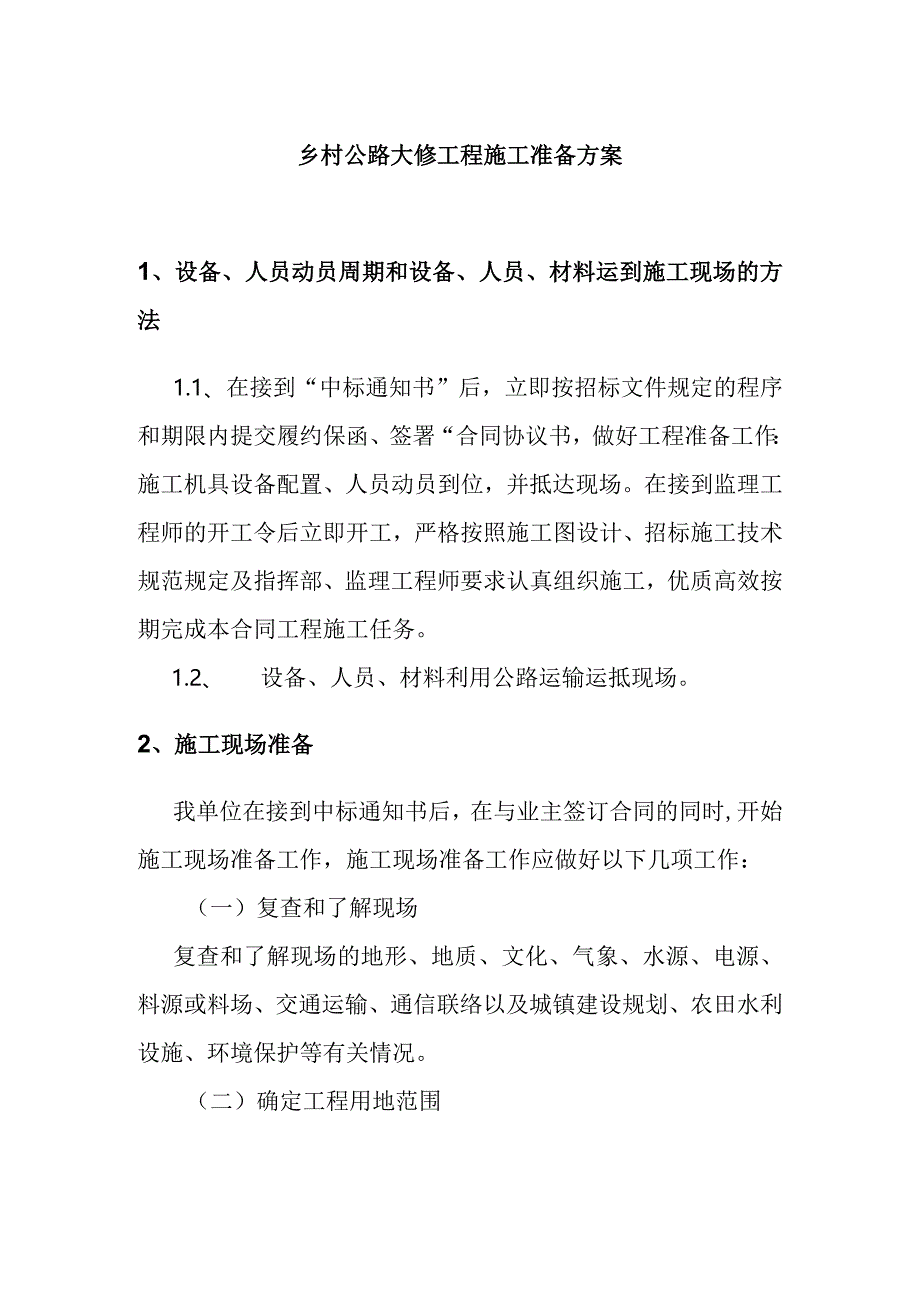

《乡村公路大修工程施工准备方案.docx》由会员分享,可在线阅读,更多相关《乡村公路大修工程施工准备方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、乡村公路大修工程施工准备方案1、设备、人员动员周期和设备、人员、材料运到施工现场的方法1.1、 在接到“中标通知书”后,立即按招标文件规定的程序和期限内提交履约保函、签署“合同协议书,做好工程准备工作:施工机具设备配置、人员动员到位,并抵达现场。在接到监理工程师的开工令后立即开工,严格按照施工图设计、招标施工技术规范规定及指挥部、监理工程师要求认真组织施工,优质高效按期完成本合同工程施工任务。1.2、 设备、人员、材料利用公路运输运抵现场。2、施工现场准备我单位在接到中标通知书后,在与业主签订合同的同时,开始施工现场准备工作,施工现场准备工作应做好以下几项工作:(一)复查和了解现场复查和了解现

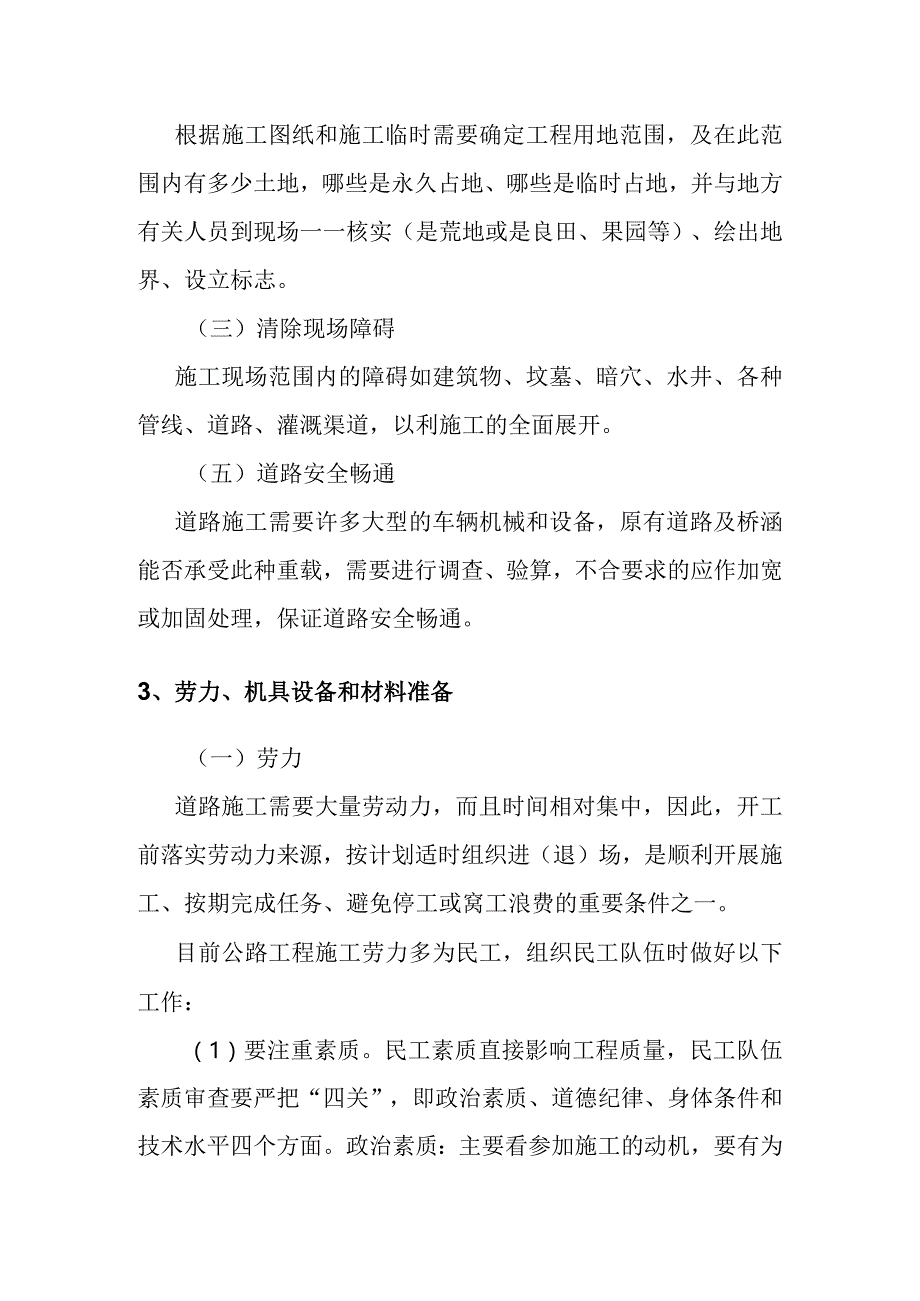

2、场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。(二)确定工程用地范围根据施工图纸和施工临时需要确定工程用地范围,及在此范围内有多少土地,哪些是永久占地、哪些是临时占地,并与地方有关人员到现场一一核实(是荒地或是良田、果园等)、绘出地界、设立标志。(三)清除现场障碍施工现场范围内的障碍如建筑物、坟墓、暗穴、水井、各种管线、道路、灌溉渠道,以利施工的全面展开。(五)道路安全畅通道路施工需要许多大型的车辆机械和设备,原有道路及桥涵能否承受此种重载,需要进行调查、验算,不合要求的应作加宽或加固处理,保证道路安全畅通。3、劳力、
3、机具设备和材料准备(一)劳力道路施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳动力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。目前公路工程施工劳力多为民工,组织民工队伍时做好以下工作:(1)要注重素质。民工素质直接影响工程质量,民工队伍素质审查要严把“四关”,即政治素质、道德纪律、身体条件和技术水平四个方面。政治素质:主要看参加施工的动机,要有为社会主义建设作贡献、尽义务的意识,一切朝钱看的施工队伍是难以圆满完成任务的;道德纪律:主要看民工队伍的精神面貌、组织纪律性,要求是一支能吃苦耐劳、有组织、守纪律、过得硬、有领导的队伍;身体条
4、件:道路工程施工劳动强度很大,作业时间长,有时要发扬连续作战的精神,没有健康的体格是难以完成任务的,故要选身强力壮以中青年为主的队伍;技术水平:应选择参加过公路工程施工的队伍,他们中有相对稳定的作业手、泥瓦工、电工等技术工人,具有一定的独立施工能力。(2)要注重教育。教育是先导,只有适时耐心的教育,才能使民工队伍的素质不断提高。教育内容要有针对性,包括:法制教育、作风纪律教育、文化技术教育、安全教育等。特别是在开工前,对进场民工要进行集中教育。要把工程建设的意义、任务情况、质量要求、效益情况交待给大家,使大家心中有数。(3)签订好施工合同。保证农民工工资按期、合理发放。在市场经济条件下,民工参
5、加工程建设,应该让他们获得应得的报酬。要使民工安心施工,把精力集中到工程质量上来,必须按经济规律办事,改过去的任务分配制为合同制。合同内容应包含人员数量、工程数量、取费标准、质量标准、奖罚标准、施工进度、安全施工等方面。(二)机具设备公路工程施工需要大量的机械设备和运输车辆,其中大、中型机械设备和运输车辆更是施工的主力。在以往施工时,常因某一关键机械(或设备、车辆)跟不上而严重影响施工,造成很大浪费。这种现象多为准备工作不充分或计划不落实所致。因此,我单位根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场。其中需要维修、租赁和购置的,按计划落实,并要适当留有备份,以保证施工的需要。具
6、体机械看附表机械表。(三)材料公路工程施工需要大量材料,除水泥、石灰粉煤灰稳定碎石、沥青等主要外购材料外,还有砂、石灰等地方材料,材料费占到工程总费用的三分之二左右,因此,其费用高低直接关系到工程造价。同时,材料的品质、数量、以及能否及时供应也是决定工程质量和工期的重要环节。材料准备工作的要点是:品质合格、数量充足、价格合理、运输方便、不误使用。在保证材料品质的前提下,本着就地取材的原则,广泛调查料源、价格、运输道路、工具和费用等,做好技术经济比较,择优选用,同时根据使用计划组织进场,力争节省投资。4、技术准备(一)熟悉图纸资料和有关文件施工单位接受工程任务后,应全面熟悉施工图纸、资料和有关文
7、件,参加业主工程主管部门或建设单位组织的设计交底和图纸汇审并作好记录。(1)设计图纸是施工的依据,施工单位和全体施工人员必须按图施工,未经业主、设计单位和监理工程师同意,施工单位和施工人员无权修改设计图纸,更不能没有设计图纸就擅自施工。(2)我公司中标后将组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或发现差错应在设计交底和图纸汇审中提出,请上级给予解答。(3)设计交底和图纸会审中,着重要解决以下几个问题:1 .设计依据与施工现场的实际情况是否一致。2 .设计中所提出的工程材料、施工工艺的特殊要求,施工单位能否实现和解决。3 .设计能否满足工程质量及安全要求,是否符合国家和
8、有关规范、标准。4 .施工图纸中土建及其它专业(水、电、通信、供油等)的相互之间有无矛盾,图纸及说明是否齐全。5 .图纸上的尺寸、高程和工程量的计算有无差错、遗漏和矛盾。(二)施工组织设计根据设计文件、现场条件,各单位工程的施工程序及相互关系,工期要求以及有关定额等编制施工组织设计。施工总平面图是施工组织设计中的重要组成部分,实践证明:其布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量,乃至与当地关系等方面都会产生很大的影响,因此,必须做好该项工作。(三)技术交底我单位将根据设计文件和详细的施工组织设计,逐级做好技术交底工作。技术交底是施工单位把设计要求、施工技术要求和质量
9、标准贯彻到基层以至现场工作人员的有效方法,是技术管理工作中的一个重要环节。它通常包括施工图纸交底、施工技术措施交底以及安全技术交底等。这项交底工作分别由高一级技术负责人、单位工程负责人、施工队长、作业班组长逐级组织向下一级进行。施工组织设计一般先由施工单位技术负责人向技术干部及职能部门有关人员交底,最后由单位工程负责人向参加施工的班组长和作业人员交底,并认真讨论贯彻落实。5、施工组织机构设置本标段设立河东路改建工程项目经理部,项目部人员组成包括管理人员,机械人员,技工,普工,总体上分七个部门:质量控制部、工程技术部、机务材料部、财务部、合约部、试验室和综合办公室。项目经理对本工程全面负责,技术负责人对本工程进度、技术、质量负责。工程技术部对本工程项目施工计划、施工组织、协调、工程技术、质量控制、检测试验、合同、进度、统计等项负责。机务材料部对本工程物资采购、机械设备调配、维修管理及租赁负责。财务经营部对本工程财务管理、经营成本、资金筹措负责。办公室对本工程地方政府协调、后勤管理、行政管理、安全管理、宣传工作、信息工作等负责。
