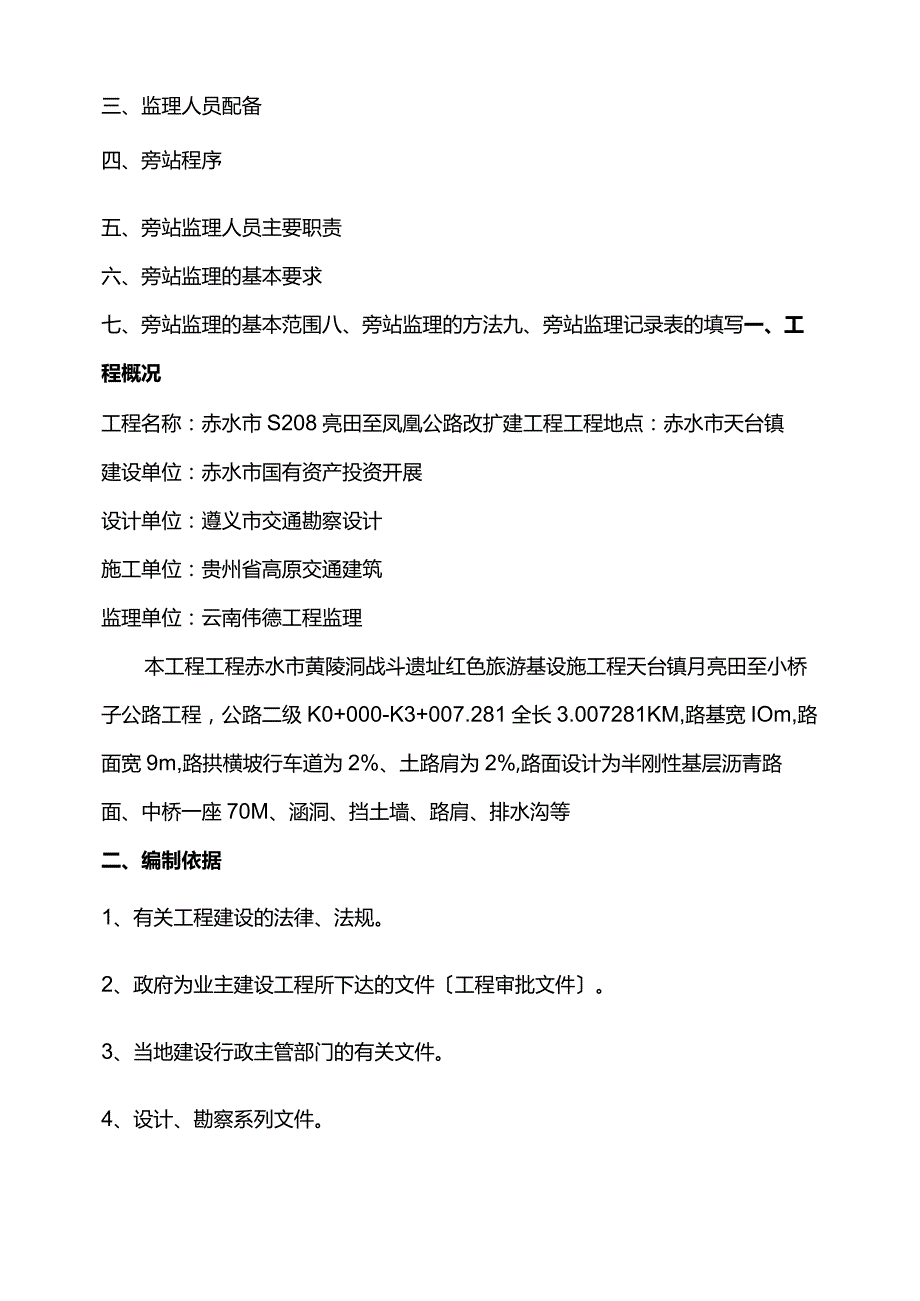

1、赤水市S208月亮田至凤凰公路改扩建工程旁站IW理细那么编制人:审批人:监理单位:云南伟德工程监理编制日期:2016年9月日目录一、工程概况二、编制依据三、监理人员配备四、旁站程序五、旁站监理人员主要职责六、旁站监理的基本要求七、旁站监理的基本范围八、旁站监理的方法九、旁站监理记录表的填写一、工程概况工程名称:赤水市S208亮田至凤凰公路改扩建工程工程地点:赤水市天台镇建设单位:赤水市国有资产投资开展设计单位:遵义市交通勘察设计施工单位:贵州省高原交通建筑监理单位:云南伟德工程监理本工程工程赤水市黄陵洞战斗遗址红色旅游基设施工程天台镇月亮田至小桥子公路工程,公路二级K0+000-K3+007.

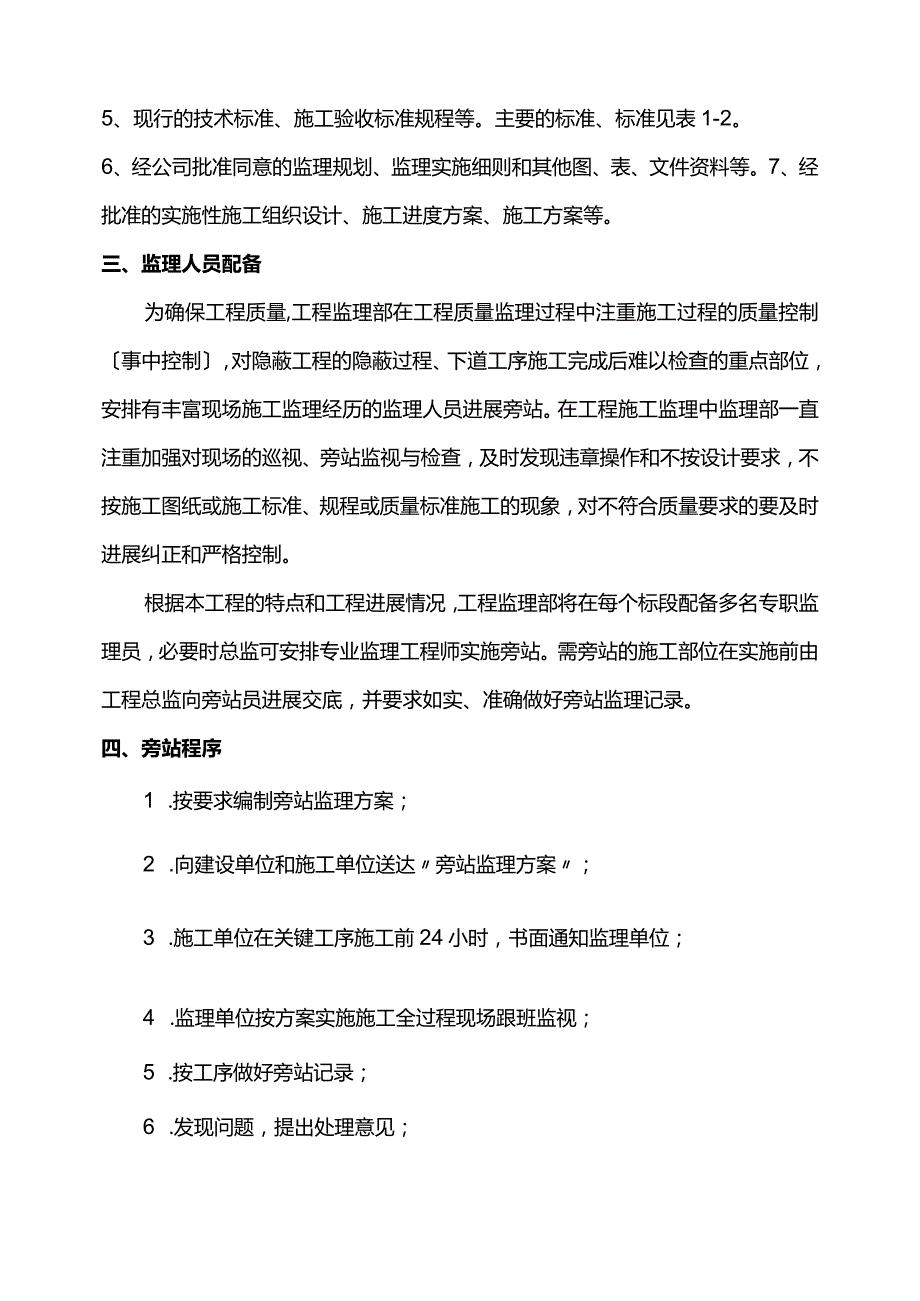

2、281全长3.007281KM,路基宽IOm,路面宽9m,路拱横坡行车道为2%、土路肩为2%,路面设计为半刚性基层沥青路面、中桥一座70M、涵洞、挡土墙、路肩、排水沟等二、编制依据1、有关工程建设的法律、法规。2、政府为业主建设工程所下达的文件工程审批文件。3、当地建设行政主管部门的有关文件。4、设计、勘察系列文件。5、现行的技术标准、施工验收标准规程等。主要的标准、标准见表1-2。6、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等。7、经批准的实施性施工组织设计、施工进度方案、施工方案等。三、监理人员配备为确保工程质量,工程监理部在工程质量监理过程中注重施工过程的质量控制事中

3、控制,对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经历的监理人员进展旁站。在工程施工监理中监理部一直注重加强对现场的巡视、旁站监视与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工标准、规程或质量标准施工的现象,对不符合质量要求的要及时进展纠正和严格控制。根据本工程的特点和工程进展情况,工程监理部将在每个标段配备多名专职监理员,必要时总监可安排专业监理工程师实施旁站。需旁站的施工部位在实施前由工程总监向旁站员进展交底,并要求如实、准确做好旁站监理记录。四、旁站程序1 .按要求编制旁站监理方案;2 .向建设单位和施工单位送达旁站监理方案;3 .施工单

4、位在关键工序施工前24小时,书面通知监理单位;4 .监理单位按方案实施施工全过程现场跟班监视;5 .按工序做好旁站记录;6 .发现问题,提出处理意见;7 .旁站记录未经施工单位质检员签字或问题未处理,不得进入下道工序施工。五、旁站监理人员主要职责1 .检查承包商现场质检人员到岗、特殊操作人员持证上岗及主要机械、材料、测量、检试验设备准备情况。2 .跟班全过程监视关键部位工序施工中执行方案及工程建设强制性标准情况。3 .核查进场建筑材料、建筑构配件、设备及商品混凝土的质量检验报告,监视承包商在现场进展的检试验或委托具有资格的第三方进展复验。4 .及时向工程总监或专业监理工程师报告旁站过程中发现的

5、质量问题和处理情况。发现承包商行为违反工程建设强制性标准时,有权责令其立即整改;发现其施工活动已经或可能危及工程质量时,立即向总监报告,由总监下达局部暂停施工指令或采取其他措施。5 .如实、准确做好旁站监理记录和监理日记。六、旁站监理的基本要求1 .落实现场质保体系,旁站人员应检查承包商的有关现工程监理部应催促承包场管理人员、质检人员、特殊工种人员到位及持证上岗和施工机械、建筑材料准备情况。2 .在现场监视关键部位、关键工序施工中执行施工方案以及工程建设强制性标准情况。3 .旁站监理全过程必须有完整的旁站记录可追溯。4 .发现施工中违反设计要求、标准要求和强制性标准条文的行为时,旁站监理人员应

6、及时制止并责令整改。发现施工质量和安全隐患,应按规定及时上报。必要时应及时报告工程总监,发出工程暂停令或采取其他应急措施。七、旁站监理的基本范围道路排水管道:排水井根基、关键或重点位置开挖、监理结合现场环境认为重点的其他部位、工序;顶管施工的质量监理;四新新工艺、新技术、新材料、新设备试验的首件样板工程的重要施工过程。八、旁站监理的方法旁站监理工作前的方法为三查二问一核对。所谓三查,一查交底记录,二查仪器、设备、工具、备用材料等,三查人员及组织。目的是确认承包单位在技术方案和文件上已完善,仪器、设备工作正常,所需工具和备用材料已齐备,操作人员持证上岗,人员有组织、有带班,质检人员已到岗。通过三

7、查掌握承包单位对本关键部位、关键工序的施工准备情况。保证组织上能够应对施工现场的整改或应急措施。所谓二问,一问一线操作工人交底内容,了解交底是否已完成三级交底,落实到了班组;二问施工技术文件有关内容,以保证施工资料的及时、真实和可靠,保证施工试件等条件可靠。一核对那么是指核对施工前必须办理的手续是否齐全,满足监理程序要求。当通过三查二问一核对发现不具备或局部不具备施工条件时,旁站监理人员有权延迟进展施工作业。旁站监理工作中的方法为一核查三监视,以及处置、获取原始资料。一核查是指核查进场用于工程实体的材料是否与设计文件及报验资料相吻合,凡不相吻合的,旁站监理人员立即报告总监,由总监决定暂停施工或

8、采用何种应急措施,并据总监决定进展紧急处置。三监视是指现场跟班监视关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况,监视施工现场作业是否满足合格工程验收标准。如果监视过程中发现问题,旁站监理人员有权不经报告进展处置,并务必留下原始资料。处置是对施工现场发生的各种异常情况作出明确的处理意见,并监控处理过程,只要存在异常情况,为了便于事后分析,旁站监理人员留存原始资料,防止事后出现不利于监理单位的被动局面。为了现场及时处置和留原始资料的需要,对旁站监理工作监理部统一配工具袋和相应的设备。旁站监理人员随身携带笔和文件夹,文件夹内除旁站监理记录表外,还有相关的技术文件和工作记录用表。作记

9、录按时间顺序记录,不管是否正常施工.都记下每一时间段所处的施工位置和进度。如旁站时间很长,必须进展旁站监理工作交接时,将工作记录办理移交,转交下一旁站监理人员,以保证某一关键部位、关键工序记录内容的完整和连续,和保证旁站监理工作的连贯性。旁站监理人员随身携带与旁站内容相关的必要检查工具,以量化所监视情况。当出现异常情况,检查工具尚不能说明问题的,选择录音、录像、摄像等任何一种形式,进展现场实录。旁站监理工作完毕,及时填报旁站监理记录表,各方及时签字认可,本次旁站工作方视为完毕。出现整改的、有处理措施的、存在问题的都如实记录在案,作为质量信息的重要组成局部留存归档。九.旁站监理记录表的填写旁站监

10、理记录是监理人员实施旁站监理和工程施工过程等情况的真实记载。旁站监理人员应如实、准确地填写。1 .填写旁站监理记录的要求旁站监理记录应真实、准确、全面反映关键部位或关键工序施工过程的有关情况。文字书写应工整、清晰,语言表达应简明扼要,措辞严谨。旁站记录应尽量采用专业术语,不用或少用修饰词语,更不要夸大其词。涉及到数量的地方,应写清准确的数字。2 .旁站监理记录的主要内容天气情况:包括阴、晴、雨、雪和温度变化最高气温、最低气温、风况。旁站监理起止时间应记录工程施工开场时间和完毕时间。施工部位:应写清工程所在部位的里程、编号、轴线、标高。施工情况。包括关键部位或关键工序的施工过程情况,试验与检验情

11、况,设备、材料的使用情况,质量保证体系运行情况等。A.关键部位或关键工序的施工过程情况:主要记述关键部位或关键工序的施工方法、施工工艺及施工前承包商制定的质量保证措施的执行情况。B.试验与检验情况:主要记述旁站过程中所做的与旁站有关的试验与检验情况。C.机械设备使用情况:主要记述施工时使用的主要设备名称、规格、数量,与承包商报验并经监理工程师审批的设备是否一致,施工机械设备运转是否正常。D.材料使用情况:主要记录关键部位或关键工序使用的主要材料的名称、型号、厂家、使用数量及其与施工报验并经监理工程师审批的材料是否一致。E.质量保证体系运行情况:主要记述旁站过程中承包商质量保证体系的管理人员是否

12、到位,是否按事先的要求对关键部位或关键工序进展检查,是否对不符合操作要求的施工人员进展催促,是否对出现的问题进展纠正。F.假设工程因意外情况发生停工,应写清停工原因及承包商所做的处理。监理工作情况:包括旁站过程中监理人员发出的指令,承包商提出的问题及监理人员的回复,各方指示,包括业主、总监理工程师或专业监理工程师对旁站监理人员的指示都要记录在旁站记录中。3 .旁站监理记录作为旁站监理工作的真实记载,应与?监理日志?有所区别,因此,除在监理日志中有所记载外,还应单独记录,以便日后查阅。4 .旁站监理记录由专业监理工程师或监理员填写、由专业监理工程师或总监理工程师日常抽查填写情况,通过对旁站记录的审阅,可以从中掌握关键部位或关键工序的有关情况,针对出现的问题,分析原因,制定措施,保证关键部位或关键工序的施工质量和安全。5 .旁站监理记录应及时整理归档。云南伟德工程监理2016年9月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
