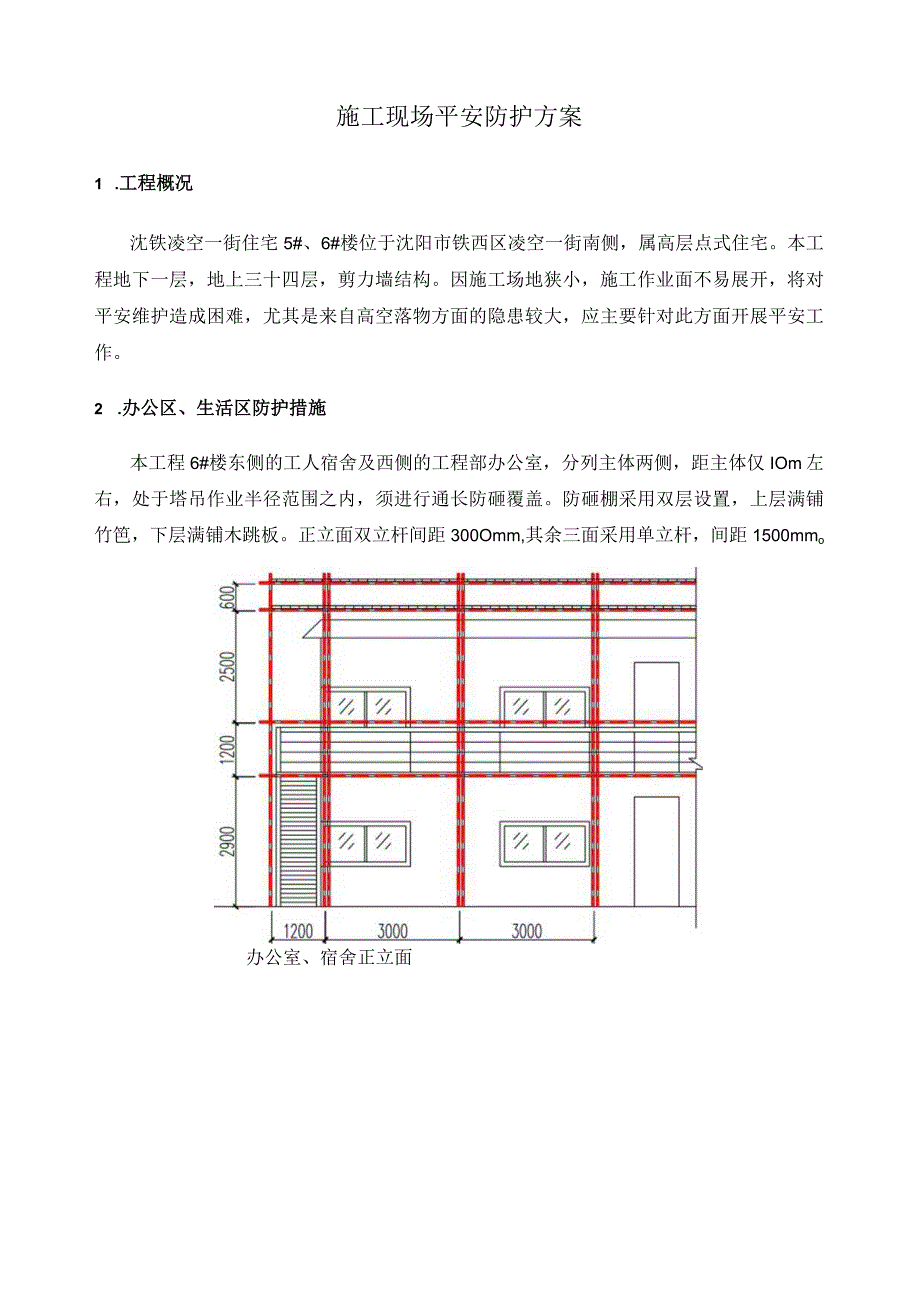

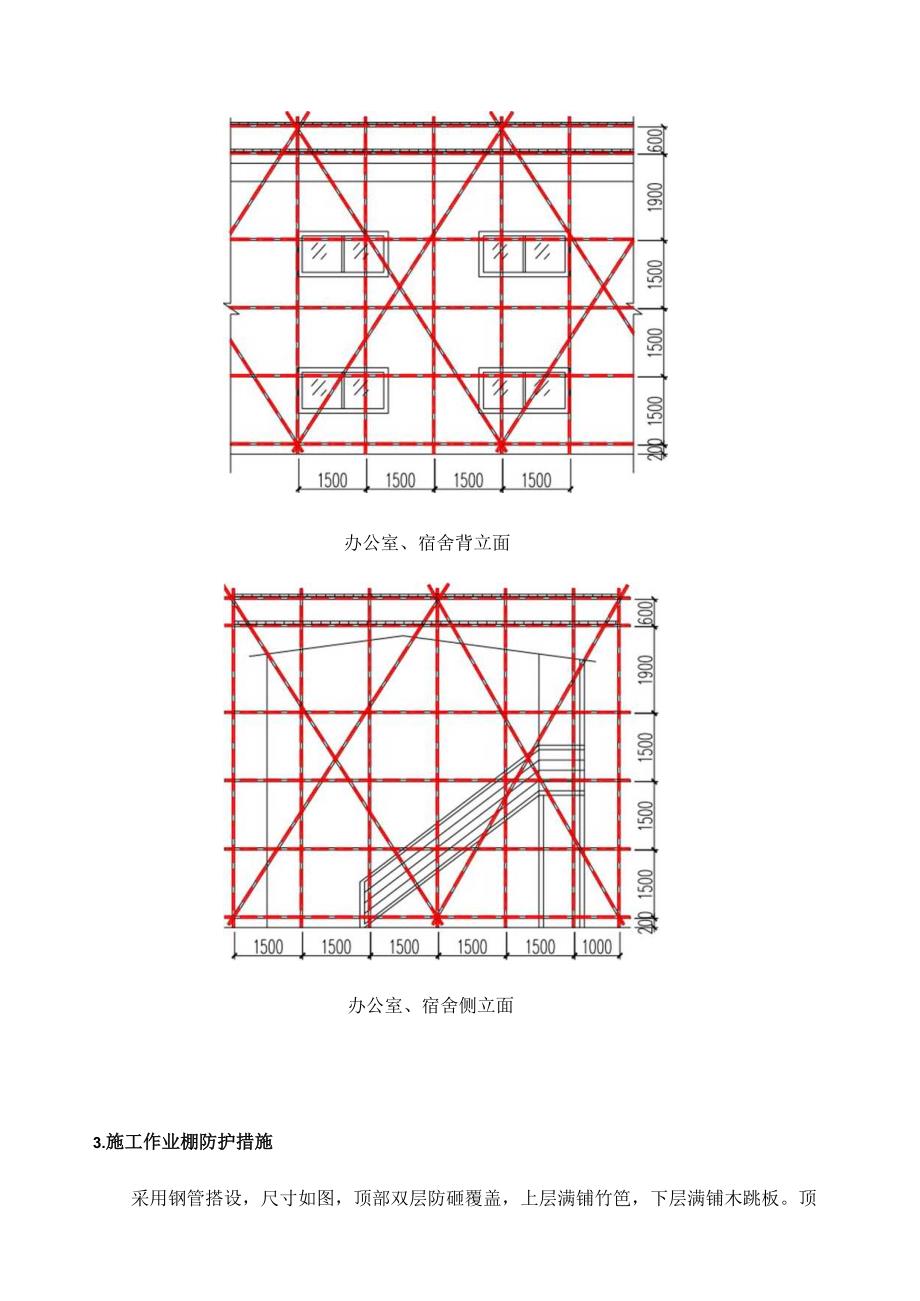

1、施工现场平安防护方案1 .工程概况沈铁凌空一街住宅5#、6#楼位于沈阳市铁西区凌空一街南侧,属高层点式住宅。本工程地下一层,地上三十四层,剪力墙结构。因施工场地狭小,施工作业面不易展开,将对平安维护造成困难,尤其是来自高空落物方面的隐患较大,应主要针对此方面开展平安工作。2 .办公区、生活区防护措施本工程6#楼东侧的工人宿舍及西侧的工程部办公室,分列主体两侧,距主体仅IOm左右,处于塔吊作业半径范围之内,须进行通长防砸覆盖。防砸棚采用双层设置,上层满铺竹笆,下层满铺木跳板。正立面双立杆间距300Omm,其余三面采用单立杆,间距1500mmo办公室、宿舍正立面办公室、宿舍背立面办公室、宿舍侧立面

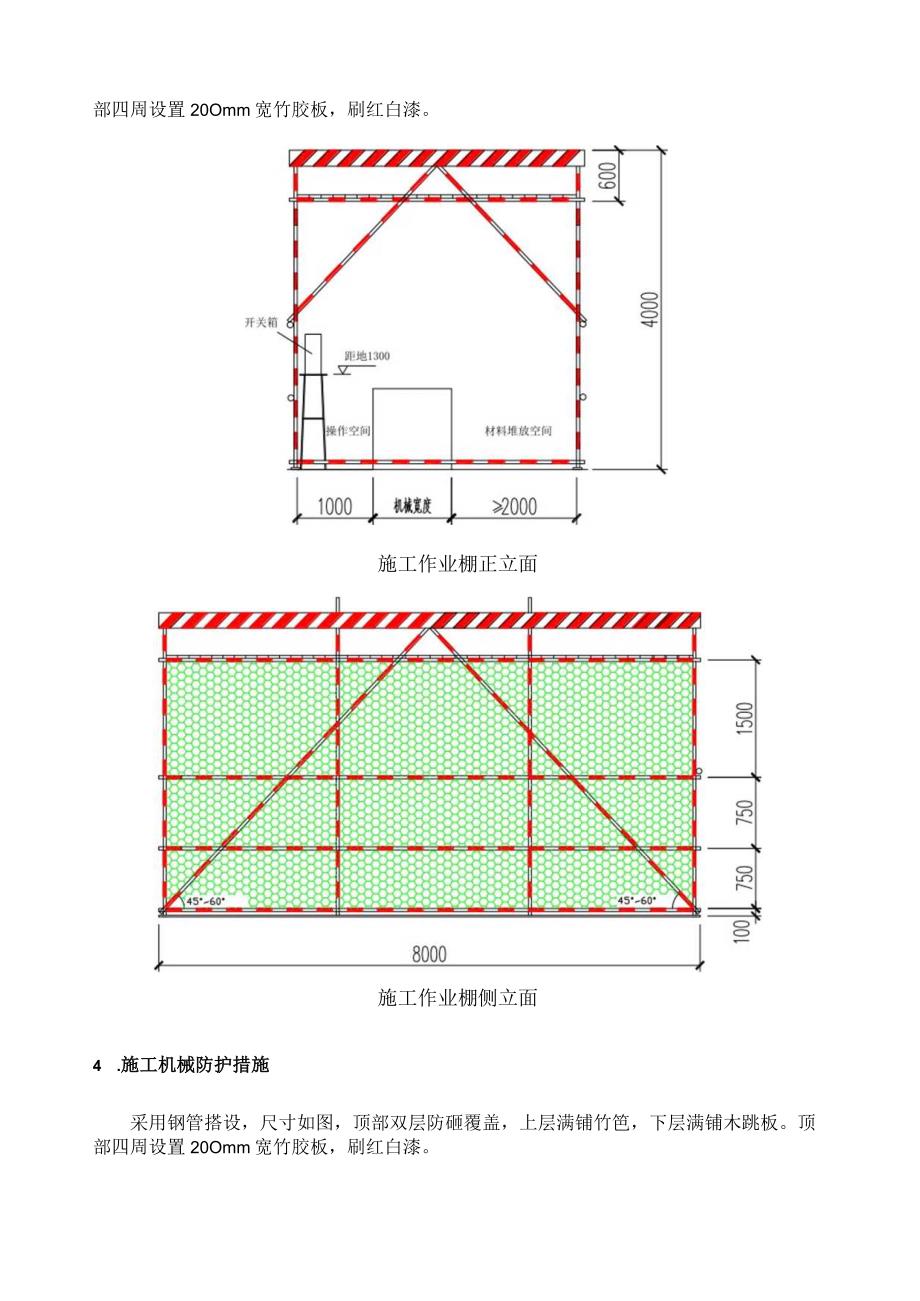

2、3.施工作业棚防护措施采用钢管搭设,尺寸如图,顶部双层防砸覆盖,上层满铺竹笆,下层满铺木跳板。顶部四周设置20Omm宽竹胶板,刷红白漆。施工作业棚正立面施工作业棚侧立面4 .施工机械防护措施采用钢管搭设,尺寸如图,顶部双层防砸覆盖,上层满铺竹笆,下层满铺木跳板。顶部四周设置20Omm宽竹胶板,刷红白漆。施工机械防护棚正立面施工机械防护棚侧立面5 .基坑临边防护措施用钢管距基坑边50Omm处设置护栏,立杆间距2000mm,水平杆等间距布置三道,最上一道距地面不得小于1500mm,最下一道距地面不得大于200mm,斜杆每40OOmm间距设置一道,与立杆连接。护栏满挂平安密目网,用铁线绑牢。基坑护栏
3、示意图6 .外脚手架平安防护整个脚手架实行全封闭,在脚手架立面采用密目平安网进行封闭。平安网的质量必须符合标准要求,并要定期进行抽样检测试验,对检测试验不合格的平安网要坚决报废,不得使用。本工程主体工程及临边防护均采用2000目/100if密目网全封闭防护。密目网要挂设在外脚架内侧横挂,临边支撑杆内侧,密目网的每个环扣用14#铅丝与支撑杆绑扎牢固,密目网上下两网之间要拼接严密,并与施工作业面贴紧。本工程脚手架为悬挑槽钢脚手架,每8层一悬挑,水平方向在底层和作业层满铺木跳板。在脚手架里侧每三层设置一道水平兜网,兜网挂设有适当垂度,兜网的每个系点要与架体绑扎牢固。每8层设水平挑网,挑网挑出建筑物4
4、米,且与建筑物水平方向成15角,每隔6m用AlO钢丝绳斜拉。因6#楼东侧临近工人宿舍,该侧水平挑网应每4层一挑。7.平安通道口、预留洞口、电梯口等的平安防护7.1平安通道口本工程5#、6#楼各设1个平安通道口,通道口防护棚采用A48X3.5mm钢管和直角扣件组合,搭设高度5m,宽4m,上层采用竹芭,下层采用50mm木跳板。棚的两侧挂设大眼平安网防护,防护棚上防挂好平安通道标识。安全通道示意图7.2预留洞口本工程楼板为现浇混凝土结构,楼层预留洞口防护待模板撤除后根据预留口的尺寸,采用50厚木板钉矩形木盖(木盖周边比预留口大50mm,木盖上钉的木楞正好与预留口卡牢),将预留口盖严、盖牢,不得有松动
5、现象,做法见图。电梯井上下间距不大于IOm处井壁上预留A50套管,穿钢管后两端用扣件锁紧,布置水平兜网及木跳板硬防护。每层电梯门口采用B14钢筋焊制防护栏杆,高度不得小于1.2m,用8#铁线穿过墙体对拉螺栓孔绑扎固定。扣件洞口防护栏杆示意图7.4采光天井剖面图井口净尺寸409OmmX338Omnb由首层地面起搭设落地平台架,采用A48X3.5mm钢管和扣件,立杆纵、横距分别为800mm、900mm,水平杆步距1500mm,剪刀撑角度应在4560。间。连墙杆两端设置顶托与四周井壁顶紧,保证架体不摇晃,上下间距不小于3m(2跨)。每隔6层安装16号槽钢,在该层防火挑檐上预埋A20圆钢套环,立杆在槽钢应保持牢固。为防止高空坠落,上下每隔9m设置一道兜网。A采光井立杆立面图卜少故I原有绿地北原有绿地木料堆放筋堆放;全通道卜魁6#楼次防砸棚覆盖位置施工现场平面布置图
