工作情况.docx

上传人:p** 文档编号:836545 上传时间:2024-03-15 格式:DOCX 页数:1 大小:18.82KB
下载 相关 举报
工作情况.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《工作情况.docx》由会员分享,可在线阅读,更多相关《工作情况.docx(1页珍藏版)》请在第壹文秘上搜索。

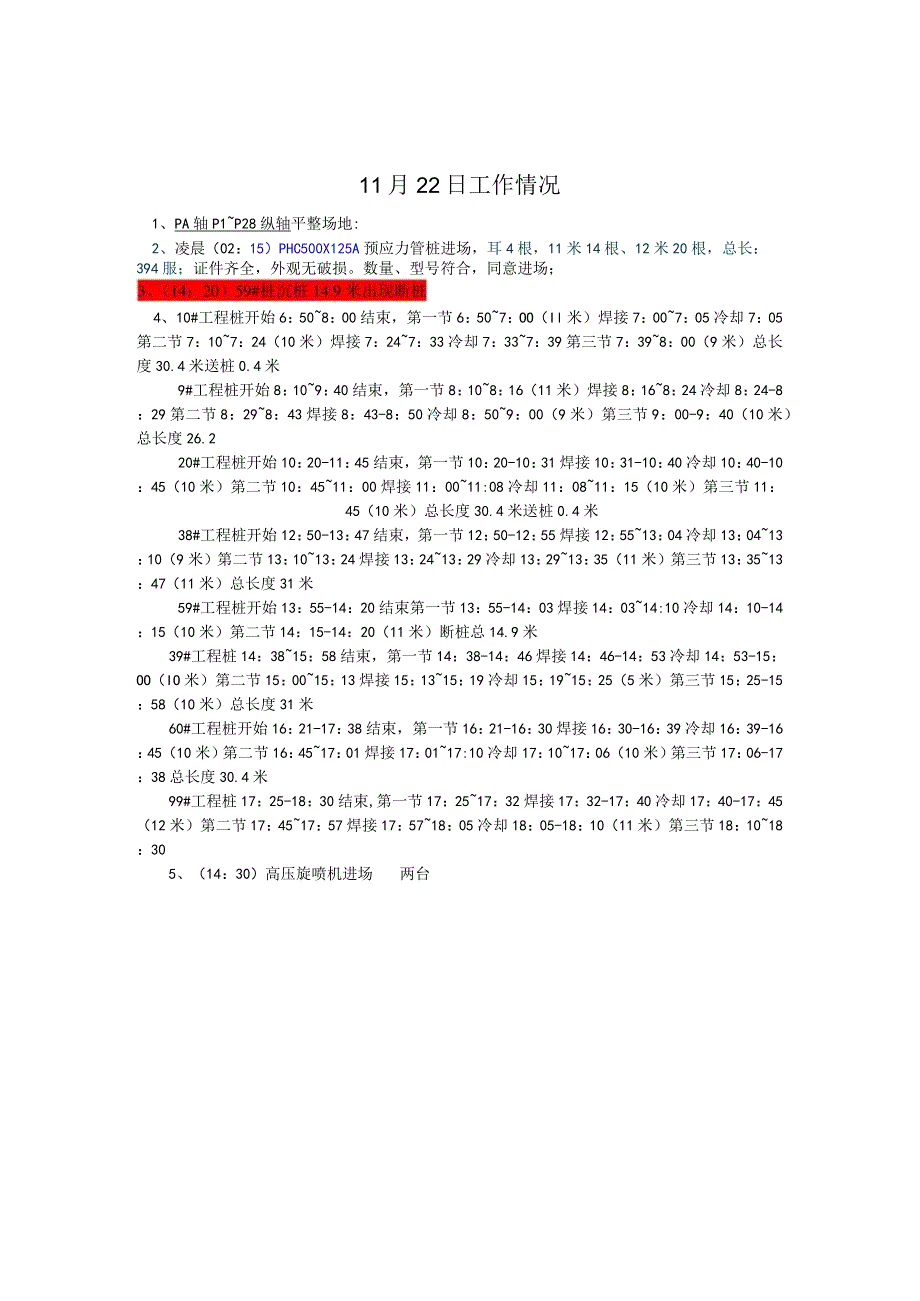

1、11月22日工作情况1、PA轴P1P28纵轴平整场地:2、凌晨(02:15)PHC500X125A预应力管桩进场,耳4根,11米14根、12米20根,总长:394服;证件齐全,外观无破损。数量、型号符合,同意进场;4、10#工程桩开始6:508:00结束,第一节6:507:OO(Il米)焊接7:007:05冷却7:05第二节7:107:24(10米)焊接7:247:33冷却7:337:39第三节7:398:00(9米)总长度30.4米送桩0.4米9#工程桩开始8:109:40结束,第一节8:108:16(11米)焊接8:168:24冷却8:24-8:29第二节8:298:43焊接8:43-8:

2、50冷却8:509:00(9米)第三节9:00-9:40(10米)总长度26.220#工程桩开始10:20-11:45结束,第一节10:20-10:31焊接10:31-10:40冷却10:40-10:45(10米)第二节10:4511:00焊接11:0011:08冷却11:0811:15(10米)第三节11:45(10米)总长度30.4米送桩0.4米38#工程桩开始12:50-13:47结束,第一节12:50-12:55焊接12:5513:04冷却13:0413:10(9米)第二节13:1013:24焊接13:2413:29冷却13:2913:35(11米)第三节13:3513:47(11米)

3、总长度31米59#工程桩开始13:55-14:20结束第一节13:55-14:03焊接14:0314:10冷却14:10-14:15(10米)第二节14:15-14:20(11米)断桩总14.9米39#工程桩14:3815:58结束,第一节14:38-14:46焊接14:46-14:53冷却14:53-15:OO(IO米)第二节15:0015:13焊接15:1315:19冷却15:1915:25(5米)第三节15:25-15:58(10米)总长度31米60#工程桩开始16:21-17:38结束,第一节16:21-16:30焊接16:30-16:39冷却16:39-16:45(10米)第二节16:4517:01焊接17:0117:10冷却17:1017:06(10米)第三节17:06-17:38总长度30.4米99#工程桩17:25-18:30结束,第一节17:2517:32焊接17:32-17:40冷却17:40-17:45(12米)第二节17:4517:57焊接17:5718:05冷却18:05-18:10(11米)第三节18:1018:305、(14:30)高压旋喷机进场两台

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
