《苏洼龙水电站2023年工程建设日报7月26日.docx》由会员分享,可在线阅读,更多相关《苏洼龙水电站2023年工程建设日报7月26日.docx(8页珍藏版)》请在第壹文秘上搜索。

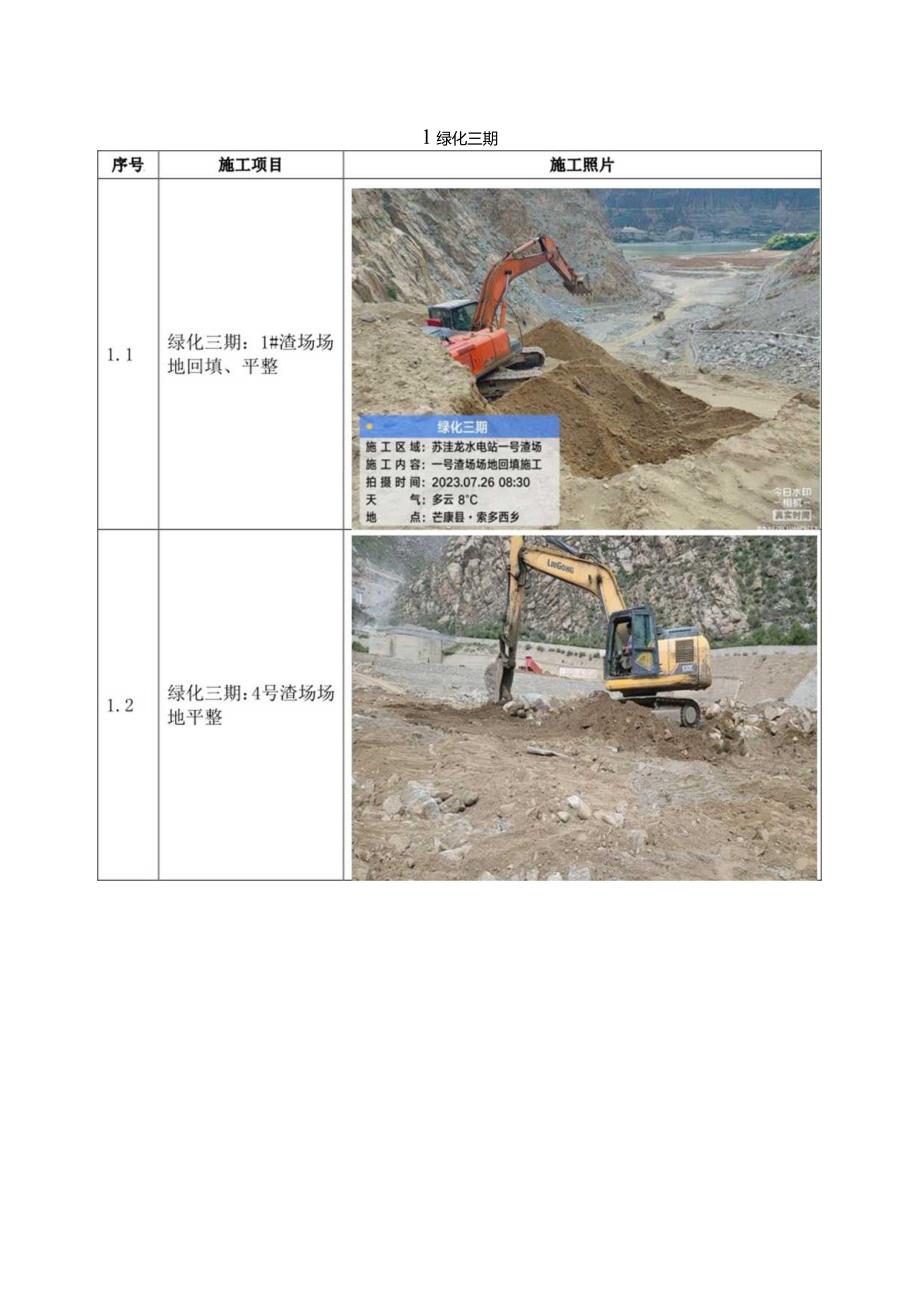

1、苏洼龙水电站工程建设日报(2023年7月26日)各施工标段总体情况统计表施工标段今日施工今日完成情况明日计划绿化三期1#渣场复垦用土回填平整,场内石块清理,自卸车3辆、施工4人、挖机一台、装载机一台。复垦用土回填平整完成70%、场地回填完成90机1#渣场土方回填、场内石块清理,自卸车3辆、施工4人、挖机一台、装载机一台,计划复垦用土回填平整完成80%,场地回填完成95%4号渣场复垦用土回填挖机1台、装载机1台;复垦土完成70%4号渣场复垦用土回填挖机台、装载机1台;计划完成75%。路面清洗,洒水车一台,施工2人。/萨里西料场喷播面覆盖密目网,施工人员7人萨里西料场客土喷播完成100%/左岸1号
2、路(苏洼龙隧道至南戈酒店段)边坡喷播施工5人,罐车一辆。喷播完成85%。左岸1号路(苏洼龙隧道至南戈酒店段)喷播7人;客土喷播机一台,罐车一辆喷播计划完成90机右岸表土场取土作业,挖掘机两台,自卸车11辆,施工1人。/右岸表土场取土作业,挖掘机两台,自卸车11辆,施工1人。开展迎检清扫工作,施工6人,农用三轮车一辆、绿篱机一台。业主营地灌木修剪完成100%草坪修剪完成30%,8#路10#路完成路面清扫80%,计划完成8#路,10#路及左岸绿化区垃圾清理,路面清扫,冲洗。安全文明生产提升工程永久仓库下游墙墙面腻子找平及清理12人完成70%完成80%门厅干挂石材10人完成40%完成门厅玻璃安装5人
3、完成80%完成第1页共8页施工标段今日施工今日完成情况明日计划开关楼外墙及中控楼外墙真石漆8人完成70%完成中控楼五层女卫生间墙面贴瓷砖4人,男卫墙砖完成30%中控楼五层男卫墙砖完成50%门厅端墙外墙抹灰5人完成完成永久仓库下游墙墙面腻子找平及清理12人完成70%完成80%门厅干挂石材10人完成40%完成门厅玻璃安装5人完成80%完成苏洼龙水电站后续补强灌浆工程坝基廊道帷幕灌浆:1单元:1号孔10.5-12灌浆,扫孔钻至13m,待灌,6号孔扫孔钻至47m,46.4-47灌浆(孔深47m)O2单元:8号孔4243m灌浆,16号孔扫孔钻至36m。18号孔7.5-9.5灌浆,扫孔钻至10.6m,待灌
4、。施工12人,清渣4人。灌浆记录仪1套,灌浆泵2台.钻机5台,制浆站6人,共22人。1单元:1号孔10.5-12灌浆完成,6号孔46447灌浆(孔深47m)2单元:8号孔4243m灌浆完成,18号孔7.595灌浆完成坝基廊道帷幕灌浆:1单元1号孔、6号孔;2单元8号、16号孔18号孔继续钻孔,根据实际情况灌浆安全文化建设工程中控楼门厅一层吊顶灯带及LED安装4人吊顶灯带安装完成中控楼门厅一层墙面龙骨、密度板安装完成第2页共8页1绿化三期1.3绿化三期:左岸1号路(苏洼龙隧道至南戈酒店段)边坡覆土喷播施工区域:施工内容:拍摄时间:2023.07.2614:01天气:阴15海拔:2491.8米1.4绿化三期:萨里西料场密目网覆盖08:21巴塘县215国道1.5绿化三期:4号路清扫经纬度:29.344252oN.99.0海拔:2380.5米工作单位:工作内容:.工作区垓:2023-07-:星期三多W绿化三期萨里溪边坡喷浆苏洼龙水电站2安全文明生产提升工程序号施工项目施工照片3苏洼龙水电站后续补强灌浆工程4安全文化建设标工程
