建筑工程人工挖孔桩安全方案.docx

上传人:p** 文档编号:846698 上传时间:2024-03-16 格式:DOCX 页数:41 大小:1.16MB
下载 相关 举报
建筑工程人工挖孔桩安全方案.docx_第1页
第1页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第2页
第2页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第3页
第3页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第4页
第4页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第5页
第5页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第6页
第6页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第7页
第7页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第8页
第8页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第9页
第9页 / 共41页
建筑工程人工挖孔桩安全方案.docx_第10页
第10页 / 共41页
亲,该文档总共41页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程人工挖孔桩安全方案.docx》由会员分享,可在线阅读,更多相关《建筑工程人工挖孔桩安全方案.docx(41页珍藏版)》请在第壹文秘上搜索。

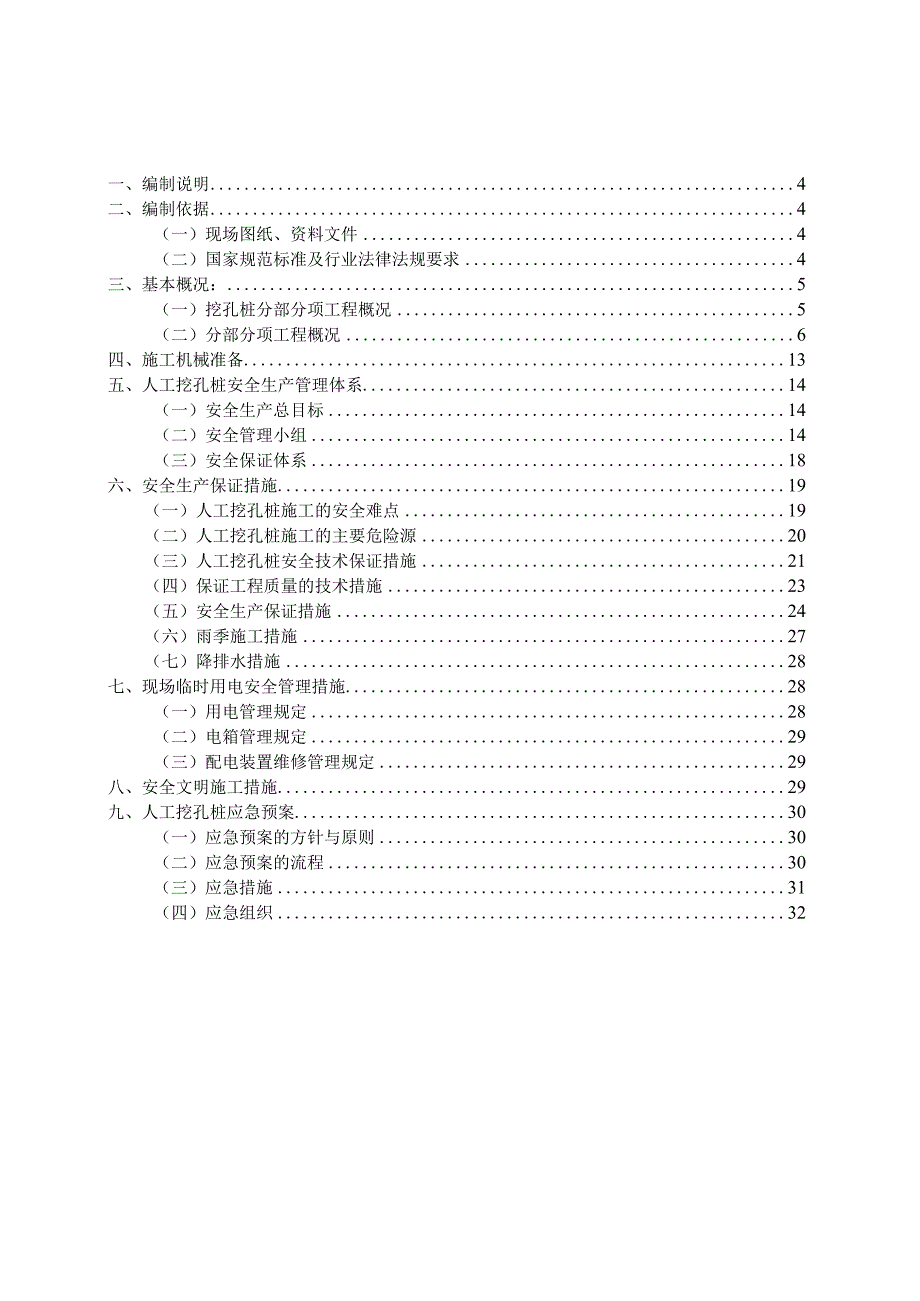

1、一、编制说明4二、编制依据4(一)现场图纸、资料文件4(二)国家规范标准及行业法律法规要求4三、基本概况:5(一)挖孔桩分部分项工程概况5(二)分部分项工程概况6四、施工机械准备13五、人工挖孔桩安全生产管理体系14(一)安全生产总目标14(二)安全管理小组14(三)安全保证体系18六、安全生产保证措施19(一)人工挖孔桩施工的安全难点19(二)人工挖孔桩施工的主要危险源20(三)人工挖孔桩安全技术保证措施21(四)保证工程质量的技术措施23(五)安全生产保证措施24(六)雨季施工措施27(七)降排水措施28七、现场临时用电安全管理措施28(一)用电管理规定28(二)电箱管理规定29(三)配电

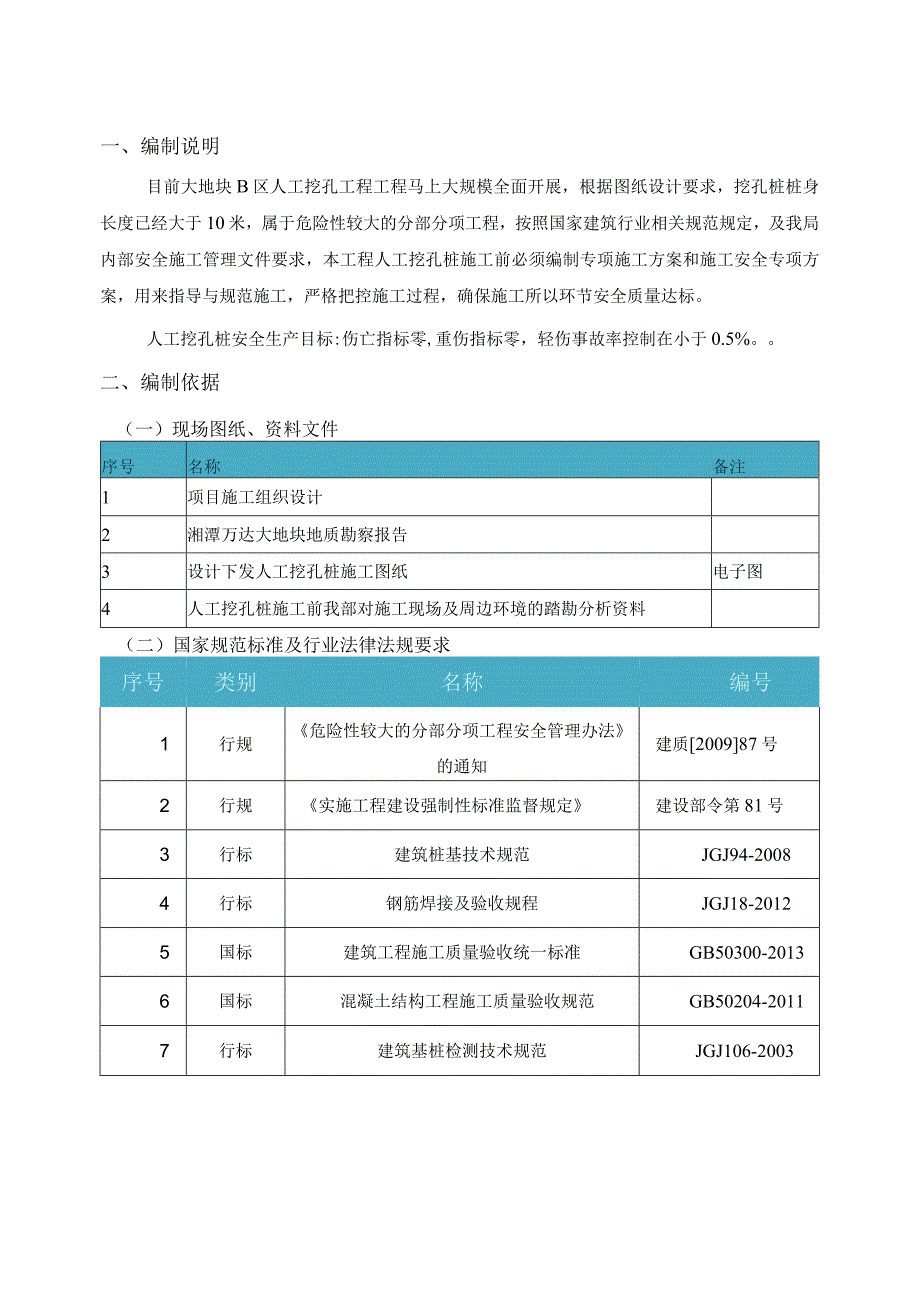

2、装置维修管理规定29八、安全文明施工措施29九、人工挖孔桩应急预案30(一)应急预案的方针与原则30(二)应急预案的流程30(三)应急措施31(四)应急组织32一、编制说明目前大地块B区人工挖孔工程工程马上大规模全面开展,根据图纸设计要求,挖孔桩桩身长度已经大于10米,属于危险性较大的分部分项工程,按照国家建筑行业相关规范规定,及我局内部安全施工管理文件要求,本工程人工挖孔桩施工前必须编制专项施工方案和施工安全专项方案,用来指导与规范施工,严格把控施工过程,确保施工所以环节安全质量达标。人工挖孔桩安全生产目标:伤亡指标零,重伤指标零,轻伤事故率控制在小于0.5%。二、编制依据(一)现场图纸、资

3、料文件序号名称备注1项目施工组织设计2湘潭万达大地块地质勘察报告3设计下发人工挖孔桩施工图纸电子图4人工挖孔桩施工前我部对施工现场及周边环境的踏勘分析资料(二)国家规范标准及行业法律法规要求序号类别名称编号1行规危险性较大的分部分项工程安全管理办法的通知建质200987号2行规实施工程建设强制性标准监督规定建设部令第81号3行标建筑桩基技术规范JGJ94-20084行标钢筋焊接及验收规程JGJ18-20125国标建筑工程施工质量验收统一标准GB50300-20136国标混凝土结构工程施工质量验收规范GB50204-20117行标建筑基桩检测技术规范JGJ106-20038行标建筑机械使用安全技

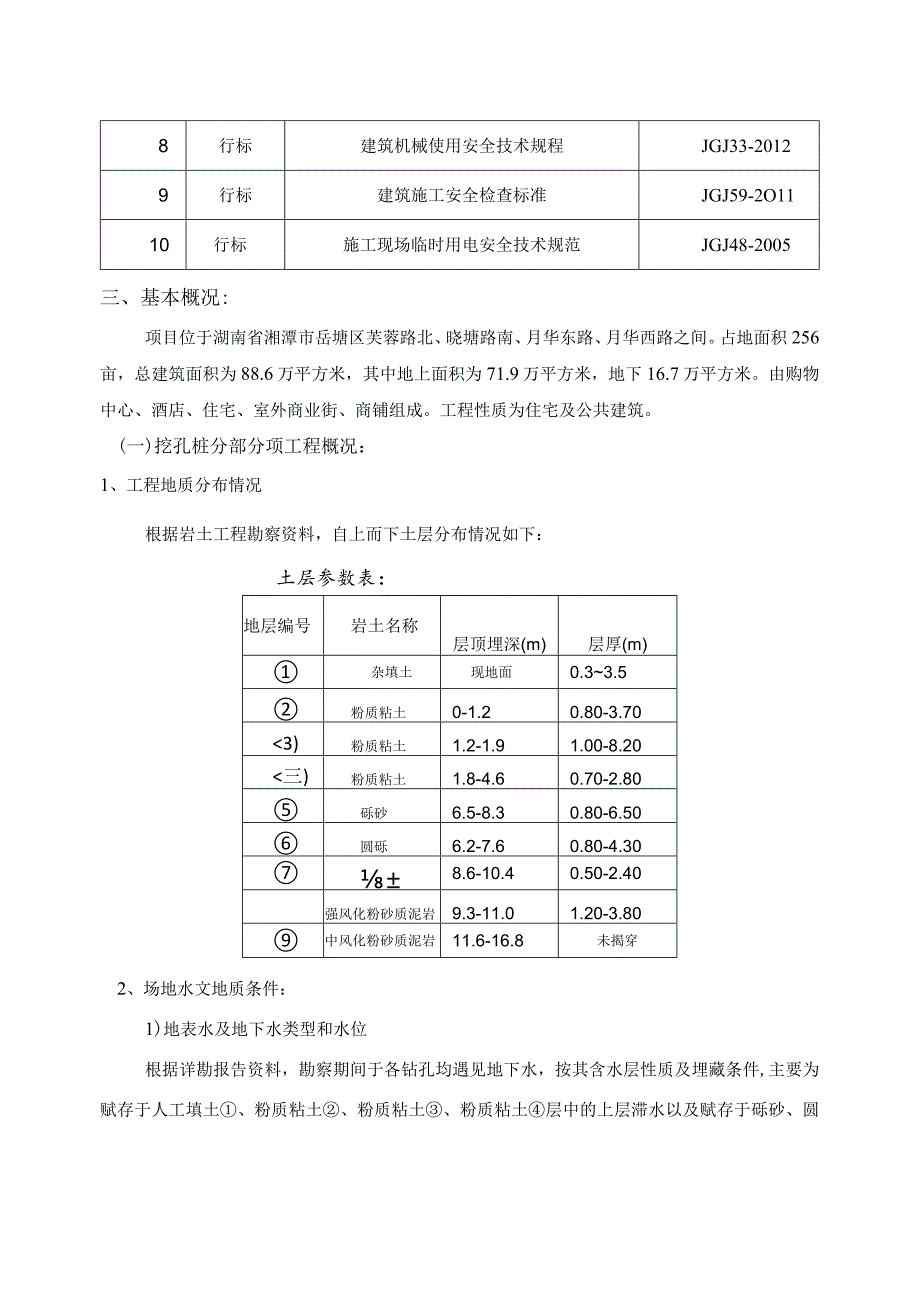

4、术规程JGJ33-20129行标建筑施工安全检查标准JGJ59-2O1110行标施工现场临时用电安全技术规范JGJ48-2005三、基本概况:项目位于湖南省湘潭市岳塘区芙蓉路北、晓塘路南、月华东路、月华西路之间。占地面积256亩,总建筑面积为88.6万平方米,其中地上面积为71.9万平方米,地下16.7万平方米。由购物中心、酒店、住宅、室外商业街、商铺组成。工程性质为住宅及公共建筑。(一)挖孔桩分部分项工程概况:1、工程地质分布情况根据岩土工程勘察资料,自上而下土层分布情况如下:土层参数表:地层编号岩土名称层顶埋深(m)层厚(m)杂填土现地面0.33.5粉质粘土0-1.20.80-3.703)

5、粉质粘土1.2-1.91.00-8.20三)粉质粘土1.8-4.60.70-2.80砾砂6.5-8.30.80-6.50圆砾6.2-7.60.80-4.308.6-10.40.50-2.40强风化粉砂质泥岩9.3-11.01.20-3.80中风化粉砂质泥岩11.6-16.8未揭穿2、场地水文地质条件:1)地表水及地下水类型和水位根据详勘报告资料,勘察期间于各钻孔均遇见地下水,按其含水层性质及埋藏条件,主要为赋存于人工填土、粉质粘土、粉质粘土、粉质粘土层中的上层滞水以及赋存于砾砂、圆砾中的孔隙潜水。上层滞水受大气降水、地表水及管网渗漏补给,水量较小且无连续稳定的统一水位。孔隙潜水受大气降水及地表

6、水的补给;各处赋水情况不一,未形成连续水位面。2)地层渗透性根据室内渗透试验及相似工程经验,场地内砾砂层、圆砾层为强透水性地层,并略具承压性,其余各地层均为弱透水性地层。3)地下水对建筑材料的腐蚀性根据勘察结果及水质分析结果,场地地下水质及地表水按H类环境类型判定:该场地内地下水对碎结构具侵蚀性C02中等腐蚀性;具PH值弱腐蚀性,对钢筋碎结构中钢筋具微腐蚀性。(二)分部分项工程概况:设计情况:1)平面布置依照业主下发工程桩设计说明,B区各栋高层住宅均采用人工挖孔桩基础,各区桩基础平面布置、桩顶标高及总数量情况如下图所示。A1#区左总计50根A1#区中74根AWI5-4)fiIAl#区右51根A

7、2A2#区人工挖孔桩总计191根BIBl#区人工挖孔桩总计209根2)桩身设计参数:(1)桩身长度:根据地质勘查资料,设计图给出了各栋人工挖孔工程桩桩身长度参考值如下:Al#区桩尺寸DHHlIOOO9.516.5m22000IOOO9.516.5m22000IOOO9.516.5m22000A2#区桩尺寸DHHl10009.514.0m2200010009.514.0m,200010009.5 14.0m,2000B1#区桩尺寸DHHl100O8.0-16.5m22000100O8.0-16.5m22000100O8.0-16.5m22000按照图纸设计及规范要求,人工挖孔桩桩底必须进入持力层

8、长度22米,根据湘潭万达地质看擦报告,大地块持力层为第土层-中风化粉砂质泥岩,其埋深情况如下:中风化持力层缴表:地层扁号岩土名称层顶埋深(m)层厚(m)除性fok(f)(kPa)中风化粉砂麻岩11.6-16.8未揭穿不可压第(1200)因中风化粉砂质泥岩持力层分布情况不均匀,距地表埋深起伏变化大,所以设计提供的桩身长度,仅作为挖孔成桩数据参考,具体成桩长度,以实际施工地下持力层开挖深度情况为准。(2)扩大头尺寸:所有人工挖孔工程桩必须做扩大头处理,尺寸规格如下Al#区桩端扩大头尺寸Dobhlh2h1600300200750950180040020010001200200050020012501

9、450A2#区桩端扩大头尺寸Dobhlh2h1600300200750950180040020010001200200050020012501450Bl#区桩端扩大头尺寸Dobhlh2h1600300200750950180040020010001200200050020012501450(3)配筋参数:根据A1#区挖孔桩施工图设计要求,桩身钢筋笼主筋全部采用14级钢,加劲筋为14二级钢2000,螺旋箍为8,加密区参数8100,从桩顶往下5米属于加密区范围,非加密区8250;护壁钢筋采用8的圆盘双向钢筋网150。A2#区及B1#区配筋参数己正式施工图为准。柱身邨桩颤详图(4)税参数:按照图纸设

10、计要求,桩身混凝土全部采用C35,护壁混凝土等级同桩身混凝土。2、现场情况:1)场区交叉作业:根据业主开发计划及我部施工部署安排,目前大地块基坑支护、土方大面积出土及工程桩同时穿插进行,现场各专业各工种杂多,大型车辆、机械用电设备多,流水分区作业,必须确保人工挖孔工程桩施工期间,施工用电供应及材料运输道路畅通及时。2)止水帷幕尚未完全闭合:由于大地块占地面积大,止水帷幕施工线长,沿基坑周圈长度达到1591米,旋喷桩工程量大约有2393根,依照我部进场后正常的施工进展,目前旋喷止水帷幕已经由B区向A区,由南向北推进,马上进入A区东侧作业,为了确保业主5.17高层住宅节点计划能按时完成,现场在止水

11、帷幕没有完全封闭的情况下,即刻开始插入人工挖孔桩施工。依照年前试桩开挖情况揭露,B场区内地下强透水层第层砾砂层、第层圆砾层层厚差异大,部分区段强透水层达到6米深,在强透水层人工挖孔桩施工阶段,地下水渗透情况严重,孔底积水、孔壁容易出现坍塌,很大程度上即造成了开挖难度加大,又造成护壁成型困难,给挖孔桩工人桩作业进度造成影响。因此在止水帷幕尚未封闭、地下水没有下降处理的情况下,人工挖孔桩施工期间必须采取降水措施,确保安全质量达标,进度开展达标;具体降水排水措施见降水排水施工方案。3)现场临水临电布置详见湘潭万达临水临电方案。4)现场平面布置图:5)临时道路铺设:人工挖孔桩施工阶段正好是长江中下游多

12、雨季节,降水较多,场区大面积出土开挖后经雨水浸泡,致使车辆无法正常进入场地,影响了人工挖孔桩水泥、钢筋原材及机械设备正常周转吊运。人工挖孔桩正式施工开挖前,依据施工需要,必须首先完成临时道路的铺设,铺设临时道路如下图所示:压煲建海50公分厚素士方实基坑内临时道路做法工程桩临时道路铺设平面图四、施工机械准备:施工机具:三木搭、卷扬机组、手推车或翻斗车、镉、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、IoOW),电焊机、通风及供氧设备、扬程水泵、木辘轮、活动爬梯、安全帽、安全带等。主要机械表序号设备名

13、称规格型号数量额定功率(KW)总功率(KW)XN1高压水泵扬程大于120米28160.62钢筋切断机GQL3227.5150.63钢筋弯曲机GUB40133X0.64搅拌机WJ2-20037.522.5X0.65照明铺灯MB525339X0.66插入式振动棒805210X0.67空气压缩机3WL-0.9/7A47.530X0.68潜水泵QY-25.5100101000X0.5五、人工挖孔桩安全生产管理体系(一)安全生产总目标1、重大因工死亡责任事故为0,死亡率为0;2、因工重伤责任事故为0,因工轻伤责任事故W0.5%。;3、火灾责任事故为0;4、杜绝因管理不善、施工方法不当而造成的机械设备、爆炸、中毒等重大事故。(二)安全管理小组小组由项目经理任组长,各主管领导任副组长,相关部门经理任组员。项目经理职责:项目经理是本项目安全生产工作的第一责任人,对其负责的项目的安全生产工作负全面责任,其主要职责是:1、保证国家安全生产法律、法规和公司安全生产规章制度的贯彻落实;及时把安全防护设备、设施的实施纳入施工计划;2、按照国家和公司

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
