1、三期地块高压线区域冲孔桩施工安全专项措施编制日期:2014年01月27日一、编制依据本方案是以?电力设施保护条例及实施细则?、?电气安全操作规程?、?机械安全使用操作规程?为依据。二、编制思路针对高压线下桩基施工安全为主线,对高压线下钢筋笼吊装,制定施工安全控制工作流程及施工方案。三、施工安全控制工作流程场地清理及整平测量高压线距地面距离确定高压线控制点制定高压线下安全施工方案M报监理及相关单位审批T按照批准方案施工吊装技术交底吊装过程中安全技术指导四、施工方案1、受高压线影响施工范围工程场地现场存在一条正在运行的220KV输电线路,横跨3#、4#、5#主体位置上空并与6#的主体位置相距在IO

2、m以内,影响了本工程的全面铺开。该高压线路电线最低点离地(现有场地地面罗零标高为9.06m)垂直高度约为20米。高压输电线路附近的强电场作用,对人体构成潜在的危害。为确保施工现场用电安全,防止外电线对施工人员的伤害,根据建设部公布的?施工现场临时用电安全技术标准?(JGJ46-2005)中规定的在建工程(含脚手架)的周边与外电架空线路的边线之间必须保持最小安全操作距离。根据?电力设施保护条例实施细则?第五条规定:各级电压导线边线在计算导线最大风偏情况下,距离建筑物的水安全全距离如下:IkV以下高压线的安全距离为4米;I-IOkV高压线的安全距离为6米;35-11OkV高压线的安全距离为8米;1

3、54-22OkV高压线的安全距离为10米;350-500kV高沿线的安全距离为15米。冲孔桩施工时,按此要求必须保证桩机与高压线的最小安全距离不得小于IOm0为了确保高压线路安全,尽力保证施工工期的如期实现,并结合我方实际的工作经历,在具备相应的安全保障措施和要求的情况下,施工时应留置不少于IOm的最小安全距离距离。所以本工程的高压线下实际操作高度垂直距离应小于IOmo根据供电输电部门的要求及施工现场的实际情况,为了确保桩基施工期间的生产安全及输电线路的运行安全,现提出如下安全措施。2、施工机具的选择为了尽量减小施工时发生的高度,采用一台吊机最高起吊高度为IOm的冲孔桩桩机。3、钢筋笼制作高度

4、计算现场的冲孔桩桩机最高起吊高度为IOm,考虑到钢筋笼起吊离地高度1.5米,吊机钢丝绳12米,故钢筋笼的制作应不超过6m。4、安全技术措施1、桩机施工时生产的高度是主要是由于吊机作业时产生的高度,通过选择桩机机型限制吊机高度。2、高压线区域施工时,采用6米的钢筋笼,保证起吊高度不超过10米。3、在高压电力线路制止施工区域及高压线铁塔周围10米处设置护栏,施工机械(包括起重机的吊臂等)不得进入防护区域,确保任何施工机器不进入铁塔附近。4、在作业前,桩机作保护接地,由专人负责,现场测试保证保护接地电阻值小于30欧姆。5、配备专职安全员一名,检查并看护起吊的高度及平常对钢丝绳、接地线等的检查。7、高

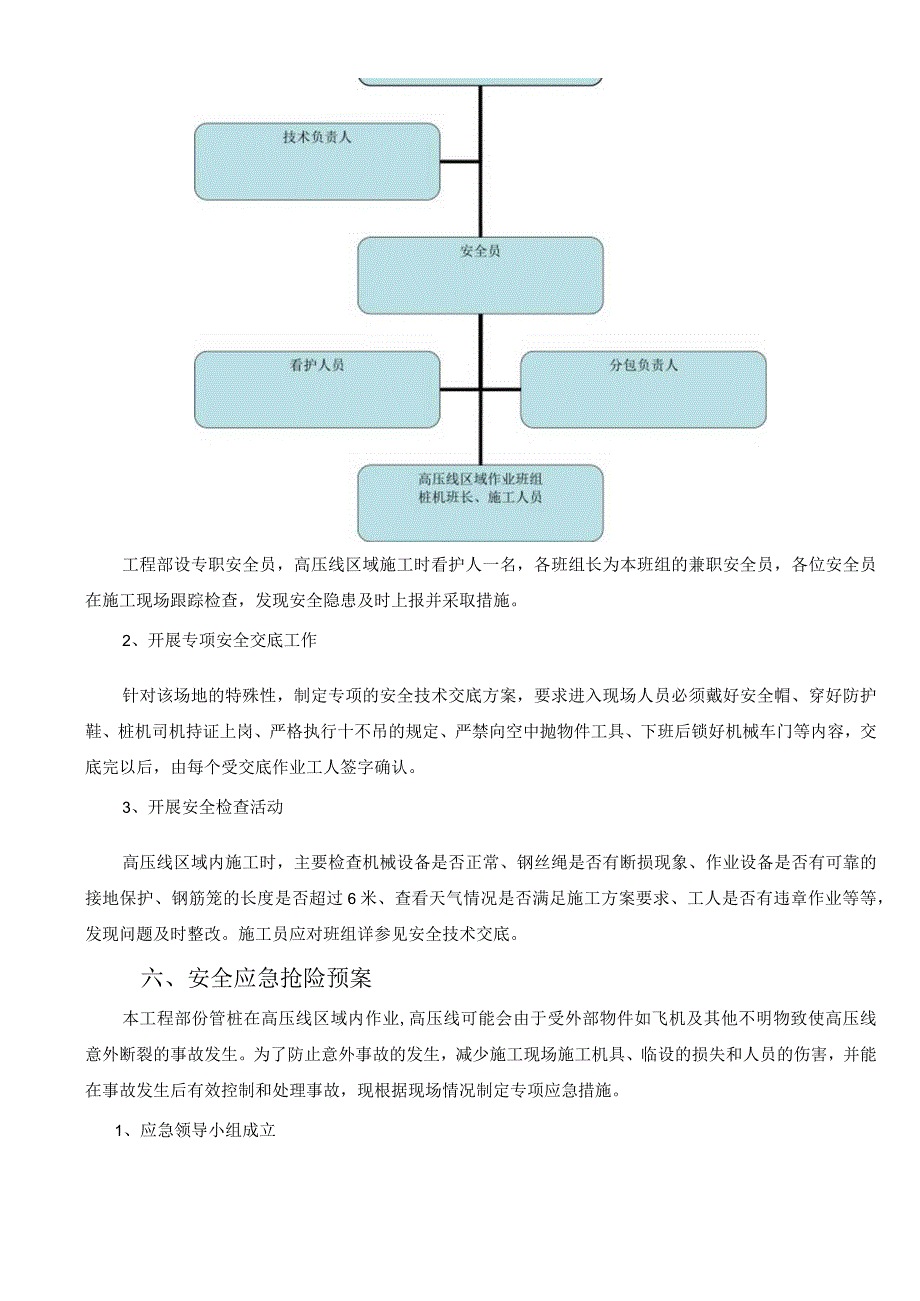

5、压输电线方向外侧线外侧15米之内的区域为高压线施工区域,做栏杆防护警示标识。8、遇雷雨、大风、暴雨天气制止在高压线区域内施工。9、在高压电力线路保护范围内严禁夜间施工。五、组织管理措施1、安全组织管理架构工程部建设以工程经理为组长,技术负责人,专职安全员为副组长,各桩机机长和班组长组成的工程安全生产领导小组。在高压线区域施工时,专设一名专职看护人员,加强日常机械设备、钢丝绳、工人是否违章操作进展监视检查。在工程部形成纵横网络管理体系,对安全生产实施统一领导,保证安全生产的重大技术措施进展决策。(如以以下图)工程经理工程部设专职安全员,高压线区域施工时看护人一名,各班组长为本班组的兼职安全员,各

6、位安全员在施工现场跟踪检查,发现安全隐患及时上报并采取措施。2、开展专项安全交底工作针对该场地的特殊性,制定专项的安全技术交底方案,要求进入现场人员必须戴好安全帽、穿好防护鞋、桩机司机持证上岗、严格执行十不吊的规定、严禁向空中抛物件工具、下班后锁好机械车门等内容,交底完以后,由每个受交底作业工人签字确认。3、开展安全检查活动高压线区域内施工时,主要检查机械设备是否正常、钢丝绳是否有断损现象、作业设备是否有可靠的接地保护、钢筋笼的长度是否超过6米、查看天气情况是否满足施工方案要求、工人是否有违章作业等等,发现问题及时整改。施工员应对班组详参见安全技术交底。六、安全应急抢险预案本工程部份管桩在高压

7、线区域内作业,高压线可能会由于受外部物件如飞机及其他不明物致使高压线意外断裂的事故发生。为了防止意外事故的发生,减少施工现场施工机具、临设的损失和人员的伤害,并能在事故发生后有效控制和处理事故,现根据现场情况制定专项应急措施。1、应急领导小组成立成立以工程经理为组长,由各位专兼职安全员及电工为成员的专项应急小组2、应急联系急救中心:120火警:119当地派出所:1103、当发生高压线断裂脱落或其他原因引起现场发生触电事故时,采用如下方法处理:(1)首先第一时间向工程经理或现场管理人员汇报,以便及时向供电局汇报,同时要向福州市供电部门取得联系,由他们专业人员提供技术指导。(2)在高压线未切断电源

8、以前,所有人员不得进入事故现场,防止二次事故的发生。(3)事故现场的人员,要单步跳离至安全区域,防止发生跨步电压致伤事攻。(4)脱离电源后的救护,触电者脱离电源后,应尽量在现场救护,先救后搬;搬运中也要注意触电者的变化,按伤势轻重采取不同的救护方法:如触电者呈一定的昏迷状态,还未失去知觉,或触电时间较长,那么应让他静卧,保持安静,再旁看护,并召请医生。如触电者已失去知觉,但还有呼吸和心脏跳动,应使他舒适地静卧解开衣服,让他闻些氨水,或在他身上洒些冷水,摩擦全身,使他发热。如天冷还要注意保温。同时,迅速请医生诊治如发现呼吸困难,或逐渐衰弱,并有痉挛现象,那么应立即进展人工氧合一一即用人工的方法,

9、以起到恢复心脏跳动和人工呼吸互相配合的作用O如触电者呼吸、脉搏、心脏均已停顿,也不能认为已经死亡必须立即进展人工氧合,进展紧急救护。同时迅速请医生抢救。(5)人工氧合基本内容和步骤工人氧合是触电急救行之有效的科学方法。工人氧合包括人工呼吸和心脏挤压(即心脏按摩两种方法)。根据触电者的具体情况,这两种方法可单独应用,也可以配合应用。a、口对口(鼻)式人工呼吸法的步骤:使触电者仰卧,头部尽量后仰鼻孔朝天,下鄂尖部与前胸大体保持在一条水平线上;触电者颈部下方可以垫起,但不可在触电者头部下方垫枕头或其他物品,以免堵塞呼吸道。使触电者鼻孔(或口)紧闭,救护人深吸一口气后紧靠触电者的口(鼻)向内吹气,为时

10、约2so吹气完毕,立即离开触电者的口(鼻),并松开触电者的口(或鼻),让他自行呼气,为时3s。b、心脏挤压的操作方法、步骤:如果触电者呼吸没停而心脏跳动停顿了,那么应进展心脏挤压。施行胸外挤压是使触电者仰卧在比较坚实的地或地板上,仰卧姿势与口对口(鼻)人工呼吸的姿势同。应当指出,心脏跳动和呼吸互相联系的,心脏跳动停顿了,呼吸很快就会停顿;呼吸停顿了。心脏跳动也维持不了多久。一旦呼吸和心脏跳动都停顿了,那么应当同时进展口对口(鼻)人工呼吸和胸外心脏挤压。如果现场仅一个人抢救,那么两种方法交替进展,每吸气23次,再挤压10-15次。急救过程中,如果触电者身上出现尸班或身体僵硬,经医生做出无法救活的诊断前方可停顿人工氧合。4、意外事故应急抢救完毕后,配合供电部门查找事故原因,待供电部门确认不安全已经解除同意复工后,方可进入现场作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
