钻孔灌注桩施工方案.docx

上传人:p** 文档编号:862707 上传时间:2024-03-23 格式:DOCX 页数:30 大小:78.68KB
下载 相关 举报
钻孔灌注桩施工方案.docx_第1页
第1页 / 共30页
钻孔灌注桩施工方案.docx_第2页
第2页 / 共30页
钻孔灌注桩施工方案.docx_第3页
第3页 / 共30页
钻孔灌注桩施工方案.docx_第4页
第4页 / 共30页
钻孔灌注桩施工方案.docx_第5页
第5页 / 共30页
钻孔灌注桩施工方案.docx_第6页
第6页 / 共30页
钻孔灌注桩施工方案.docx_第7页
第7页 / 共30页
钻孔灌注桩施工方案.docx_第8页
第8页 / 共30页
钻孔灌注桩施工方案.docx_第9页
第9页 / 共30页
钻孔灌注桩施工方案.docx_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钻孔灌注桩施工方案.docx》由会员分享,可在线阅读,更多相关《钻孔灌注桩施工方案.docx(30页珍藏版)》请在第壹文秘上搜索。

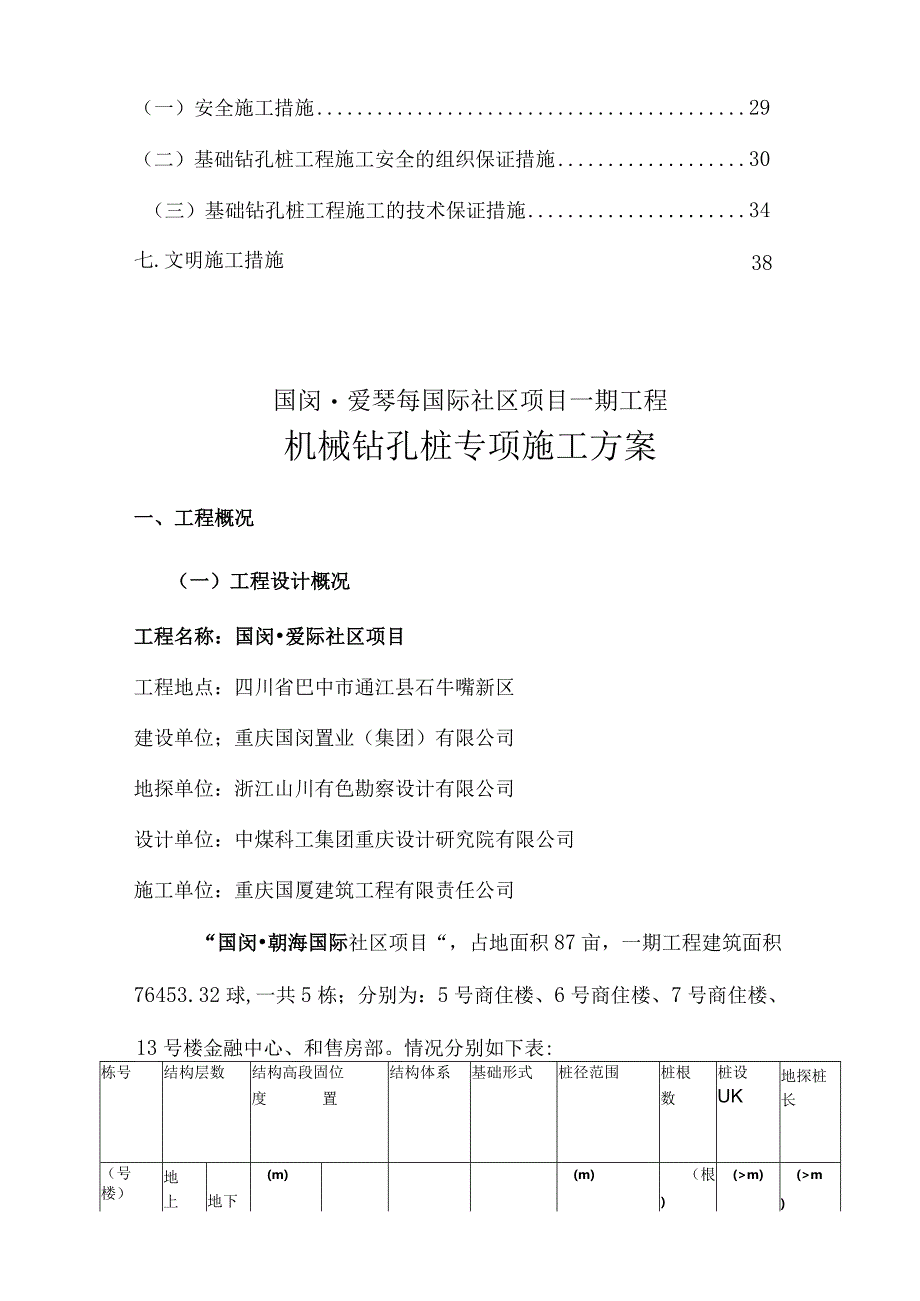

1、国闵爱琴海国际社区项目一期工程机械钻孔桩专项施工方案编制单位:重庆国厦建筑工程有限责任公司通江分公司编制日期:二。一四年六月十日一、工程概况3()I.VI52t3(二)工程地质条件4二、编制依据7()编制本方案的相关文件7(二)GJ及重庆市现行规范规程7(一)设备选型8(二)机械钻孔灌注桩施工91 .机械钻孔灌注桩施工的工艺流程92/_1-0.方I:93.钢筋笼制作安装16(三)桩基检测及验收20四、机械钻孔灌注桩工程施工的质量保证措施20(一)质量保证的组织措施20(一)质量保证的技术措施21五 .施工工期保证措施26六 .基础机械钻孔桩工程施工的安证措施29(一)安全施工措施29(二)基础

2、钻孔桩工程施工安全的组织保证措施30(三)基础钻孔桩工程施工的技术保证措施3438七.文明施工措施国闵爱琴每国际社区项目一期工程机械钻孔桩专项施工方案一、工程概况(一)工程设计概况工程名称:国闵爱际社区项目工程地点:四川省巴中市通江县石牛嘴新区建设单位;重庆国闵置业(集团)有限公司地探单位:浙江山川有色勘察设计有限公司设计单位:中煤科工集团重庆设计研究院有限公司施工单位:重庆国厦建筑工程有限责任公司“国闵朝海国际社区项目“,占地面积87亩,一期工程建筑面积76453.32球,一共5栋;分别为:5号商住楼、6号商住楼、7号商住楼、13号楼金融中心、和售房部。情况分别如下表:栋号结构层数结构高段固

3、位度置结构体系基础形式桩径范围桩根数桩设UK地探桩长(号楼)地上地下(m)(m)(根)(m)(m)5317123.5基顶剪力墙结构旋挖桩0.9-1.21026286313114.6基顶剪力墙结构旋挖桩0.9-1.2120610734O110.9基顶框支剪力旋挖桩0.9-1.88167墙1321O79.45基顶框架核算筒旋挖桩0.9-1.373621售房部4O18基顶框架旋挖桩0.9456225#商业、5号商住楼:建筑设计标高土0.000相当于黄海高程通江立坐标系403.4m,地下架空层最底层顶标高为395.6m,建筑面积19077.96m2;4#商业、6号商住楼:建筑设计标高0.000相当于黄

4、海高程通江立坐标系397.4m,下架空层最底层顶标高为372.80m建筑面积17937.24m2;3#商业、7号商住楼:筑设计标高0.000相当于黄海高程通江立坐标系392.1m,地下架空层最底层顶标高为371.IOm建筑面积17812.56m2;13号楼金融中心建筑设计标高0.000相当于黄海高程通江立坐标系365.4m,筑面积18679.59nf;售房部建筑设计标高0.000相当于黄海高程系通江立坐标系366.9m,建筑面积2945.97而。耐火等级地上为二级,地下室为一级;设计使用年限50年,抗震设防烈度6度。(二)工程地质条件一)、地理位置及地形地貌拟建场地位于四川省巴中市通江县石牛嘴

5、新区发电站旁边,交通位置方便,地理位置优越场地原始地貌为河谷地貌,为通江河左岸一级阶地,现已人工修筑河堤填平。根据区域地质资料,属中、低山区,包括中切割低山、中切割中山和深切割中山。呈“三山夹两谷”地形。地貌基本特征有三:低、中山界限明显,均受三个二级构造单元的构造线控制。涪阳一五龙山鼻状构造轴线,为县境低、中山的分界线,此线以南为中切割低山。川北台陷与米仓山、大巴山交界线,形成县境中切割中山与深切割中山的分界线,此线以北为深切割中山。米仓山台穹中楼子庙一空山坝挠曲褶皱带之南端,为县境岩溶地貌的分界线,此线以北为中山岩溶地貌。切割深,多窄谷、峡谷。中切割低山切割一般600米,多“V”型谷、平底

6、谷;中切割中山切割一般700900米,多窄谷;深切割中山切割高达1200米以上,多峡谷。三级阶梯状构造,从北至南逐渐降低。北部深切割中山海拔15002000米;中部中切割中山海拔13001500米;南部中切割低山海拔800100O米。岩层产状225/5。根据区域构造背景和地震活动统计资料,区内断裂构造和地震活动较微弱,场地及周边无不良地质作用,场地为5.12大地震波及区,震感明显,但震害后果较小,拟建场地区域上处于较稳定的地段。该工程场地地质条件详见“浙江山川有色勘察设计有限公司”提供的国闲爱情海国际社区岩土工程勘察报告勘探揭露显示,该场地地层分布情况为:素填土、粉质粘土、粉砂、卵石夹土、砂岩

7、。结合拟建物工程特征,地层岩土工程性能评价如下:1、素填土:结构松散,力学性质差,承载力低,均匀性极差,具高压缩性,属固结不良地基土,厚度变化大,均匀性差,工程性能差,不能作拟建建筑基础持力层。2、粉质粘土:可塑,分布和层厚不均,且层底高差变化大,不能作拟建建筑基础持力层。3、粉砂:松散,分布和厚度不均,不能作为拟建建筑基础持力层。4、卵石:松散,承载力一般,分布和厚度不均,不宜作为拟建建筑物的基础持力层。5、强风化泥岩:裂隙较发育,岩体较破碎,力学性质差,承载力低,可作为拟建地下室的基础持力层。6、中等风化泥岩:力学性质好,承载力高,层位较稳定,工程性能好,可选为拟建地下室的基础持力层。7、

8、强风化砂岩:裂隙较发育,岩体较破碎,力学性质差,承载力低,可作为拟建地下室的基础持力层。8、中等风化砂岩:力学性质好,承载力高,层位较稳定,工程性好,可选为拟建高层建筑物的基础持力层。二)水文地质条件拟建场地处于通江河左岸,地形起较平坦,地表水主要为大气降水,降水大多顺坡向坡下排泄,汇入通江河中,部分下渗进入岩土层中。场地内存在三种类型的地下水:赋存于粉质粘土中的上层滞水,水量较小,主要以渗透排泄,水量受大气降水、地势控制。赋存于卵石中的孔隙水,水量较大,主要以渗透排泄;赋存于基岩中的裂隙水,水量受大气降水、裂隙发育程度、地势状况控制,在基岩中分布均匀性差,主要靠大气降水和孔隙水补给,向低洼处

9、渗透排泄。通江河在每年5月JO月份为丰水期,勘察期间测得水位埋深在3.39.6Xo根据野外水文地质调查和收集资料再根据拟建物建筑特点、场地工程地质条件,由于场地地形起伏较大,按设计地下室底板标高及架空层标高,天然地基土的构成因所处地段及标高不同而不同,拟建建筑物经场平后,一般场地内均有第四系土层、强风化及中等风化基岩分布。因此,地基(持力层及主要受力层)均匀性差。拟建1号楼根据设计底板标高369.OO米,2号楼设计底板标高374.60米,5号楼设计底板标高372.20米,基础埋深预计2米后为中等风化基岩,为均匀地基,可采用中等风化基岩为持力层的筏板基础,其基础埋深应满足抗滑及抗倾覆要求,按高层

10、建筑岩土工程勘察规范(JGJ72-2004)相关规定,可不进行地基变形验算。根据地探资料,对拟建3、4、6、7号楼及金融中心高层地基进行均匀性评价如下表12:地基均匀性评价表表12建筑物名称孔号压缩模量当量值s(Mpa)压缩模量当量值的平均值s(Mpa)地基不均匀系数界限值K地基均匀性3#高层住宅楼57300.0155.1630.1232.5不均匀6710.6758300.0669.9594#高层住宅楼45300.0154.65832.9602.5不均匀479.53489.10250300.06#高层住宅楼1993.35213.343.212.5不均匀2416022300253007#高层住宅

11、楼115.369.8783.611.8不均匀128.541319.395156.217金融中28.0339.7231.521.8均匀心88.549310.104912.204二、编制依据(一)编制本方案的相关文件1、重庆国闵置业(集团)有限公司国闵朝海国际社区项目(一期)定向招标标文件;2、中煤科工集团重庆设计研究院有限公司设计的国闲国际社区项目(一期)工程施工图;3、浙江山川有色勘察设计有限公司提供的国阂爱情海国际社区岩土工程勘察报告4、重庆国厦建筑工程有限责任公司与重庆国闵置业(集团)有限公司签订的国闲却海国际社区项目(一期)工程施工承包合同文件等的相关资料和文件进行本方案的编制。(二)G

12、J及重庆市现行规范规程:混凝土结构设计规范(GB50010-2002);建筑地基基础设计规范(GB50007-2002)建筑工程施工质量验收统一标准GB50300-2001建筑地基基础工程施工质量验收规范(GB50202-2002)混凝土结构工程施工质量验收规范(GB50204-2002)建筑基桩技术规范(JGJ94-2008)建筑基桩检测技术规范(JGJ106-2003)建筑结构荷载规范(GB50009-2001)施工现场临时用电安全技术规范JGJ46-2005其它相关的施工及验收规范、规程。三、施工方案(一)设备选择根据本工程的地勘资料和施工组织总设计工期安排的基础工程施工工期,以及本工程

13、招标文件和合同文件对质量的要求,结合我司的施工经验和设备配置能力,该工程机械钻孔灌注桩成孔采用旋挖钻机钻孔成孔,钻机设备暂选用2台中联重科280型旋挖钻机,根据情况调整增加。机械钻孔灌注桩混凝土工程采用近距离的商品凝土的搅拌站供应混凝土,满足机械钻孔灌注桩施工需要。2、施工方案a、将一期工程机械钻孔桩施工画分为五个施工区域段:第一施工区域段:售房部;第二施工区域段:3#商业、7号商住楼;第三施工区域段:4#商业、6号商住楼;第四施工区域段:5#商业、5号商住楼;第五施工区域段:13号楼金融中心;施工平面布置图附后:b、施工顺序售房部基础机械钻孔桩施工顺序自第一施工区域开始,第二第三至第五施工区域结束。C、为了保证基础工程施工的整体性和连续性,第一施工区域范围的机械钻孔灌注桩完成后进行下一个施工段时,同时进行第一施工阶段土石方开挖和基础梁施工。象这样流水泊节的施工,延续不段的施工下去。(二)机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程2、机械钻孔灌注桩施工(1)施工准备序号工作名称人数备注A、技术准备工程开工前,组织相关施工人员熟悉施工图及相关技术规范、规程;由项目技术负责人对相关施工人员进行施工技术和安全技术交底;编制施工作业计划,并对施工作业人员进行交底。B

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
