220kV大关变电站GIS安装施工方案.docx

上传人:p** 文档编号:863732 上传时间:2024-03-24 格式:DOCX 页数:16 大小:46.45KB
下载 相关 举报
220kV大关变电站GIS安装施工方案.docx_第1页
第1页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第2页
第2页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第3页
第3页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第4页
第4页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第5页
第5页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第6页
第6页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第7页
第7页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第8页
第8页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第9页
第9页 / 共16页
220kV大关变电站GIS安装施工方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《220kV大关变电站GIS安装施工方案.docx》由会员分享,可在线阅读,更多相关《220kV大关变电站GIS安装施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。

1、1适用范围本施工方案适用于220kV大变电站昭大II回及二期工程GIS安装。2.编制依据1.1 火电公司管理手册的有关规定。1.2 电气装置安装工程施工及验收规范合编(中国计划出版社1999北京)。1.3 电气装置安装工程质量检验及评定规程(DL/T5161.15161.172002)o1.4 电力建设安全工作规程(变电所部分)。1.5 设计图纸。1.6河南平高电气股份有限公司GIS安装说明书。3 .工程概况22OkV大关变电站为已投运变电站,22OkV部分主要有昭大I回、大镇线、大盐线、#1主变及TV、母联共6个间隔,11OkV部分已建成13个间隔,本期UOkV部分新增2个间隔,22OkV部

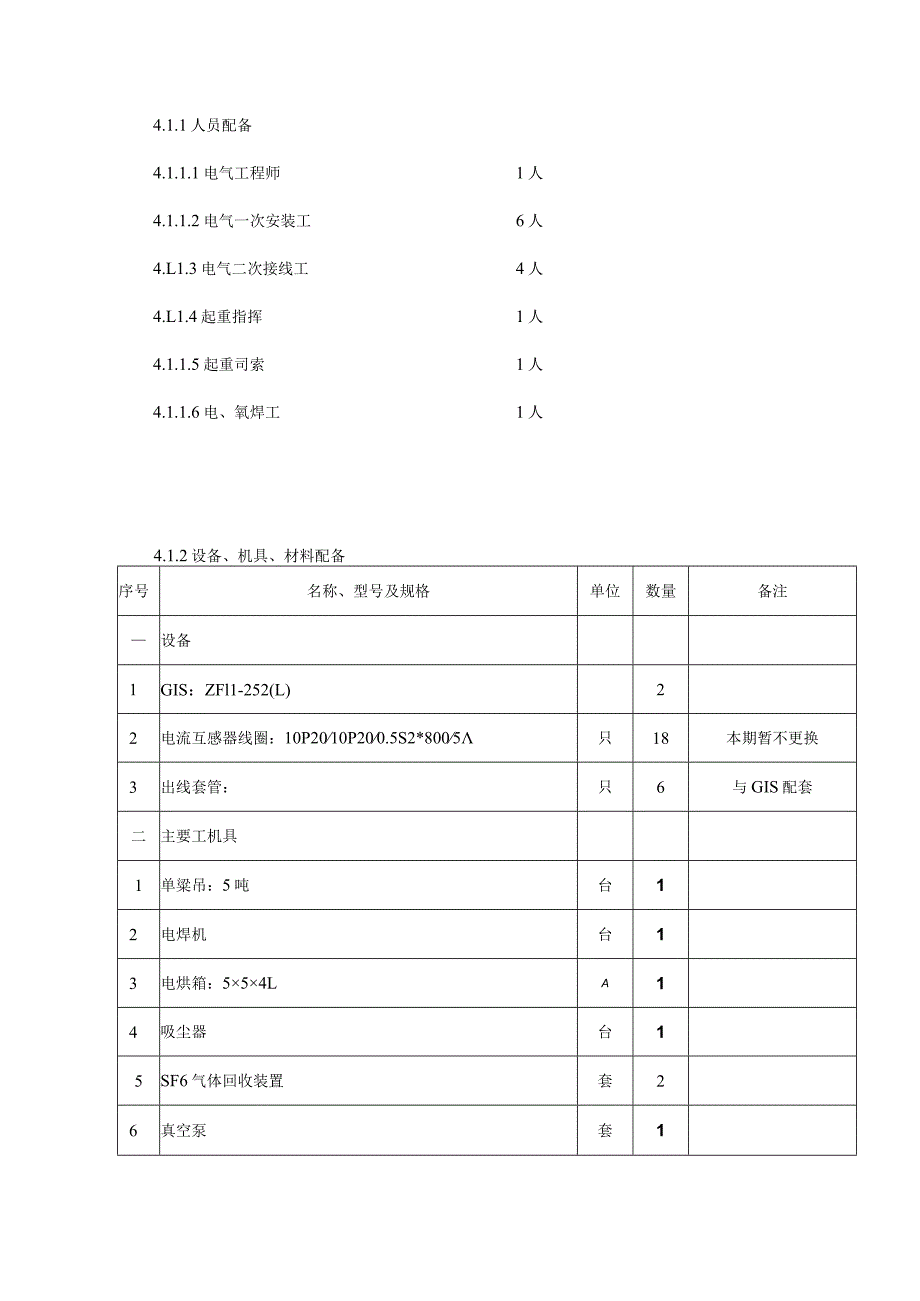

2、分:1、新增1回主变进线(#2主变)。2、新增22OkV昭通11回出线间隔。3、更换母联间隔电流互感器(本期暂不更换)。由于本期新增间隔周围均为带电设备,为保证本期电气一、二次设备安装工作顺利进行,特编写此施工方案。4 .作业准备及条件4.1.1人员配备4.1.1.1电气工程师1人4.1.1.2电气一次安装工6人4.L1.3电气二次接线工4人4.L1.4起重指挥1人4.1.1.5起重司索1人4.1.1.6电、氧焊工1人4.1.2设备、机具、材料配备序号名称、型号及规格单位数量备注设备1GIS:ZFl1-252(L)22电流互感器线圈:10P2010P200.5S2*8005只18本期暂不更换3

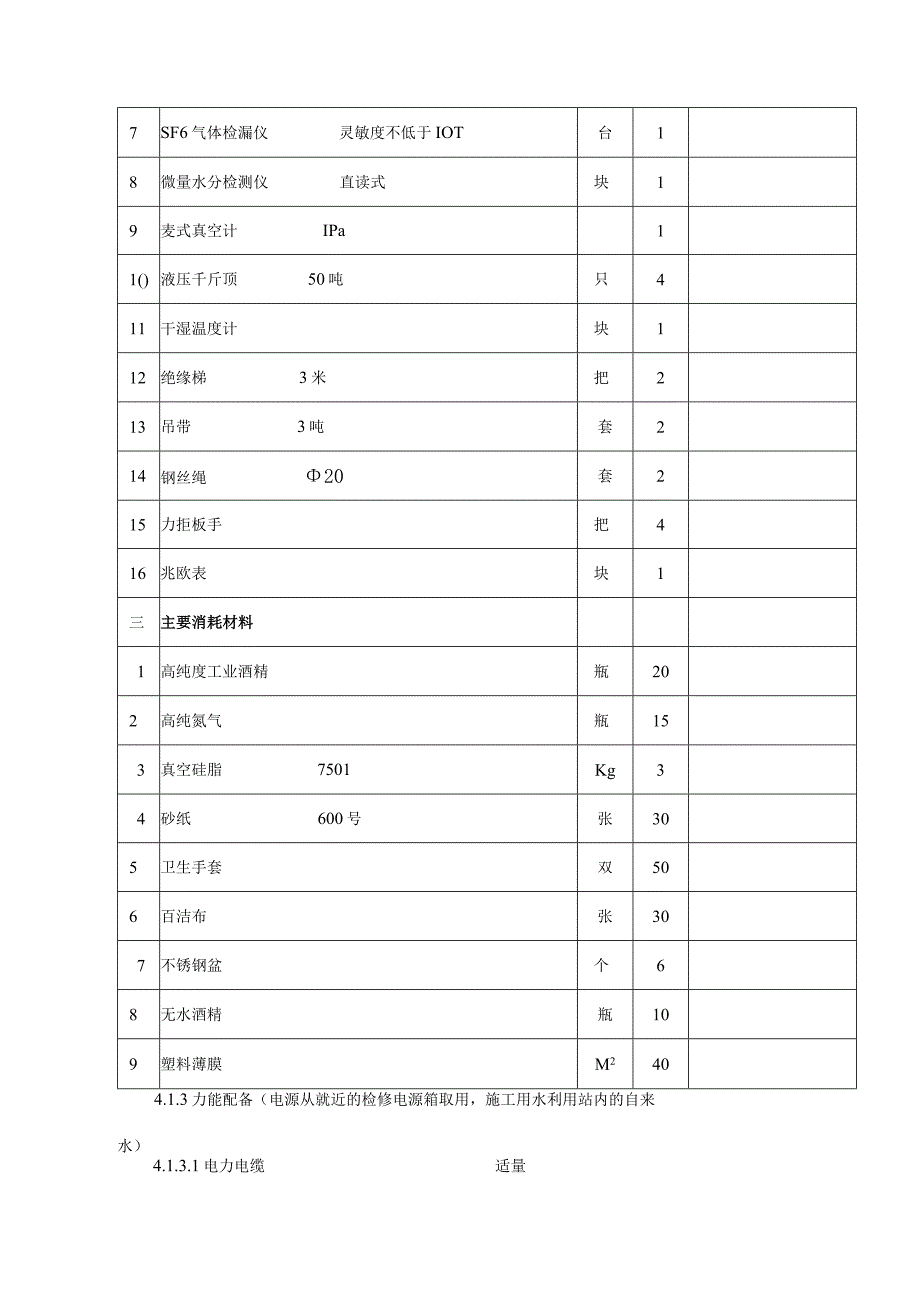

3、出线套管:只6与GIS配套二主要工机具1单粱吊:5吨台12电焊机台13电烘箱:554LA14吸尘器台15SF6气体回收装置套26真空泵套17SF6气体检漏仪灵敏度不低于IOT台18微量水分检测仪直读式块19麦式真空计IPa11()液压千斤顶50吨只411干湿温度计块112绝缘梯3米把213吊带3吨套214钢丝绳20套215力拒板手把416兆欧表块1三主要消耗材料1高纯度工业酒精瓶202高纯氮气瓶153真空硅脂7501Kg34砂纸600号张305卫生手套双506百洁布张307不锈钢盆个68无水酒精瓶109塑料薄膜M2404.1.3力能配备(电源从就近的检修电源箱取用,施工用水利用站内的自来水)4

4、.1.3.1电力电缆适量4.1.3.2标准滚线电源盘2个4.1.3.3氧气3瓶4.1.3.4乙块气1瓶4.2作业条件4.2.1有关图纸及厂家资料到齐,设备抵达现场。4.2.4对环境的要求a)作业前清扫作业区内的异物并保持清洁;b)作业区相对湿度W80%,阴雨天气不允许装配;C)作业区内不得进行产生粉尘及金属微粒的作业;d)作业区内应有专用的垃圾回收装置.4.2.5职业健康安全的要求4.2.5.1采取相应措施控制高处坠落、物体打击、触电等对施工人员的危害。4.2.5.2特殊工种作业人员持证上岗(如起重作业、焊接作业等)。4.2.6现场安装GIS的注意事项:a)吊装设备前必须确认起重设备,如:吊车

5、、吊绳、吊带、吊环等的起重能力及产品自重,禁止盲目作业;b)不要对产品施加外力或重击套管、管路、箱体等部位;C)每日安装前必须清扫作业现场并根据当日安装内容提前准备好安装工具及辅消材料;安装结束后须对安装工具进行清点,对现场进行清理并确定次日装配内容;d)安装过程中要特别小心,防止灰尘、杂质和潮气进入GIS本体内部。内部清理、安装时应戴上卫生手套;e)为防止杂质进入本体内部,清理后的导体、壳体等应立即安装,外露部分要用塑料布包覆。对于暂时不安装的壳体、管路等,切勿将保护盖板取下;f)O型圈种类不能混淆,要分类存放,区别使用。型圈在使用前要检查其外表面,不能有划伤;g)不能直接由气瓶向气室内充S

6、R气体,应经过减压阀减压;h)在进行返修作业之前,必须确认SF6气体已回收,且SF6表压为零,才能松开盖板或法兰的螺栓连接,法兰螺栓必须沿圆周方向对角均匀松动,不能一个一个的拆卸;D气体回收后,将进行GIS壳体内部的安装时,必须检查对内部氧气浓度进行检测(氧气浓度应大于14%),必要时采取换气措施,否则不能进行内部作业。进行壳体内部作业必须有专人监护;j)进行高空作业必须使用安全带,且必须有专人监护;k)螺栓紧固时,用力矩扳手按标准力矩进行紧固作业,紧固后用记号笔作标记,紧固力矩值及注意事项参见螺栓紧固。见附页15.作业方法5.1GIS安装程序施工准备(基础找正,到货验收)-GIS本体就位一附

7、件开箱清理一按现场安装顺序进场f上停电申请一批复后办理工作票f现场人员进行安全交底一SF6气体置换回收一进行共箱母线连接f二次控制回路接线一充气、补气及水分测量一一次开关操作试验与联调f检查与核实一工频耐压试验f投入运行前的试验一办理工作票终结手续一人员撤出现场一办理工作验收合格,上竣工投产申请。5.1.2开箱检查:a)用起钉器开箱,不许猛烈敲击;b)按安装顺序开箱,暂不安装单元不要开箱;c)开箱后,确认零部件无外观损坏;cl)对照装箱清单,确认包装箱内无缺件;e)不要去掉贴在设备上的标签,以便装配时参考。5.2GIS安装5.2.1根据厂家组合单元,按照平面布置图将GIS本体就位。5.2.2对

8、安装时需要打开的气室进行抽真空,测量隔位电阻。5.2.3分别申请220匹1、11组母线停电(停电计划表见附页),待申请批复后办理工作票,对现场人员进行技术和安全交底,对I组母线进行气体回收并抽真空。对照厂家施工图按厂家现场指导人员的指导进行母线对接。I母停电需要完成的工作1、回收I组母线SF6气体24小时2、完成昭大11回进线间隔、2#主变进线间隔与I组母线的连接4小时3、安装分子筛、抽真空、水分处理56小时安装分子筛4小时抽真空4小时静置12小时换分子筛、抽真空6小时静置12小时6小时换分子筛、抽真空充氮气30分钟静置12小时水分检测合格(如不合格,重复做一次)充SF6气体12小时4静置24

9、小时I组母线总计停电需要8天时间11组母线停电需要完成的工作1、回收11母SF6气体24小时2、连接昭大11回进线间隔11母,主变进线间隔11母4小时3、安装分子筛、抽真空、水分处理56小时重复I母停电时的相关工作4、II母SF6气体回收完后回收母联电流互感器气隔及母联断路器气隔SF6气体4小时5、更换母联电流互感器3天6 .对母联进行抽真空、充气4小时7 .、静置24小时8 .、漏气检测,正常合格,两组母线全停做耐压试验及昭大II回相关连锁试验2小时注:第4、5项工作在第2、3项工作的同时进行11组母线总计停电需要8天时间5.2.3.1按下图进行母线连接5.2.3.2主母线导电杆装配和尺寸检

10、测5.2.3.2(a)对于主母线筒,测量母线接头装配中导体端面与下一间隔母线筒法兰连接面的尺寸Al、A2、A3(见附图1),测量值应在A+3mm的范围内。(b)对于中间位置的主母线筒,测量母线接头装配中导体端面与下一间隔母线筒法兰连接面的尺寸Cl、C2、C3(见附图2),测量值应在C3mm的范围内。(c)测量母线接头装配中导体端面与上一间隔母线筒法兰连接面的尺寸B1、B2、B3(见附图2),测量值应在B3mm的范围内。(d)昭大11回和#2主变间隔的主母线筒尺寸,根据尺寸说明进行计算并测量、填写相关的尺寸。(e)按照设计图纸要求进行主母线对接,装配各间隔的主母线、过渡母线和主母线导体后,用专用

11、测量卡板对各间隔连接的导电杆屏蔽罩与限位螺钉间隙进行测量(见附图3)。进入母线筒内必须穿进罐服,并保持干净整洁,不能将异物带入母线筒内。(f)一侧是盆式绝缘子,另一侧是绝缘支持台的情况移动母线导体,使其导体一端端头与盆式绝缘子侧梅花触头座的间隙为0,测量另一侧导体屏蔽罩与止位螺钉之间的间隙,其测量值应为17.36mm,即IL323.3mm范围内。(g)导体两侧均为绝缘支持台的情况移动母线导体,使其与一侧止位螺钉与导向杆的间隙为0,测量另一侧导体屏蔽罩与止位螺钉之间的间隙,其测量值应为14.86mm,即8.820.8mm范围内。(h)按照检测方法逐一进行测量并确认。每测量一处,填写相应的检测值。

12、(i)检查主母线筒内部各部件装配是否完好到位,顶丝装配是否到位,并全面进行清理。5.3昭大H回和#2主变间隔进(出)线套管连接方法如下,见图4:a)清理套管及壳体内部、法兰面及导体,将导体插入壳体,用白布带悬挂,在法兰面上涂密封胶,装O型圈;b)确认导体插入正确,用定位销定位,连接套管,并按要求紧固力矩;c)安装套管支架,给所有部分的连接面、螺栓、螺母涂防水胶。5.4上述工作完成后,作测量电阻等试验,充SF6气体,做水分处理,检漏等工作。6.作业质量要求6.1.1 符合施工图纸及说明;6.1.2 符合厂家出厂技术资料规定;6.1.3符合电气装置安装工程施工及验收规范规定。6.1.4电气装置安装

13、工程质量检验及评定规程(DLT516L15161.172002)o6.2对资料检查的要求。6.2.1制造厂提供的产品说明书、试验记录、合格证件及安装图纸等技术文件齐全。6.2.2及时准确的填写验收评定表,并签字齐全。7.环境及职业健康安全管理7.1环境管理序号工序/活动点/部位环境因素环境影响控制措施1气体回收空气污染回收装置认真检查气体回收装置及管路。2母线连接现场灰尘大灰尘进入尘GIS内,严重时将造成设备损坏工作前把220kV室内打扫干净,与接入间隔有关的GIS本体及母线在停电后用吸尘器清理干净。工作前开启室内换气扇。3开箱及附件安装产生大量垃圾污染环境施工过程中及时清理现场垃圾,保持现场的整洁。7.2职业健康安全管理序号活动点/设施危害因素识别评价控制措施1GH母线连接触电人生伤害在停电申请没有审批完前,未办理工作票前,严禁进行工作。2GlS气体回收损坏设备,伤害人员人生伤害在停电申请没有审批完前,未办理工作票前,严禁进行工作。认真检查气体回收装置及管路。3附件安装设备安装起重伤害附件安装时为防止磁件相碰而损坏设备和伤害人员,应在整个附件吊装过程中设专人扶持。4吊装套管高空坠落人生伤害高处作业拴好安全带,并擦净鞋底油污,以防高处滑跌。套管表面光滑,应及时清除表面污垢,防止人员滑倒吊装前在设备基础四周搭设脚手架铺40mm厚木板,并用铁丝绑扎好。7.3作业危

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
