《基坑围护水泥搅拌桩的施工组织方案设计.docx》由会员分享,可在线阅读,更多相关《基坑围护水泥搅拌桩的施工组织方案设计.docx(11页珍藏版)》请在第壹文秘上搜索。
1、第一章编制说明及依据1.1 相关技术规程1、?建筑工程施工质量验收统一标准?(GB503002001)2、?建筑地基根基工程施工质量验收标准?(GB50202-2002h3、?建筑变形测量规程?(JGJ82007);4、?建筑边坡工程技术标准?(GB503302002);5.?建筑地基根基工程施工质量验收标准?(GB502022002);6、?建筑桩基技术标准?(JGJ94-2008)7、?建筑基坑支护技术规程?JGJ1202012;8、?建筑基坑工程监测技术标准?(GB504972009);9、?建筑施工安全检查标准?(JGJ592011);10、?施工现场临时用电安全技术标准?JGJ462

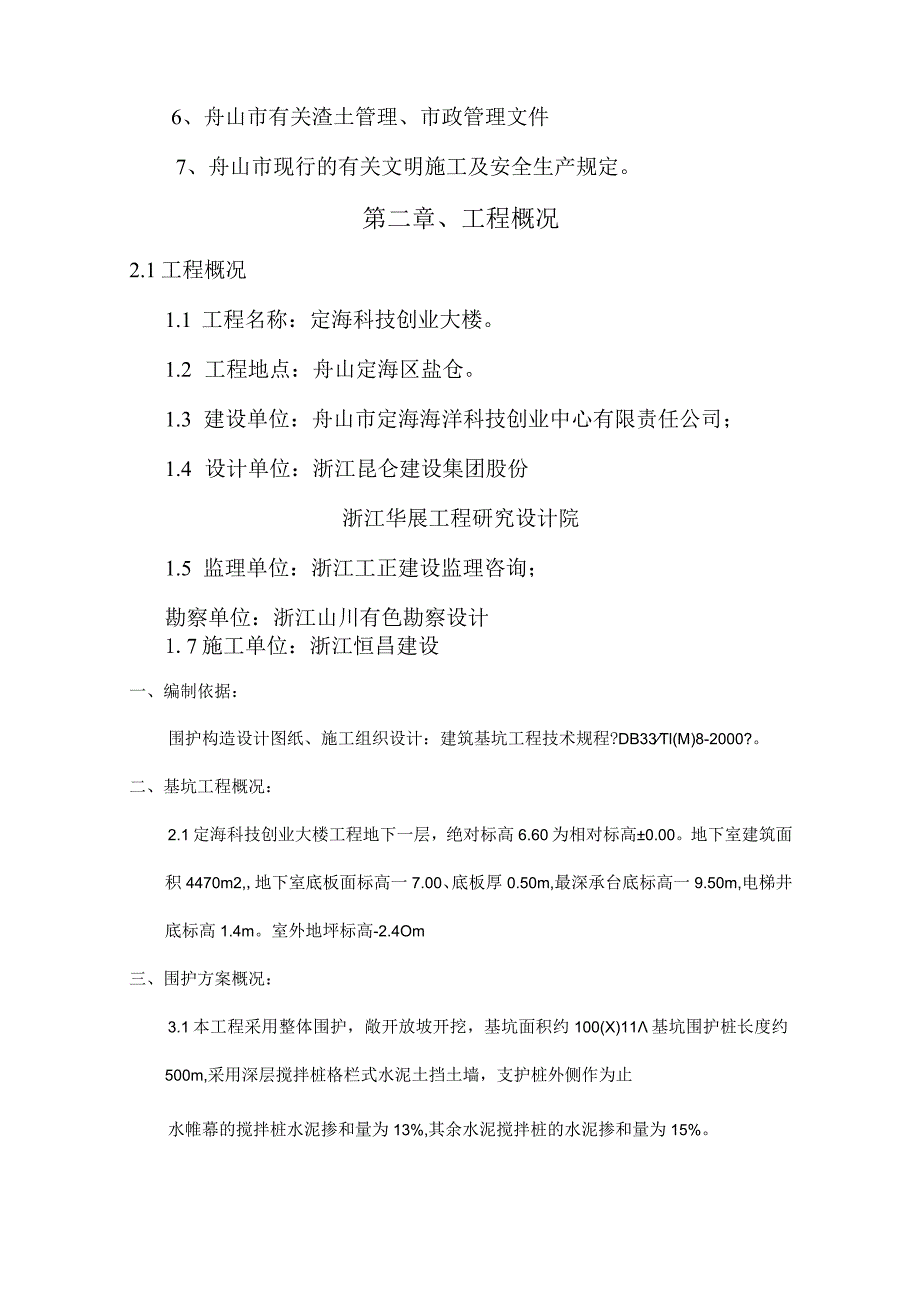

2、005;11、?工程测量标准?(GB50026-2007)12、?浙江省建筑基坑工程技术规程?(DB331008-2000)1.2 相关文件1、?新城保障房建设工程高云佳苑岩土工程勘察报告?;2、舟山市规划设计研究院提供的?基坑围护设计图纸?;3、新城保障房建设工程-高云佳苑III标段施工设计图纸4、舟山市现行的有关技术规程和制度5、舟建委2012244号关于进一步加强我市深基坑工程安全管理工作的通知;6、舟山市有关渣土管理、市政管理文件7、舟山市现行的有关文明施工及安全生产规定。第二章、工程概况2.1工程概况1.1 工程名称:定海科技创业大楼。1.2 工程地点:舟山定海区盐仓。1.3 建设单
3、位:舟山市定海海洋科技创业中心有限责任公司;1.4 设计单位:浙江昆仑建设集团股份浙江华展工程研究设计院1.5 监理单位:浙江工正建设监理咨询;勘察单位:浙江山川有色勘察设计1.7施工单位:浙江恒昌建设一、编制依据:围护构造设计图纸、施工组织设计:建筑基坑工程技术规程?DB33Tl(M)8-2000?。二、基坑工程概况:2.1定海科技创业大楼工程地下一层,绝对标高6.60为相对标高0.00。地下室建筑面积4470m2,地下室底板面标高一7.00、底板厚0.50m,最深承台底标高一9.50m,电梯井底标高1.4m。室外地坪标高-2.4Om三、围护方案概况:3.1本工程采用整体围护,敞开放坡开挖,
4、基坑面积约100(X)11基坑围护桩长度约500m,采用深层搅拌桩格栏式水泥土挡土墙,支护桩外侧作为止水帷幕的搅拌桩水泥掺和量为13%,其余水泥搅拌桩的水泥掺和量为15%。500桩长7m、桩顶标高5.50,500桩长6m、桩顶标高-5.50。电梯井积水坑部位采用中700桩长4.0m、桩顶标高.9.80,6700桩长3.5m、桩顶标高-10.40o3.3地下室外采用放坡开挖的方案,放坡比例按小于1:1.5。3施工部署3.1 机械进场在开工前三天左右安排一台搅拌桩机进场,在预定位置进展安装,并所有配套设备如:灰浆搅拌机、灰浆输送泵接电试运转。3.2 材料进场在开工前一周,要将搅拌桩施工主要材料水泥
5、(普通42.5)安排进场,进场后立即组织对水泥取样检测,待取得安定性和三天强度检测报告后,方可投入施工。3.3 放线开挖导槽,深层搅拌桩桩挡土墙施工前应先桩位放线,并开挖导槽,导槽深度1.5m,宽度为设计墙宽加0.5m左右。3.4 施工准备:施工前应先整平,去除桩位处的地上、地下一切障碍物(包括大树根、大石块、生活垃圾等3.5 试打桩:场地低洼处用粘性土填实,地表过软时应采取防止机械失稳措施。施工前应标定搅拌机械的输送量,必须进展桩试验,以确定灰浆输浆管到达搅拌机喷浆口的时间和起吊设备提升速度、喷浆速度、喷浆压力等参数。四、.质量要求:深层搅拌桩施工过程中具体质量控制要求如下:4.1 掺灰量:
6、13%、15%。4.2 水灰比:一般控制0.55。4.3 送浆压力:0.55Mpa特殊情况应根据现场土质试验确定。4.4 垂直度偏差:0.5%4.5 桩位偏差:不大于50mmo4.6 桩顶标高偏差:不大于IOmmo五、搅拌桩施工:5. 1搅拌桩施工流程:5.1.1 桩基定位一2、预搅下沉一3、制备水泥浆一4、提升喷浆搅拌一5、重复搅拌下沉-6、重复提升喷浆一7、插入竹筋一8、移至下一桩位。5.1.2 桩机定位:施工时先将深层搅拌机用钢丝绳吊挂在起重机上,根据设计规定位置定位对中,当地面起伏不平时,应使起重机保持平衡。5.1.3 搅拌下沉用输浆胶管将储料罐、灰浆泵同深层搅拌桩机连通,升机转速正常
7、后,借深层搅拌机的自重,以0.38-0.75Mmin的速度,沿导架旋转切土下沉直至加固深度,预搅下沉时不宜冲水,当遇较硬土层下沉太慢时,方可适当冲水,但应考虑对成桩质量的影响。5.1.4 制备水泥浆:深层搅拌机钻到一定深度时,按规定的配备比,开场制备水泥浆,待压浆时顺入集料斗中。5.1.5 提升喷浆搅拌:当搅拌头下沉到设计深度时,将搅拌头稍微提升(约20Cm)开动灰浆泵,使水泥浆压入软土层中,以0.30.5Mmin的均匀速度边提升、边喷浆,使水泥与土体充分搅和,直至设计标高以上50cm,待开挖后凿去。5.1.6 重复上下搅拌:为使软土与水泥浆搅拌均匀,用同样方法进展二次下沉,喷浆搅拌,即将深层
8、搅拌转头重复下沉和重复喷浆,搅拌提升。5.2施工本卷须知:5.2.1 采用四搅二喷工艺时,第一次喷浆搅拌提升速度不宜大于0.4Mmin,送浆量为总送浆量的60%,第二次喷浆搅拌提升速度不宜大于0.6%Mmin,剩余40%浆粉全部喷完。522不宜下沉时喷浆。5.2.3 施工中水泥浆要严格按预定的配备比拌制,拌合时间不少于3min,制备好的水泥浆不得离析,超过2h的浆液应降低标号使用,5.2.4 浆液倒入集料斗时应加筛过滤,以免结块损坏泵体泵体。525搅制浆液的数量、固化剂的用量和送浆时间、送浆压力要有专人记录。5.2.6 水泥搅拌的桩位偏差,桩顶标高、垂直度偏差应符合验收标准要求。5.2.7 施
9、工前应标定搅拌间歇的灰浆泵输送量,灰浆输送管到达喷浆口时间和起吊设备提升速度、喷浆压力等工艺参数。六、施工顺序:6.1根据本工程的实际情况方案安排搅拌桩施工在工程桩施工后期插入施工,即将从J轴线向南所有工程桩一半完毕后,安排一台搅拌桩机进场施工七、机械进场与施工进度安排:搅拌桩工程量约60Om3。工程施工期间安排一台桩机施工,需40天左右完成。如有特殊情况施工日顺延。八、挖方期间的动态观测:为确保围护构造安全,防止出现质量安全事故,作为三级基坑,土方开挖及地下室施工期间必须对围护桩实行动态观测,主要是位移观测。8.1 观测点设置观测点设置如下:所有围护柱大角拐点处设置,另直线上的围护桩每隔30
10、m设置一个观测点,大约共需设置10个观测点。8.2 基准点设置:动态观测基准点应设置在开挖影响区外,在基坑四角Iom开外各设置一点,形成四条控制线,观测点与基准点必须在土方开外前设置完毕,并观测不少于2次,每次观测数据应专人详细记录。8.3 监控报警及应急措施:基坑开挖期间对监测点应每两天观测一次,变形趋于稳定以后应每周观测一次,当发现位移速率过大时应加密观测次数,当发现累计位移到达80mm时,必须向工程经理和监理公司汇报并采取应急措施。应急措施主要有:a、坑外卸载,即在变形较大并还有继续加剧的趋势时应围护桩的受力侧人工挖土放坡,降低边坡压力。b、坑内堆土或支撑,即在围护构造内侧用麻袋装土堆高
11、以增加围护构造抗侧压力能力或用在坑内进展支撑加固的方法来增加搅拌桩抵抗侧向推力的能力。c、坑外降水,即利用降水设备来降低坑外土方的含水量,以到达降低坑外土方的自重以减轻对围护桩的侧压力。九、质量检查深层搅拌桩围护规程施工完毕后,应对桩质量进展检验,一般可现场做同类水泥土样小试块测试,水泥土样抗压强度不应小于0.8mpa0也可在成桩后28d,使用轻便能探器钻取桩土样,观察搅拌均匀程度,同时根据能探击数,用比照法判断桩身强度。十、安全目标执行标准安全生产是关系到社会稳定和每个职工的生命及国家出产财产的大事,必须贯彻“安全第一和“预防为主的方针,切实加强安全工作。10.1 围护施工安全生产目标:无重
12、大安全事故和重大机械事故、无人身伤亡事故。10.2 安全生产执行标准及标准?GB5019493?建筑工程事故现场供电安全标准。?JGJ59-99?建筑施工安全检查标准。?JGJ4688?建筑施工临时用电安全技术标准。?JGJ332001?建筑机械使用安全技术规程十一、安全技术措施及文明施工11.1 安全技术措施11.1.1 建设健全安全生产责任制,进场人员必须按规定执行三级安全教育制度。11.1.2 桩机进场施工前应先检查现场地质及场地平整情况,不符合桩机作业要求的必须进展场地平整或地基处理。11.1.3 工地使用的临时用电必须采用TNS系统,设置专用保护零线,使用五芯电缆,配电采用“三级配电
13、、二级保护末级开关箱必须装漏电保护器,实行“一机一闸每台设备有专用的开关箱,并按要求所有配电箱设置接地接零。11.1.4 遇有大雨、雪和六级以上大风等恶劣气候时应停顿作业,当风速超级应将桩机顺风停置,并加缆风绳,必要时将桩架放倒在地面上。11.1.5 夜间施工照明的设施必须严格按标准设置,照明导线应用绝缘子固定,严禁使用在线和胶皮线、导线不架拖拉和沸在机具上。H.L6照明的灯具的金属外壳必须接地或接零,单工程器内的照明开关箱必须装设漏电保护器。11.1.7 施工现场建设安全生产责任制,实行安全生产与经济责任制挂钩。11.1.8 进场三天内,组织全体职工参加安全学习和安全技术交底,确保先交底后施
14、工。11.1.9 积极做好班组的班前、班后安全活动,每周由机组及工程部负责安全的人员进展讲评,表彰先进,鞭策落后。11.1.10 特殊工种(如电工、焊工等)必须坚持持证上岗,严禁非特殊工种从事特种作业。11.1.11 在施工现场及周围做好安全标语的宣传工作,增加安全生产气氛。11.1.12 施工人员必须遵守“安全生产六大纪律、电焊“十不烧和起重吊装“十不吊的规定,严禁违章作业。11.1.13 机械设备的操作定机、定人,非操作人员不得擅自触摸。11.1.14 焊接现场不得堆放易燃、易爆物品,在易引起火灾的地方焊割作业前,必须办好“动火审批手续。11.1.15 起重作业严禁使用超过报废标准的钢丝绳
15、,使用前应对钢丝绳、吊索具和机械作全面认真的检查。11.1.16 高空作业应系好安全带,扣好安全扣,不得向下或向上乱抛材料和工具等物件。11.1.17 塔架防倒塌措施:a、钻机搭设后,应做好安全设施及搭设的验收工作;b、在转向或移位时,由机长统一指挥;c、用千斤顶升时,应备好保险垫,要随顶随垫,其脱空距离应保持在50mm以内,以防千斤顶突然回油或倾倒,用二台千斤顶顶升时,应在机长的统一指挥下起升。11.1.18 发放个人劳保用品前应组织检查,发现不合格及时调换。11.1.19 工地配备急救箱,备足必要的药品,便于工地急救,并教育职工急救知识。11.2 文明施工:11.2.1 开工前先进展安全生产和文明施工交底。1122工地成立以工程经理为首的安全文明施工领导小组,贯彻昆山市和公司的安全生产和文明施工各项岗位责任制。11.2.3 搅拌桩机架办理安装验收手续。11.2.4 特殊工种必须持证上岗。11.2.5 遵守现场施工六大纪律,上班时必须戴好安全帽。1126现场的材料堆放要根据现场实际情况按规定地点堆放,整齐划一,不占用施工便道。11.2.7 每半月进展一次安全生产和文明施工
