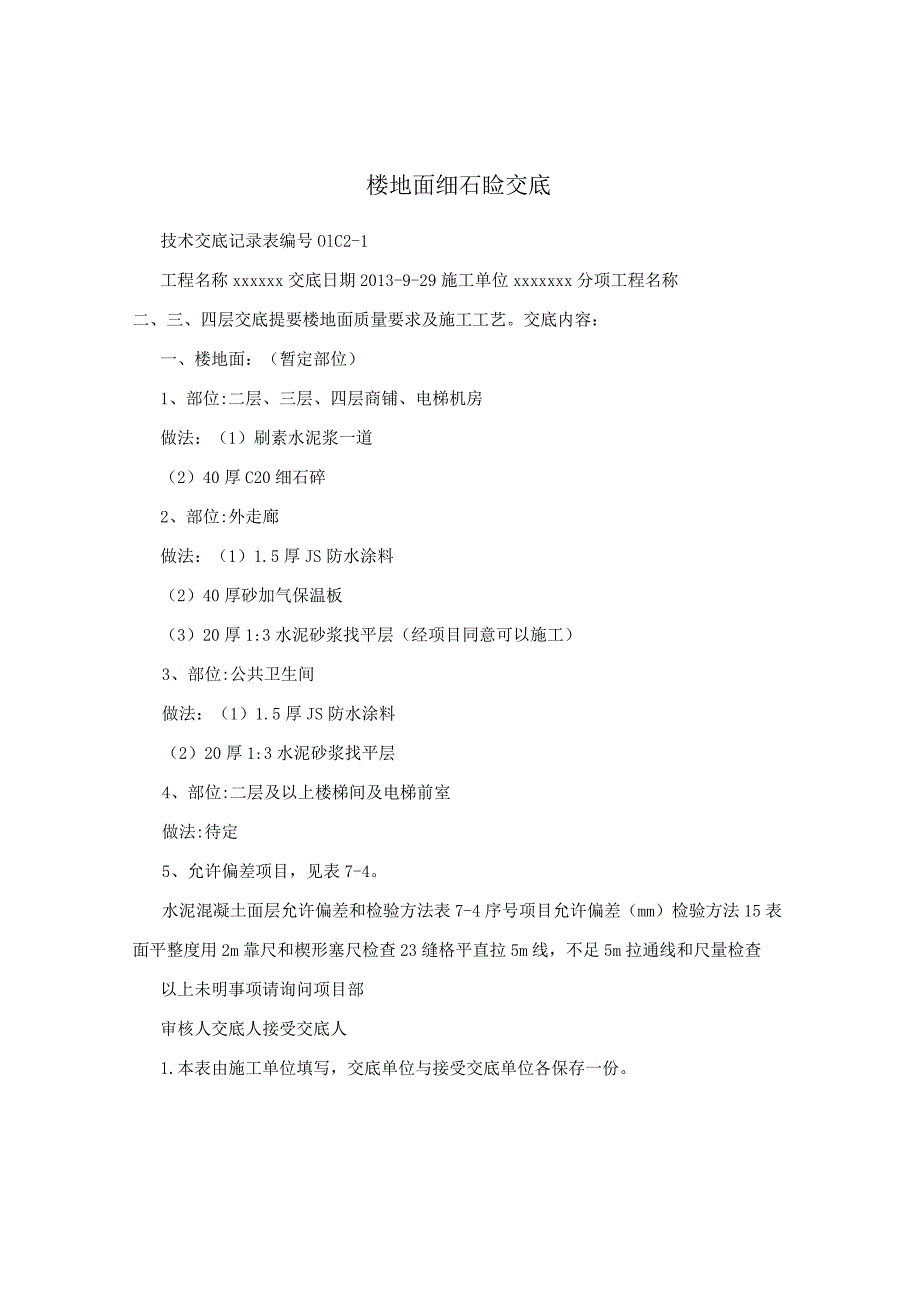

《楼地面细石砼交底.docx》由会员分享,可在线阅读,更多相关《楼地面细石砼交底.docx(4页珍藏版)》请在第壹文秘上搜索。

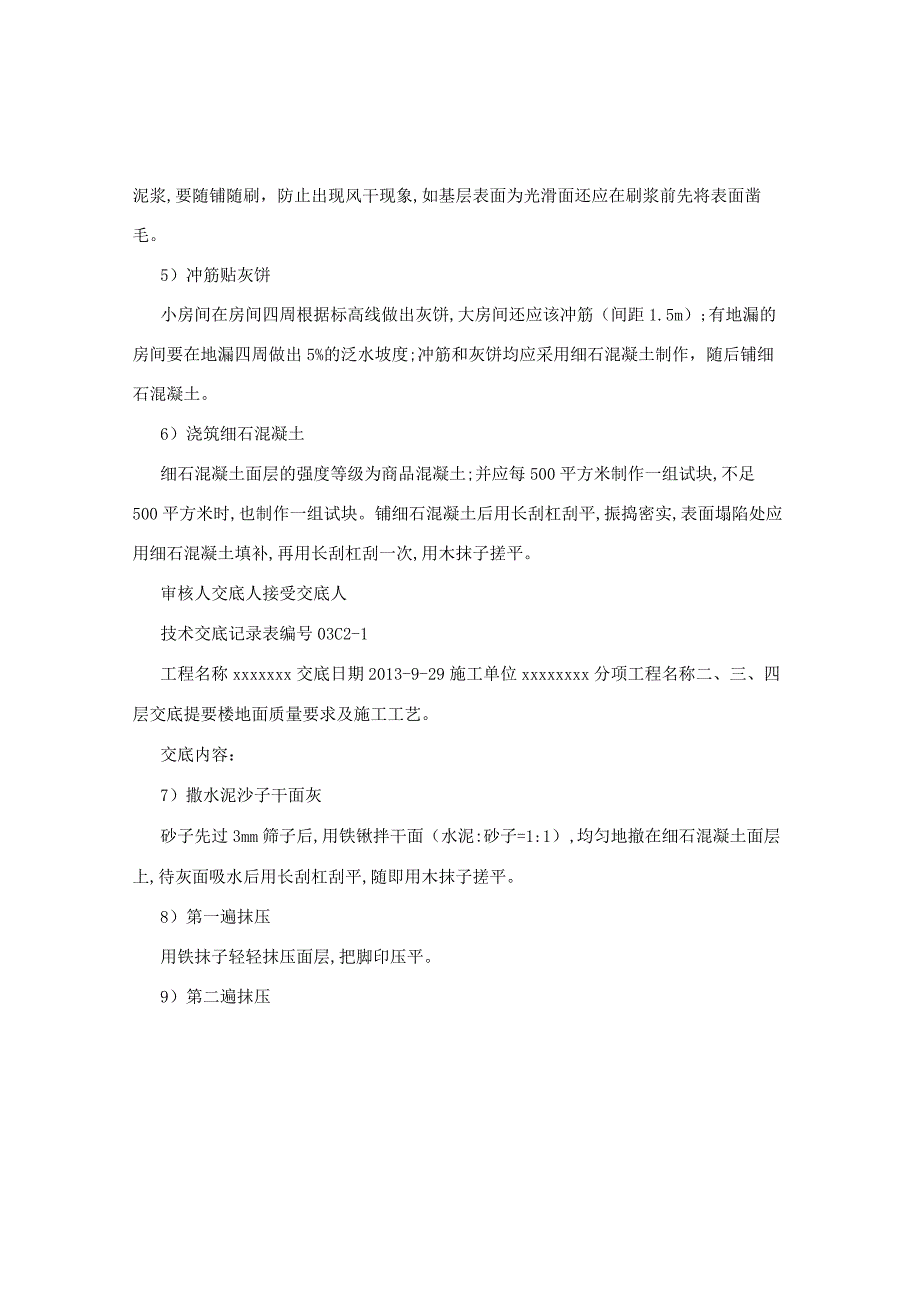

1、楼地面细石睑交底技术交底记录表编号OlC2-1工程名称xxxxxx交底日期2013-9-29施工单位xxxxxxx分项工程名称二、三、四层交底提要楼地面质量要求及施工工艺。交底内容:一、楼地面:(暂定部位)1、部位:二层、三层、四层商铺、电梯机房做法:(1)刷素水泥浆一道(2)40厚C20细石碎2、部位:外走廊做法:(1)1.5厚JS防水涂料(2)40厚砂加气保温板(3)20厚1:3水泥砂浆找平层(经项目同意可以施工)3、部位:公共卫生间做法:(1)1.5厚JS防水涂料(2)20厚1:3水泥砂浆找平层4、部位:二层及以上楼梯间及电梯前室做法:待定5、允许偏差项目,见表7-4。水泥混凝土面层允许
2、偏差和检验方法表7-4序号项目允许偏差(mm)检验方法15表面平整度用2m靠尺和楔形塞尺检查23缝格平直拉5m线,不足5m拉通线和尺量检查以上未明事项请询问项目部审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。技术交底记录表编号02C2-1工程名称xxxxxxxxxxx交底日期2013-9-29施工单位xxxxxxxxxxxxx分项工程名称二、三、四层交底提要楼地面质量要求及施工工艺。交底内容:二、楼地面标高控制按下表:房间名称商铺公共卫生间标高(IIn线下)门口1080mmIOlOmm三、操作工艺1)细石混凝土工艺流程:找标高、弹面层水平线?基层处理?洒水湿润
3、?抹灰饼?抹标筋?刷素水泥浆?浇筑细石混凝土?抹面层压光?养护?切分格缝。2)处理基层基层表面的浮土、砂浆块等杂物应清理干净。墙面和顶棚抹灰时的落地灰,在楼板上拌制砂浆留下的沉积块,要用剁斧清理干净;墙角、管根、门槛等部位被埋住的杂质要剔凿干净;楼板表面的油污,应用碎刨板机刨出原碎及板面毛化。清理完后要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂。基层清理是防止地面空鼓的重要工序,一定要认真做好。3)洒水润湿提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面湿润,但无积水。4)刷素水泥浆浇灌细石混凝土前应先在已湿润的基层表面刷一遍1:0.4,0.45(水:水泥)的素水
4、泥浆,要随铺随刷,防止出现风干现象,如基层表面为光滑面还应在刷浆前先将表面凿毛。5)冲筋贴灰饼小房间在房间四周根据标高线做出灰饼,大房间还应该冲筋(间距1.5m);有地漏的房间要在地漏四周做出5%的泛水坡度;冲筋和灰饼均应采用细石混凝土制作,随后铺细石混凝土。6)浇筑细石混凝土细石混凝土面层的强度等级为商品混凝土;并应每500平方米制作一组试块,不足500平方米时,也制作一组试块。铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土填补,再用长刮杠刮一次,用木抹子搓平。审核人交底人接受交底人技术交底记录表编号03C2-1工程名称xxxxxxx交底日期2013-9-29施工单位xxxx
5、xxxx分项工程名称二、三、四层交底提要楼地面质量要求及施工工艺。交底内容:7)撒水泥沙子干面灰砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撤在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。8)第一遍抹压用铁抹子轻轻抹压面层,把脚印压平。9)第二遍抹压当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,将面层的凹坑砂眼和脚印压平。要求不漏压,平面出光。地面的边角和水暖立管四周容易漏压或不平,施工时要认真操作。10)第三遍抹压当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。11)养护面层抹压完24h后,及时洒水进行养护,每天浇水2次,至少连续养护7d后方准上人。(养护期间房间应封闭,禁止进入)养护要及时、认真,严格按工艺要求进行养护。12)混凝土面层在施工间歇后继续浇筑前,应按规定对已凝结的混凝土垂直边缘进行处理。施工缝处的混凝土,应捣实压平。13)分格缝切割由于混凝土地面施工完成时,为避免结构柱周围地面开裂,必须在地面与结构柱之间设置分格缝,缝宽5mm,分隔缝在地面细石混凝土强度达到70%后,用砂轮切割机切割。切割前,必须弹线,保证分格缝缝宽笔直。审核人交底人接受交底人
