钢筋专项施工组织方案.docx

上传人:p** 文档编号:874055 上传时间:2024-03-24 格式:DOCX 页数:13 大小:31.80KB
下载 相关 举报
钢筋专项施工组织方案.docx_第1页
第1页 / 共13页
钢筋专项施工组织方案.docx_第2页
第2页 / 共13页
钢筋专项施工组织方案.docx_第3页
第3页 / 共13页
钢筋专项施工组织方案.docx_第4页
第4页 / 共13页
钢筋专项施工组织方案.docx_第5页
第5页 / 共13页
钢筋专项施工组织方案.docx_第6页
第6页 / 共13页
钢筋专项施工组织方案.docx_第7页
第7页 / 共13页
钢筋专项施工组织方案.docx_第8页
第8页 / 共13页
钢筋专项施工组织方案.docx_第9页
第9页 / 共13页
钢筋专项施工组织方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢筋专项施工组织方案.docx》由会员分享,可在线阅读,更多相关《钢筋专项施工组织方案.docx(13页珍藏版)》请在第壹文秘上搜索。

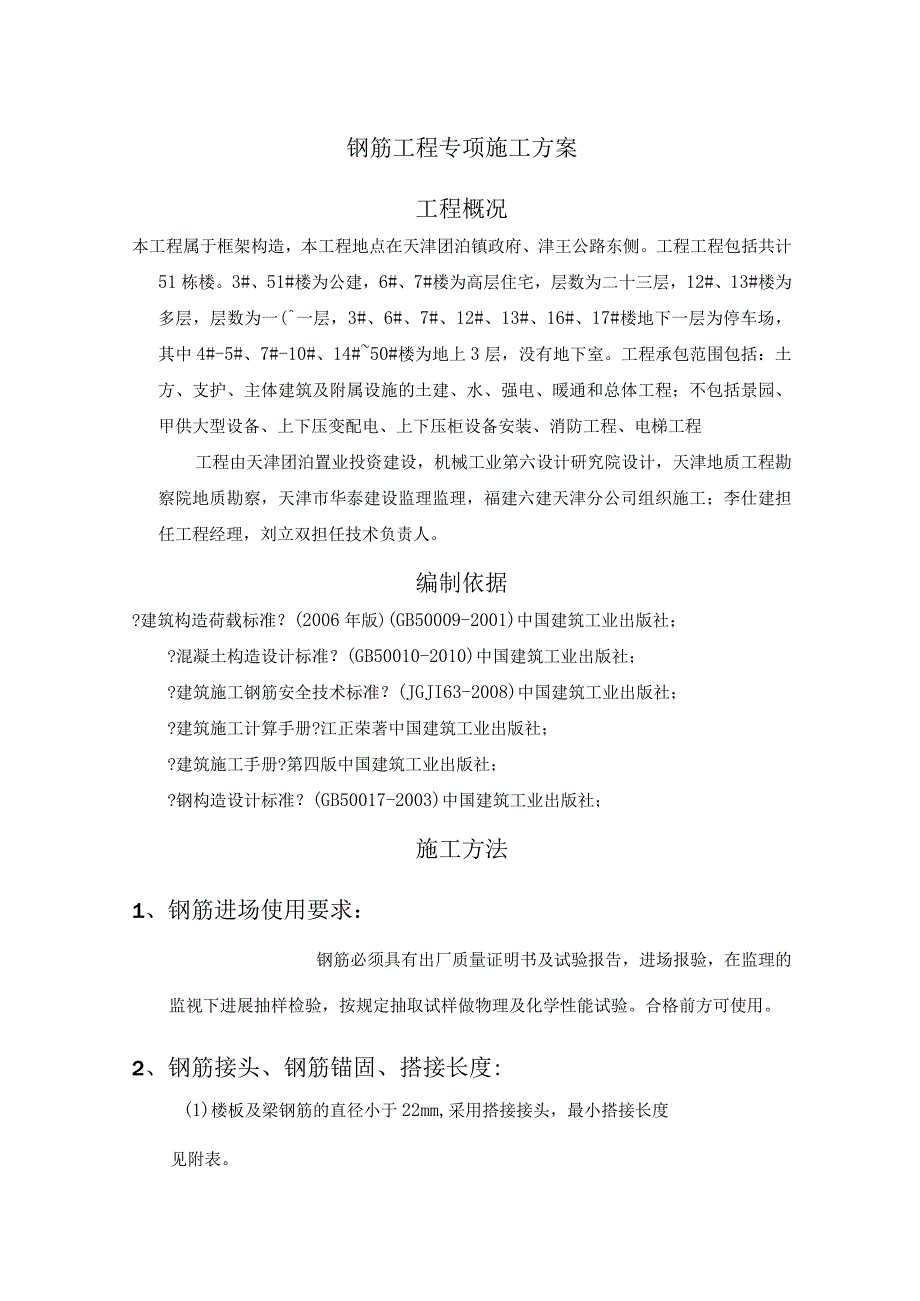

1、钢筋工程专项施工方案工程概况本工程属于框架构造,本工程地点在天津团泊镇政府、津王公路东侧。工程工程包括共计51栋楼。3#、51#楼为公建,6#、7#楼为高层住宅,层数为二十三层,12#、13#楼为多层,层数为一(一层,3#、6#、7#、12#、13#、16#、17#楼地下一层为停车场,其中4#-5#、7#-10#、14#50#楼为地上3层,没有地下室。工程承包范围包括:土方、支护、主体建筑及附属设施的土建、水、强电、暖通和总体工程;不包括景园、甲供大型设备、上下压变配电、上下压柜设备安装、消防工程、电梯工程工程由天津团泊置业投资建设,机械工业第六设计研究院设计,天津地质工程勘察院地质勘察,天津

2、市华泰建设监理监理,福建六建天津分公司组织施工;李仕建担任工程经理,刘立双担任技术负责人。编制依据?建筑构造荷载标准?(2006年版)(GB50009-2001)中国建筑工业出版社;?混凝土构造设计标准?(GB50010-2010)中国建筑工业出版社;?建筑施工钢筋安全技术标准?(JGJI63-2008)中国建筑工业出版社;?建筑施工计算手册?江正荣著中国建筑工业出版社;?建筑施工手册?第四版中国建筑工业出版社;?钢构造设计标准?(GB50017-2003)中国建筑工业出版社;施工方法1、钢筋进场使用要求:钢筋必须具有出厂质量证明书及试验报告,进场报验,在监理的监视下进展抽样检验,按规定抽取试

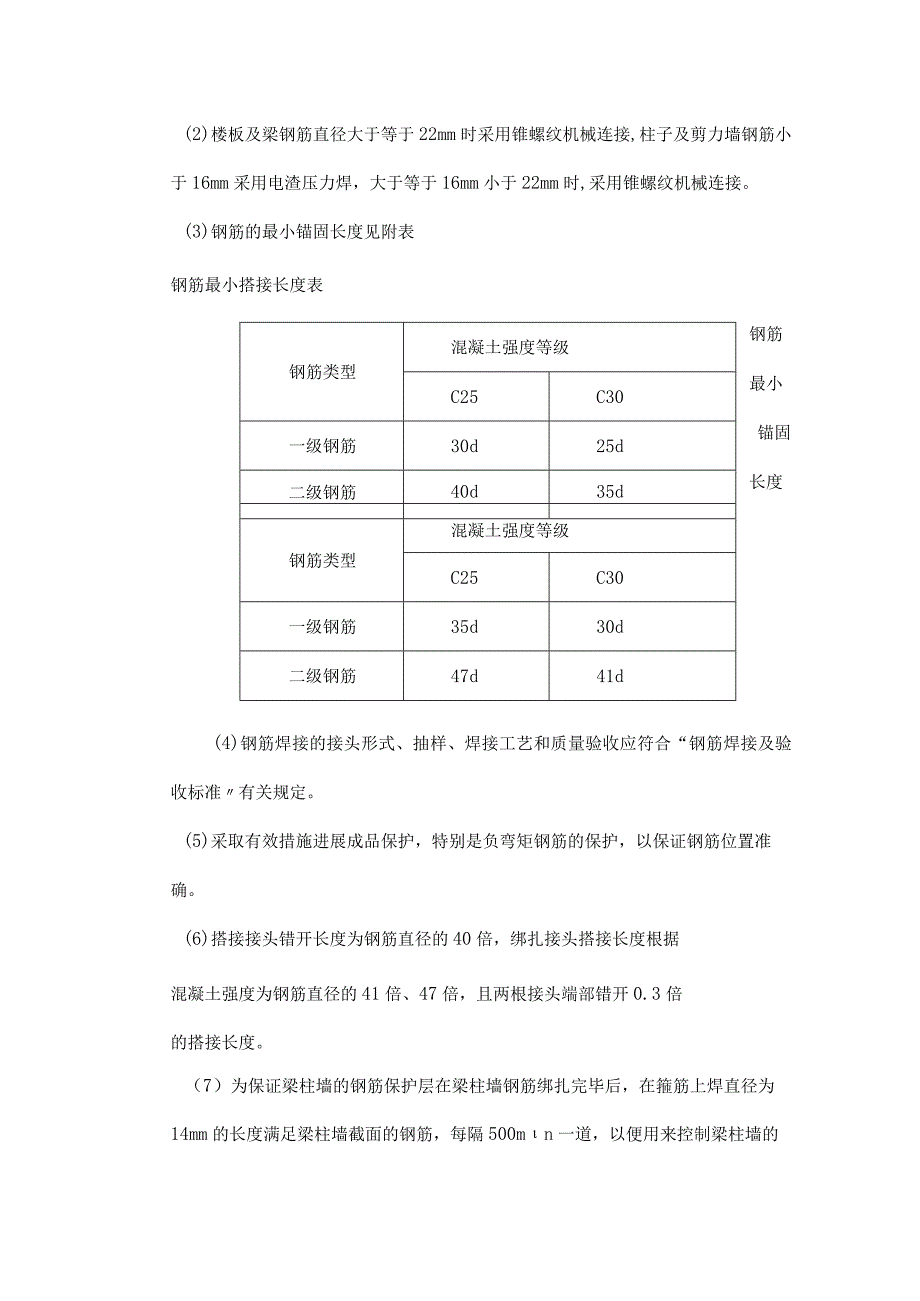

3、样做物理及化学性能试验。合格前方可使用。2、钢筋接头、钢筋锚固、搭接长度:(1)楼板及梁钢筋的直径小于22mm,采用搭接接头,最小搭接长度见附表。(2)楼板及梁钢筋直径大于等于22mm时采用锥螺纹机械连接,柱子及剪力墙钢筋小于16mm采用电渣压力焊,大于等于16mm小于22mm时,采用锥螺纹机械连接。(3)钢筋的最小锚固长度见附表钢筋最小搭接长度表钢筋类型混凝土强度等级钢筋C25C30最小一级钢筋30d25d锚固二级钢筋40d35d长度钢筋类型混凝土强度等级C25C30一级钢筋35d30d二级钢筋47d41d(4)钢筋焊接的接头形式、抽样、焊接工艺和质量验收应符合“钢筋焊接及验收标准有关规定。

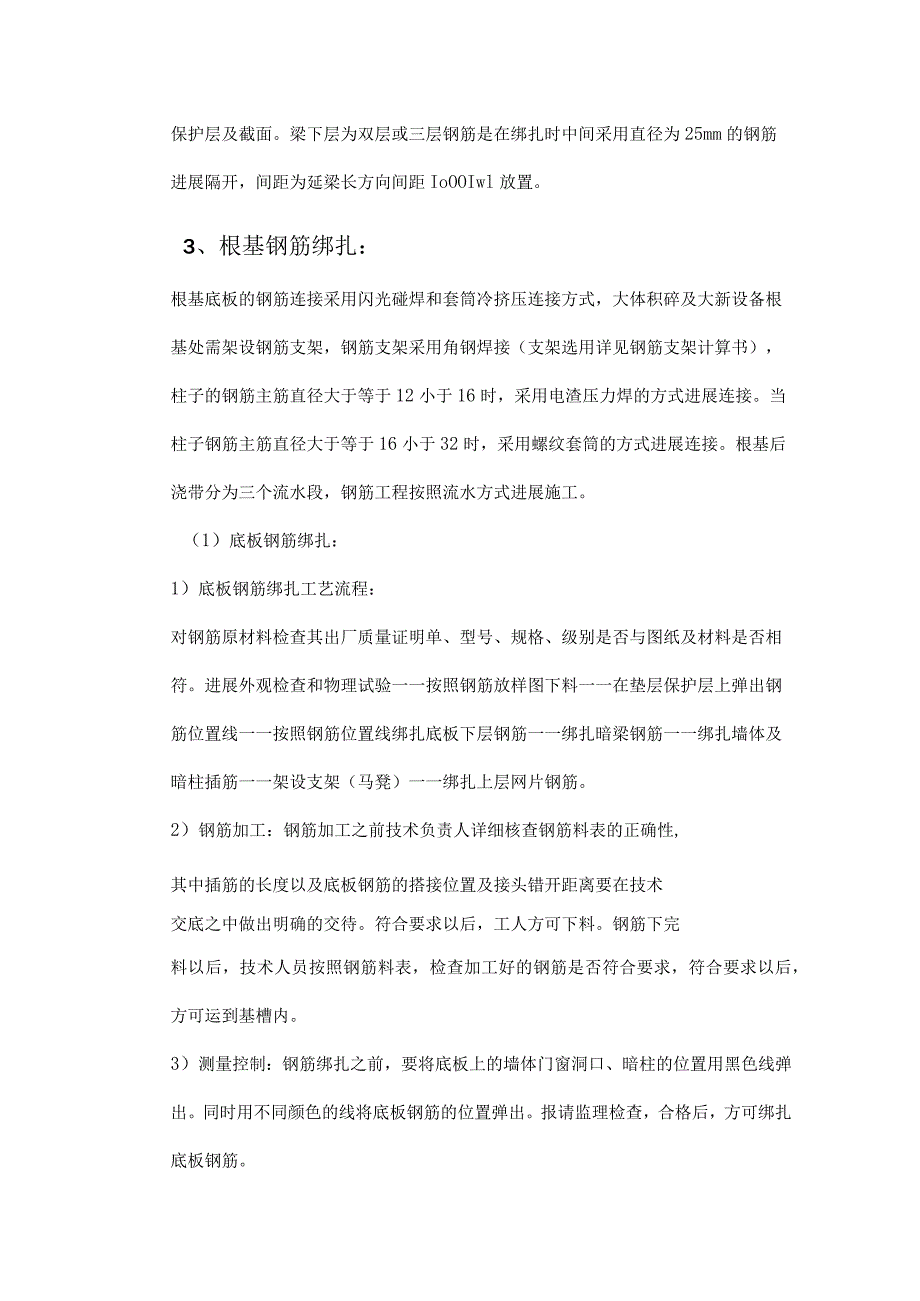

4、(5)采取有效措施进展成品保护,特别是负弯矩钢筋的保护,以保证钢筋位置准确。(6)搭接接头错开长度为钢筋直径的40倍,绑扎接头搭接长度根据混凝土强度为钢筋直径的41倍、47倍,且两根接头端部错开0.3倍的搭接长度。(7)为保证梁柱墙的钢筋保护层在梁柱墙钢筋绑扎完毕后,在箍筋上焊直径为14mm的长度满足梁柱墙截面的钢筋,每隔500mn一道,以便用来控制梁柱墙的保护层及截面。梁下层为双层或三层钢筋是在绑扎时中间采用直径为25mm的钢筋进展隔开,间距为延梁长方向间距IoOOIwl放置。3、根基钢筋绑扎:根基底板的钢筋连接采用闪光碰焊和套筒冷挤压连接方式,大体积碎及大新设备根基处需架设钢筋支架,钢筋支

5、架采用角钢焊接(支架选用详见钢筋支架计算书),柱子的钢筋主筋直径大于等于12小于16时,采用电渣压力焊的方式进展连接。当柱子钢筋主筋直径大于等于16小于32时,采用螺纹套筒的方式进展连接。根基后浇带分为三个流水段,钢筋工程按照流水方式进展施工。(1)底板钢筋绑扎:1)底板钢筋绑扎工艺流程:对钢筋原材料检查其出厂质量证明单、型号、规格、级别是否与图纸及材料是否相符。进展外观检查和物理试验一一按照钢筋放样图下料一一在垫层保护层上弹出钢筋位置线一一按照钢筋位置线绑扎底板下层钢筋一一绑扎暗梁钢筋一一绑扎墙体及暗柱插筋一一架设支架(马凳)一一绑扎上层网片钢筋。2)钢筋加工:钢筋加工之前技术负责人详细核查

6、钢筋料表的正确性,其中插筋的长度以及底板钢筋的搭接位置及接头错开距离要在技术交底之中做出明确的交待。符合要求以后,工人方可下料。钢筋下完料以后,技术人员按照钢筋料表,检查加工好的钢筋是否符合要求,符合要求以后,方可运到基槽内。3)测量控制:钢筋绑扎之前,要将底板上的墙体门窗洞口、暗柱的位置用黑色线弹出。同时用不同颜色的线将底板钢筋的位置弹出。报请监理检查,合格后,方可绑扎底板钢筋。4)钢筋绑扎:底板钢筋绑扎之前,首先按照要求对钢筋进展机械连接,连接方式全部采用套筒冷挤压的方式进展。挤压接头位置相互错开,在任意接头中心至长度为钢筋直径的35倍的区段内,有接头的受力钢筋截面面积占受力钢筋的总截面面

7、积的百分率不得超过50%o套筒使用之前必须进展型式检验。进展冷挤压的施工人员必须持证上岗。检查所采购的套筒应符合行业标准,套筒分规格码放。钢筋端头的锈皮、泥砂、油污等杂物应清理干净。钢筋连接端划出明显定位标记,钢筋端头离套筒长度中点不宜超过IOMM0挤压时挤压机与钢筋轴线保持垂直。挤压从套筒中央开场,并依次向两端挤压。对钢筋与套筒进展试套,对钢筋有马蹄,弯折或纵肋尺寸过大的,进展调整,对不同直径钢筋的套筒不得相互使用。对套筒做外观检查,钢筋连接端划出明显定位标记,确保挤压时和挤压后可暗按定位标记检查钢筋伸入套筒内的长度。并进展试压,符合要求前方可作业。具体的套筒操作,要在技术交底内详细交待。套

8、筒连接完成以后,开场进展钢筋绑扎,钢筋绑扎要按照弹出的位置线进展确保钢筋位置准确及横平竖直。底板钢筋所有穿插点都要进展绑扎。5)墙体插筋、暗梁暗柱钢筋绑扎:按照底板上放出的暗梁的位置线,绑扎暗柱暗梁暗梁钢筋,暗柱暗梁钢筋的长度、箍筋数量弯钩角度等均须在技术交底中明确。暗柱钢筋绑扎完成以后,绑扎墙体插筋。为了保证墙体钢筋以及暗柱钢筋不产生位移,须在根基外搭设临时架子,暗柱暗梁钢筋绑扎完成以后,报监理检查,合格前方可进展下道工序。6)绑扎上层钢筋网片:绑扎之前,将底板钢筋的垫块放好,放上架设上层钢筋网片的马凳,按照图纸要求,将钢筋运到施工现场,进展套筒冷挤压,具体要求同上。上层钢筋网片的绑扎要以下

9、层钢筋为依据。确保位置及横平竖直。上层钢筋的网片钢筋的穿插点,必须全部绑扎。4、地下室墙体钢筋的绑扎:(1)地下室墙体钢筋绑扎的工艺流程:对地下室的钢筋进展外观及物理检验进展技术交底进展钢筋放样、下料绑扎暗柱钢筋绑扎暗梁钢筋绑扎墙体钢筋。(2)地下室墙体钢筋下料之前,技术人员进展技术交底,技术交底要详细交待钢筋的下料长度,以及钢筋的搭接长度、位置、错开位置的要求。箍筋的数量以及弯钩角度等各种技术要求。(3)地下室墙体钢筋下料完成以后,技术人员在后台检查钢筋的长度,尺寸。合格前方可运到施工现场。(4)测量控制:在绑扎墙体钢筋之前,测量人员将墙身线、窗洞口线弹出,外墙弹出500控制线。钢筋工依据弹

10、出的线,将位移的钢筋调整到位。(5)钢筋工人首先按照计算好的箍筋数量将箍筋套入暗柱插筋上,然后对要求进展电渣压力焊的钢筋进展焊接,选择电焊机,焊接电流250-300o将要求焊接的钢筋接头处理平整,要求钢筋下料时采用气割。搭好操作平台,电焊机到位。焊接夹具的上下钳口应夹紧于上、下钢筋上;钢筋一经夹紧,不得晃动;引弧宜采用铁丝圈或焊条头引弧法,亦可采用直接引弧法;引燃电弧后,应先进展电弧过程,然后,加快上钢筋下送速度,使钢筋端面与液态渣池接触,转变为电渣过程,最后在断电的同时,迅速下压上钢筋,挤出熔化金属和熔渣;接头焊毕,应停歇后,方可回收焊剂和卸下焊接夹具,并敲去渣壳;四周焊包应均匀,凸出钢筋外

11、表的高度应大于或等于4mm。电渣压力焊接头应逐个进展外观检查,四周焊包凸出钢筋的外表4MM,钢筋与电极接触处无烧伤缺陷,接头处的弯折角不得大于4,接头处的轴线偏移不得大于L8MM,如不合格,切除重焊,直至合格。暗柱钢筋焊接完成以后用粉笔在暗柱主筋上划好箍筋位置。依次绑扎箍筋。暗柱钢筋绑扎完成以后,将暗柱钢筋进展吊垂直,合格后开场进展暗梁钢筋绑扎。(6)绑扎墙体钢筋:暗柱、暗梁钢筋绑扎完成以后,开场绑扎墙体钢筋,墙体钢筋在绑扎之前,绑扎好控制水平筋位置的竖向梯子铁,梯子铁的做法为将原墙体钢筋每间距3m立筋直径增大一个规格,在梯子铁上按照水平筋的位置焊好控制筋。安装控制立筋的水平梯子铁。开场绑扎立

12、筋及水平筋,立筋和水平筋的穿插点除最外两排以外,可以梅花状绑扎。要求钢筋的绑扣朝里。(7)墙体钢筋按照流水段进展,从北侧开场。5、顶板钢筋绑扎(1)顶板钢筋绑扎工艺流程:检查钢筋的原材证明及进展外观检查和物理试验一一进展技术交底一一对顶板钢筋进展放样下料一一在模板上进展弹线一一绑扎顶板下层钢筋一一水电管进展预埋绑扎上层网片钢筋。(2)对顶板钢筋原材料的各项质量证明资料进展核查,对钢筋进展外观检查和物理试验。(3)对顶板钢筋工程进展技术交底,顶板钢筋采用搭接,要求将顶板钢筋的搭接位置、搭接长度、错开位置进展明确交待。对于顶板钢筋的下料长度以及锚固长度详细说明。后台下料完毕以后,技术人员在后台检查

13、钢筋,合格前方可运到作业面。(4)顶板模板支设完毕以后,测量人员将墙体的控制线弹在模板上,包括墙身控制线,门窗洞口线。将顶板钢筋的位置线弹在顶板上。钢筋工按照弹好的位置线将墙体位移钢筋按照要求调整到合格的位置。绑扎顶板钢筋时依照弹好的钢筋位置线,安放顶板下层钢筋。顶板钢筋的穿插点均须用22号铅丝绑扎结实。下层钢筋绑扎完成以后,经过监理检查合格后,进展下道工序。(5)下层钢筋绑扎完成之后,水电进展各种管线的预留与预埋。经过隐蔽检查,绑扎上层钢筋网片,上层网片绑扎之前放好钢筋马凳,依照下层钢筋位置,绑扎上层钢筋。要求位置准确,横平竖直。(6)上下层钢筋全部绑扎完毕以后,放好钢筋垫块,钢筋垫块采用定

14、制的塑料垫块。间距500mm梅花状布置。(7)顶板钢筋按照后浇带划分流水段,从北侧开场形成流水作业6、地下室柱子钢筋绑扎(1)柱子的绑扎工艺流程:对钢筋的原材料进展核查,进展外观检查及物理试验-一对柱子钢筋进展技术交底-一绑扎柱子钢筋(2)柱子钢筋的连接方式采取电渣压力焊。对柱子的钢筋工程进展技术交底,交底要详细交待钢筋的连接位置,以及接头错开的距离,以及钢筋下料的长短。钢筋加工完成以后,技术人员在后台对钢筋进展检查,合格前方可运到施工现场。(3)柱子钢筋随着流水段在绑扎墙体钢筋和暗柱钢筋之前进展。(4)绑扎柱子钢筋之前测量人员将柱子两个方向的中心线弹出,同时弹出柱子的位置线。钢筋工对位移的钢

15、筋按照规定进展调整,合格后,将柱子的箍筋按照计算好的数量套到柱子的插筋上。然后对柱子的立筋进展电渣压力焊,连接工作完成以后,绑扎箍筋,在绑扎箍筋之前,将箍筋的位置线用粉笔划在柱子主筋上,然后依次绑扎箍筋。在绑扎箍筋的同时,对柱子的箍筋进展吊垂直。合格后报监理进展检查。7、主体钢筋的绑扎主体钢筋工程按照上述的流水段的划分进展施工,墙板钢筋采用绑扎连接,暗柱主筋大于螺纹18的采用电渣压力焊。三层装饰线的混凝土分两次浇注完成,其中装饰线部位的钢筋在墙体钢筋施工时,将其弯成90度弯,待墙体模板撤除以后,将装饰线处的钢筋弯直,二次支模板浇注混凝土。(1)墙体钢筋绑扎:1)墙体钢筋绑扎的工艺流程:对墙体钢筋进展外观及物理检验进展技术交底进展钢筋放样、下料绑扎暗柱钢筋绑扎暗梁钢筋绑扎墙体钢筋2)墙体钢筋下料之前,技术人员进展技术交底,技术交底要详细交待钢筋的下料长度,以及钢筋的搭接长度、位置、错开位置的要求。箍筋数量以及弯钩角度的各种技术要求。3)墙体钢筋下料完成以后,技术人员在后台检查钢筋的长度,尺寸。合格前方可运到施工现场。4)测量控制:在绑扎墙体钢筋之前,测量人员将墙身线、窗洞口线弹出,外墙弹出500控制线。钢筋工依据弹出的线,将位移的钢筋调整到位。5)钢筋工人首先按照计算好的箍筋数量将箍筋套入暗柱插筋上,然后对

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
