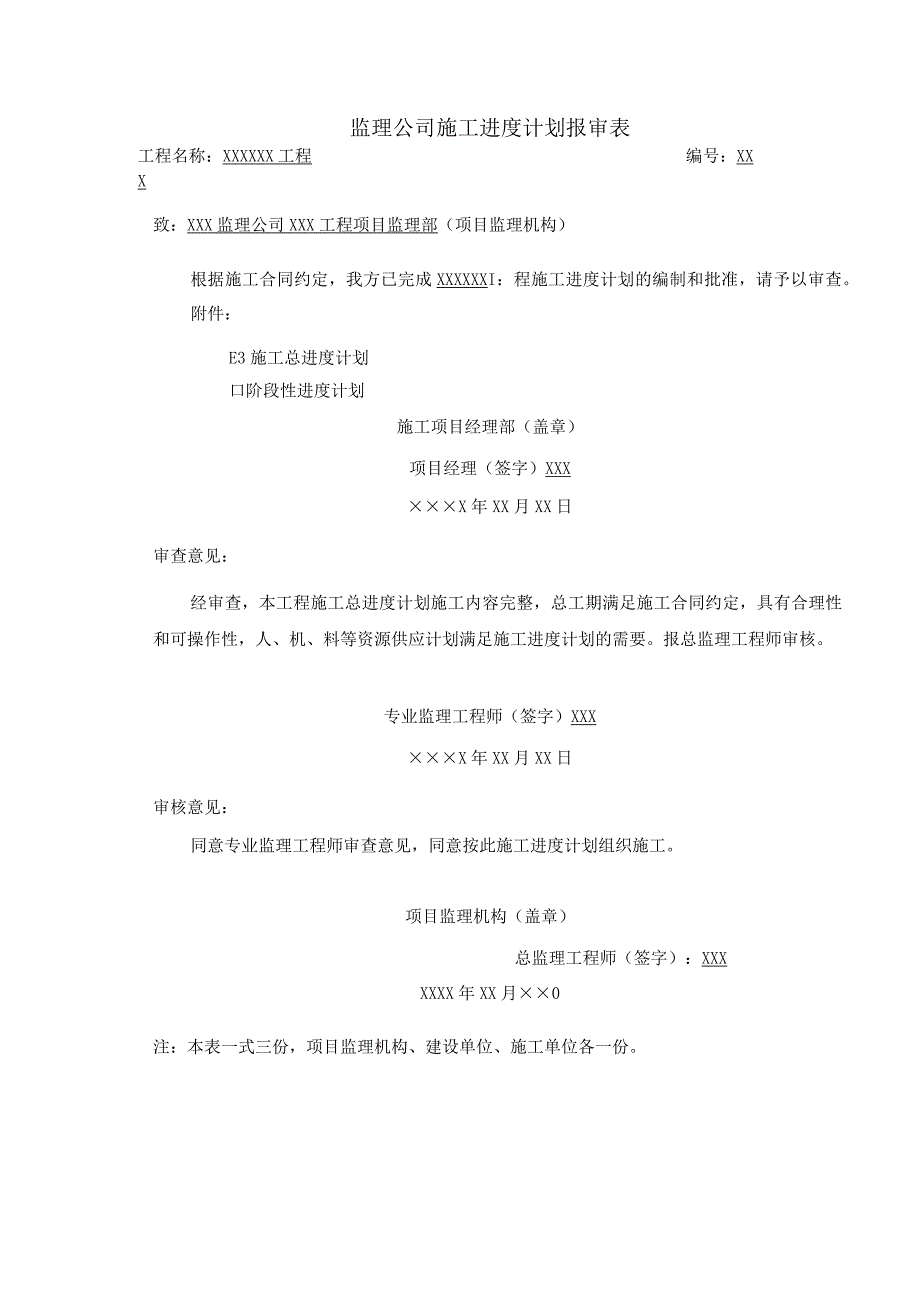

监理公司施工进度计划报审表工程名称:XXXXXX工程编号:XXX致:XXX监理公司XXX工程项目监理部(项目监理机构)根据施工合同约定,我方已完成XXXXXXI:程施工进度计划的编制和批准,请予以审查。附件:E3施工总进度计划口阶段性进度计划施工项目经理部(盖章)项目经理(签字)XXXX年XX月XX日审查意见:经审查,本工程施工总进度计划施工内容完整,总工期满足施工合同约定,具有合理性和可操作性,人、机、料等资源供应计划满足施工进度计划的需要。报总监理工程师审核。专业监理工程师(签字)XXXX年XX月XX日审核意见:同意专业监理工程师审查意见,同意按此施工进度计划组织施工。项目监理机构(盖章)总监理工程师(签字):XXXXXXX年XX月0注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
