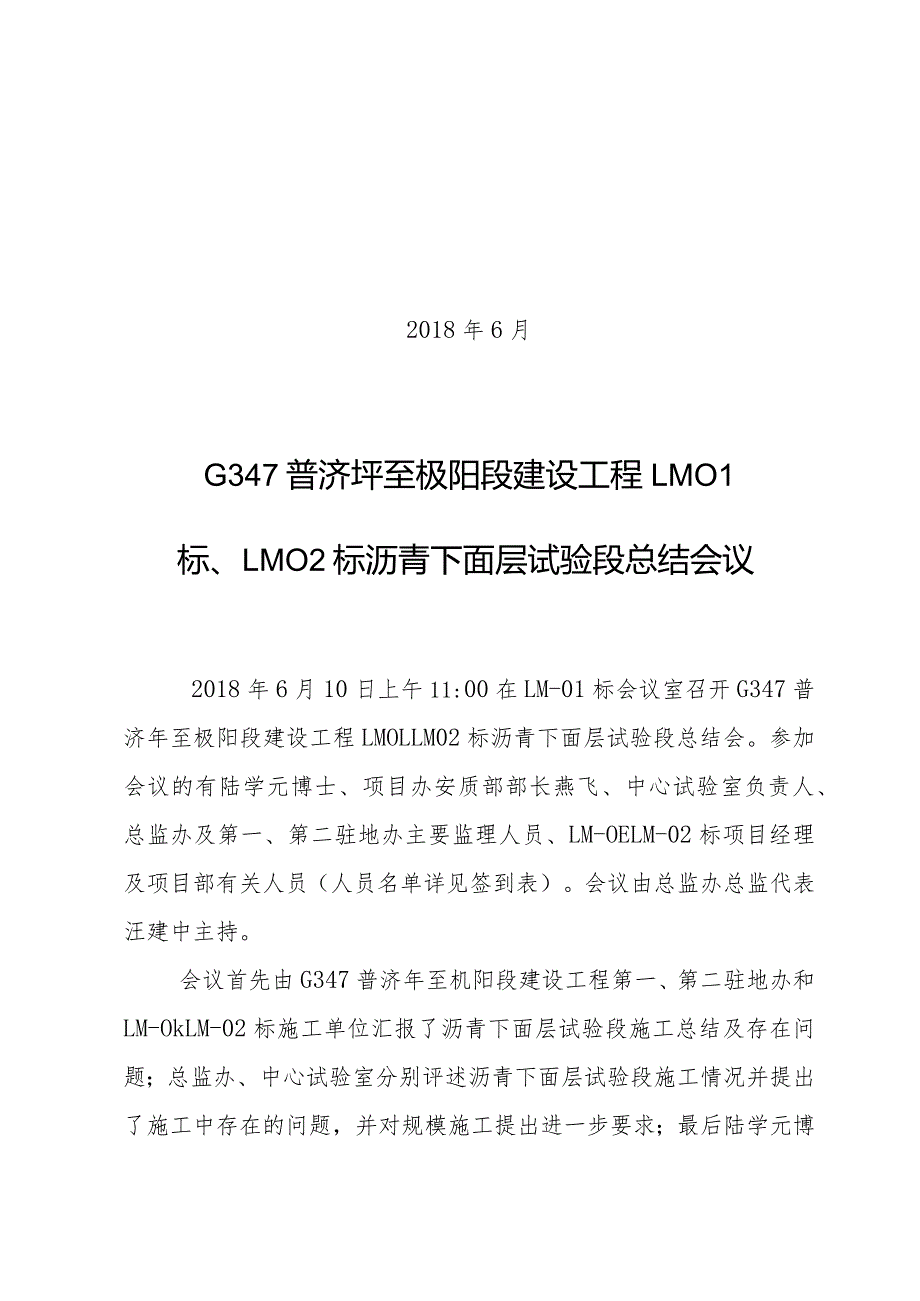

1、2018年6月G347普济坪至极阳段建设工程LMO1标、LMO2标沥青下面层试验段总结会议2018年6月10日上午11:00在LM-01标会议室召开G347普济年至极阳段建设工程LMOLLM02标沥青下面层试验段总结会。参加会议的有陆学元博士、项目办安质部部长燕飞、中心试验室负责人、总监办及第一、第二驻地办主要监理人员、LM-OELM-02标项目经理及项目部有关人员(人员名单详见签到表)。会议由总监办总监代表汪建中主持。会议首先由G347普济年至机阳段建设工程第一、第二驻地办和LM-OkLM-02标施工单位汇报了沥青下面层试验段施工总结及存在问题;总监办、中心试验室分别评述沥青下面层试验段施工

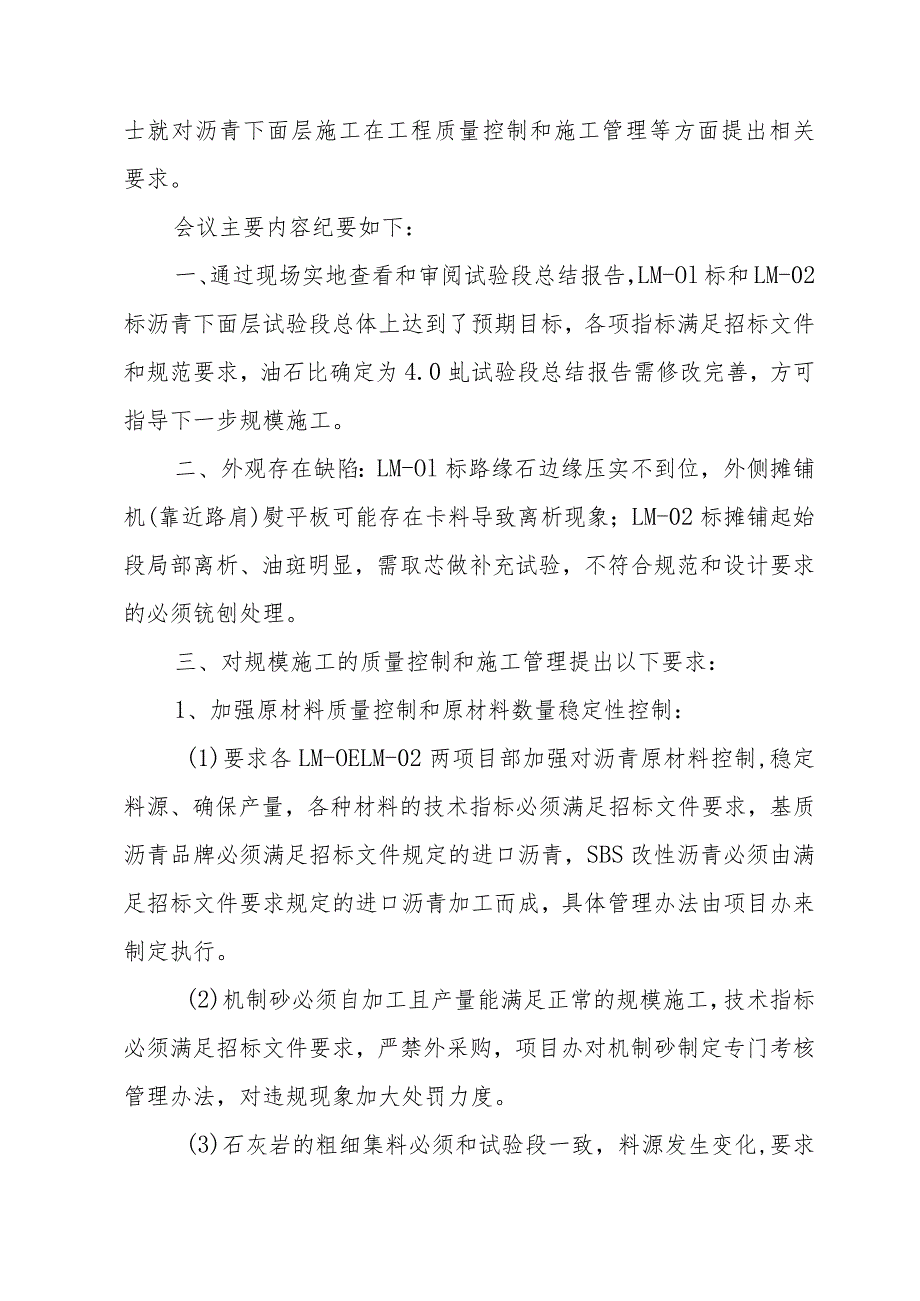

2、情况并提出了施工中存在的问题,并对规模施工提出进一步要求;最后陆学元博士就对沥青下面层施工在工程质量控制和施工管理等方面提出相关要求。会议主要内容纪要如下:一、通过现场实地查看和审阅试验段总结报告,LM-Ol标和LM-02标沥青下面层试验段总体上达到了预期目标,各项指标满足招标文件和规范要求,油石比确定为4.0虬试验段总结报告需修改完善,方可指导下一步规模施工。二、外观存在缺陷:LM-Ol标路缘石边缘压实不到位,外侧摊铺机(靠近路肩)熨平板可能存在卡料导致离析现象;LM-02标摊铺起始段局部离析、油斑明显,需取芯做补充试验,不符合规范和设计要求的必须铳刨处理。三、对规模施工的质量控制和施工管理
3、提出以下要求:1、加强原材料质量控制和原材料数量稳定性控制:(1)要求各LM-OELM-02两项目部加强对沥青原材料控制,稳定料源、确保产量,各种材料的技术指标必须满足招标文件要求,基质沥青品牌必须满足招标文件规定的进口沥青,SBS改性沥青必须由满足招标文件要求规定的进口沥青加工而成,具体管理办法由项目办来制定执行。(2)机制砂必须自加工且产量能满足正常的规模施工,技术指标必须满足招标文件要求,严禁外采购,项目办对机制砂制定专门考核管理办法,对违规现象加大处罚力度。(3)石灰岩的粗细集料必须和试验段一致,料源发生变化,要求重新做配合比。2、施工作业面的验收:驻地办须加强沥青施工前作业面的验收,

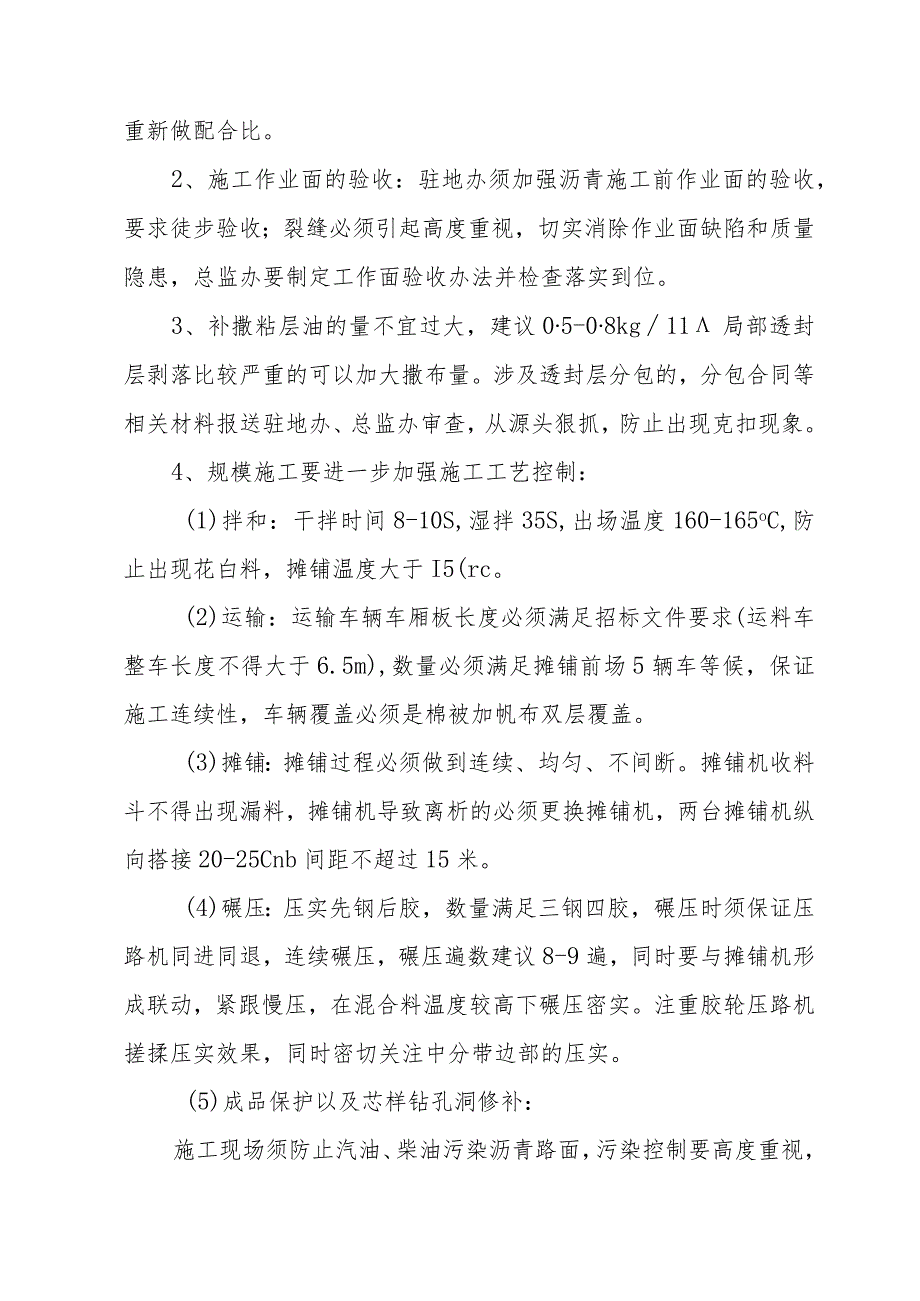

4、要求徒步验收;裂缝必须引起高度重视,切实消除作业面缺陷和质量隐患,总监办要制定工作面验收办法并检查落实到位。3、补撒粘层油的量不宜过大,建议05-08kg11局部透封层剥落比较严重的可以加大撒布量。涉及透封层分包的,分包合同等相关材料报送驻地办、总监办审查,从源头狠抓,防止出现克扣现象。4、规模施工要进一步加强施工工艺控制:(1)拌和:干拌时间8-10S,湿拌35S,出场温度160-165oC,防止出现花白料,摊铺温度大于I5(rc。(2)运输:运输车辆车厢板长度必须满足招标文件要求(运料车整车长度不得大于6.5m),数量必须满足摊铺前场5辆车等候,保证施工连续性,车辆覆盖必须是棉被加帆布双层
5、覆盖。(3)摊铺:摊铺过程必须做到连续、均匀、不间断。摊铺机收料斗不得出现漏料,摊铺机导致离析的必须更换摊铺机,两台摊铺机纵向搭接20-25Cnb间距不超过15米。(4)碾压:压实先钢后胶,数量满足三钢四胶,碾压时须保证压路机同进同退,连续碾压,碾压遍数建议8-9遍,同时要与摊铺机形成联动,紧跟慢压,在混合料温度较高下碾压密实。注重胶轮压路机搓揉压实效果,同时密切关注中分带边部的压实。(5)成品保护以及芯样钻孔洞修补:施工现场须防止汽油、柴油污染沥青路面,污染控制要高度重视,确保沥青路面零污染。钻孔取芯后,立即用水车对路面和芯洞冲洗干净,洞壁涂刷乳化沥青,钻孔芯样洞使用热的混合料修补,并用标准
6、马歇尔击实锤进行击实修补。5、加强试验室管理工作:施工单位、驻地办、中心试验室必须独立试验,形成日报制,各方当天检测数据汇总至中心试验室,统一上报咨询单位,具体人员分工由中心试验室安排。留样室必须按要求留样。6、加强现场施工管理和调度能力。(1)沥青路面施工前必须完成中央分隔带及路肩填土施工,确保沥青路面施工无污染。(2)加强梅雨季节施工管理,受雨淋的沥青混合料必须废弃,摊铺未压实的必须铳刨处理。(3)建议沥青下面层作业时间:拌合站开盘时间早上4:30-5:00,18:30停盘,严禁夜间施工沥青面层。(4)每天开盘前,配合比通知单需驻地办试验工程师签字认可,拌和站未见配合比通知单不得施工。(5)为确保施工连续性,早晨开盘、中午吃板、晚上停盘时间,项目部主要负责人和专业监理工程师必须现场带班。附件1签到表安徽省高等级公路工程监理有限公司G347普济珏至极阳段建设工程总监办2018年6月10日抄送:项目办、中心试验室、各驻地办、各施工单位、存档G347普济好至机阳段建设工程总监办2018年6月10日印发
