主要机械设备需求及劳动力需求计划.docx

上传人:p** 文档编号:880855 上传时间:2024-03-26 格式:DOCX 页数:6 大小:27.75KB
下载 相关 举报
主要机械设备需求及劳动力需求计划.docx_第1页
第1页 / 共6页
主要机械设备需求及劳动力需求计划.docx_第2页
第2页 / 共6页
主要机械设备需求及劳动力需求计划.docx_第3页
第3页 / 共6页
主要机械设备需求及劳动力需求计划.docx_第4页
第4页 / 共6页
主要机械设备需求及劳动力需求计划.docx_第5页
第5页 / 共6页
主要机械设备需求及劳动力需求计划.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《主要机械设备需求及劳动力需求计划.docx》由会员分享,可在线阅读,更多相关《主要机械设备需求及劳动力需求计划.docx(6页珍藏版)》请在第壹文秘上搜索。

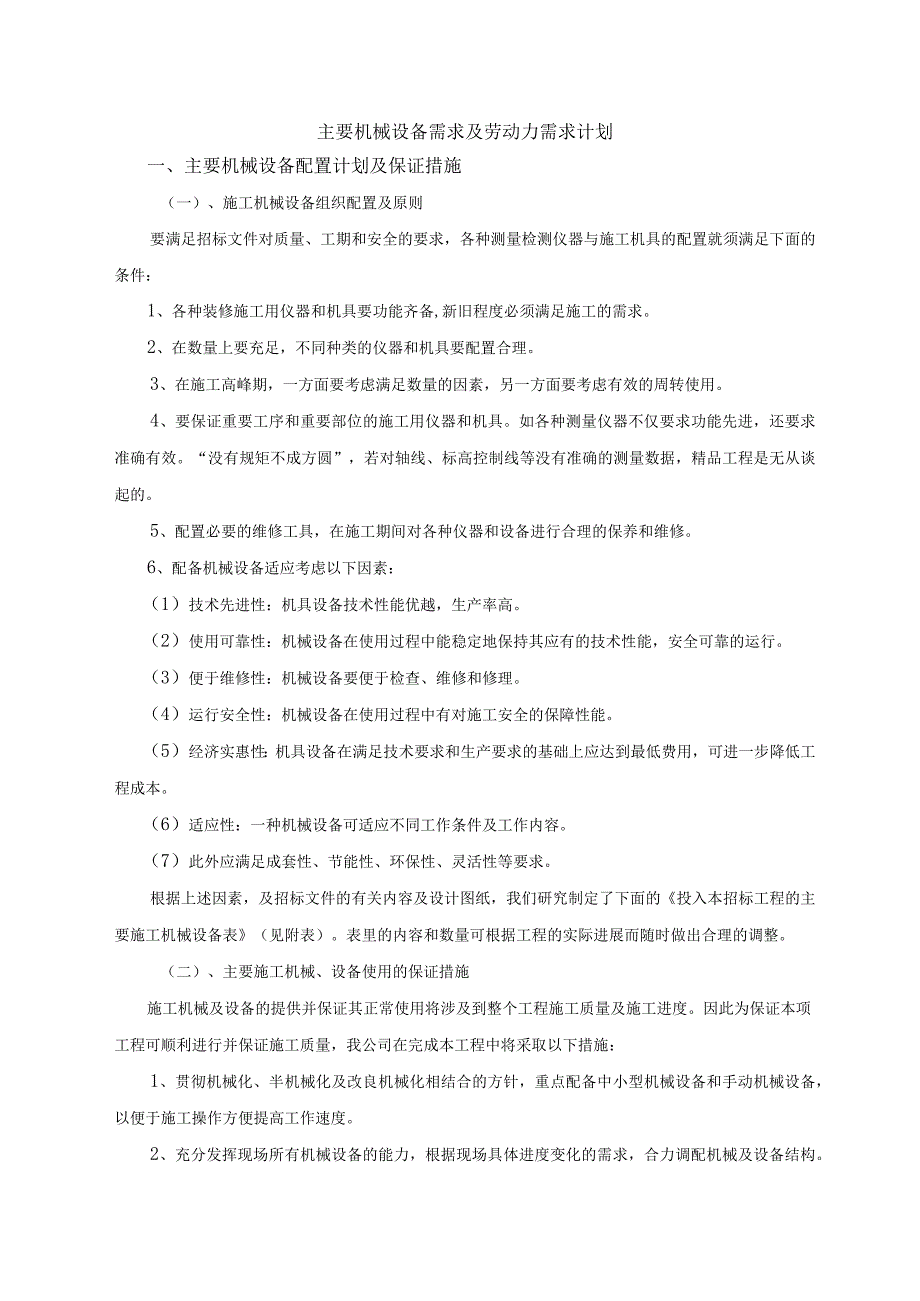

1、主要机械设备需求及劳动力需求计划一、主要机械设备配置计划及保证措施(一)、施工机械设备组织配置及原则要满足招标文件对质量、工期和安全的要求,各种测量检测仪器与施工机具的配置就须满足下面的条件:1、各种装修施工用仪器和机具要功能齐备,新旧程度必须满足施工的需求。2、在数量上要充足,不同种类的仪器和机具要配置合理。3、在施工高峰期,一方面要考虑满足数量的因素,另一方面要考虑有效的周转使用。4、要保证重要工序和重要部位的施工用仪器和机具。如各种测量仪器不仅要求功能先进,还要求准确有效。“没有规矩不成方圆”,若对轴线、标高控制线等没有准确的测量数据,精品工程是无从谈起的。5、配置必要的维修工具,在施工

2、期间对各种仪器和设备进行合理的保养和维修。6、配备机械设备适应考虑以下因素:(1)技术先进性:机具设备技术性能优越,生产率高。(2)使用可靠性:机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。(3)便于维修性:机械设备要便于检查、维修和修理。(4)运行安全性:机械设备在使用过程中有对施工安全的保障性能。(5)经济实惠性:机具设备在满足技术要求和生产要求的基础上应达到最低费用,可进一步降低工程成本。(6)适应性:一种机械设备可适应不同工作条件及工作内容。(7)此外应满足成套性、节能性、环保性、灵活性等要求。根据上述因素,及招标文件的有关内容及设计图纸,我们研究制定了下面的投入本

3、招标工程的主要施工机械设备表(见附表)。表里的内容和数量可根据工程的实际进展而随时做出合理的调整。(二)、主要施工机械、设备使用的保证措施施工机械及设备的提供并保证其正常使用将涉及到整个工程施工质量及施工进度。因此为保证本项工程可顺利进行并保证施工质量,我公司在完成本工程中将采取以下措施:1、贯彻机械化、半机械化及改良机械化相结合的方针,重点配备中小型机械设备和手动机械设备,以便于施工操作方便提高工作速度。2、充分发挥现场所有机械设备的能力,根据现场具体进度变化的需求,合力调配机械及设备结构。3、有限配备本工程施工需要的、为保证施工质量与进度的、可代替大劳动强度的、作业条件差的和配套的机械设备

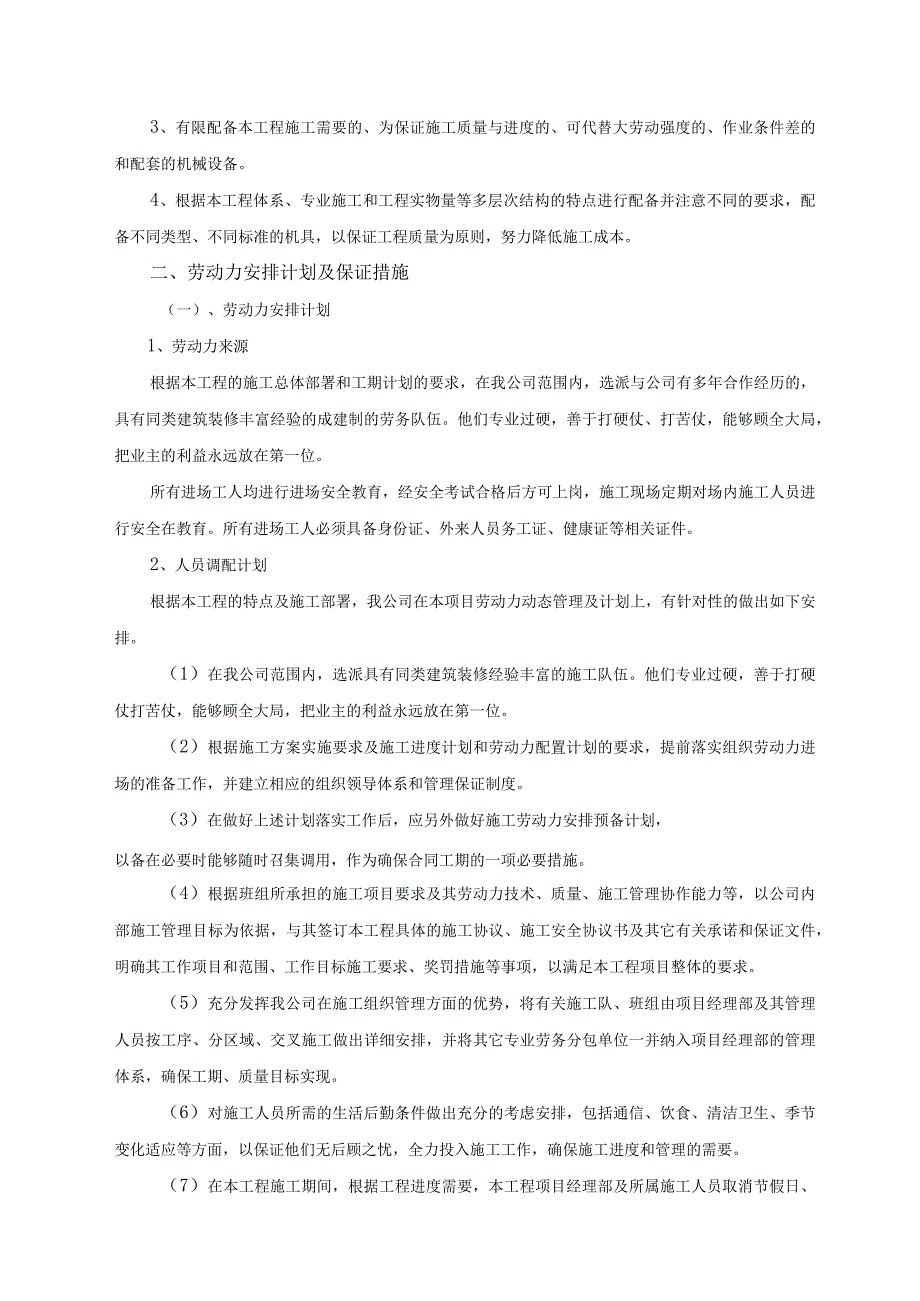

4、。4、根据本工程体系、专业施工和工程实物量等多层次结构的特点进行配备并注意不同的要求,配备不同类型、不同标准的机具,以保证工程质量为原则,努力降低施工成本。二、劳动力安排计划及保证措施(一)、劳动力安排计划1、劳动力来源根据本工程的施工总体部署和工期计划的要求,在我公司范围内,选派与公司有多年合作经历的,具有同类建筑装修丰富经验的成建制的劳务队伍。他们专业过硬,善于打硬仗、打苦仗,能够顾全大局,把业主的利益永远放在第一位。所有进场工人均进行进场安全教育,经安全考试合格后方可上岗,施工现场定期对场内施工人员进行安全在教育。所有进场工人必须具备身份证、外来人员务工证、健康证等相关证件。2、人员调配

5、计划根据本工程的特点及施工部署,我公司在本项目劳动力动态管理及计划上,有针对性的做出如下安排。(1)在我公司范围内,选派具有同类建筑装修经验丰富的施工队伍。他们专业过硬,善于打硬仗打苦仗,能够顾全大局,把业主的利益永远放在第一位。(2)根据施工方案实施要求及施工进度计划和劳动力配置计划的要求,提前落实组织劳动力进场的准备工作,并建立相应的组织领导体系和管理保证制度。(3)在做好上述计划落实工作后,应另外做好施工劳动力安排预备计划,以备在必要时能够随时召集调用,作为确保合同工期的一项必要措施。(4)根据班组所承担的施工项目要求及其劳动力技术、质量、施工管理协作能力等,以公司内部施工管理目标为依据

6、,与其签订本工程具体的施工协议、施工安全协议书及其它有关承诺和保证文件,明确其工作项目和范围、工作目标施工要求、奖罚措施等事项,以满足本工程项目整体的要求。(5)充分发挥我公司在施工组织管理方面的优势,将有关施工队、班组由项目经理部及其管理人员按工序、分区域、交叉施工做出详细安排,并将其它专业劳务分包单位一并纳入项目经理部的管理体系,确保工期、质量目标实现。(6)对施工人员所需的生活后勤条件做出充分的考虑安排,包括通信、饮食、清洁卫生、季节变化适应等方面,以保证他们无后顾之忧,全力投入施工工作,确保施工进度和管理的需要。(7)在本工程施工期间,根据工程进度需要,本工程项目经理部及所属施工人员取

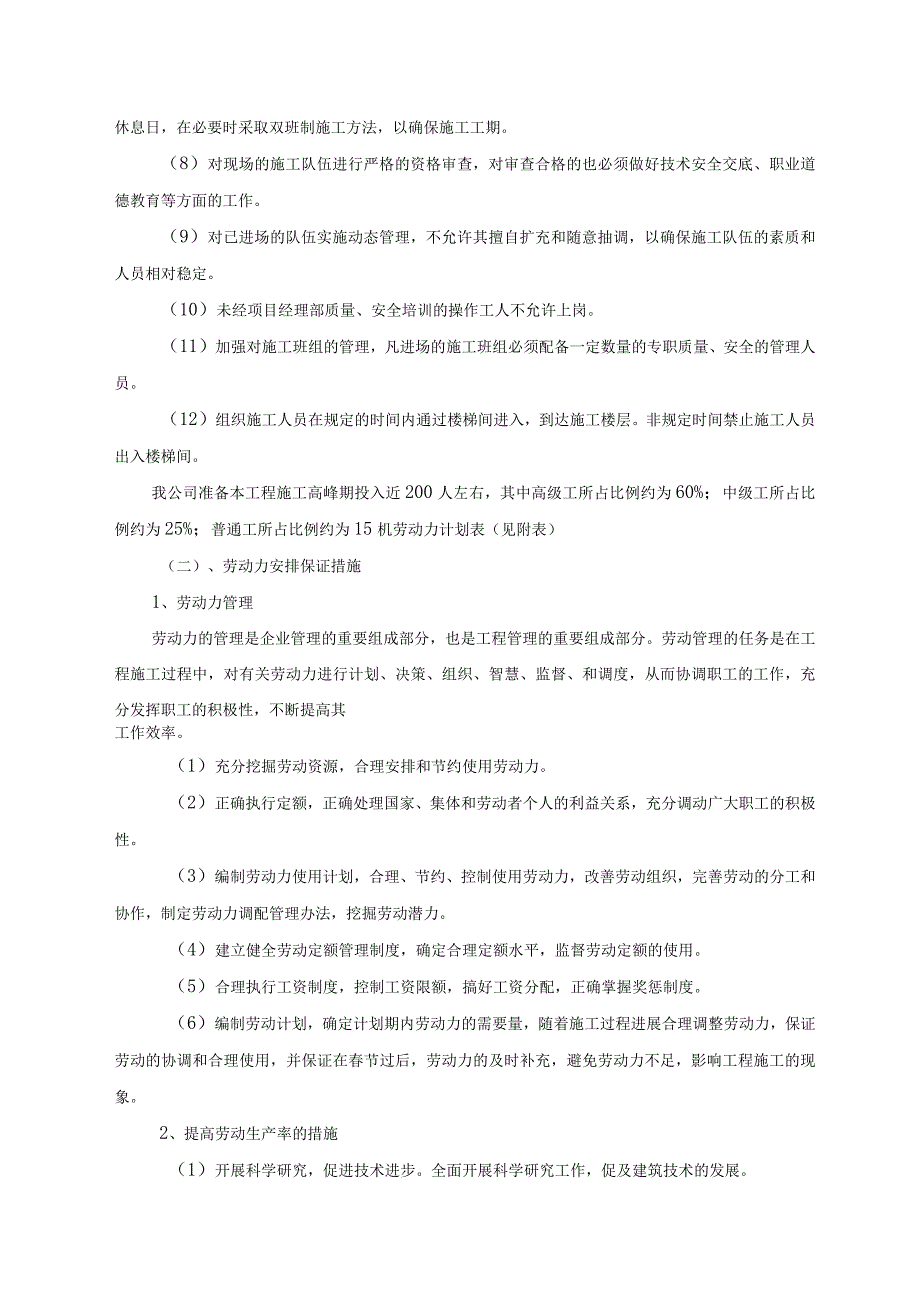

7、消节假日、休息日,在必要时采取双班制施工方法,以确保施工工期。(8)对现场的施工队伍进行严格的资格审查,对审查合格的也必须做好技术安全交底、职业道德教育等方面的工作。(9)对已进场的队伍实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。(10)未经项目经理部质量、安全培训的操作工人不允许上岗。(11)加强对施工班组的管理,凡进场的施工班组必须配备一定数量的专职质量、安全的管理人员。(12)组织施工人员在规定的时间内通过楼梯间进入,到达施工楼层。非规定时间禁止施工人员出入楼梯间。我公司准备本工程施工高峰期投入近200人左右,其中高级工所占比例约为60%;中级工所占比例

8、约为25%;普通工所占比例约为15机劳动力计划表(见附表)(二)、劳动力安排保证措施1、劳动力管理劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。劳动管理的任务是在工程施工过程中,对有关劳动力进行计划、决策、组织、智慧、监督、和调度,从而协调职工的工作,充分发挥职工的积极性,不断提高其工作效率。(1)充分挖掘劳动资源,合理安排和节约使用劳动力。(2)正确执行定额,正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性。(3)编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作,制定劳动力调配管理办法,挖掘劳动潜力。(4)建立健全劳动定

9、额管理制度,确定合理定额水平,监督劳动定额的使用。(5)合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。(6)编制劳动计划,确定计划期内劳动力的需要量,随着施工过程进展合理调整劳动力,保证劳动的协调和合理使用,并保证在春节过后,劳动力的及时补充,避免劳动力不足,影响工程施工的现象。2、提高劳动生产率的措施(1)开展科学研究,促进技术进步。全面开展科学研究工作,促及建筑技术的发展。(2)提高管理水平,科学的组织生产。(3)改善劳动组织,建立相应的劳动组织,形成有利于个人技术的发挥,以及工种之间的分配和协调的机制,建立岗位责任制,促进劳动生产率的提高。(4)提高职工的科学技术水平和

10、技术熟练程度。加强职工的文化、技术教育,使所有参加生产的职工都能掌握一定的现代化管理知识和有关的新工艺、新技术、新方法。附表一、投入本招标工程的主要施工机械设备表序号机械设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注1塔吊QT4606国产202345良好新购2吊车STSQ4A6国产202360良好新购3吊篮/6国产20227.6良好新购4挖掘机PC300-79国产2020/良好新购5推土机TY2206国产2022162良好新购6自卸汽车6t8t18国产2020160良好新购7洒水车8t1国产2021/良好新购8柴油发电机DF503国产202350良好新购9水泵/20国产202

11、215良好新购10钢筋调直机GT4-86国产20205.5良好新购11钢筋切断机GQ40-16国产20224良好新购12钢筋对焊机UNB-1506国产2022/良好新购13平面振动器ZJ-1-508国产20232良好新购14插入式振动器VN-1008国产20231良好新购15砂浆搅拌机JS3503国产20203良好新购16振动冲击夯HC706国产20222.5良好新购17冲击钻JCC-226国产2022/良好新购18手电钻2.5-126国产2023/良好新购19兆欧表4500V4国产2023/良好新购20石材切割机Ml1023国产2022/良好新购21电镐TE7065国产2022/良好新购22

12、切管机Q200-A5国产20221.25良好新购23电焊机/5国产20233良好新购注:其余小型设备及机具随工程需要配置,满足工程施工要求。附表二、劳动力安排计划表单位:人工种级别按工程施工阶段投入劳动力情况桩基工程基础工程主体工程屋面工程装饰工程机电安装室外工程瓦工202030203020混凝土工202030101020木工20301020钢筋工202030201020电焊工10102010IO10排水工101010砖工102010电工4444444电力工55管道工2030202020安装工203020机操工10202020101520普工20203020202020注:投标人应按所列格式提交包括分包人在内的估计的劳动力计划表;本计划表是以每班八小时工作制为基础的。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
