墙面干挂瓷砖施工方案.docx

上传人:p** 文档编号:881931 上传时间:2024-03-26 格式:DOCX 页数:3 大小:17.79KB
下载 相关 举报
墙面干挂瓷砖施工方案.docx_第1页
第1页 / 共3页
墙面干挂瓷砖施工方案.docx_第2页
第2页 / 共3页
墙面干挂瓷砖施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《墙面干挂瓷砖施工方案.docx》由会员分享,可在线阅读,更多相关《墙面干挂瓷砖施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

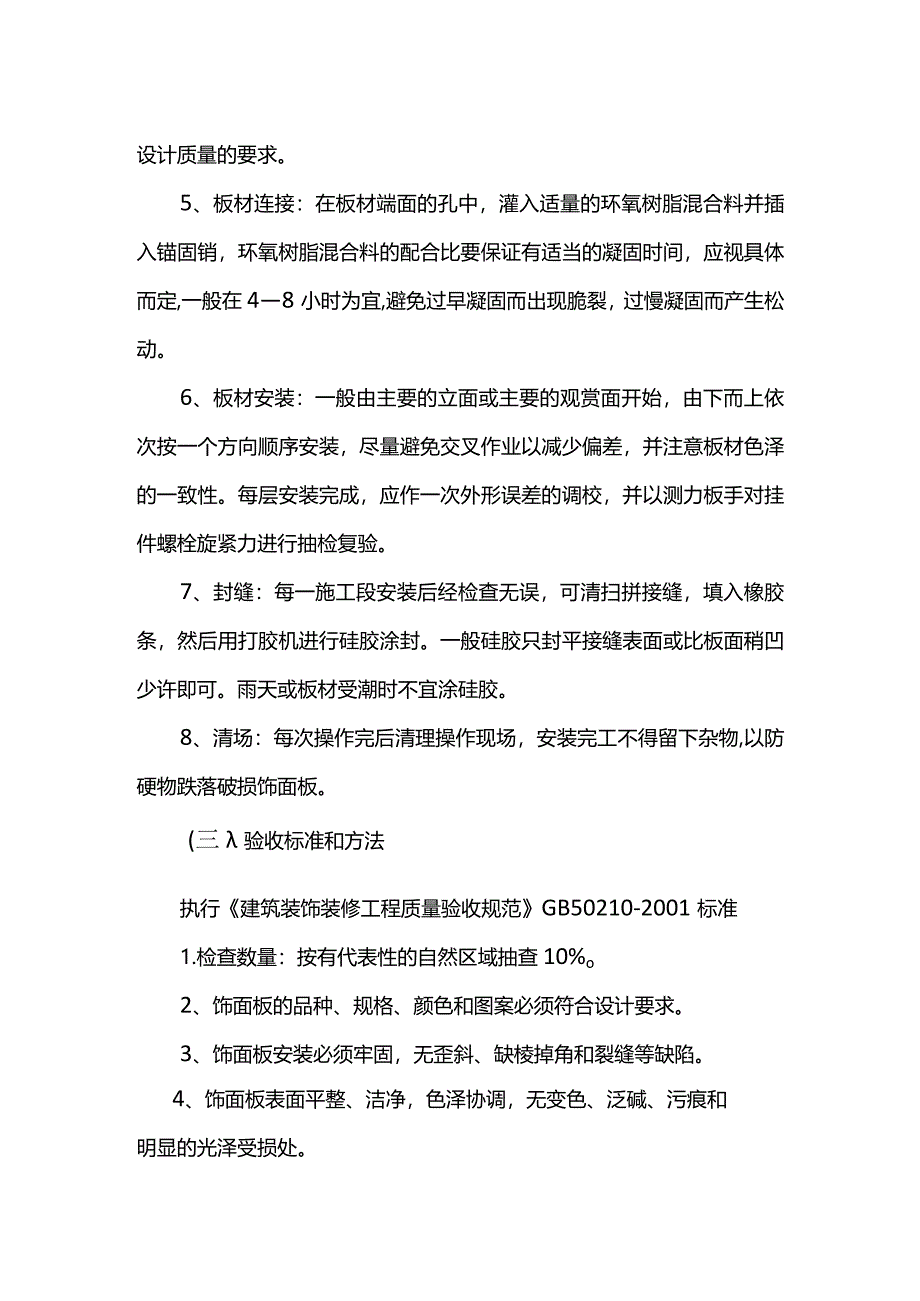

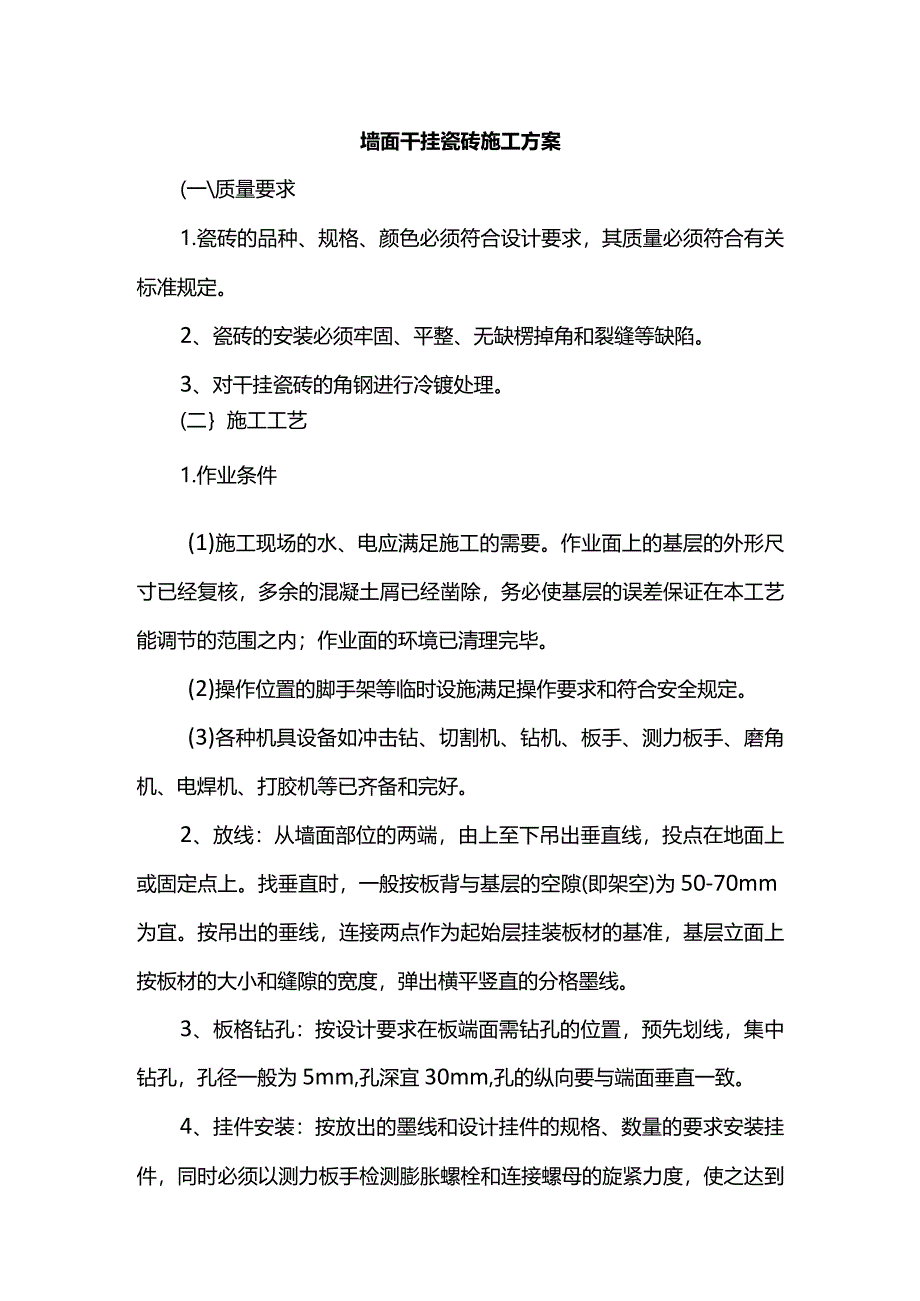

1、墙面干挂瓷砖施工方案(一质量要求1.瓷砖的品种、规格、颜色必须符合设计要求,其质量必须符合有关标准规定。2、瓷砖的安装必须牢固、平整、无缺楞掉角和裂缝等缺陷。3、对干挂瓷砖的角钢进行冷镀处理。(二施工工艺1.作业条件(1)施工现场的水、电应满足施工的需要。作业面上的基层的外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证在本工艺能调节的范围之内;作业面的环境已清理完毕。(2)操作位置的脚手架等临时设施满足操作要求和符合安全规定。(3)各种机具设备如冲击钻、切割机、钻机、板手、测力板手、磨角机、电焊机、打胶机等已齐备和完好。2、放线:从墙面部位的两端,由上至下吊出垂直线,投点在地面上

2、或固定点上。找垂直时,一般按板背与基层的空隙(即架空)为50-70mm为宜。按吊出的垂线,连接两点作为起始层挂装板材的基准,基层立面上按板材的大小和缝隙的宽度,弹出横平竖直的分格墨线。3、板格钻孔:按设计要求在板端面需钻孔的位置,预先划线,集中钻孔,孔径一般为5mm,孔深宜30mm,孔的纵向要与端面垂直一致。4、挂件安装:按放出的墨线和设计挂件的规格、数量的要求安装挂件,同时必须以测力板手检测膨胀螺栓和连接螺母的旋紧力度,使之达到设计质量的要求。5、板材连接:在板材端面的孔中,灌入适量的环氧树脂混合料并插入锚固销,环氧树脂混合料的配合比要保证有适当的凝固时间,应视具体而定,一般在48小时为宜,

3、避免过早凝固而出现脆裂,过慢凝固而产生松动。6、板材安装:一般由主要的立面或主要的观赏面开始,由下而上依次按一个方向顺序安装,尽量避免交叉作业以减少偏差,并注意板材色泽的一致性。每层安装完成,应作一次外形误差的调校,并以测力板手对挂件螺栓旋紧力进行抽检复验。7、封缝:每一施工段安装后经检查无误,可清扫拼接缝,填入橡胶条,然后用打胶机进行硅胶涂封。一般硅胶只封平接缝表面或比板面稍凹少许即可。雨天或板材受潮时不宜涂硅胶。8、清场:每次操作完后清理操作现场,安装完工不得留下杂物,以防硬物跌落破损饰面板。(三验收标准和方法执行建筑装饰装修工程质量验收规范GB50210-2001标准1.检查数量:按有代

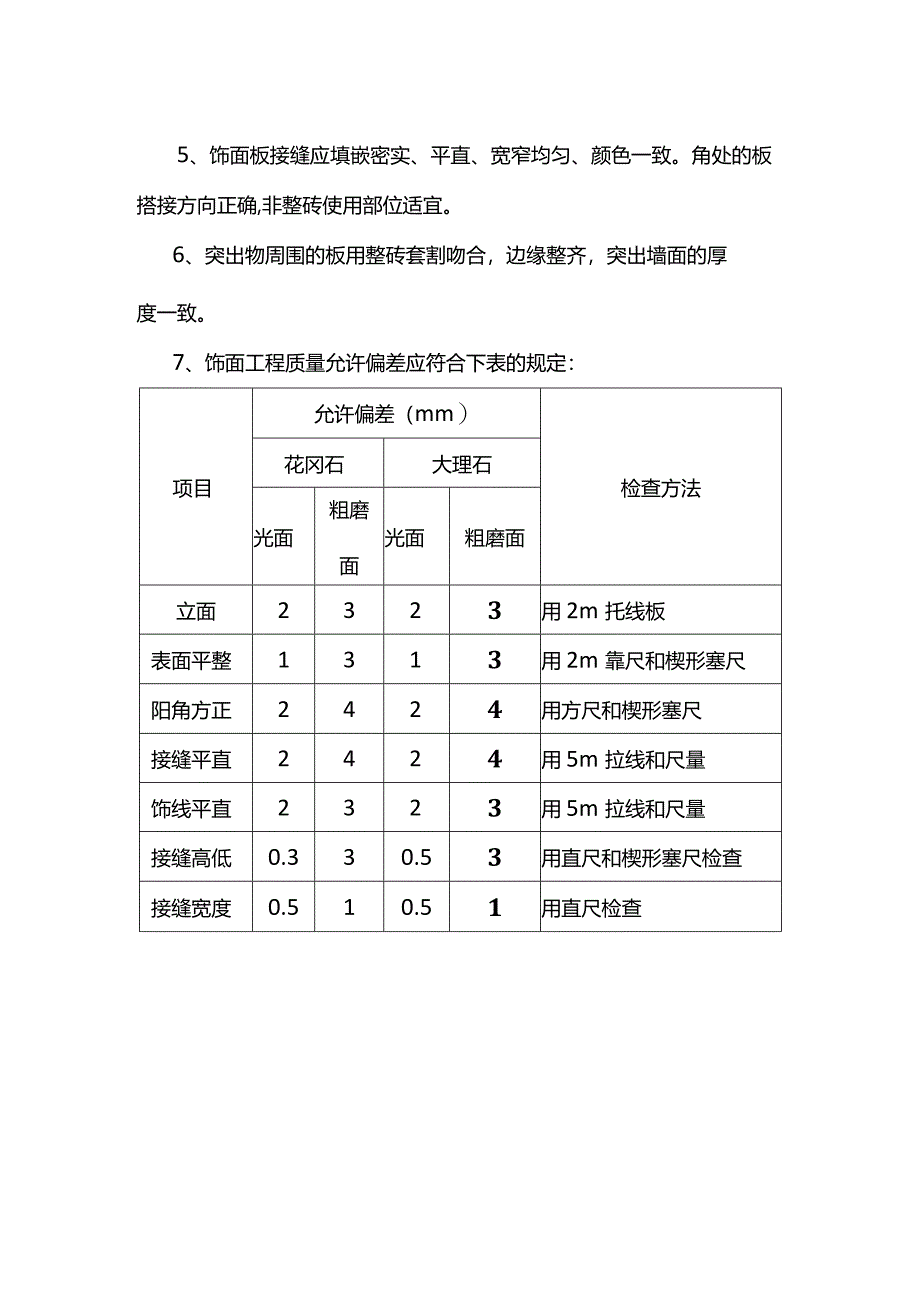

4、表性的自然区域抽查10%o2、饰面板的品种、规格、颜色和图案必须符合设计要求。3、饰面板安装必须牢固,无歪斜、缺棱掉角和裂缝等缺陷。4、饰面板表面平整、洁净,色泽协调,无变色、泛碱、污痕和明显的光泽受损处。5、饰面板接缝应填嵌密实、平直、宽窄均匀、颜色一致。角处的板搭接方向正确,非整砖使用部位适宜。6、突出物周围的板用整砖套割吻合,边缘整齐,突出墙面的厚度一致。7、饰面工程质量允许偏差应符合下表的规定:项目允许偏差(mm)检查方法花冈石大理石光面粗磨面光面粗磨面立面2323用2m托线板表面平整1313用2m靠尺和楔形塞尺阳角方正2424用方尺和楔形塞尺接缝平直2424用5m拉线和尺量饰线平直2323用5m拉线和尺量接缝高低0.330.53用直尺和楔形塞尺检查接缝宽度0.510.51用直尺检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
