《完整版(2023年)度假社区会馆网架工程施工方案.docx》由会员分享,可在线阅读,更多相关《完整版(2023年)度假社区会馆网架工程施工方案.docx(28页珍藏版)》请在第壹文秘上搜索。

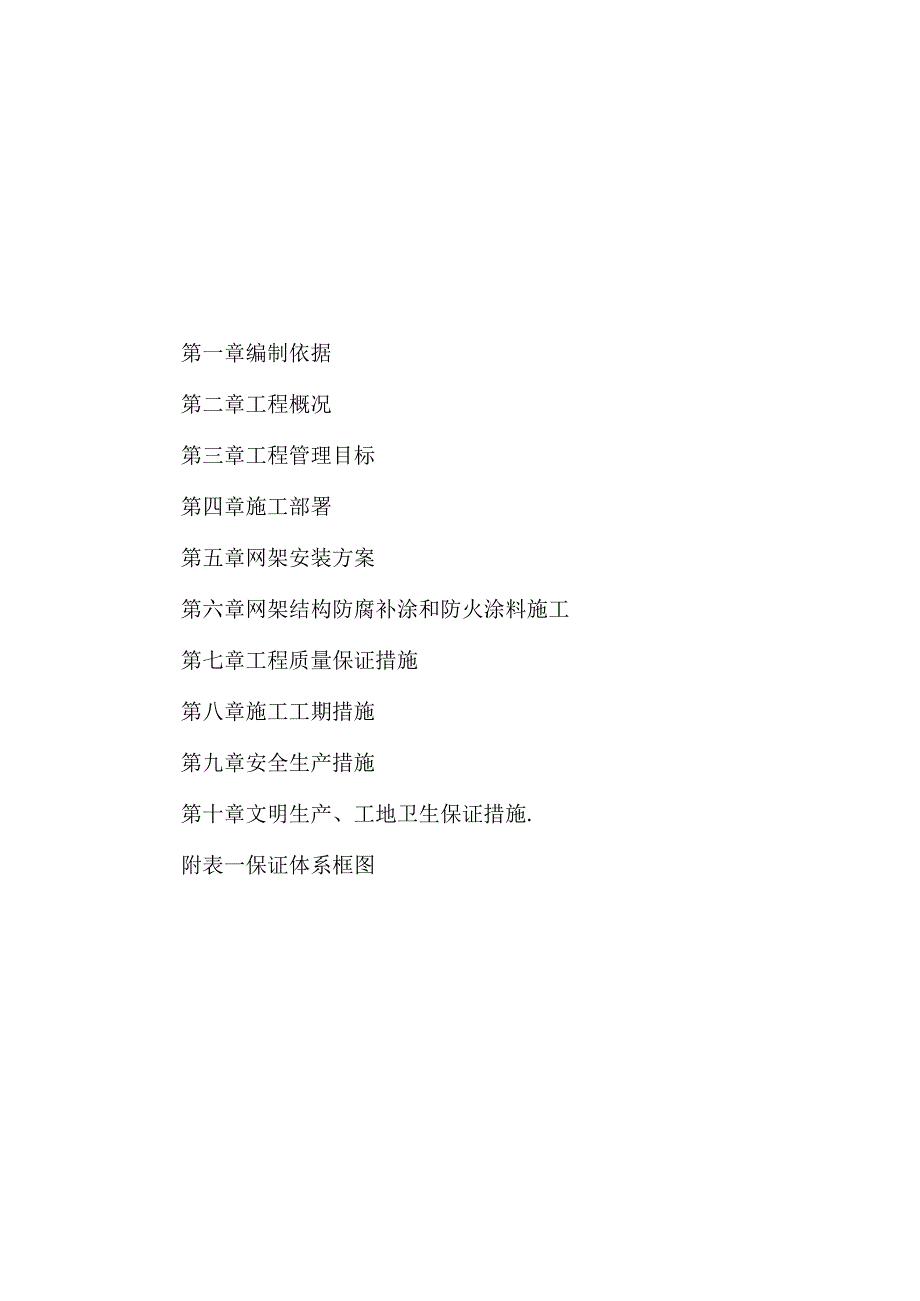

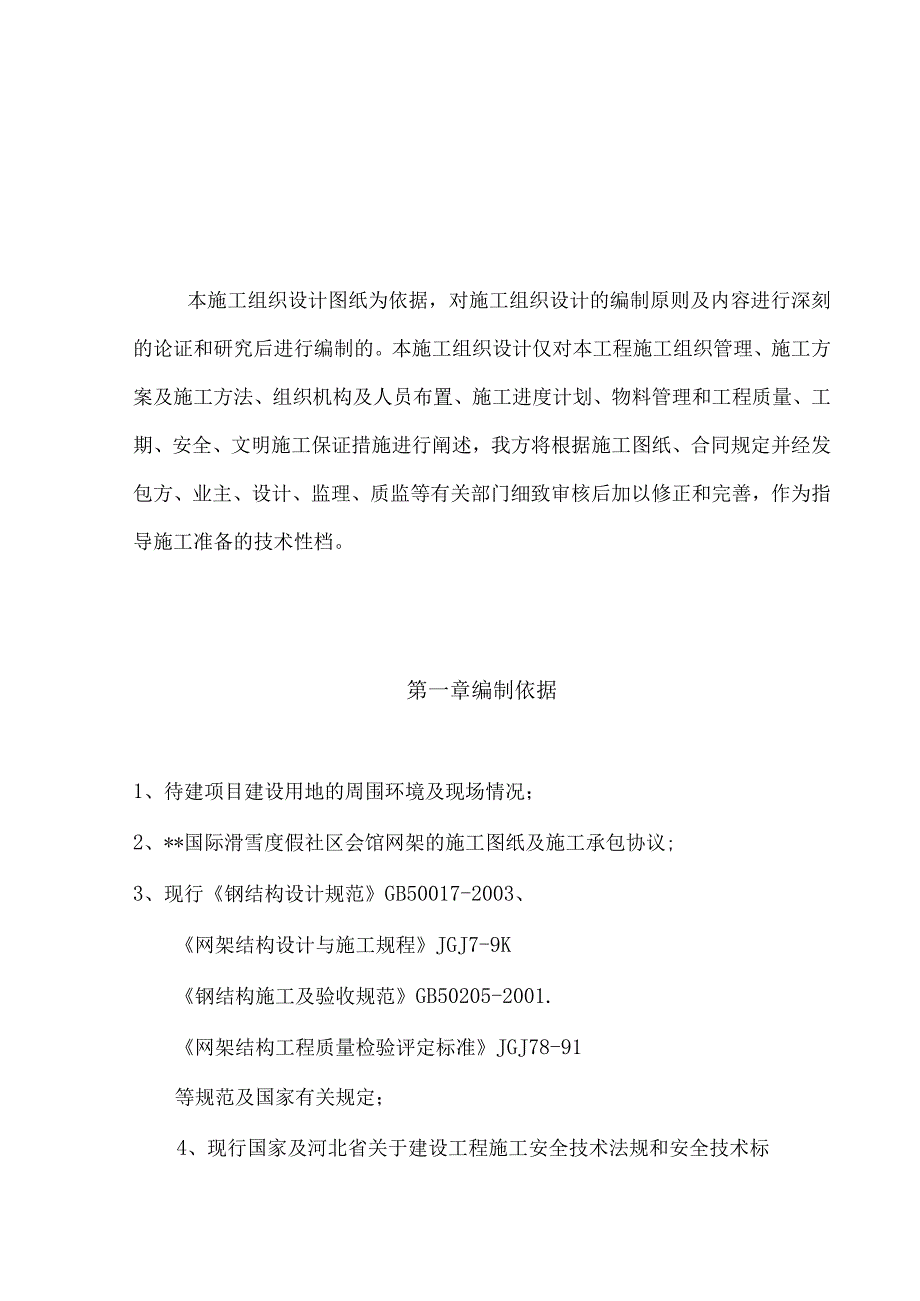

1、完整版(2023年)度假社区会馆网架工程施工方案第一章编制依据第二章工程概况第三章工程管理目标第四章施工部署第五章网架安装方案第六章网架结构防腐补涂和防火涂料施工第七章工程质量保证措施第八章施工工期措施第九章安全生产措施第十章文明生产、工地卫生保证措施.附表一保证体系框图本施工组织设计图纸为依据,对施工组织设计的编制原则及内容进行深刻的论证和研究后进行编制的。本施工组织设计仅对本工程施工组织管理、施工方案及施工方法、组织机构及人员布置、施工进度计划、物料管理和工程质量、工期、安全、文明施工保证措施进行阐述,我方将根据施工图纸、合同规定并经发包方、业主、设计、监理、质监等有关部门细致审核后加以修
2、正和完善,作为指导施工准备的技术性档。第一章编制依据1、待建项目建设用地的周围环境及现场情况;2、*国际滑雪度假社区会馆网架的施工图纸及施工承包协议;3、现行钢结构设计规范GB50017-2003、网架结构设计与施工规程JGJ7-9K钢结构施工及验收规范GB50205-2001.网架结构工程质量检验评定标准JGJ78-91等规范及国家有关规定;4、现行国家及河北省关于建设工程施工安全技术法规和安全技术标准;5、根据本公司的施工方法和经验及公司拥有的技术力量。第二章工程概况一、工程简介:*度假社区会馆网架屋面工程共有两个施工段,即网球馆屋顶网架工程和游泳池网架工程。网架中心轮廓直投影面积共计14
3、72肝。工期为2020年11月10日至2020年12月30日。二、工程材料:、网架材料:根据工程、设计及规范要求,钢管选用Q235制成的高频焊管焊管或无缝钢管;螺栓球选用45号钢;高强螺栓选用等级为10.9s;支座等均按照网架结构设计与施工规程(JGJ7-91)的要求配置。焊条Q235钢与Q235钢之间选用E43*,Q235钢与45号之间选用E50*。第三章工程管理目标一、工程工期目标:我们技术人员通过对工程各项内容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀施工队伍等一系列保障措施,密切与业主精诚协作,以50个工作日完成施工任务。并将在此基础上力争提前完成施工
4、任务,尽早将工程交付使用。2、工程质量目标:质量是企业的生命,我们一贯坚持质量第一的原则。在该工程的施工管理目标上,我们将通过严格的管理措施,严把工程质量关,在严格自检、自查的基础上虚心听取业主、监理等单位的意见,接受他们对各项施工的质量监督,确保工程质量达到优良。3、工程安全目标:本工程公司将严格执行国家有关安全操作规程,杜绝一切伤亡事故的发生,把安全意识落实到每个职工头脑中,确保工程达到安全文明标准工地。第四章施工部署一、施工人力安排:为确保工程按期保质的完成,公司由工程一部经理翁书卿担任工程总指挥,对安装工程施工力量进行安排。、现场安装力量部署:a、现场管理人员安排:现场安装是确保本工程
5、质量的重要方面,因此公司安排年轻有为的工程一部经理翁书卿担任安装总负责,并担任项目经理;同时由多年从事网架工程经验丰富的刘书鹏工程师担任工程技术负责人、并选派张武强为工程施工员和安全员。b、劳动力配备:为了保质保量地完成任务,我们将选派以张武强为主的班组,全权负责网架工程和屋面板工程全部项目的施工。施工班组对网球馆屋顶网架工程和游泳池网架工程按施工进度要求实行流水作业,统一协调,保证工序的顺利搭接,并随时调配力量,以避免误工。施工人力配备:序号职务数量序号职务数量1项目经理1人7电焊工3人2技术员1人8电工1人3质量检查员(兼)1人4安全员(兼)1人5资料员、材料员1人6安装队员6人二、施工机
6、械配备:施工机具依据现场实际情况及时补充。决不因施工机具耽误工程进度。1施工机械设备配备:序号名称型号单位数量1电焊机300500A台12扭力扳手750N.m把53切割机500台14角向磨光机100把15气割套16手拉葫芦根据需要确定套27扳手各型号把68活头扳手把49管钳700-900mm把210千斤顶5T台211钢丝绳12m10012手枪钻9mm把2注:其他小工具不再一一列举第五章网架安装方案钢结构网架安装方案一、安装前准备工作1、安装前对网架支座轴线与标高进行验线检查,网架轴线、标高位置必须符合设计要求和有关标准规定。2、安装前对支座混凝土强度进行了解,混凝土强度必须符合设计要求和国家现
7、行有关标准的规定后才能安装。3、搭设满堂红脚手架,放线布置好各支点位置与标高。并设计布置好临时支点,临时支点的位置、数量经过验算确定。4、临时支点选用专业支点工具逐步调整网架高度。5、对进场成品构件逐一清点、分类堆放。6、三、安装工艺流程7、1、本工程的施工,根据现场条件采用高空散装法进行安装,把网架零部件垂直运输至安装平台分散堆放,后根据安装图编号分别对号安装。为确保网架的安装轴线正确,我们研究后决定先安装对应支承点连接一根网架,等支座位置校正后再由一边向另一边安装以减少积累误差。8、2、具体安装步骤:9、(1)、下弦杆与下弦球的组装:10、根据安装球的编号先固定下弦球,找准中心连接下弦杆与
8、另一头水平测量对角尺寸正确后进行连接。11、(2)、腹杆的组装:12、安装腹杆时必须校正上弦杆和下弦杆的位置,后进行紧固。13、腹杆与上弦球的组合就成为向下四角锥,腹杆与上弦球连接的高强螺栓全部拧紧。、上弦杆的组装:四根上弦杆组合即成向上四锥体系,上弦杆安装顺序由内向外,根据已装好的腹杆锥体排列,高强螺栓先后拧紧(包括松动的腹杆)。整一根装好后,再按以上方法依次安装第二根,直至安装完毕。整个安装过程中,必须随时检查螺栓的拧紧、焊接质量、支承点轴线的偏差、网架安装时产生的挠度,如碰到问题须及时调整解决。第六章网架结构防腐补涂和防火涂料施工-、涂装施工管理1、管理目标:(1)管理目标:确保工程“五
9、保一放心”,即保质量.保工期.保安全.保文明施工.保终身服务,交放心工程。(2)进度目标:确保工程进度达到业主和监理要求的施工进度。(3)质量目标确保招标档要求质量目标。(4)安全目标确保做到安全生产.文明施工。二、施工方案:为保证涂装质量,防腐底漆在工厂内涂装,面漆在施工现场进行。负责工厂涂装和现场修补的主构件表面净化处理和抛丸除锈,防腐涂料涂装。并达到涂施工的所有技术要求。1、现场修补涂装施工工序要求所有钢构件按散件运到现场,在现场进行拼装、焊接,在运输、拼装过程中的员伤和现场的焊缝在吊装前尽量在地面修补好,以减少吊装后高处作业工作量,吊装后,在高处的损伤和焊缝修补必须在高处完成。2、已涂
10、工件的保护:已涂工件无论在工厂翻、移动或是在运输或吊装过程中均应用采有效保护措施,轻拿轻放,以防止涂层损伤、破坏,尽量减少现场的修补工作量。三、面漆应符合的要求1、油漆涂层的要求(1)油漆涂层外观质量要求:表面平整,无气泡、起皮、流挂、漏涂、龟裂等影响涂层寿命的缺陷。(2)油漆涂层厚度要求:符合各道涂层的设计厚度。(3)面漆应涂装两遍在组装之前一遍,安装之后在补刷一遍,并且选择在晴朗天气作业。(4)、油漆涂层外观质量检验方式:用目视法检验。四、验收组织工程竣工后公司质检部门会同建设、设计、监理、质检消防监督单位在内的有关人员联合进行竣工验收。1、验收项目保证项目应符合下例规定:涂料的技术性能应
11、符合设计要求民,并经过国家检测机构检验,符合国家现行有关标准的规定。检验方法:检查生产许可证、出厂合格证、质量保证书、检验报告。涂料的涂层厚度应符合设计要求:检验方法:用涂层测厚仪检查,测量方法应符合钢结构防火涂料应用技术规程的规定。2、其他重大工程验收中需增加验收项目,根据的有关方面的合同、协议档执行。3、不合格品的标识、记录和处理(1)、不合格品的标识、记录并不是所有的不合格品都需要进行标识,喷砂、喷涂中的不合格品(能立即返工)不需要标识,但必须作记录和处理。封闭中的不合格品检验员必须用检验和试验状态标志单予以标识,在不合格处作出标记,并作记录和处理,原材料的不合格品由检验员对其进行标识、
12、记录、处理。(2)、不合格品的处理钢结构防腐涂装工程不合格品的处理方法如下:可以立即返工的不合格品检验员应责成操作工在厚地立即返工。不能立即返工的不合格品检验员应对其进行适当的标识,并根据不合格品评审表中规定的纠正措施对其进行定期整改。(3)、不合格品经返工后,检验员重新进行检验,直到合格为止。(4)、原材料不合格时,检验员立即通知采购人员对其进行退货,重新进货的原料应重新进行检验,如果检验再次不合格,则应重新对分承包方进行评定,必要时,可重新选择合格的分承包方。第七章工程质量保证措施本网架屋面工程质量的好坏,直接反映出施工企业的管理和施工水平。我公司的质量方针是制造优质的产品、安装优良的工程
13、、提供满意的服务。公司将在施工过程中严格按照施工图纸、施工工艺和验收规范的要求进行施工操作。主体结构安装完成后必须经各个有关部门认真验收检验合格后,方进行下道工序施工。一、冬季施工措施1、健全冬施组织机构,实行领导值班制度,准备好防雪、防滑、防风、防火器材,以及冬施焊接预热、缓冷机具材料、焊条加热烘焙设施,并设专人与气象部门联系,及时获取气象信息,防患于未然。2、做好施工现场平面规划和积雪清理计划,做到道路畅通,场地积雪、积水清理排除干净,材料、构件、机具覆盖无积冰挂霜。3、冬施期间所有材料、机具应提前做出计划,提前进场,充足备料和机具,及清扫积雪工具,防止因雪停工待料,影响工期,并准备挡风、
14、挡雪材料,防止因风雪停焊。4、现场所有机电设备要有防雪设施及接地装置,设专人负责现场用电管理,保证雪天用电安全。5、要做好技术安全、交底工作,冬季施工前要对操作班组逐一进行专项技术、安全交底。6、在冬季进行脚手架施工时,应注意脚手架是否结冰,并采取防滑措施。7、冬季施工要对原材料及焊接材料等做专门的防护工作,覆盖和支垫材料避免钢材积雪生锈及焊条焊剂的潮湿,影响使用。8、对拼装工人进行专项培训教育和技术交底,杜绝拼装强拉硬拽,杜绝重力强打就位,因低温下钢材脆性增大,避免强外力下钢材的脆断脆裂。9、对焊工进行专项焊接培训、考核,冬施的焊接工艺相当复杂,而且焊接质量是该工程的重中之重,它直接影响工程质量或危及结构安全,焊前应对焊工进行专项冬施培训,并考核冬施技术,合格的持证上岗,不合格的决不能上岗。10、钢结构使用的涂料应符合负温下涂刷的性能要求,禁止使用水基涂料。25、结构安装冬施措施:在负温条件下,构件堆置应防滑处理,安装前要除按常规检查外,尚须根据负温条件对构件质量进行详细复验。绑扎起吊钢构件的钢索与构件直接接触时,要加防滑隔层,拔杆等起重设施下应有防滑装置,安装架板、挂梯等绑扎牢固、防滑。钢结构焊接要编制专项冬施工焊接工艺,负温下安装钢结构的专用专具要按负温要求检验,构件安装后立即校正,并进行永久固定,保证安装质量和结构安全。第八章施工工期措施根据本
