《某中医研究院建设工程项目电梯安装专项施工方案.docx》由会员分享,可在线阅读,更多相关《某中医研究院建设工程项目电梯安装专项施工方案.docx(72页珍藏版)》请在第壹文秘上搜索。

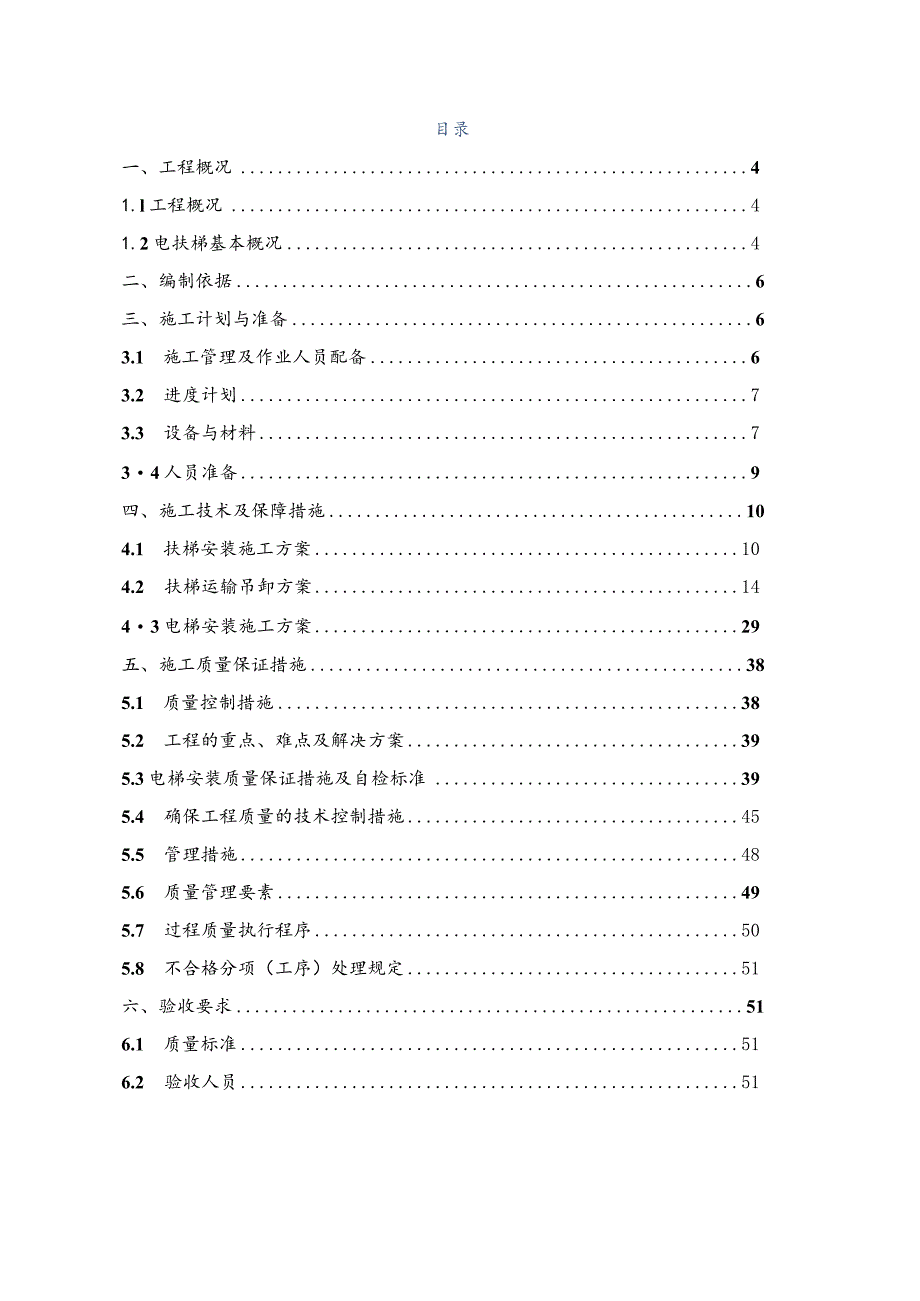

1、某中医研究院建设工程项目电(扶)梯安装专项施工方案编制人:=审核人:批准人:20xx年XX月目录一、工程概况41.l工程概况41.2电扶梯基本概况4二、编制依据6三、施工计划与准备63.1 施工管理及作业人员配备63.2 进度计划73.3 设备与材料734人员准备9四、施工技术及保障措施104.1 扶梯安装施工方案104.2 扶梯运输吊卸方案1443电梯安装施工方案29五、施工质量保证措施385.1 质量控制措施385.2 工程的重点、难点及解决方案395.3电梯安装质量保证措施及自检标准395.4 确保工程质量的技术控制措施455.5 管理措施485.6 质量管理要素495.7 过程质量执行
2、程序505.8 不合格分项(工序)处理规定51六、验收要求516.1 质量标准516.2 验收人员5163劳动力管理措施51七、安全控制措施5271施工安全管理体系5272施工安全保证措施52八、施工部署及劳动力安排计划578.1 施工组织机构578.2 劳动力安排61九、安全文明施工措施6291环保、文明施工628.3 场容管理6393环保管理638.4 4环境污染和噪音的控制639.5 卫生健康措施649.6 安全管理制度64十、施工过程应急预案6510.1 应急领导小组及其职责6510.2 事故报告程序6610.3 现场中故应急处理6610.4 应急通信联络69十一、维修服务承诺69IL
3、l维修服务承诺69IL2服务承诺70附件一:电梯、扶梯安装工艺流程图71一、工程概况1.1工程概况某中医研究院建设项目位于XXX省XX市XX县XX镇XXX村境内,规划总建筑面积约7700011其中:地上建筑面积约65000f,地下建筑面积约1200Onl其中住院楼为地下1层地上10层,建筑高度为48.00m,地下室层高为5.4m,1、4层层高为4.8m,2、3层层高为4.5m,其余楼层层高为3.9m,屋面层构架梁层高为6.0m;门诊楼为地下1层地上4层,建筑高度为23.75m,地下室层高为5.4m,1、4层层高为4.8m,2、3层层高为4.5m;行政楼为地上4层,建筑高度为17.Onu本工程各
4、责任主体单位:建设单位:XX县中医院;代建代管单位:XX发展投资集团有限公司;设计单位:XX工程技术股份有限公司;地勘单位:XX建设工程设计院有限公司;监理单位:XX建设集团有限公司;总承包单位:XX冶集团有限公司;生产单位:XX电梯有限公司;安装单位:XXXXX电梯有限公司。序号楼栋名称结构形式建筑层数建筑高度(m)建筑面积(Itf)1地下室混凝土框架、剪力墙-IF-5.9/-6.211699.572行政楼混凝土框架4F17.153620.593后期保障用房混凝土框架IF5.45509.824门诊医技楼混凝土框架4F/-1F18.625509.85住院楼混凝土框架10F/-1F42.5353
5、70.45L2电扶梯基本概况1.2.1门诊医技楼电扶梯基本概况4层门诊医技楼,耐火等级一级,总建筑面积:25466.57nf,总建筑高度为19.4mo大厅左侧为医技楼、右侧为门诊楼。1、4层层高为4.8m;2、3层层高为4.5m。每层设置9部封闭楼梯间、2部自动扶梯及5部电梯,其中2部电梯设置成无障碍电梯。1.2.2住院楼电梯基本概况10层住院楼,耐火等级一级,总建筑面积:35457.2211f,总建筑高度为42.5mo1、4层层高为4.8m;2、3层层高为4.5m;5至10层层高为3.9m。每层设置4部防烟楼梯间、17部电梯,其中6部电梯分别设置成无障碍电梯及消防电梯。1.2.3行政楼电梯基
6、本概况4层行政楼,耐火等级二级,总建筑面积:3680.1711f,总建筑高度为17m。1层层高为4.8m;2至4层层高为3.9m;报告厅层高为5.7u每层设置2部开敞楼梯间、1部电梯,电梯兼做无障碍电梯。电(扶)梯型号对应楼号/栋号台数层站速度XX快速电梯J09024L14、67、1122门诊楼:Ll、L2、L31.4;住院楼:L6、L7、L11L22;载重:1600KG185/5/5停层14(L1L3L4);4/4/4停层14(L2);11/11/11停层110(L6、L7、L11L22)1.6m/sXX快速电梯J090241.5.8门诊楼:L5;住院楼:1.8;载重:100OKG22/2/
7、2厅层11(L5);4/4/4厅层14(L8)1.6m/sXX快速电梯J090241.9.10和23住院楼:L9L10;行政楼:L23;载重:100OKG310/10/10停层1-10(L9);11/11/11停层l10(L10);4/4/4停层14(L23)1.75m/sXX快速电梯J090241.3、4门诊楼:L3l、L32;观光梯;载重:1600KG25/5/5停层14(L3LL32)1.6m/sXX快速电梯090241.2829室内扶梯;梯级宽度:800mm2提升高度4500mm、水平跨距:13000mm;角度:35度(L28L29)0.4m/sXX快速电梯J090241.2427室内
8、扶梯;梯级宽度:800mm4提升高度4800mm、水平跨距:13000mm;角度:35度(L24L27)0.4m/s二、编制依据XX快速电梯有限公司提供的营业设计图。XX快速电梯有限公司提供的安装说明书。国家现行主要规程、规范、标准及法规,主要包括:自动扶梯和自动人行道的制造与安装安全规范GB16899电梯工程施工质量验收标准GB503102002电梯安装验收规范GBTlOO6020H电梯制造与安装安全规范GB7588电梯用钢丝绳GB8903电梯技术条件GB10058电梯试验方法GB10059交流电梯电动机通用技术条件GB12974三、施工计划与准备3.1施工管理及作业人员配备本工程劳动力随施
9、工进度的人员配备情况详见劳动力安排计划表。序号工种人数备注1现场负责人1持证上岗2起重工3持证上岗3电工1持证上岗4电焊工1持证上岗5安全员1持证上岗6司机2持证上岗7安装工人4持证上岗注:本计划表是以每班八小时工作制为基础编制的。3.2进度计划电梯安装工程施工进度计划受土建和装修工程施工进度计划的制约,因此将以总体施工进度计划为基础,遵循合理的施工工艺顺序和统筹安排各专业工种施工的原则,密切配合土建等工程做好各项工作,确保材料、机具、人员的及时到位和连续施工,大力开展劳动竞赛活动,激励生产工人的积极性,提高劳动生产率,按期完成工程任务。(1)为了协调好整个工程的各项工作,主动紧密配合土建与其
10、它相关工程施工,实现工程施工联合统筹,以便有效地控制施工进度。(2)积极参加工程协调会议,检查计划的执行和落实情况,与各专业工种的工作进度总体协调,及时采取措施,确保防雷接地工程施工进度。(3)做好各项工作,确保材料、机具、人员的及时到位和连续施工。(4)进入施工高峰期,可能会出现现场劳动力不能满足施工进度所需的情况。认真做好各项协调工作,并根据需要调整施工班组人员或采取其它应变措施,确保工程进度。(5)及时做好材料、现场的送检报验工作,保证各道工序的有序进行。3.3设备与材料3.3.1机械设备及检测设备配置3.3.2.1主要起重施工机具准备序号名称规格型号单位数量1卷扬机23T台32钢丝绳1
11、2mm25mm根若干3卷尺7.5m只14起道机IOT只25撬棍/根46地牛16T只87滑车组IOT三门只48龙门架20T只29滑车单片个1510吊链3T5T个811卸口6IoT只253.3.2.2安装机具需用计划序号名称规格数量1扳手全套2套2螺丝刀全套2套3钳子全套4套4橡胶锤/2个5冲击钻/1把6手电钻/1把7手砂轮2号1把8条式水平尺/2把9内六角扳手全套2把10塞尺/4套11游标卡尺3001个12钢卷尺7m4个13直尺水平仪500nun1个14油枪/1把15电焊机/1台16手动葫芦5T4个17油压千斤顶5T1个18万用表/1个19扶手带拉钩/2个20卷扬机/2台21摇表500200OV
12、2只22水准仪/1台23测距仪/1台24噪声仪/1台3.3.2.3技术准备(1)充分熟悉相关图纸及设计要求;(2)根据图纸要求准备相关规范图集等技术资料;(3)编制技术交底。3.3.2.4设备及进场计划设备的开箱与检查工作,应在施工工序需要的阶段进行,且落实防水、防盗和产品保护措施的前提下,会同业主、监理、等有关方面,到场后开箱。对于外观损坏,缺件须办理有关签证手续。(1)此项工作内容,检查设备外观的完好程度、锈蚀情况,据装箱清单检查零件,部件,附件,备品备件是否齐全,填写设备开箱检查记录单。(2)清点检查时应核实设备的名称,型号和规格,必要时应对照设备图纸进行检查。(3)检阅有关技术资料和出
13、厂合格证,操作说明书,安装技术要求资料。(4)检查设备的外观质量,如有缺陷,损伤和锈蚀,可进行拍照签证,且合同有关方制订相应措施。设备开箱应在施工需要时进行,开箱时应会同甲方有关人员作好检验、清点工作,并作好记录。(5)开箱后的设备或零部件应搬到室内或采取防雨措施,对各类设备或零部件的工作面、啮合面、密封面等要采取防锈、防碰措施。3.4人员准备(1)所有人员施工人员持证上岗。(2)施工人员配备:施工人员主要由起重工,电工、电气焊工、钳工及辅助工构成.安装人员11人。(3)安装人员所要求具备的基本素质:身体健康,年龄在18周岁45周岁之间,适合高空作业,自觉遵守公司及总包单位的劳动纪律,具备特种操作证(电梯),有电梯安装经验、人员数量可根据现场实际情况随时增减。(4)认真贯彻公司有关技术管理规定,严格执行扶梯安装技术规范、标准和操作规程。(5)认真做好技术交底工作,针对每道安装工序进行技术交底,并保证交底工作落到实处。(6)及时处理安装过程中出现的技术问题,随时与公司
