1、国家高速公路LJlo标段K119+112涵洞基底换填(抛石挤淤)施工技术方案编制:审批:*责任公司*年*月K119+112涵洞基底换填(抛石挤淤)施工方案一、分项工程概况K119112涵洞为1-4.00mx4.Oonl钢筋混凝土盖板涵,2009年7月28日基坑开挖后经触探试验,设计基底标高以下3.0米内其基底承载力均不能满足设计要求(250kpa).经业主、设计、监理、施工各方现场会勘,确定采用砂砾石换填2.5米,再往下根据地质情况采用块石挤淤。二、施工准备1、人员:主要管理人员及施工作业人员见后“主要管理人员及施工作业人员表”主要管理人员及施工作业人员表姓名职务和工种人数进场时间备注合计25

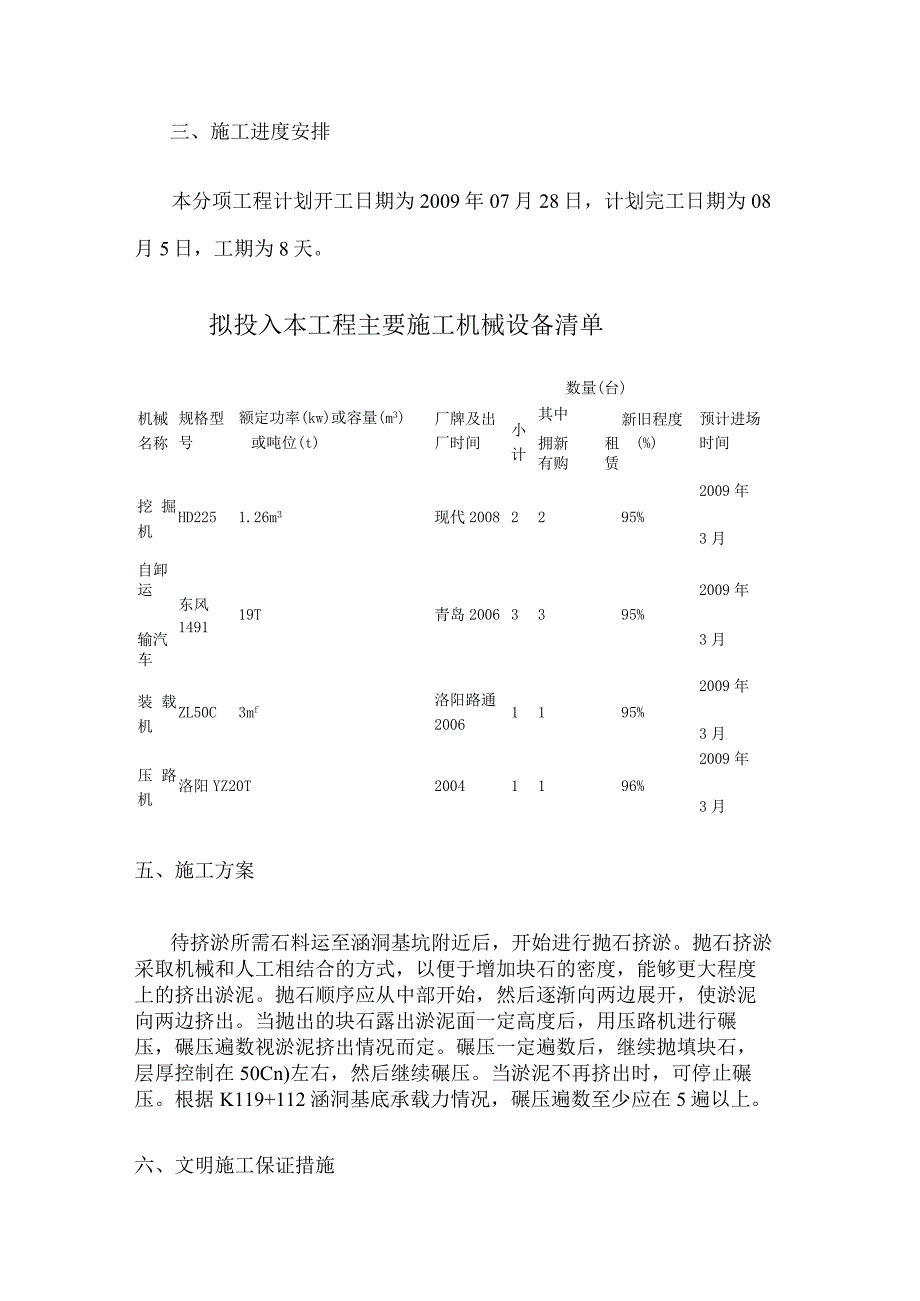

2、2、机械:挖机已投入使用,石料运输车已到位。3、材料:片石等原材料已准备充分并满足设计和规范要求。4、作业条件:该通道的便道畅通。三、施工进度安排本分项工程计划开工日期为2009年07月28日,计划完工日期为08月5日,工期为8天。拟投入本工程主要施工机械设备清单数量(台)机械名称规格型号额定功率(kw)或容量(m3)或吨位(t)厂牌及出厂时间小计其中拥新租新旧程度(%)预计进场时间有购赁挖掘机HD2251.26m3现代20082295%2009年3月自卸运东风14912009年输汽19T青岛20063395%3月车装载机ZL50C3mf洛阳路通20061195%2009年3月压路机洛阳YZ2

3、0T20041196%2009年3月五、施工方案待挤淤所需石料运至涵洞基坑附近后,开始进行抛石挤淤。抛石挤淤采取机械和人工相结合的方式,以便于增加块石的密度,能够更大程度上的挤出淤泥。抛石顺序应从中部开始,然后逐渐向两边展开,使淤泥向两边挤出。当抛出的块石露出淤泥面一定高度后,用压路机进行碾压,碾压遍数视淤泥挤出情况而定。碾压一定遍数后,继续抛填块石,层厚控制在50Cn)左右,然后继续碾压。当淤泥不再挤出时,可停止碾压。根据K119+112涵洞基底承载力情况,碾压遍数至少应在5遍以上。六、文明施工保证措施1、认真贯彻国家关于文明施工的要求,推行现代管理方法,科学组织施工,做好施工现场的各项管理

4、工作。2、机械按规定的位置行驶和停放,不得任意侵占场内其它位置。3、保证现场道路的畅通,排水系统处于良好的使用状态,保持场容场貌整洁,随时清理建筑垃圾,在车辆、行人通行地方施工应设置施工标志。4、在施工场地设置围挡,非施工人员不得擅自进入施工现场。5、施工现场必须做到挂牌施工和管理人员佩卡上岗。十、环境保护措施:(1)、大气环境保护对施工现场临时道路为泥结石路面,要经常洒水润湿,减少道路扬尘。清理垃圾时运输车辆必须加以覆盖,防止道路遗洒。垃圾必须分拣分别处理。(2)、施工噪声、振动控制在施工过程中尽量采用低噪音和消声减震措施,并严格限制作业时间。(3)、完工清场的环境保护措施完工清场工作由负责本段工程的责任人执行,监督、检查完工清场工作情况,并将完工清场工作过程记录归档。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
