《桥梁上下部结构部分施工工艺的设计设计.docx》由会员分享,可在线阅读,更多相关《桥梁上下部结构部分施工工艺的设计设计.docx(9页珍藏版)》请在第壹文秘上搜索。

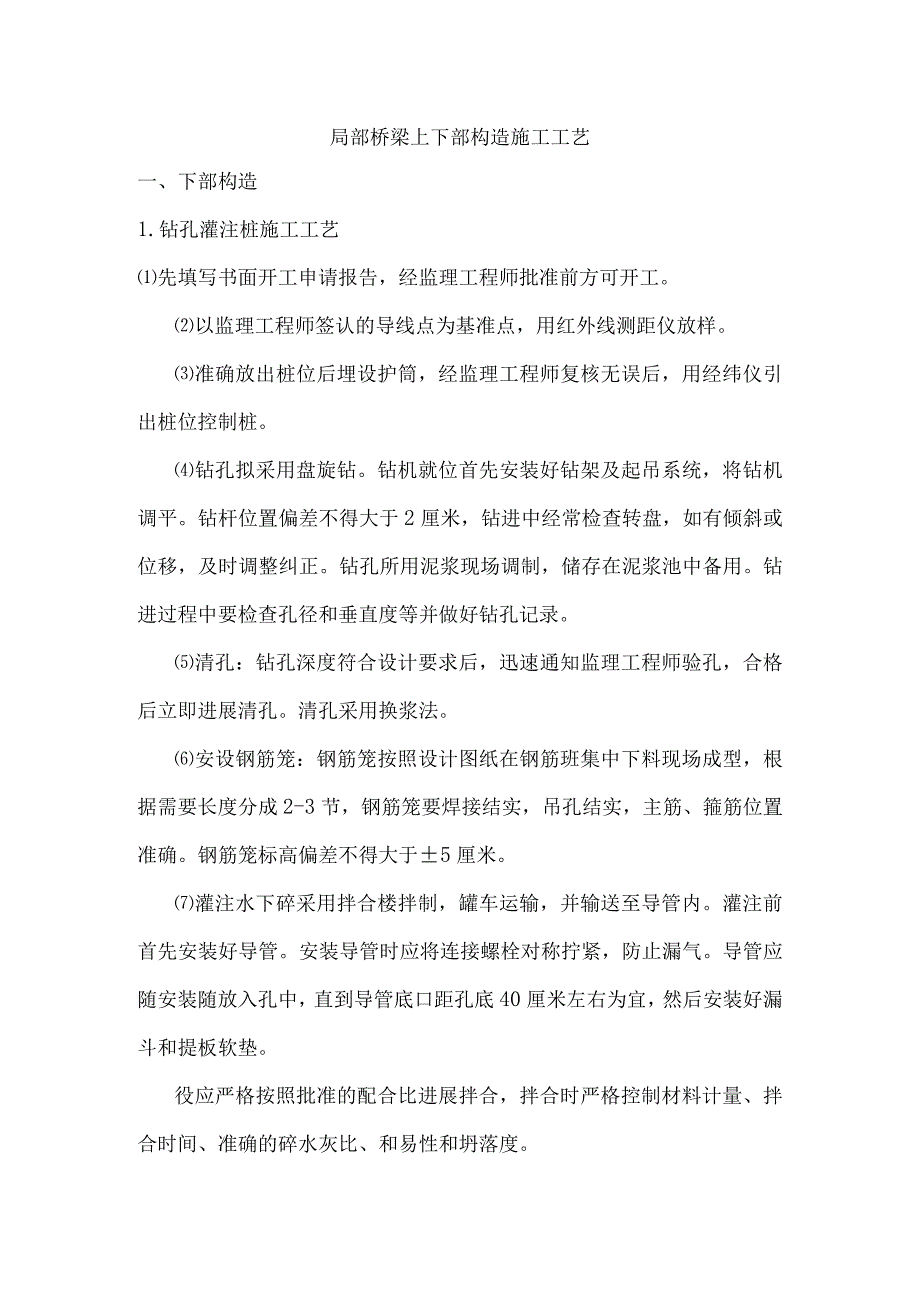

1、局部桥梁上下部构造施工工艺一、下部构造1.钻孔灌注桩施工工艺先填写书面开工申请报告,经监理工程师批准前方可开工。以监理工程师签认的导线点为基准点,用红外线测距仪放样。准确放出桩位后埋设护筒,经监理工程师复核无误后,用经纬仪引出桩位控制桩。钻孔拟采用盘旋钻。钻机就位首先安装好钻架及起吊系统,将钻机调平。钻杆位置偏差不得大于2厘米,钻进中经常检查转盘,如有倾斜或位移,及时调整纠正。钻孔所用泥浆现场调制,储存在泥浆池中备用。钻进过程中要检查孔径和垂直度等并做好钻孔记录。清孔:钻孔深度符合设计要求后,迅速通知监理工程师验孔,合格后立即进展清孔。清孔采用换浆法。安设钢筋笼:钢筋笼按照设计图纸在钢筋班集中

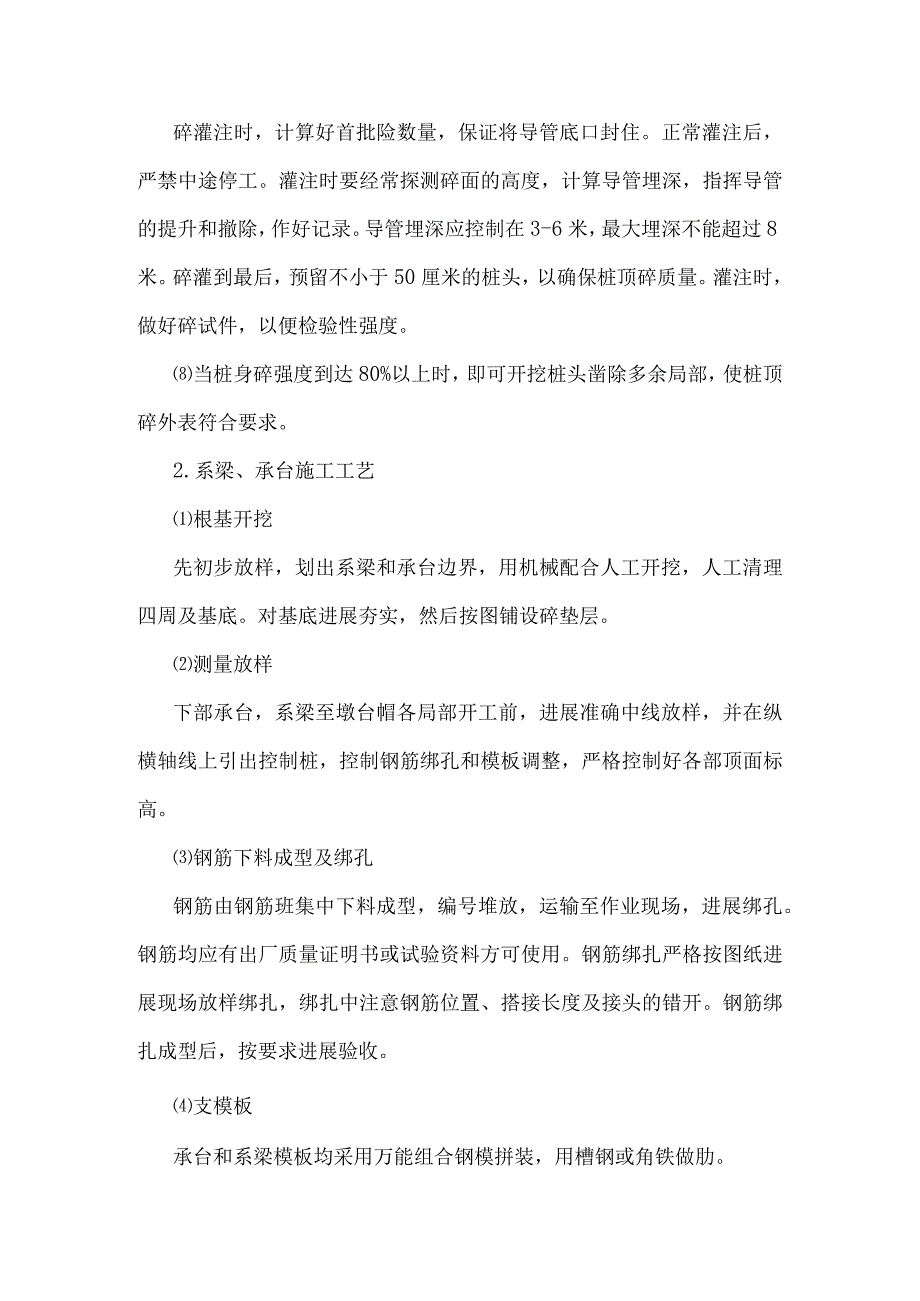

2、下料现场成型,根据需要长度分成2-3节,钢筋笼要焊接结实,吊孔结实,主筋、箍筋位置准确。钢筋笼标高偏差不得大于5厘米。灌注水下碎采用拌合楼拌制,罐车运输,并输送至导管内。灌注前首先安装好导管。安装导管时应将连接螺栓对称拧紧,防止漏气。导管应随安装随放入孔中,直到导管底口距孔底40厘米左右为宜,然后安装好漏斗和提板软垫。役应严格按照批准的配合比进展拌合,拌合时严格控制材料计量、拌合时间、准确的碎水灰比、和易性和坍落度。碎灌注时,计算好首批险数量,保证将导管底口封住。正常灌注后,严禁中途停工。灌注时要经常探测碎面的高度,计算导管埋深,指挥导管的提升和撤除,作好记录。导管埋深应控制在3-6米,最大埋
3、深不能超过8米。碎灌到最后,预留不小于50厘米的桩头,以确保桩顶碎质量。灌注时,做好碎试件,以便检验性强度。当桩身碎强度到达80%以上时,即可开挖桩头凿除多余局部,使桩顶碎外表符合要求。2.系梁、承台施工工艺根基开挖先初步放样,划出系梁和承台边界,用机械配合人工开挖,人工清理四周及基底。对基底进展夯实,然后按图铺设碎垫层。测量放样下部承台,系梁至墩台帽各局部开工前,进展准确中线放样,并在纵横轴线上引出控制桩,控制钢筋绑孔和模板调整,严格控制好各部顶面标高。钢筋下料成型及绑孔钢筋由钢筋班集中下料成型,编号堆放,运输至作业现场,进展绑孔。钢筋均应有出厂质量证明书或试验资料方可使用。钢筋绑扎严格按图

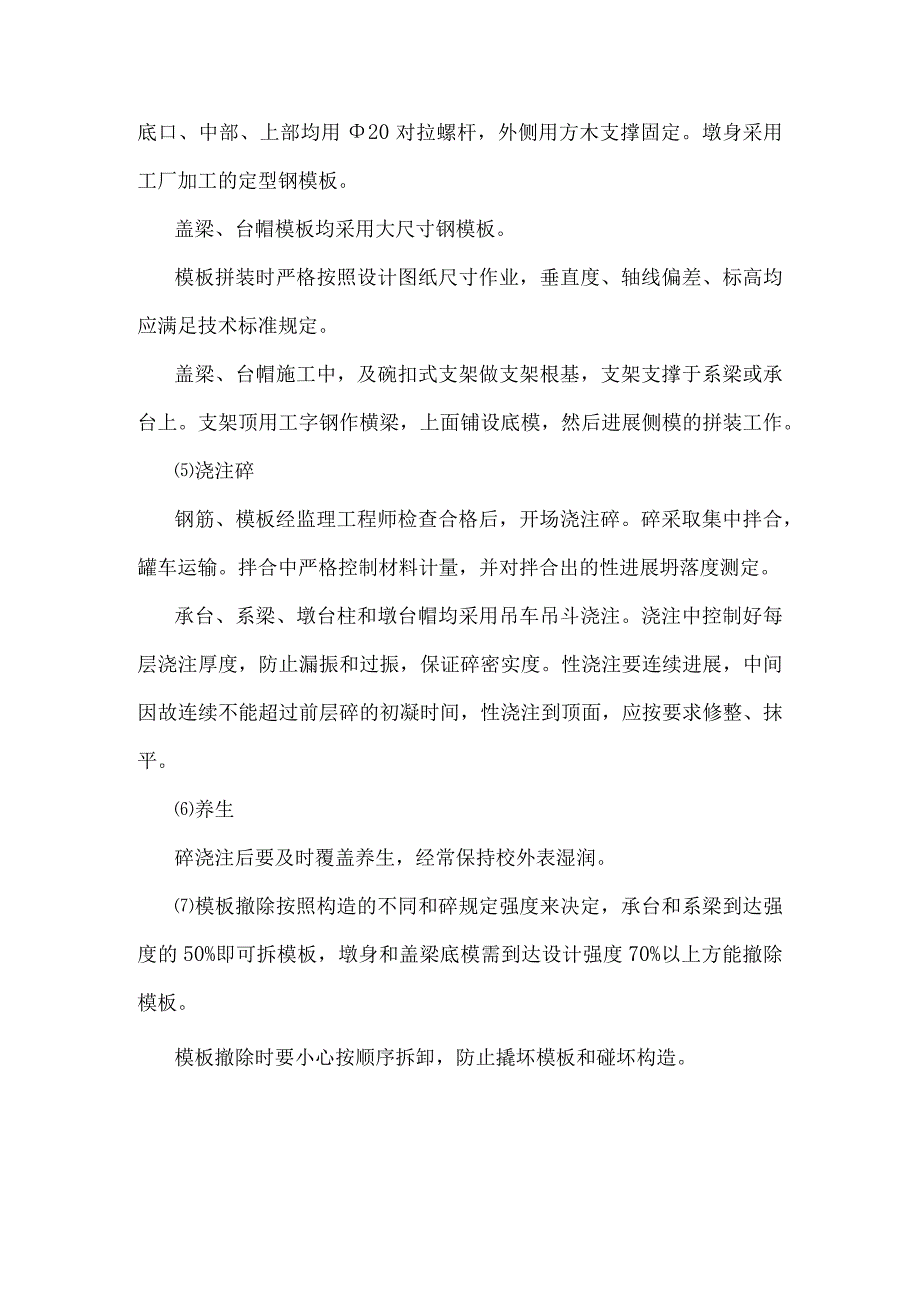

4、纸进展现场放样绑扎,绑扎中注意钢筋位置、搭接长度及接头的错开。钢筋绑扎成型后,按要求进展验收。支模板承台和系梁模板均采用万能组合钢模拼装,用槽钢或角铁做肋。底口、中部、上部均用20对拉螺杆,外侧用方木支撑固定。墩身采用工厂加工的定型钢模板。盖梁、台帽模板均采用大尺寸钢模板。模板拼装时严格按照设计图纸尺寸作业,垂直度、轴线偏差、标高均应满足技术标准规定。盖梁、台帽施工中,及碗扣式支架做支架根基,支架支撑于系梁或承台上。支架顶用工字钢作横梁,上面铺设底模,然后进展侧模的拼装工作。浇注碎钢筋、模板经监理工程师检查合格后,开场浇注碎。碎采取集中拌合,罐车运输。拌合中严格控制材料计量,并对拌合出的性进展
5、坍落度测定。承台、系梁、墩台柱和墩台帽均采用吊车吊斗浇注。浇注中控制好每层浇注厚度,防止漏振和过振,保证碎密实度。性浇注要连续进展,中间因故连续不能超过前层碎的初凝时间,性浇注到顶面,应按要求修整、抹平。养生碎浇注后要及时覆盖养生,经常保持校外表湿润。模板撤除按照构造的不同和碎规定强度来决定,承台和系梁到达强度的50%即可拆模板,墩身和盖梁底模需到达设计强度70%以上方能撤除模板。模板撤除时要小心按顺序拆卸,防止撬坏模板和碰坏构造。二、上部构造1.后张法预应力空心板梁空心板梁预制施工工艺首先规划预制厂地,平整压实,处理好场地地基,按设计图纸铺设板梁底模。由钢筋班按图纸下料,制作钢筋,运到现场,
6、在底板上按设计位置绑扎。波纹管用机械卷制,按设计长度连接,接头处用胶带缠牢,防止漏浆,按设计位置安放并牢结实定。板梁蕊模采用定购橡胶蕊模,内充空气,用定位钢筋将其固定。蕊模安放前要进展充气检查,保证不漏气。模板采用大型钢模板整体拼装,模板侧模应支撑结实,尺寸准确,保证顺直,上、下都要用螺栓拉牢,保证不变形,不漏浆。板梁碎采用500L以上强制式拌合机现场拌制,小翻斗车运输,人工输送入模,浇注彼时应注意浇注顺序和厚度,振捣时应避开波纹管和橡胶蕊模,防止因振捣不当而使胶囊上浮、变形。板梁位浇注后应进展收浆抹面,并在定浆后进展二次抹面、拉毛。掌握好抽出蕊模的时间,及时将橡胶蕊模抽出洗净。板梁浇注后及时
7、覆盖养生,保证险的湿度。到一定强度后撤除模板,碎强度到达100%时穿钢绞线,用两端张拉法进展张拉,用校正好的千斤顶张拉,张拉顺序如下:Of初拉力f L05FK(持荷5分钟)f FKFK为张拉力张拉采用应力和伸长量双控。当伸长量超过设计值6%时,应松张预应力,查明原因重新张拉。张拉初值控制在10-25%之间,取10%为拉力,预应力钢材伸长量为初拉力以后测得的伸长量,加初应力时推算伸长值。如有滑丝、继丝应按标准规定处理。压浆机应能制造合格稠度的水泥浆,压浆机必须能以0.7MPa的常压连续作业。压浆停顿时,压浆机要照常循环并搅拌。在泵的全部缓冲板上应装上1.Omm标准孔的筛式滤净器。压浆孔道应保持压
8、力。压浆必须充满所有的波纹管。按要求封锚,到强度后即可起吊出底模板。预应力空心板梁安装吊装前对桥位现场进展认真地平整压实。板梁安装采用2台30t吊车,两端同时吊装,用拖挂车运输。板梁安装注意梁体位置摆放准确,支座安装正确,并使支座与板梁接触密实结实。桥面铺装桥面铺装前需现浇板梁间接缝磴并连接钢索张拉压浆后,才能进展桥面施工。绑扎桥面钢筋网,测量桥面控制标高,支模板,空压机清理板梁上杂物,并洒水湿润板梁。桥面铺装为连续钢筋混凝土,碎在拌和站集中拌和,罐车运输,泵车输送至桥面,插入式振捣器和平板振捣器振捣,行夯刮平。桥面铺装要控制好桥面碎标高和平整度,误差不大于10mm,施工中在桥面钢筋上安放行夯
9、钢管轨道,每隔三米测量一控制点,确保桥面标高,平整度和横坡度,桥面碎一定要进展二次收浆、拉毛,及时喷洒养生剂或其他方式养生以防开裂。2.现浇钢筋碎箱梁第合同段共有现浇箱梁座,均为钢筋混凝土现浇箱梁。钢筋混凝土箱梁施工工艺根基处理:箱梁施工前,首先将桥跨处场地推平、碾压,压实度到达95%以上,个别软弱地基填以灰或砂砾,分层夯实,确保地基承载能力200KN/平方米。然后根据支架设计间距放出支架根基位置,上铺5厘米细砂,在细砂上沿横桥向铺设钢板桩,钢板桩口朝上,做为支架条形根基。箱梁模板支架采用碗扣式满堂支架,支架在纵向每隔L2米布设一道,横桥向在底板处间距L3米,腹板下0.3米,翼缘板处1.5米。
10、支架下部为螺旋调整底杆,顶端为螺旋调整顶托,长度分别为50厘米。碗扣支架搭设后,均有纵横向连杆,保证支架构造稳定。支架顶端用50型轻轨做为横梁。箱梁底模采用钢柜架式大型底模,上镶4厘米木板,木板上铺2毫米厚钢板,在支架搭设好后,根据桥轴线对支架进展调整,然后安装箱梁底模,并进展轴线和标高调整,均满足要求后再安装箱梁侧模板,侧模板从梁一端顺序安装,要求接缝严密,相邻模板接缝平整。箱梁侧模板采用柜架上镶高强防水胶合板,以确保箱梁外观质量,箱梁内模均采用木支架,组合钢模板和木模板拼装。支架、模板预压:用相当于浇筑段箱梁重量的80%对支架模板进展预压,以消除支架体系的非弹性压缩。待此非弹性压缩稳定后即
11、撤除预压。钢筋由钢筋班下料成型,先绑扎底板钢筋,再绑扎横隔板和腹板钢筋,绑扎定位结实后,支内腹板模板和堵头模板,经驻地监理工程师中间检查合格后,方可浇筑碎。第一次浇注碎至腹板与翼缘板接合处,是指底板、腹板和横隔板的碎,碎在浇注中,采用拌合楼集中拌制、6立方米罐车运输,碎泵车输送入模,插入式振捣器振捣,在浇注腹板时,要掌握好浇注厚度,浇注顺序由一端向另一端斜坡式浇注,振捣时要控制好时间,不要振坏模板。和翼缘板接合处要抹平,使二次浇注接头整齐美观。浇注后应及时养生。撤除内腹板模板,安装箱顶板底模,构造体系为钢(木)支撑组合钢模,在顺桥向每箱室零弯距点外顶板上予开一天窗,以便撤除和取出箱体顶板底模。
12、绑扎顶板钢筋,设置控制碎面顶面标高点,经驻地监理工程师检查合格后,浇注第二次碎。浇注顶板碎时在顶板钢筋上布设行夯轨道,控制顶板标高,顶板外表一定要进展二次收浆抹面,拉毛,及时养生,防止大面积裂缝。在箱梁砂到达80%设计强度以后,撤除内外模板支架体系。最后对于天窗采用吊模板,焊接钢筋网,用碎封死天窗口。3.后张法预应力T梁第合同段预应力T梁桥,为减少运输拟在桥头设预制厂。梁预制首先规划预制场地,平整压实,处理好场地地基,按设计要求铺设底模,并在底模两侧埋设支撑模板的锚桩。由钢筋班按图纸下料,制作钢筋,运到现场,在底板上设计位置绑扎。波纹管用机械加工好,按设计长度连接,接头处用胶带缠牢,防止漏浆,
13、按设计位置安放并结实定位。模板采用工厂加工钢模板整体拼装,并在模板上设计安装附着式振捣器,上下口用螺栓拉紧,侧模支撑要结实,尺寸要准确,保证不变形、不漏浆。T梁碎采用25m7h强制式拌合站现场拌制,小翻斗车运输,人工输送入模,浇注时应特别注意腹板处的碎浇注,掌握好附着式振捣器和插入式振捣器的振捣,保证不出现蜂窝麻面,不损坏波纹管。梁顶面要进展二次抹面、拉毛,并及时复盖养生。其它预应力施工各工序与前面介绍的一样。方案铺设15个底模,加工5套侧模,预应力双龙门架起吊移梁。T梁吊装T梁吊装拟采用双导梁、龙门架吊装。其步骤为:a.根据T梁重量设计导梁和龙门架、蝴蝶架,准备用具雷片拼装导梁和龙门架,导梁
14、长45米。蝴蝶架用型钢加工。b.根据设计图纸在桥头拼装导梁、龙门架,加工蝴蝶架。C.在桥孔搭设导梁临时支墩,在墩台两侧搭设跨墩龙门支架。d.用卷扬机滚筒拖拉导梁就位。e.在桥头引道和导梁上铺设枕木轻轨。f.用蝴蝶架托龙门架就位。g.桥头预制厂用龙门架起吊T梁,装平车,卷扬机拖梁上桥。h.桥上龙门架起吊,横移就位T梁。i.导梁位置T梁先吊放在两侧已吊好的梁上。j.拖移导梁到前方第二孔。k.安装就位原导梁位置处T梁。1.铺设桥上枕木、轻轨。m.用蝴蝶架把龙门架移到第二孔。n.第二孔吊梁方法现第一孔一样,依此类推。T梁吊好后要支撑结实,并连接起来。桥面铺装支桥墩横隔梁和两T梁翼缘板之间的模板,绑孔钢筋,浇注碎。吊梁前现浇处混凝土应凿毛,浇碎前应湿润。绑扎桥面钢筋网,测量桥面控制标高,支模板,空压机清理梁上杂物,并洒水湿润梁面。桥面铺装为连续钢筋碎,住在拌和站集中拌合,罐车运输,泵车输送至桥面,插入式振捣器和平板振捣器振捣,行夯刮平。桥面铺装要控制好桥面碎标高和平整度,误差不大于IOmm,施工中桥面钢筋上安放行夯钢管轨道,每隔3米测量控制点,确保桥面标高、平整度和横坡度,桥面碎一定要进展二次收浆、拉毛,及时喷洒养生剂以防开裂。
