生态园河道开挖方案.docx

上传人:p** 文档编号:894523 上传时间:2024-03-30 格式:DOCX 页数:5 大小:19.43KB
下载 相关 举报
生态园河道开挖方案.docx_第1页
第1页 / 共5页
生态园河道开挖方案.docx_第2页
第2页 / 共5页
生态园河道开挖方案.docx_第3页
第3页 / 共5页
生态园河道开挖方案.docx_第4页
第4页 / 共5页
生态园河道开挖方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《生态园河道开挖方案.docx》由会员分享,可在线阅读,更多相关《生态园河道开挖方案.docx(5页珍藏版)》请在第壹文秘上搜索。

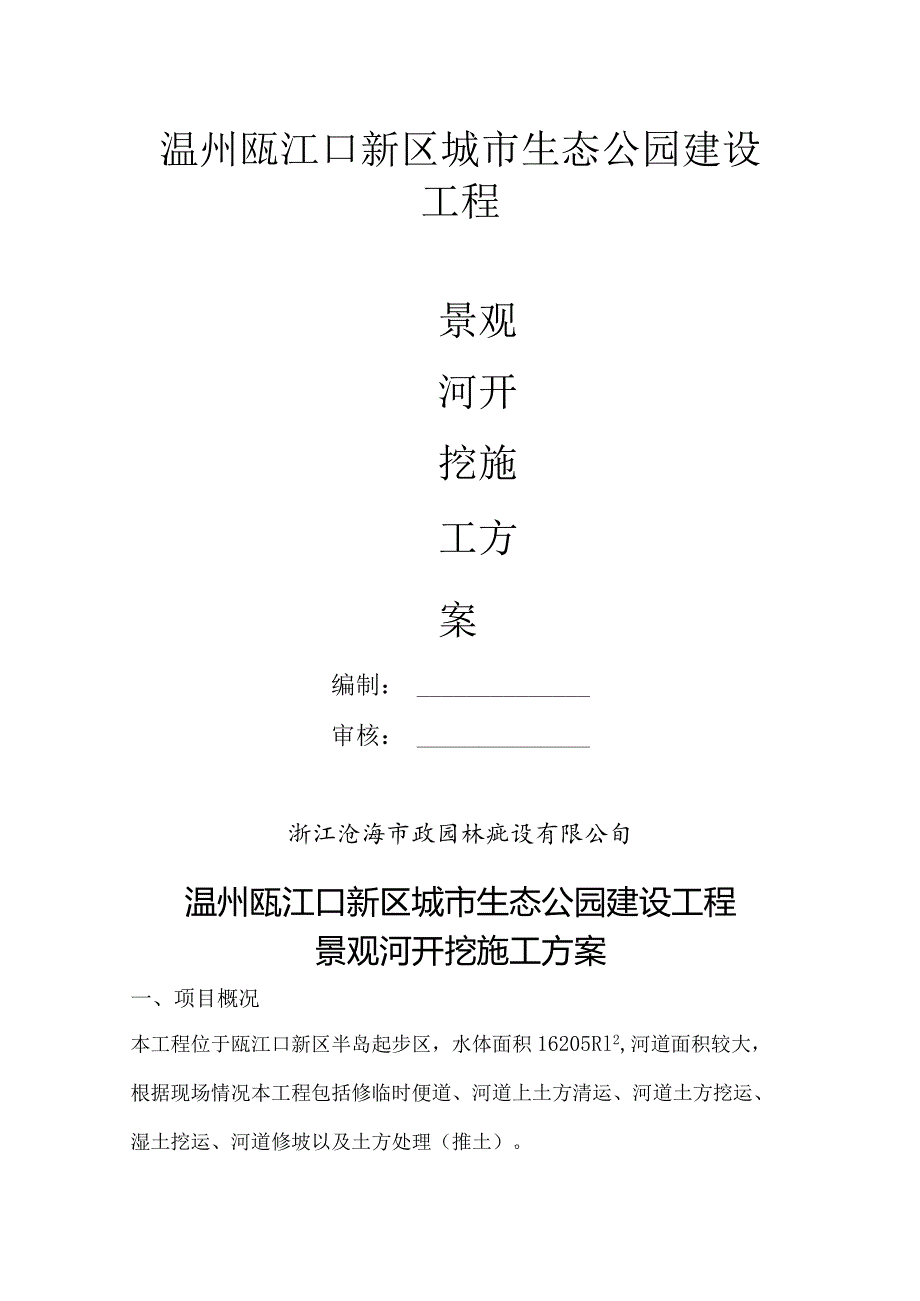

1、温州瓯江口新区城市生态公园建设工程景观河开挖施工方案编制:审核:浙江沧海市政园林疵设有限公旬温州瓯江口新区城市生态公园建设工程景观河开挖施工方案一、项目概况本工程位于瓯江口新区半岛起步区,水体面积16205Rl2,河道面积较大,根据现场情况本工程包括修临时便道、河道上土方清运、河道土方挖运、湿土挖运、河道修坡以及土方处理(推土)。二、施工准备(1)技术准备根据设计图纸和测绘院提供的控制桩及坐标桩号进行复测,并根据桩号坐标放出河道上口边线,需要打桩部位,先打桩后实施然后每20m布置四点,分别为河道边线、河道中线、河道西边线以及与周边绿化带续坡点。会同建设单位、项目管理单位、监理单位、审计单位进行

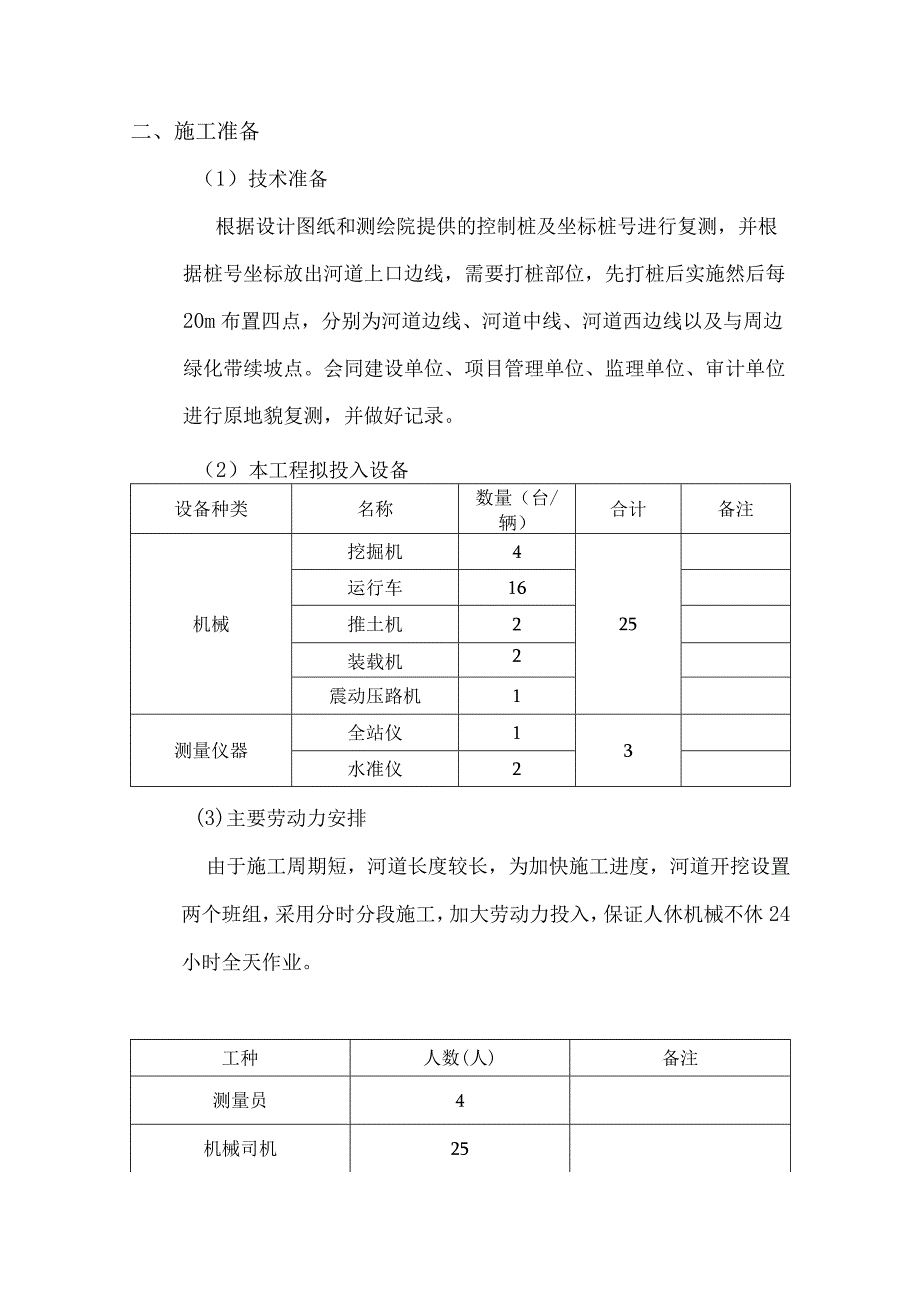

2、原地貌复测,并做好记录。(2)本工程拟投入设备设备种类名称数量(台/辆)合计备注机械挖掘机425运行车16推土机2装载机2震动压路机1测量仪器全站仪13水准仪2(3)主要劳动力安排由于施工周期短,河道长度较长,为加快施工进度,河道开挖设置两个班组,采用分时分段施工,加大劳动力投入,保证人休机械不休24小时全天作业。工种人数(人)备注测量员4机械司机25电工2辅助工8三、施工安排1、 临时便道施工。因河道周围土质疏松,不便于运输,河道开挖前在河道内侧修一条临时便道与河道垂直,距河道南边线6m,临时便道宽度为6m,临时便道分层铺筑每层为20cm,铺筑完用振动压路机进行碾压。2、 河道上土方清运。根

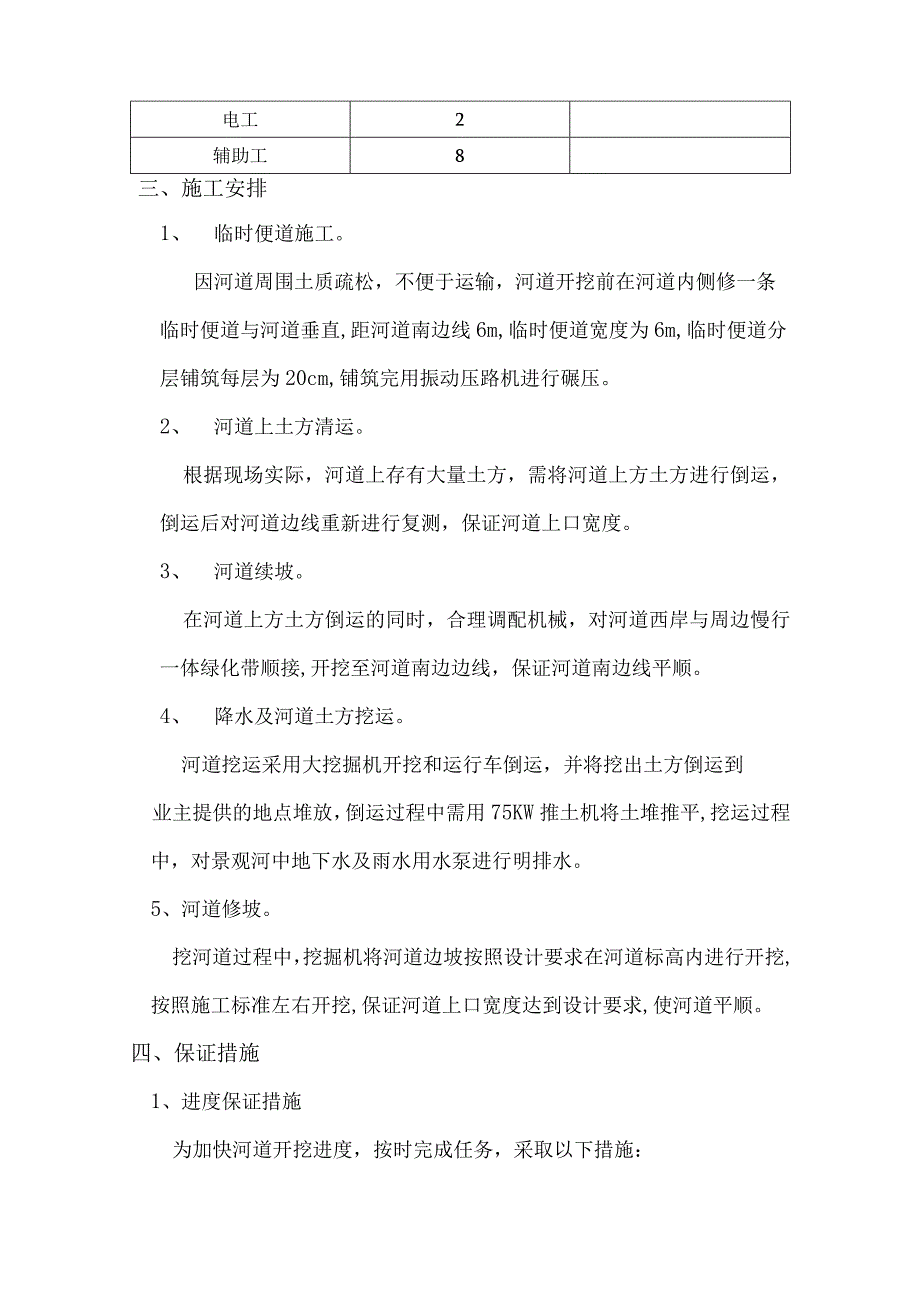

3、据现场实际,河道上存有大量土方,需将河道上方土方进行倒运,倒运后对河道边线重新进行复测,保证河道上口宽度。3、 河道续坡。在河道上方土方倒运的同时,合理调配机械,对河道西岸与周边慢行一体绿化带顺接,开挖至河道南边边线,保证河道南边线平顺。4、 降水及河道土方挖运。河道挖运采用大挖掘机开挖和运行车倒运,并将挖出土方倒运到业主提供的地点堆放,倒运过程中需用75KW推土机将土堆推平,挖运过程中,对景观河中地下水及雨水用水泵进行明排水。5、河道修坡。挖河道过程中,挖掘机将河道边坡按照设计要求在河道标高内进行开挖,按照施工标准左右开挖,保证河道上口宽度达到设计要求,使河道平顺。四、保证措施1、进度保证措

4、施为加快河道开挖进度,按时完成任务,采取以下措施:先进行河道西侧与南侧慢行一体东侧绿化带顺接,然后开挖河道。河道宽度较长,分段进行施工,具体分为两个施工班组,扩大工作面从而加快施工进度。增加机械数量,按标准化工地的标准进行施工,抓时间,抢进度。2、质量保证措施机械开挖应从上而下分层分段依次进行,严格按照河道边线开挖,严禁超挖,掏挖。河道开挖过程中不间断24小时降水,防止因停止降水导致河道边坡塌方。及时对河道开挖高程进行复测,在开挖过程中做到边开挖、边修坡。3、安全保证措施机械施工要派专职人员进行指挥,和负责道路交通指挥,在转弯和道口派专人指挥并设警示牌。对职工经常进行安全生产教育和法制教育,每周至少进行一次安全生产大检查,将一切事故隐患消灭在萌芽状态中。遇有线杆、管线等障碍物时,对线杆及管线周围做出标志并保护,及时与设计、建设单位协商。严禁机械在开挖边坡及坡顶运行频繁,避免由于人为因素增加荷载导致河道滑坡。浙江沧海市政园林建设有限公司

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
