《预应力施工安全技术交底三级.docx》由会员分享,可在线阅读,更多相关《预应力施工安全技术交底三级.docx(5页珍藏版)》请在第壹文秘上搜索。

1、民洛高速公路安全技术交底记录一级二级三级工程口班组承包单位:湖南交通建设有限责任公司合同段:2交底工序或工程名称预应力施工交底时间参加对象及人数张拉工共人交底人交底地点记录人交底内容:一、一般要求监理单位:江苏泰康技术咨询编号:1、进入现场必须遵守安全生产六大纪律。2、张拉设备操作工必须经过安全技术培训,经考核确认合格后,方可上岗。3、张拉作业前,构造混凝土强度应到达设计文件或施工组织设计的规定值。4、预应力筋(束)必须按照设计规定的控制应力值进展张拉,严禁超控制应力张拉。5、施加预应力的机具设备、锚具、夹具、连接器和预应力钢丝、钢绞线或钢筋应相互匹配。6、预应力钢筋张拉应由具有施工经历的施工

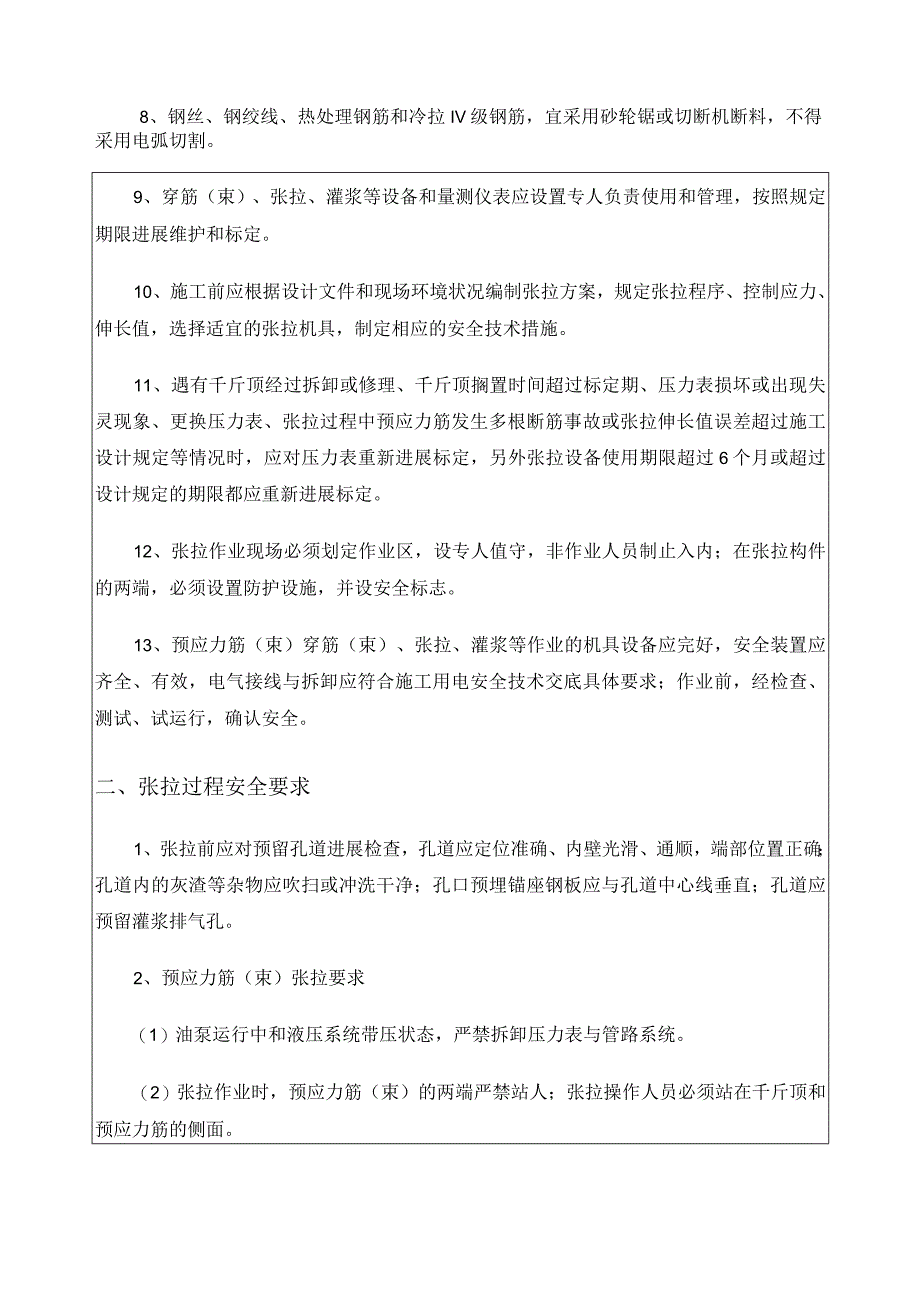

2、技术人员主持;张拉作业应由作业组长统一指挥。7、预应力筋(束)张拉作业,应按照设计或施工组织设计规定的顺序,分阶段、分部位对称张拉。8、钢丝、钢绞线、热处理钢筋和冷拉IV级钢筋,宜采用砂轮锯或切断机断料,不得采用电弧切割。9、穿筋(束)、张拉、灌浆等设备和量测仪表应设置专人负责使用和管理,按照规定期限进展维护和标定。10、施工前应根据设计文件和现场环境状况编制张拉方案,规定张拉程序、控制应力、伸长值,选择适宜的张拉机具,制定相应的安全技术措施。11、遇有千斤顶经过拆卸或修理、千斤顶搁置时间超过标定期、压力表损坏或出现失灵现象、更换压力表、张拉过程中预应力筋发生多根断筋事故或张拉伸长值误差超过施
3、工设计规定等情况时,应对压力表重新进展标定,另外张拉设备使用期限超过6个月或超过设计规定的期限都应重新进展标定。12、张拉作业现场必须划定作业区,设专人值守,非作业人员制止入内;在张拉构件的两端,必须设置防护设施,并设安全标志。13、预应力筋(束)穿筋(束)、张拉、灌浆等作业的机具设备应完好,安全装置应齐全、有效,电气接线与拆卸应符合施工用电安全技术交底具体要求;作业前,经检查、测试、试运行,确认安全。二、张拉过程安全要求1、张拉前应对预留孔道进展检查,孔道应定位准确、内壁光滑、通顺,端部位置正确;孔道内的灰渣等杂物应吹扫或冲洗干净;孔口预埋锚座钢板应与孔道中心线垂直;孔道应预留灌浆排气孔。2
4、、预应力筋(束)张拉要求(1)油泵运行中和液压系统带压状态,严禁拆卸压力表与管路系统。(2)张拉作业时,预应力筋(束)的两端严禁站人;张拉操作人员必须站在千斤顶和预应力筋的侧面。(3)油泵运行过程中,严禁操作工离开岗位;需要离开岗位时,必须停顿油泵运行,并切断油路和电源。(4)张拉作业中发生异常响声或发现断丝、锚楔滑移和碎裂时,必须停顿张拉,查明原因,待采取处理措施后,方可恢复张拉。(5)张拉作业应按施工设计规定逐级、缓慢、均匀地升压加荷至设计或施工组织设计规定的控制伸长值和控制张拉吨位的压力表读数范围内。(6)安装张拉设备时,对于直线预应力筋(束),应使张拉力的作用线与孔道中心线重合;对于曲
5、线预应力筋(束)应使张拉力的作用线与孔道中心线末端的切线重合。(7)采取应力控制方法张拉时,应校核预应力筋(束)的伸长值;如实际伸长大于计算值10%或小于计算值5%,应停顿张拉,待查明原因并采取措施调整后,方可继续张拉。(8)张拉过程中,应逐根量测预应力筋(束)的伸长值和观测张拉吨位相应压力表读数,当伸长值和压力表读数与施工组织设计规定的控制值出入较大时,应停顿张拉,待查明原因并采取措施调整后,方可继续张拉。(9)张拉作业完毕后,应尽快灌浆。3、穿预应力筋(束)要求(1)穿筋(束)时,送人端筋(束)应保持水平状态,直至穿筋(束)到位。(2)穿引器或穿束机引线时,另一端作业人员应站在孔道口侧面接
6、应,制止站在孔口正前方作业。(3)穿筋束)过程中,出现拖拉力过大或卡阻现象时,应立即停顿穿筋(束),待查明原因并采取措施消除后,方可继续进展;严禁强拉硬拽。(4)穿筋(束)使用卷扬机、穿束机械时,应安装在稳固的基座上并埋设结实的地锚;卷扬机、穿束机操作人员的作业位置应能看清拖动引线,不能直视时,应专设信号工并明确联络信号。4、孔道灌浆要求(1)灌浆应连续进展,不得中断。(2)灌浆时,张拉孔道预留排气孔应通畅。(3)灌注水泥浆材料、配比应符合设计或施工组织设计的要求。(4)孔道灌浆过程中,严禁随意踩踏、敲击锚头和外露预应力筋(束)。(5)注浆过程中遗洒的残渣、废液和注浆管排除的废水,应及时清理、妥善处理。(6)灌浆过程和关闭排气孔或出浆口时,,操作人员应佩戴防护镜,避开孔口方向作业。(7)灌浆过程中,设备出现故障或注浆管堵塞需要检修、处理时,必须停机、断电和卸压后,方可进展。处理注浆管堵塞时,严禁将管口对向人或设备、设施。(8)灌浆应由孔道最低处的灌浆孔开场压浆,灌浆初始压力不宜超过O.IMPa;灌浆应逐级、缓慢升压至设计或施工组织设计规定的控制压力,不得超过控制压力灌浆。承受交底人签名:
