沥青混凝土超薄磨耗层施工方案.docx

上传人:p** 文档编号:906134 上传时间:2024-04-01 格式:DOCX 页数:9 大小:23.62KB
下载 相关 举报
沥青混凝土超薄磨耗层施工方案.docx_第1页
第1页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第2页
第2页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第3页
第3页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第4页
第4页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第5页
第5页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第6页
第6页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第7页
第7页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第8页
第8页 / 共9页
沥青混凝土超薄磨耗层施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《沥青混凝土超薄磨耗层施工方案.docx》由会员分享,可在线阅读,更多相关《沥青混凝土超薄磨耗层施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

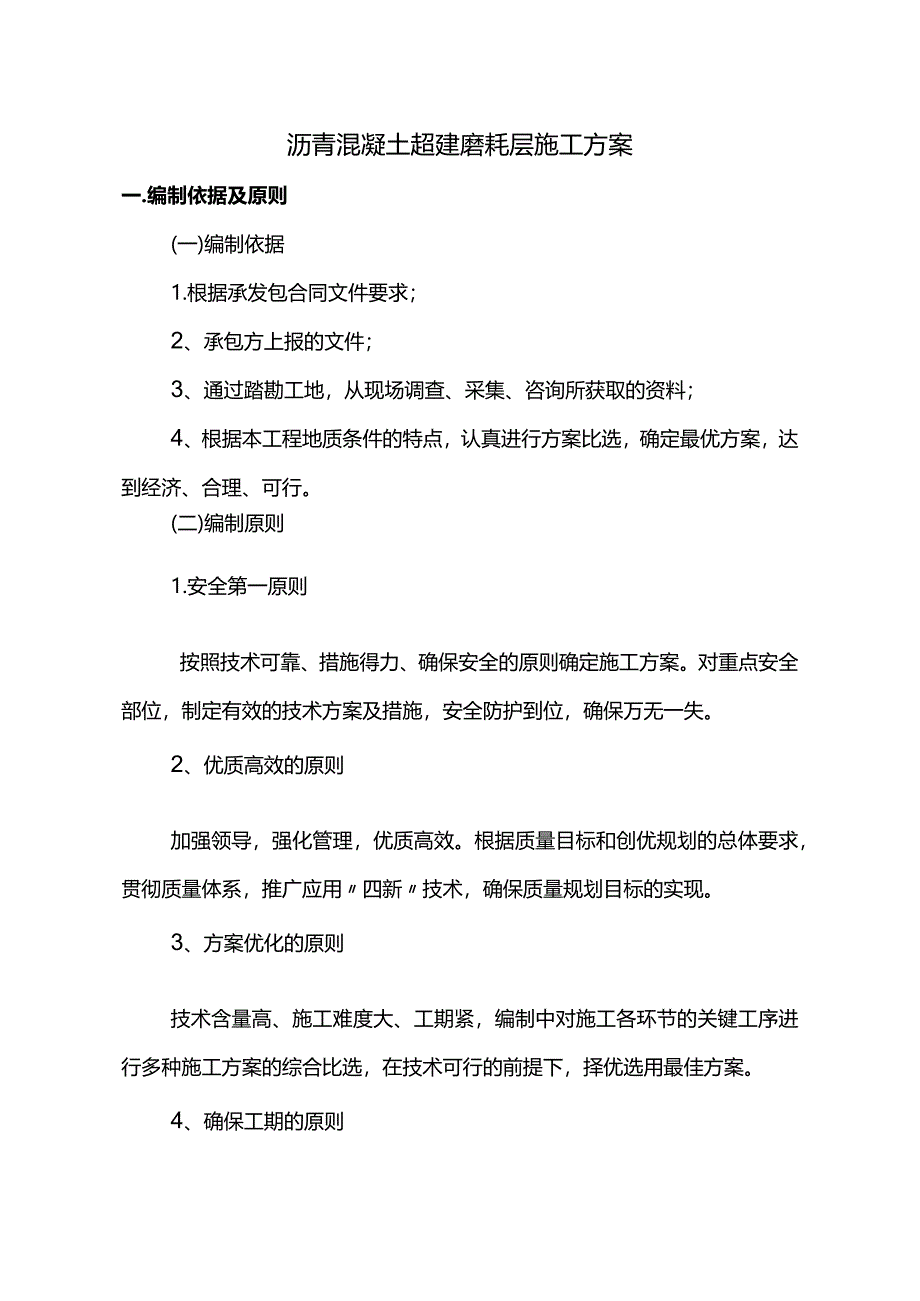

1、沥青混凝土超建磨耗层施工方案一.编制依据及原则(一)编制依据1.根据承发包合同文件要求;2、承包方上报的文件;3、通过踏勘工地,从现场调查、采集、咨询所获取的资料;4、根据本工程地质条件的特点,认真进行方案比选,确定最优方案,达到经济、合理、可行。(二)编制原则1.安全第一原则按照技术可靠、措施得力、确保安全的原则确定施工方案。对重点安全部位,制定有效的技术方案及措施,安全防护到位,确保万无一失。2、优质高效的原则加强领导,强化管理,优质高效。根据质量目标和创优规划的总体要求,贯彻质量体系,推广应用四新技术,确保质量规划目标的实现。3、方案优化的原则技术含量高、施工难度大、工期紧,编制中对施工

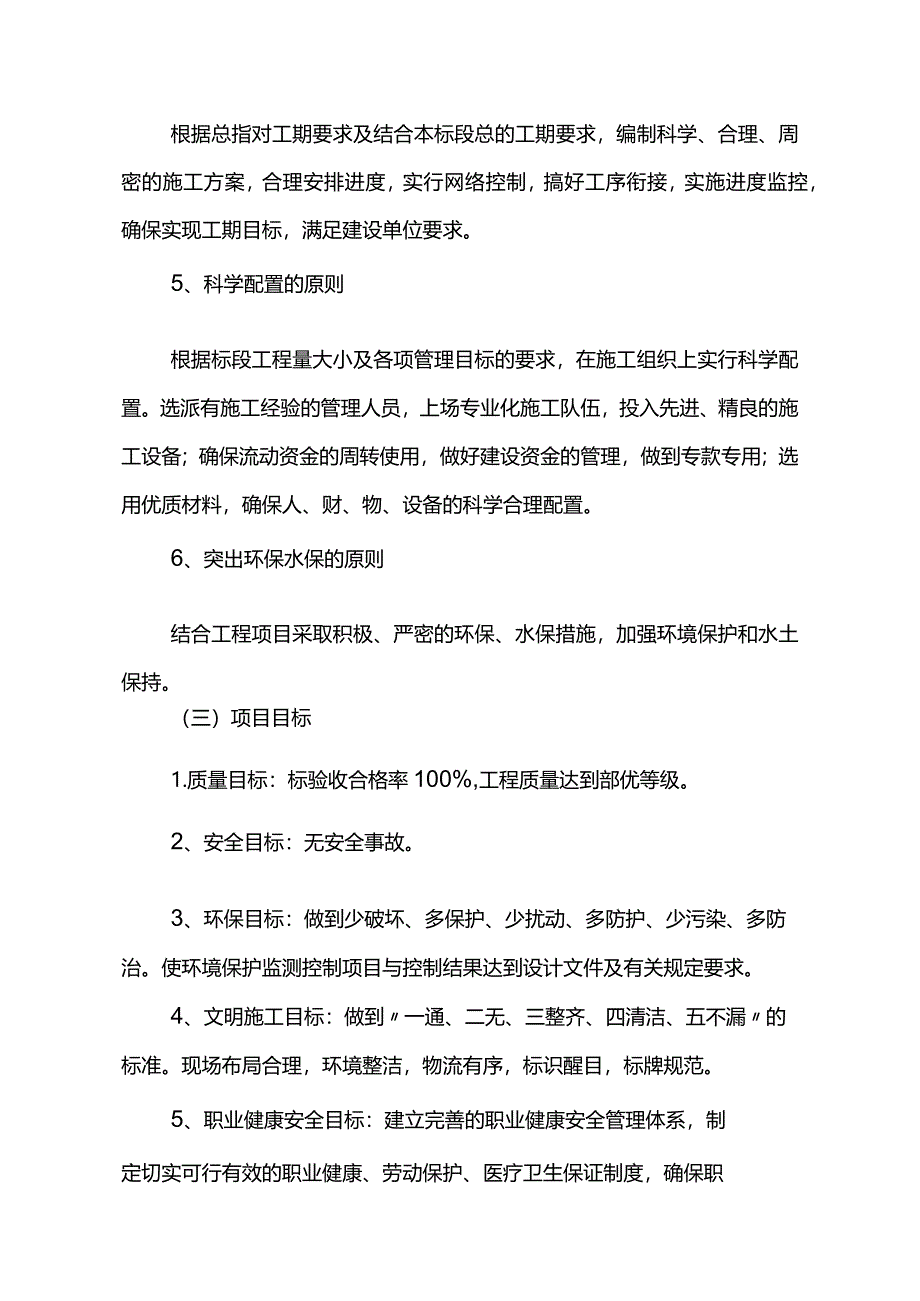

2、各环节的关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。4、确保工期的原则根据总指对工期要求及结合本标段总的工期要求,编制科学、合理、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足建设单位要求。5、科学配置的原则根据标段工程量大小及各项管理目标的要求,在施工组织上实行科学配置。选派有施工经验的管理人员,上场专业化施工队伍,投入先进、精良的施工设备;确保流动资金的周转使用,做好建设资金的管理,做到专款专用;选用优质材料,确保人、财、物、设备的科学合理配置。6、突出环保水保的原则结合工程项目采取积极、严密的环保、水保措施,加

3、强环境保护和水土保持。(三)项目目标1.质量目标:标验收合格率100%,工程质量达到部优等级。2、安全目标:无安全事故。3、环保目标:做到少破坏、多保护、少扰动、多防护、少污染、多防治。使环境保护监测控制项目与控制结果达到设计文件及有关规定要求。4、文明施工目标:做到一通、二无、三整齐、四清洁、五不漏的标准。现场布局合理,环境整洁,物流有序,标识醒目,标牌规范。5、职业健康安全目标:建立完善的职业健康安全管理体系,制定切实可行有效的职业健康、劳动保护、医疗卫生保证制度,确保职工的职业健康。二、沥青混合料运输1.拌和机向运料车放料时,汽车前后移动,分堆装料,以减少粗细集料离析。2、运料车应有良好

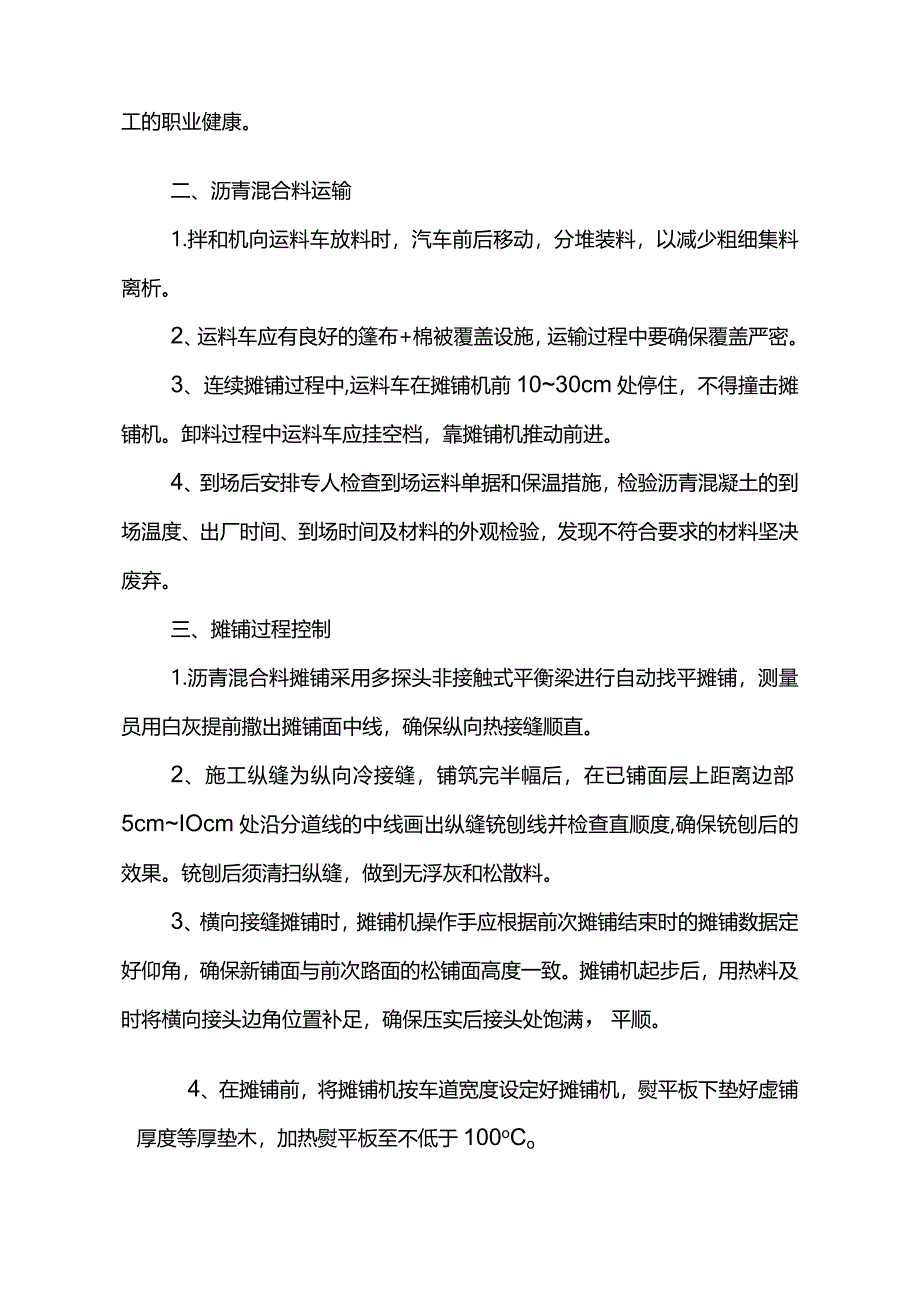

4、的篷布+棉被覆盖设施,运输过程中要确保覆盖严密。3、连续摊铺过程中,运料车在摊铺机前1030cm处停住,不得撞击摊铺机。卸料过程中运料车应挂空档,靠摊铺机推动前进。4、到场后安排专人检查到场运料单据和保温措施,检验沥青混凝土的到场温度、出厂时间、到场时间及材料的外观检验,发现不符合要求的材料坚决废弃。三、摊铺过程控制1.沥青混合料摊铺采用多探头非接触式平衡梁进行自动找平摊铺,测量员用白灰提前撒出摊铺面中线,确保纵向热接缝顺直。2、施工纵缝为纵向冷接缝,铺筑完半幅后,在已铺面层上距离边部5cmIOcm处沿分道线的中线画出纵缝铳刨线并检查直顺度,确保铳刨后的效果。铳刨后须清扫纵缝,做到无浮灰和松散

5、料。3、横向接缝摊铺时,摊铺机操作手应根据前次摊铺结束时的摊铺数据定好仰角,确保新铺面与前次路面的松铺面高度一致。摊铺机起步后,用热料及时将横向接头边角位置补足,确保压实后接头处饱满,平顺。4、在摊铺前,将摊铺机按车道宽度设定好摊铺机,熨平板下垫好虚铺厚度等厚垫木,加热熨平板至不低于100oCo5、沥青混合料到场数量满足连续摊铺要求时,立即组织人员进行摊铺作业。6、摊铺机的摊铺速度保持在56mmin,均匀摊铺,摊铺机料斗内始终保持1/22/3以上的混合料,避免混合料离析,双机梯队作业时,应尽量缩短前后机间距,以20m以内为宜,避免中间纵接缝位置暴露时间过久冷却。7、摊铺机作业时,安排2人负责机

6、前两边清理撒落料,2人负责机后摊铺面两边修整、2人指挥料车。8、施工员随时密切观察摊铺情况,发现局部混合料明显离析和有明显拖痕时,及时组织人员进行处理。初压前,禁止一切人员在刚铺筑完尚未碾压的摊铺面上行走。9、摊铺时,质检员随时检查摊铺厚度,发现问题及时调整。10、为减少混合料温度离析,摊铺机应避免每车一收料斗。11、摊铺厚度的控制:首先保证基面平整,处理到位,没有大于3mm的拥包及车辙,严格按照试验段确定的虚铺系数控制摊铺厚度,摊铺时,保证摊铺速度均匀稳定,不可忽快忽慢。摊铺时利用平衡梁进行等厚摊铺以控制厚度,同时,在接缝和顺桥时利用测量测墩放样控制高程衔接和横坡。四、超蓬磨耗层碾压1.铺筑

7、面碾压分为初压、复压、终压三个阶段,遵循紧跟慢压,高频低幅的原则进行碾压。2、两台同步一体机梯队作业,采用2台双钢轮振动压路(14t)进行初压,去静回振碾压1遍;2台轮胎压路机(3Ot)复压2遍,1台双钢轮振动压路机(IIt)进行终压,静压赶光不少于1遍,彻底消除轮迹印为止。在碾压过程中初压压路机要紧跟摊铺机,压路机的喷水系统应以不粘轮为宜,尽量减少喷水。轮胎压路机在碾压前,要先在胶轮轮胎下垫好彩条布,用植物油对轮胎进行涂刷,确保均匀,不粘轮。3、横向接缝碾压时,采用141压路机横向与缝呈45。角碾压一遍,随后纵向开始正常碾压,然后及时采用3m直尺检测,接缝处平整度不得大于2mm,对于不平整处

8、,及时指挥压路机趁热进行重点碾压。4、纵向接缝碾压时,压路机须先碾压接缝处,碾压轮探出新铺层10cm20cm,纵向碾压一遍后,再碾压与此相邻的新铺层,保证接缝位置挤压密实。5、超薄磨耗层碾压宜按照下表控制。薄层罩面沥青混合料(加碾压助剂)的施工温度范围工序单位温度要求薄层罩面出料控制温度165175(根据施工日气温、风力等确定)薄层混合料运输至现场温度150摊铺温度140初压开始温度135复压开始温度125碾压终了温度706、对碾压顺序、压路机组合、碾压遍数、碾压速度及碾压温度进行专岗管理,做好检查和记录。五、检测在开放交通前,应对超薄磨耗层沥青混合料路面进行摊铺质量检测。检测项目应包括铺筑层

9、厚度、平整度、压实度、构造深度、渗水等重点项目是否符合设计规范要求。六、开放交通当路面表面自然冷却至50。C以下,方可开放交通。七、人员、设备撤场,回收导改设施施工撤场时,按施工先后顺序进行撤场,撤场时车辆直行驶出导改区域,导改区域车辆速度不超过5kmh,待人员设备全部撤离施工现场后,导改人员进行导改设施的回收。八、现场文明施工措施为确保优良工程,施工现场应注意文明施工,尤其该工程施工范围沿线出入口多,施工备受市民关注,文明施工要求极高。施工中要树立良好的企业形象,除遵守有关章程规定外,针对本工程特点还将强调以下几个方面:一、文明施工1.做好经常性文明施工教育工作,制订有针对性的文明施工制度,

10、成立文明生产领导小组,由项目经理任组长,项目副经理、技术负责人任副组长,各部门负责人任组员,负责各项安全文明生产工作,检查督促文明施工情况。2、施工人员上班必须配戴工作牌。3、坚决执行政府三个令,要求民工自觉办理暂住证等有关证件,坚决清退三无人员。4、施工现场采用围挡施工,围挡密封严实、完整、牢固、美观,高度不低于2m,根据现场具体施工情况设置材料、车辆的出入口,主要出入口处设大门,并安排专人负责值班。5、围挡上贴好宣传标语,大门处设置工程标牌,做好向周边单位及过往行人的宣传解释工作,施工过程中不与人发生争执、甚至打架事件,以文明施工的形象出现在市民面前。6、施工中尽量做到先形成新的排水体系,

11、再破坏旧的排水体系,如必须先破坏原有排水体系时,应提前修筑临时便道及下水以维持当地的正常生产与生活。7、临时设施的搭建布置合理、搭设整齐,场地清洁,水、电管线有条不紊。8、现场机具、材料摆放有序。二、确保文明施工的技术组织措施(一)宣里制度1.建立以项目经理为组长的文明工地领导小组。2、建立文明施工的规章制度,责任到班组,落实到人。3、工地生产班组健全特殊工种工人持证上岗。4、将文明施工、环境卫生、消防、安全生产纳入施工组织计划。(二)场容场貌1.工程项目概况牌:标明项目名称、工程规模、投资总额、建设单位、设计单位、施工单位、开竣工日期、监督电话。2、项目管理人员牌:标注项目经理、技术负责人、

12、安全员、质检员、材料员、设备管理员的姓名。3、工地安全纪律牌。4、临时设施排列有序,生活区与施工区严格分开。油库及危险品库距生活区有安全距离,有隔离装置和警示标志,场容场貌整齐、清洁、文明、美观。5、机械设备、车辆定位停置,材料堆放整齐,砂石堆叠有方。6、工地道路通达,排水顺畅,烟尘有控制,噪音不超标。7、工程竣工验收后应在一个月内拆除临时设施,将剩余材料和建筑垃圾清除出场,保证工完料清。(三)工地卫生1.职工生活设施(宿舍、食堂、浴室、厕所)整洁卫生、通风、明亮、牢固、安全。2、严格执行门前场内卫生包干制度,污水不外溢,废气不乱排、杂物不乱放、垃圾不乱倒。三、环境保护1.实行环保目标责任制才

13、巴环保指标以责任书的形式层层分解到项目部有关部门和个人,列入承包合同和岗位责任制。项目经理为环保工作第一责任人。2、组织所有施工人员学习环保知识,提高全体职工的环保意识,并自觉遵守国家和地方所有关于控制环境污染的法律和法规。3、施工中保护好工地环境,加强施工现场的灰尘、噪音等监控工作,晴天安排洒水车对路面洒水湿润,大方量已浇筑尽量避免在午休及夜间九点以后的时间内进行,夜零时后不使用高噪音设备。4、施工渣土合理堆放并及时清运,堆积处采用组合式围挡或砖砌围墙作临时围护,必要时以彩条布覆盖,避免泥土散落,影响道路整洁;生活污水有组织地排入就近下水道,严禁流出施工区域,污染环境。5、土方施工现场的出入口铺设草袋,并安排专人清理汽车轮胎,避免车轮将泥土带入其他道路,影响城市整洁。6、施工时注意对已建城市公用设施的保护,合理安排好该地段范围内的施工组织,将施工对市民正常生活及休闲的影响减至最小。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
