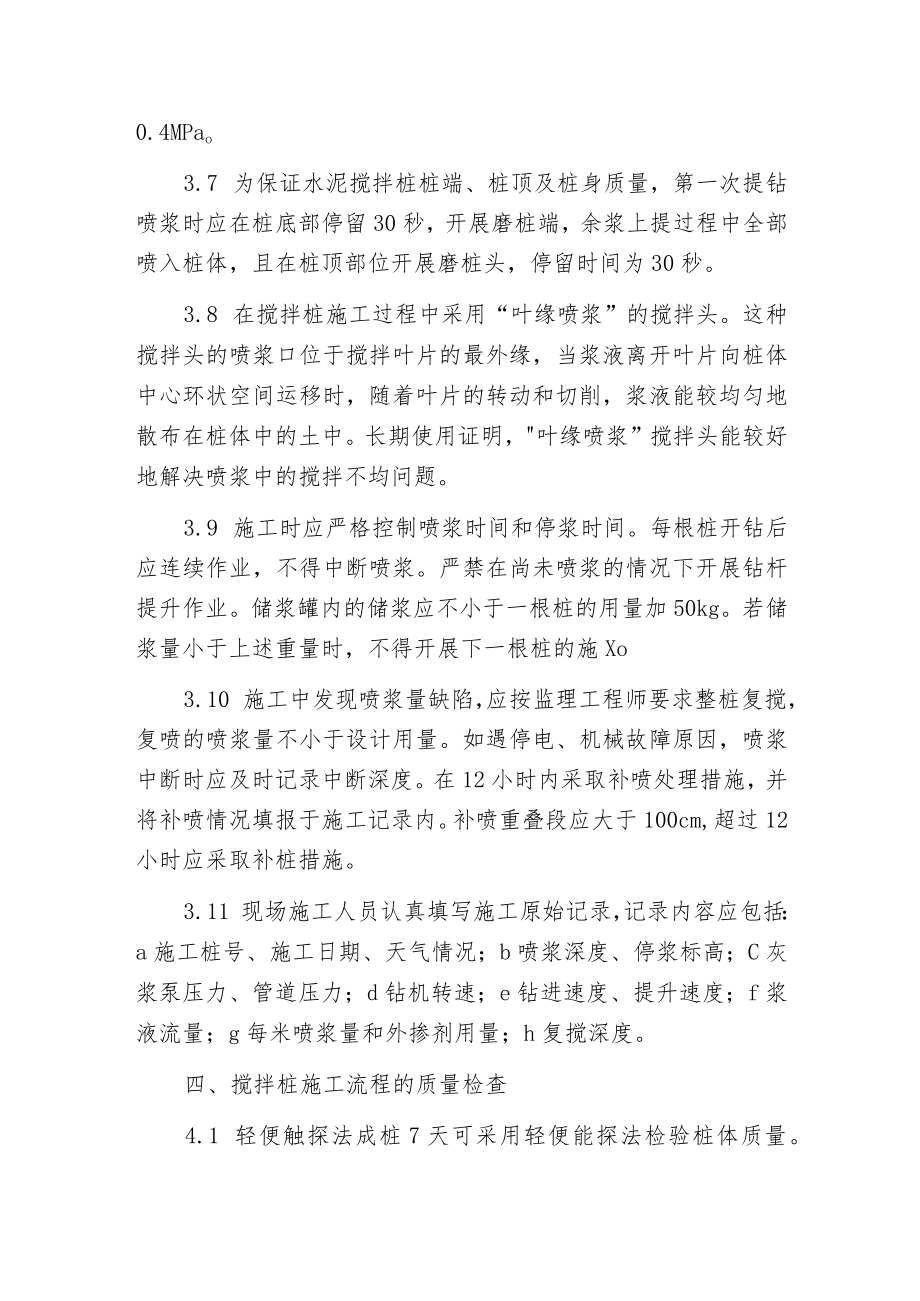

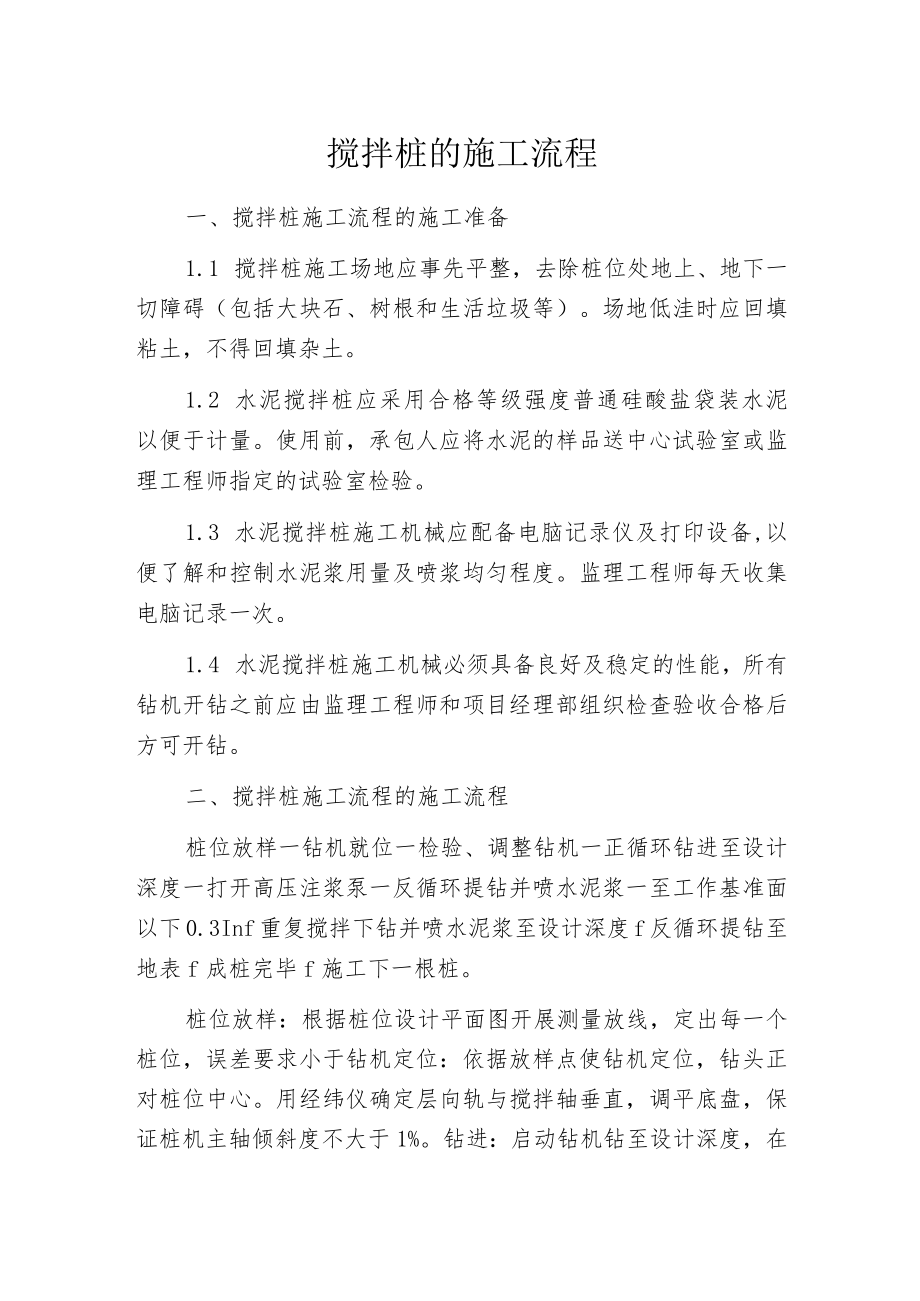

1、搅拌桩的施工流程一、搅拌桩施工流程的施工准备1.1 搅拌桩施工场地应事先平整,去除桩位处地上、地下一切障碍(包括大块石、树根和生活垃圾等)。场地低洼时应回填粘土,不得回填杂土。1.2 水泥搅拌桩应采用合格等级强度普通硅酸盐袋装水泥以便于计量。使用前,承包人应将水泥的样品送中心试验室或监理工程师指定的试验室检验。1.3 水泥搅拌桩施工机械应配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度。监理工程师每天收集电脑记录一次。1.4 水泥搅拌桩施工机械必须具备良好及稳定的性能,所有钻机开钻之前应由监理工程师和项目经理部组织检查验收合格后方可开钻。二、搅拌桩施工流程的施工流程桩位放样一钻

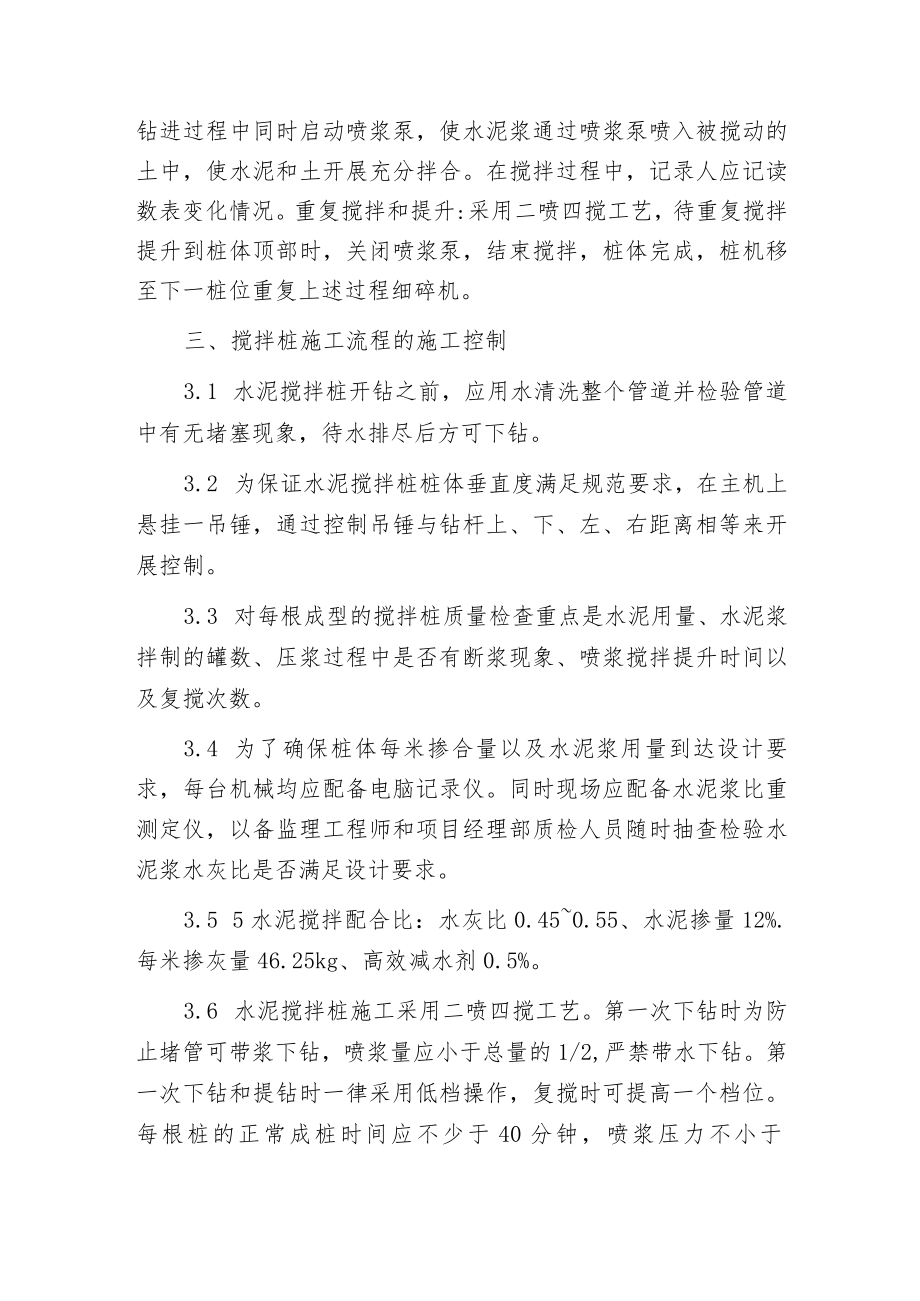

2、机就位一检验、调整钻机一正循环钻进至设计深度一打开高压注浆泵一反循环提钻并喷水泥浆一至工作基准面以下0.3Inf重复搅拌下钻并喷水泥浆至设计深度f反循环提钻至地表f成桩完毕f施工下一根桩。桩位放样:根据桩位设计平面图开展测量放线,定出每一个桩位,误差要求小于钻机定位:依据放样点使钻机定位,钻头正对桩位中心。用经纬仪确定层向轨与搅拌轴垂直,调平底盘,保证桩机主轴倾斜度不大于1%。钻进:启动钻机钻至设计深度,在钻进过程中同时启动喷浆泵,使水泥浆通过喷浆泵喷入被搅动的土中,使水泥和土开展充分拌合。在搅拌过程中,记录人应记读数表变化情况。重复搅拌和提升:采用二喷四搅工艺,待重复搅拌提升到桩体顶部时,关

3、闭喷浆泵,结束搅拌,桩体完成,桩机移至下一桩位重复上述过程细碎机。三、搅拌桩施工流程的施工控制3.1 水泥搅拌桩开钻之前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽后方可下钻。3.2 为保证水泥搅拌桩桩体垂直度满足规范要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来开展控制。3.3 对每根成型的搅拌桩质量检查重点是水泥用量、水泥浆拌制的罐数、压浆过程中是否有断浆现象、喷浆搅拌提升时间以及复搅次数。3.4 为了确保桩体每米掺合量以及水泥浆用量到达设计要求,每台机械均应配备电脑记录仪。同时现场应配备水泥浆比重测定仪,以备监理工程师和项目经理部质检人员随时抽查检验水泥浆

4、水灰比是否满足设计要求。3.5 5水泥搅拌配合比:水灰比0.450.55、水泥掺量12%.每米掺灰量46.25kg、高效减水剂0.5%。3.6 水泥搅拌桩施工采用二喷四搅工艺。第一次下钻时为防止堵管可带浆下钻,喷浆量应小于总量的1/2,严禁带水下钻。第一次下钻和提钻时一律采用低档操作,复搅时可提高一个档位。每根桩的正常成桩时间应不少于40分钟,喷浆压力不小于0.4MPao3.7 为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,开展磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位开展磨桩头,停留时间为30秒。3.8 在搅拌桩施工过程中采用“叶缘喷浆”的搅拌头。这种搅拌

5、头的喷浆口位于搅拌叶片的最外缘,当浆液离开叶片向桩体中心环状空间运移时,随着叶片的转动和切削,浆液能较均匀地散布在桩体中的土中。长期使用证明,叶缘喷浆”搅拌头能较好地解决喷浆中的搅拌不均问题。3.9 施工时应严格控制喷浆时间和停浆时间。每根桩开钻后应连续作业,不得中断喷浆。严禁在尚未喷浆的情况下开展钻杆提升作业。储浆罐内的储浆应不小于一根桩的用量加50kg。若储浆量小于上述重量时,不得开展下一根桩的施Xo3.10 施工中发现喷浆量缺陷,应按监理工程师要求整桩复搅,复喷的喷浆量不小于设计用量。如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。在12小时内采取补喷处理措施,并将补喷情况填报于施

6、工记录内。补喷重叠段应大于100cm,超过12小时应采取补桩措施。3.11 现场施工人员认真填写施工原始记录,记录内容应包括:a施工桩号、施工日期、天气情况;b喷浆深度、停浆标高;C灰浆泵压力、管道压力;d钻机转速;e钻进速度、提升速度;f浆液流量;g每米喷浆量和外掺剂用量;h复搅深度。四、搅拌桩施工流程的质量检查4.1 轻便触探法成桩7天可采用轻便能探法检验桩体质量。用轻便触探器所带勺钻,在桩体中心钻孔取样,观察颜色是否一致,检查小型土搅拌均匀程度、根据轻便触探击数与水泥土强度的关系,检查桩体强度能否到达设计要求,轻便能探法的深度一般不大于4mo4.2 钻芯取样法水泥生产工艺流程成桩完成,对竖向承载的水泥土在90天后、横向承载的水泥土在28天后,用钻芯取样的方法检查桩体完整性,搅拌均匀程度,桩体强度、桩体垂直度。钻芯取样频率为l%1.5%o水泥搅拌桩桩径一般为500MM550MM,最大为600MM,固化剂常用等级强度为32.5/42.5o水泥掺量除块状加固时可用被加固湿土质量的7Q12%外,其余宜为12限20%。加固深度:湿法20m,干法15m。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
