双组份聚氨酯施工设计方案.docx

上传人:p** 文档编号:935837 上传时间:2024-04-21 格式:DOCX 页数:6 大小:22.46KB
下载 相关 举报
双组份聚氨酯施工设计方案.docx_第1页
第1页 / 共6页
双组份聚氨酯施工设计方案.docx_第2页
第2页 / 共6页
双组份聚氨酯施工设计方案.docx_第3页
第3页 / 共6页
双组份聚氨酯施工设计方案.docx_第4页
第4页 / 共6页
双组份聚氨酯施工设计方案.docx_第5页
第5页 / 共6页
双组份聚氨酯施工设计方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《双组份聚氨酯施工设计方案.docx》由会员分享,可在线阅读,更多相关《双组份聚氨酯施工设计方案.docx(6页珍藏版)》请在第壹文秘上搜索。

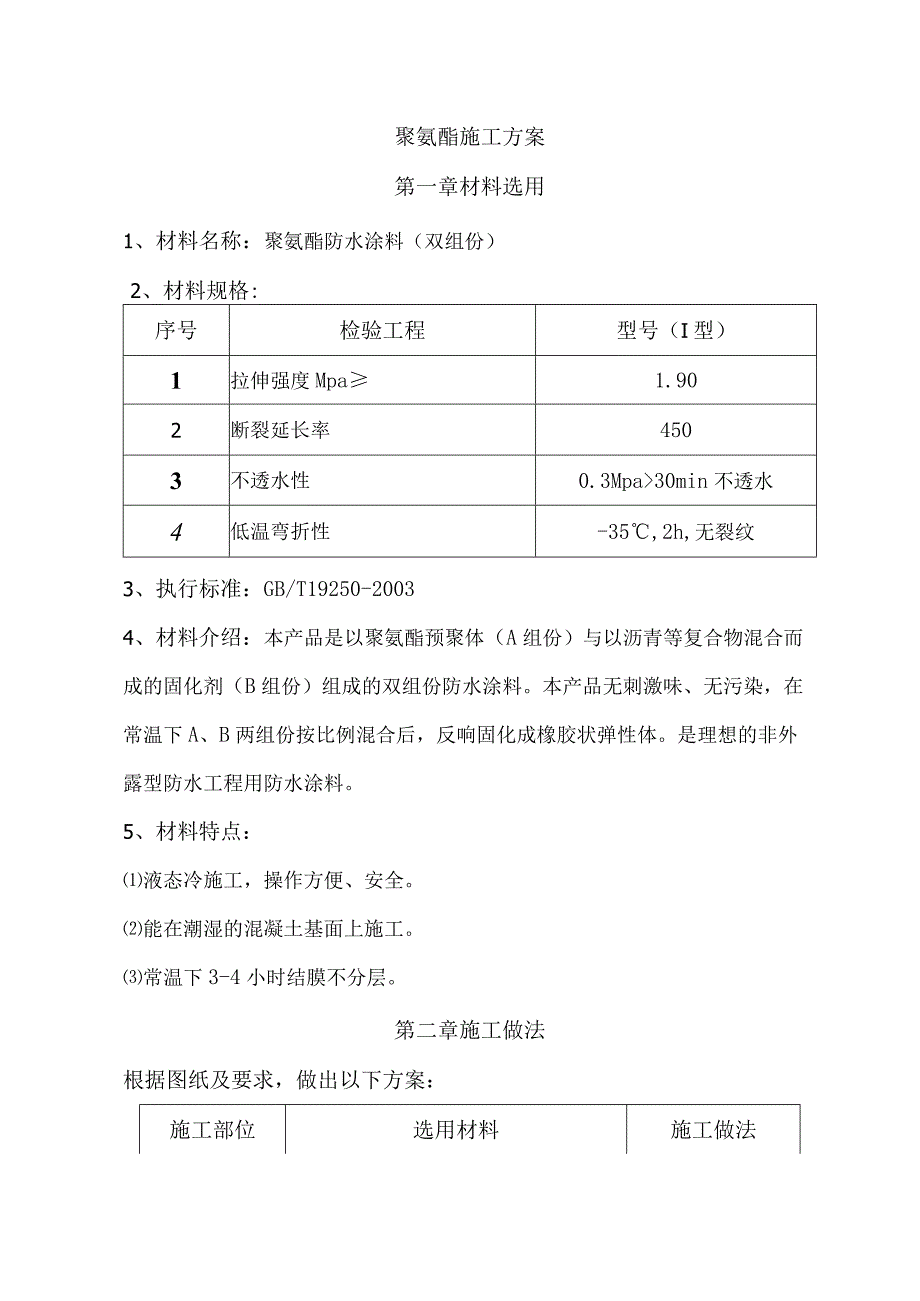

1、聚氨酯施工方案第一章材料选用1、材料名称:聚氨酯防水涂料(双组份)2、材料规格:序号检验工程型号(I型)1拉伸强度Mpa1.902断裂延长率4503不透水性0.3Mpa30min不透水4低温弯折性-35,2h,无裂纹3、执行标准:GB/T19250-20034、材料介绍:本产品是以聚氨酯预聚体(A组份)与以沥青等复合物混合而成的固化剂(B组份)组成的双组份防水涂料。本产品无刺激味、无污染,在常温下A、B两组份按比例混合后,反响固化成橡胶状弹性体。是理想的非外露型防水工程用防水涂料。5、材料特点:液态冷施工,操作方便、安全。能在潮湿的混凝土基面上施工。常温下3-4小时结膜不分层。第二章施工做法根

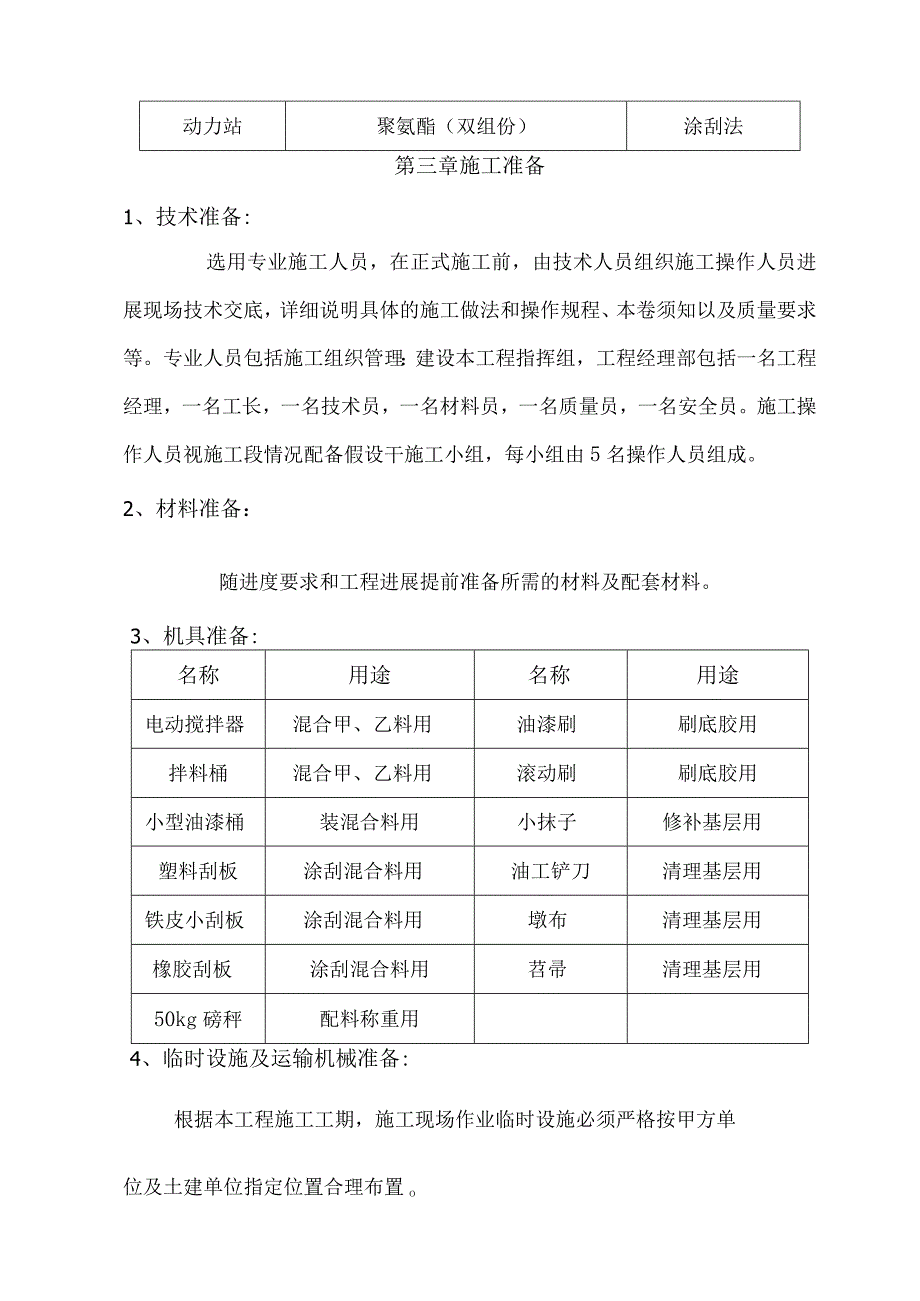

2、据图纸及要求,做出以下方案:施工部位选用材料施工做法动力站聚氨酯(双组份)涂刮法第三章施工准备1、技术准备:选用专业施工人员,在正式施工前,由技术人员组织施工操作人员进展现场技术交底,详细说明具体的施工做法和操作规程、本卷须知以及质量要求等。专业人员包括施工组织管理:建设本工程指挥组,工程经理部包括一名工程经理,一名工长,一名技术员,一名材料员,一名质量员,一名安全员。施工操作人员视施工段情况配备假设干施工小组,每小组由5名操作人员组成。2、材料准备:随进度要求和工程进展提前准备所需的材料及配套材料。3、机具准备:名称用途名称用途电动搅拌器混合甲、乙料用油漆刷刷底胶用拌料桶混合甲、乙料用滚动刷

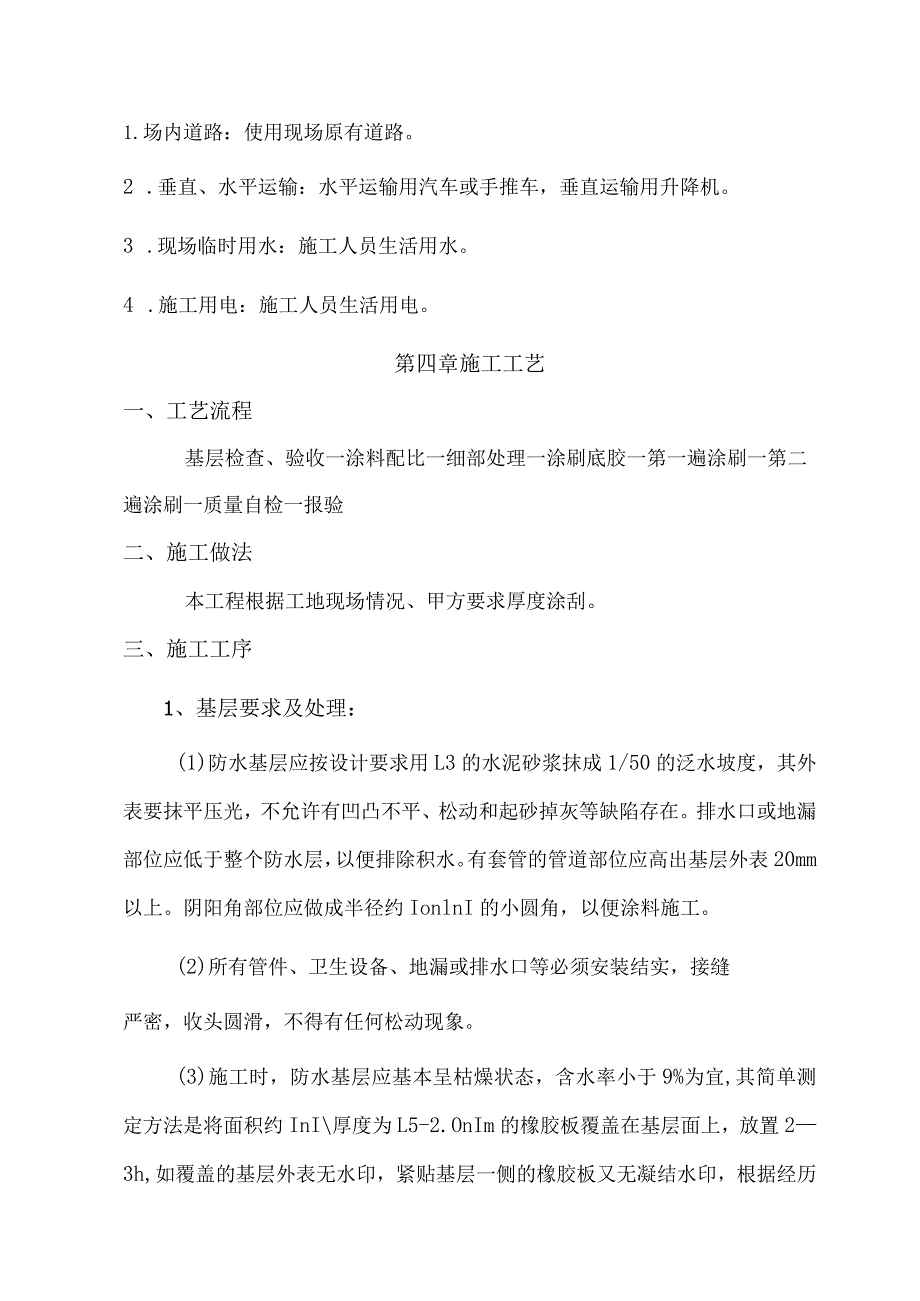

3、刷底胶用小型油漆桶装混合料用小抹子修补基层用塑料刮板涂刮混合料用油工铲刀清理基层用铁皮小刮板涂刮混合料用墩布清理基层用橡胶刮板涂刮混合料用苕帚清理基层用50kg磅秤配料称重用4、临时设施及运输机械准备:根据本工程施工工期,施工现场作业临时设施必须严格按甲方单位及土建单位指定位置合理布置o1.场内道路:使用现场原有道路。2 .垂直、水平运输:水平运输用汽车或手推车,垂直运输用升降机。3 .现场临时用水:施工人员生活用水。4 .施工用电:施工人员生活用电。第四章施工工艺一、工艺流程基层检查、验收一涂料配比一细部处理一涂刷底胶一第一遍涂刷一第二遍涂刷一质量自检一报验二、施工做法本工程根据工地现场情况

4、、甲方要求厚度涂刮。三、施工工序1、基层要求及处理:(1)防水基层应按设计要求用L3的水泥砂浆抹成1/50的泛水坡度,其外表要抹平压光,不允许有凹凸不平、松动和起砂掉灰等缺陷存在。排水口或地漏部位应低于整个防水层,以便排除积水。有套管的管道部位应高出基层外表20mm以上。阴阳角部位应做成半径约IonlnI的小圆角,以便涂料施工。(2)所有管件、卫生设备、地漏或排水口等必须安装结实,接缝严密,收头圆滑,不得有任何松动现象。(3)施工时,防水基层应基本呈枯燥状态,含水率小于9%为宜,其简单测定方法是将面积约InI厚度为L5-2.OnIm的橡胶板覆盖在基层面上,放置23h,如覆盖的基层外表无水印,紧

5、贴基层一侧的橡胶板又无凝结水印,根据经历说明其含水量已小于9%,可以满足施工要求。(4)施工前,先以铲刀和扫帚将基层外表的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清扫干净。对阴阳角、管道根部、地漏和排水口等部位更应认真清理,如发现有油污、铁锈等,要用钢丝刷、砂纸和有机溶剂等将其彻底去除干净。2、涂布底胶:此工序相当于传统沥青防水施工涂刷冷底子油,其目的是隔断基层潮气,防止防水涂膜起鼓脱落;加固基层,提高涂膜与基层的粘结强度,防止涂层出现针眼气孔等缺陷。聚氨酯底胶的配制,将聚氨酯A料与B料按1:2.5(重量比)的比例配合,搅拌均匀,即可使用。涂布施工:小面积的涂布可用油漆刷进展;大面积的涂布

6、,可先用油漆刷蘸底胶在阴阳角、管子根部等复杂部位均匀涂布一遍,再用长把滚刷进展大面积涂布施工。涂胶要均匀,不得过厚或过薄,更不允许露白见底。一般涂布量以0.150.2kg11f为宜。底胶涂布后要枯燥固化24h以上,才能进展下道工序施工。3、防水涂层的配制:根据施工需要用量,将聚氨酯A、B料按1:2.5(重量比)的比例配合后,倒入拌料桶中,用转速为100500rmin的电动搅拌器搅拌5min左右,即可使用。4、第一遍涂层施工:在底胶基本枯燥固化后,用塑料或橡胶刮板均匀涂刮一层涂料,涂刷时要求均匀一致,不得过厚或过薄,涂刮厚度一般以LOmm左右为宜(即涂布量LOkg11f为宜)。开场涂刮时,应根据

7、施工面积大小,形状和环境,统一考虑施工退路和涂刮顺序。5、第二遍涂层施工:在第一层涂层固化24h后,再在其外表刮涂第二遍涂层,涂刮方向必须与第一层的涂刮方向垂直。重涂时间的间隔,由施工时环境温度和涂膜固化的程度(以不粘手为准)来确定,一般不得小于24h,也不宜大于72h。6、自检、报验:施工完成后检查涂层是否到达要求厚度,防水层是否有损坏。防水是否到位。检查确定无误后,通知监理,报验。五、施工本卷须知1、当涂料粘度过大时,不便进展涂刮施工时,可参加少量的二甲苯进展稀释,以降低粘度,参加量不得大于B料的10%。2、当A、B料混合后固化过快,影响施工时,可参加少许磷酸或苯璜酰氯作为缓凝剂,但参加量

8、不得大于A料的0.5%3、当涂膜固化太慢时,影响下道工序时,可参加少许二月硅酸二丁基锡作促凝剂,但参加量不得大于A料的0.3%。4、假设涂刮第一层涂层时24h后仍有发粘现象时,可在第二层涂层施工前,先涂上一些滑石粉,再上人施工,可防止粘脚现象。这种做法对防水工程质量并无影响。5、如涂料粘结在金属工具上固化,清洗困难时,可到指定的安全区点燃烧,将其去除。6、如发现B料有沉淀现象,应搅拌均匀后再使用,以免影响质量。7、涂层施工完毕,尚未达得完全固化时,不允许上人踩踏,否那么将损坏防水层,影响防水工程质量。8、A、B两种材料贮存时应密封,放在阴凉、枯燥、无强日光直晒的场地。9、施工时要使用有机溶剂,故应注意防火、施工人员应采取防护措施(戴手套、口罩、眼镜等),施工现场要求通风良好。10、施工温度宜在0以上。投标单位:河南冠博建筑安装日期:2014年7月20日聚氨酯防水工程施工方案河南冠博建筑安装2014年7月20日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
