《1#楼聚乙烯丙纶防水施工方案1.doc》由会员分享,可在线阅读,更多相关《1#楼聚乙烯丙纶防水施工方案1.doc(26页珍藏版)》请在第壹文秘上搜索。

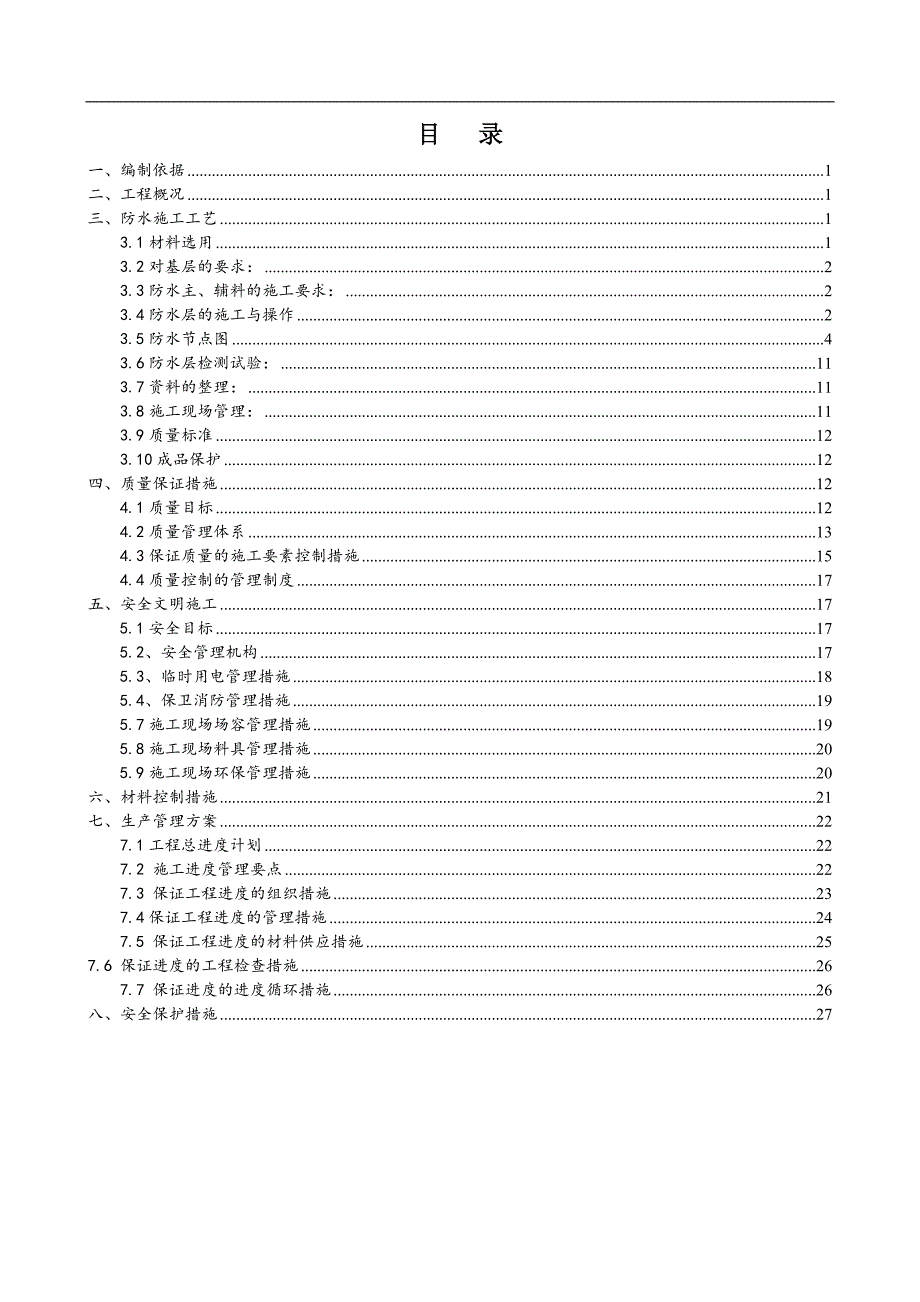

1、目 录一、编制依据1二、工程概况1三、防水施工工艺13.1材料选用13.2对基层的要求:23.3防水主、辅料的施工要求:23.4防水层的施工与操作23.5防水节点图43.6防水层检测试验:113.7资料的整理:113.8施工现场管理:113.9质量标准123.10成品保护12四、质量保证措施124.1质量目标124.2质量管理体系134.3保证质量的施工要素控制措施154.4质量控制的管理制度17五、安全文明施工175.1安全目标175.2、安全管理机构175.3、临时用电管理措施185.4、保卫消防管理措施195.7施工现场场容管理措施195.8施工现场料具管理措施205.9施工现场环保管理

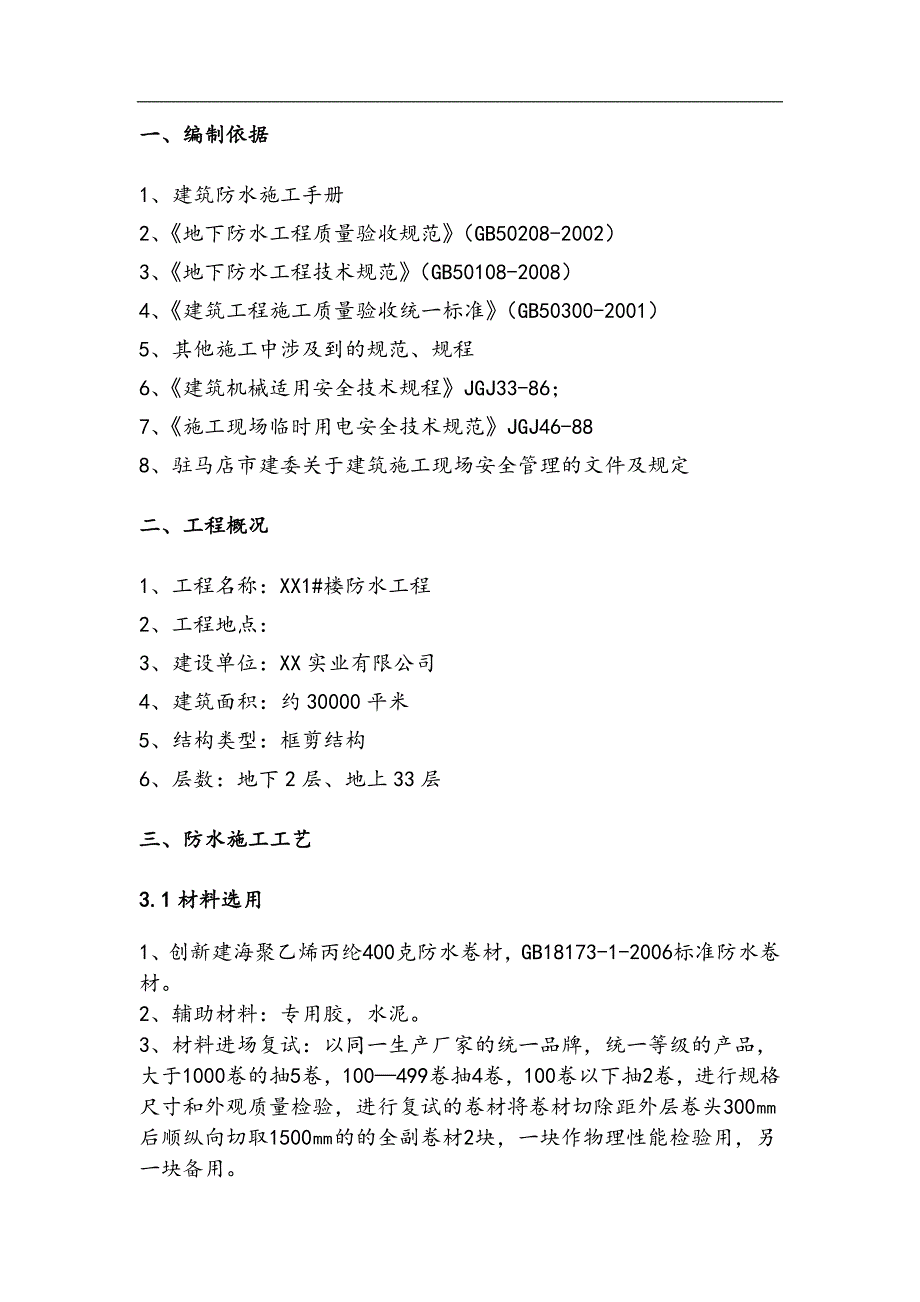

2、措施20六、材料控制措施21七、生产管理方案227.1工程总进度计划227.2 施工进度管理要点227.3 保证工程进度的组织措施237.4保证工程进度的管理措施247.5 保证工程进度的材料供应措施257.6 保证进度的工程检查措施267.7 保证进度的进度循环措施26八、安全保护措施27一、编制依据1、建筑防水施工手册2、地下防水工程质量验收规范(GB50208-2002)3、地下防水工程技术规范(GB50108-2008)4、建筑工程施工质量验收统一标准(GB50300-2001)5、其他施工中涉及到的规范、规程6、建筑机械适用安全技术规程JGJ33-86;7、施工现场临时用电安全技术规

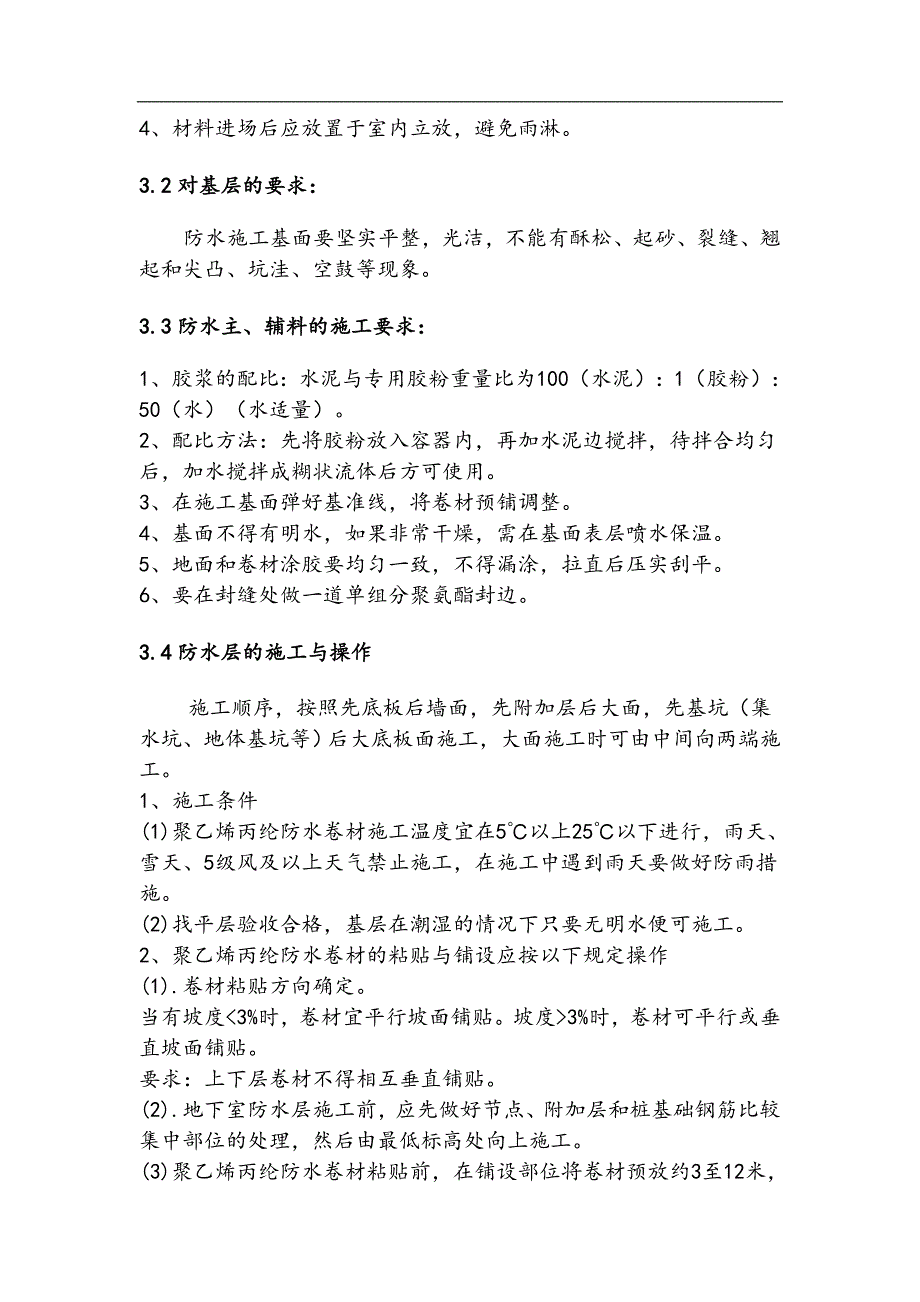

3、范JGJ46-888、驻马店市建委关于建筑施工现场安全管理的文件及规定二、工程概况1、工程名称:XX1#楼防水工程2、工程地点: 3、建设单位:XX实业有限公司4、建筑面积:约30000平米5、结构类型:框剪结构6、层数:地下2层、地上33层三、防水施工工艺3.1材料选用1、创新建海聚乙烯丙纶400克防水卷材,GB18173-1-2006标准防水卷材。2、辅助材料:专用胶,水泥。3、材料进场复试:以同一生产厂家的统一品牌,统一等级的产品,大于1000卷的抽5卷,100499卷抽4卷,100卷以下抽2卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材切除距外层卷头300后顺纵向切取1500的的
4、全副卷材2块,一块作物理性能检验用,另一块备用。4、材料进场后应放置于室内立放,避免雨淋。3.2对基层的要求:防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。3.3防水主、辅料的施工要求:1、胶浆的配比:水泥与专用胶粉重量比为100(水泥):1(胶粉):50(水)(水适量)。2、配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。3、在施工基面弹好基准线,将卷材预铺调整。4、基面不得有明水,如果非常干燥,需在基面表层喷水保温。5、地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。6、要在封缝处做一道单组分聚氨酯封边。3
5、.4防水层的施工与操作施工顺序,按照先底板后墙面,先附加层后大面,先基坑(集水坑、地体基坑等)后大底板面施工,大面施工时可由中间向两端施工。1、施工条件(1)聚乙烯丙纶防水卷材施工温度宜在5以上25以下进行,雨天、雪天、5级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。(2)找平层验收合格,基层在潮湿的情况下只要无明水便可施工。 2、聚乙烯丙纶防水卷材的粘贴与铺设应按以下规定操作(1).卷材粘贴方向确定。当有坡度3%时,卷材可平行或垂直坡面铺贴。要求:上下层卷材不得相互垂直铺贴。 (2).地下室防水层施工前,应先做好节点、附加层和桩基础钢筋比较集中部位的处理,然后由最低标高处向上施工。
6、(3)聚乙烯丙纶防水卷材粘贴前,在铺设部位将卷材预放约3至12米,找正方向后,中间固定。将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴直至整幅。(4)涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。(5)卷材采用搭接法铺贴,卷材搭接缝宽度:长边与短边均为100mm,上下层、相邻两幅卷材的搭结缝及主防水层与附加层搭接缝应错开1/3幅宽以上。(6)卷材搭结缝满粘,接缝压实后在接缝边缘再涂刷一层水泥素浆将接缝密封严实,接缝不允许有露底、打皱、翘曲
7、、起空现象。(7)立面复合卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,卷材满粘。3、特殊部位的处理(1)卷材收头处理。 卷材收头是卷材防水层的关键部位,处理不好极易张口、翘边、脱落。(2)阴阳角处理在阴阳角处,先铺贴增强附加层,附加层宽度为500mm,在附加层验收合格后方可进行大面积第一遍施工,第一遍验收合格后方可进行第二遍施工,长短向搭接不得小于100mm;对于穿墙管洞处应先做附加层两遍,而后再大面施工时,对洞口处剪成四瓣插入洞内粘贴,待管道安装完成后再用密封膏对管周缝隙进行填充封闭;底板立面挡土墙采用先刷粘接剂紧跟着铺贴卷材,在用刮板从下向上刮贴,已达到粘
8、接剂均匀密实;挡土墙上部第一遍预留300宽,第二步预留500宽,以便于墙面施工时搭接。4、涂胶与铺设卷材注意事项(1)水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。(2)用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。已铺设完的防水层在水泥素浆具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。防水层验收合格后,尽快进行下道工序的施工。 (3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85%以上。 (4)卷材施工温度高于25时,应立即向施工后的卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。3.5防水节点
9、图1、地下室防水卷材构造做法2、接缝搭接方式做法3、地下室做法(1)外墙外贴做法构造(2) 外内贴法构造4、管根附加层处理一步:附加层下料:首先测出管道直径D(非敞开管口的),然后以D+200mm为边长,剪裁卷材为正方形,在方形中心以D-5mm为直径画圆,用剪刀沿圆周边剪下见图(11)。二步:从正方形一边的中部为起点,剪开至圆形外径。见图(12)在已裁好的正方形卷材和管根部位,分别涂刷聚合物防水涂料(C型),将附加层卷材套粘在管道根部紧贴在管壁和地面上,粘贴必须严密压实,不空鼓。三步:剪小块补剪口。见图(13)四步:主防水层。见图(14)五步:将卷材裁一块长方形做为围子,长度为管长即D3.14
10、+40mm,宽度为围子高度即H+30mm(H一般为80mm),从长边方向均匀剪成小口,剪裁尺寸等于二分之一高度,卷材下料。见图(15)六步:将卷材围子与管根分别涂刷聚合物防水涂料(C型),将围子绕管根紧贴粘牢并压实,用粘结料封边。见图(16)5、阴阳角附加层做法及节点图(1)阳角附加层第一层:内附加层先剪裁200mm宽卷材(长度可根据实际要求定)做附加层,立面与平面各粘结100mm。见图(21)第二层:主防水层一步:施工主防水层,将平面交接处的卷材向上翻至立面250mm(亦可根据实际要求定)见图(22)。二步:同一步相同,相对应方向见图(23)。第三层:外附加层剪裁一块200mm正方形卷材,从
11、任意一边的中点剪口直线至中心,剪开口朝上,粘贴在阳角主防水层上。(见图24)第四层:外附加层剪裁与上述尺寸相同的附加层,剪口朝下,粘贴在阳角上。(见图25)(2)阴角附加层第一层:内附加层剪裁200mm宽卷材(长度依实际情况而定)做附加层,立面与平面各粘结100mm。见图(31)第二层:主防水层施工主防水层,将平面交接处的卷材向翻至立面250mm(也可根据实际要求定)。见图(32)第三层:外附加层一步:将卷材用剪刀裁成200mm的正方形片材,从其中任意一边的中点剪至方片中心点,见图(33)。二步:然后将被剪开部位折合重叠,折叠口朝上,涂刷聚合物粘结料在阴角部位粘结压实。见图(34)第四层方法与
12、第三层相同,只是折叠口朝下。3.6防水层检测试验:由于是地下室无法进行蓄水和临水试验,只能注意检查发现疑点及时处理。在确认没有问题由三方进行验收后,在卷材面上刷一层水泥素浆,然后作防水保护层。筏板防水保护墙采用240砖墙,防水挡墙立面的砂浆保护层则不作而采用放置竹胶板临时对防水卷材进行保护,防止绑扎钢筋时破坏卷材,在浇筑底板混凝土时再取出竹胶板。3.7资料的整理:提供合格证、准用证(备案证)、检测报告,复试报告,施工记录等资料。3.8施工现场管理:1、施工现场必须达到工完场净。2、施工不能在雨季进行,因此在施工前必须认真收听天气预报。如果遇见下雨,将返工重做。3、施工作业和检查人员不得穿皮鞋、
13、带钉子的鞋防止破坏防水卷材。4、防水卷材在施工现场应集中立放,统一管理,防止雨淋等措施。5、施工人员必须带安全帽。6、材料堆放处、库房、防水作业区必须配备消防器材,堆放处和库房各放4个干粉灭火器和两个消防用水箱,施工现场严禁抽烟,每栋楼施工时施工现场配备干粉灭火器6台、消防用水箱两个。7、施工人员15人每栋楼。8、粘贴外墙时,外墙必须搭设双排脚手架,脚手架必须安装牢固、稳定可靠,脚手架每步高度为1.5米,施工人员必须挂安全带,戴安全帽。9、防水作业人员通过培训考试合格后方可持证上岗;施工作业人员必须持证上岗并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章。10、施工
14、人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走;11、出入基坑必须走规定的坡道爬梯;12、施工用火必须取得现场用火动火证;13、严禁使用敞开式灯具。3.9质量标准 1 保证项目: 1.1 合成高分子卷材和胶结材料的品种、牌号及配合比,必须符合设计要求和有关技术规范、标准的规定。 1.2 卷材防水层及其变形缝,预埋件等处的细部做法,必须符合设计要求和规范的规定。 1.3防水层严禁有渗漏现象。 2 基本项目: 2.1 铺贴卷材防水层的基层应符合要求,平整洁净,无起砂、空鼓和松动现象,阴阳角处应呈直角;防水层无积水现象。 2.2 胶粘剂涂刷均匀,不得有漏刷和麻点等缺陷。 2.3 卷材防水层铺贴和搭接、收头,应符合设计要求和地下防水工程技术规范的规定,且应粘结牢固,无空裂、损伤、滑移、翘边、起泡、皱折等缺陷。3.10成品保护1、已铺好的卷材防水层,应及时采取保护措施,防止机具和施工作业损伤。2、变形缝、管等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。3、防水层施工完毕,应及时做好保护层。4、施工中不得污染已做完的成品。四、质量保证措施4.1质量目标我部承诺本工程的质量等级目标是:达到国家工程质量验收规范规定的“优良”标准。4.2质量管
