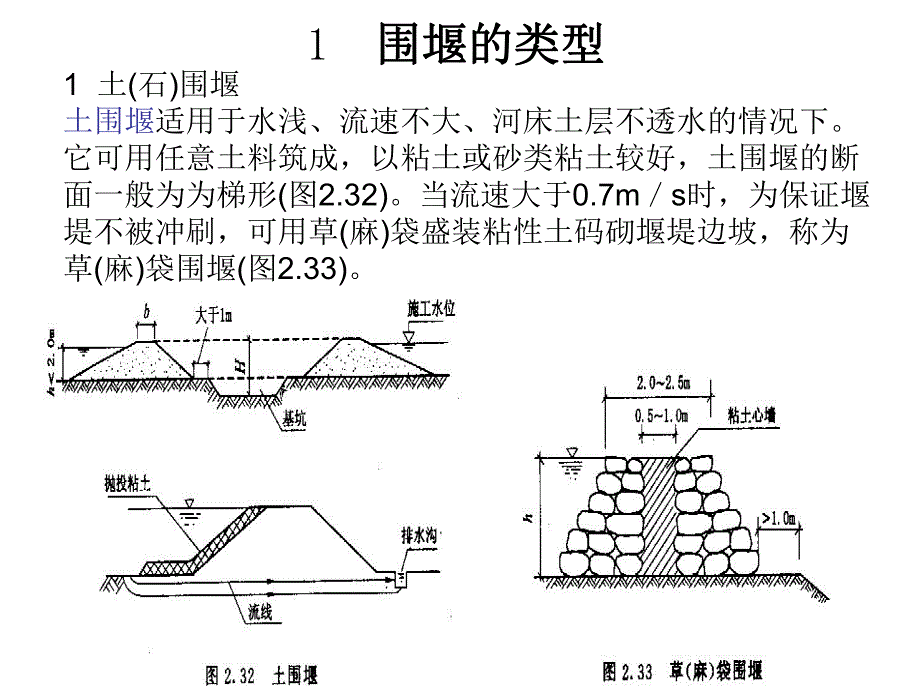

1、桥梁墩台基础、水工建筑物基础常常位于地表水位桥梁墩台基础、水工建筑物基础常常位于地表水位以下,有时流速还比较大,施工时总希望在干地条以下,有时流速还比较大,施工时总希望在干地条件下进行。水中基础最常用的方法是围堰法。件下进行。水中基础最常用的方法是围堰法。围堰的作用主要是防水和围水,有时还起着支撑基围堰的作用主要是防水和围水,有时还起着支撑基坑坑壁的作用。坑坑壁的作用。1 围堰的类型围堰的类型 2 施工要求施工要求 1 围堰的类型围堰的类型 1 土(石)围堰土围堰适用于水浅、流速不大、河床土层不透水的情况下。它可用任意土料筑成,以粘土或砂类粘土较好,土围堰的断面一般为为梯形(图2.32)。当流

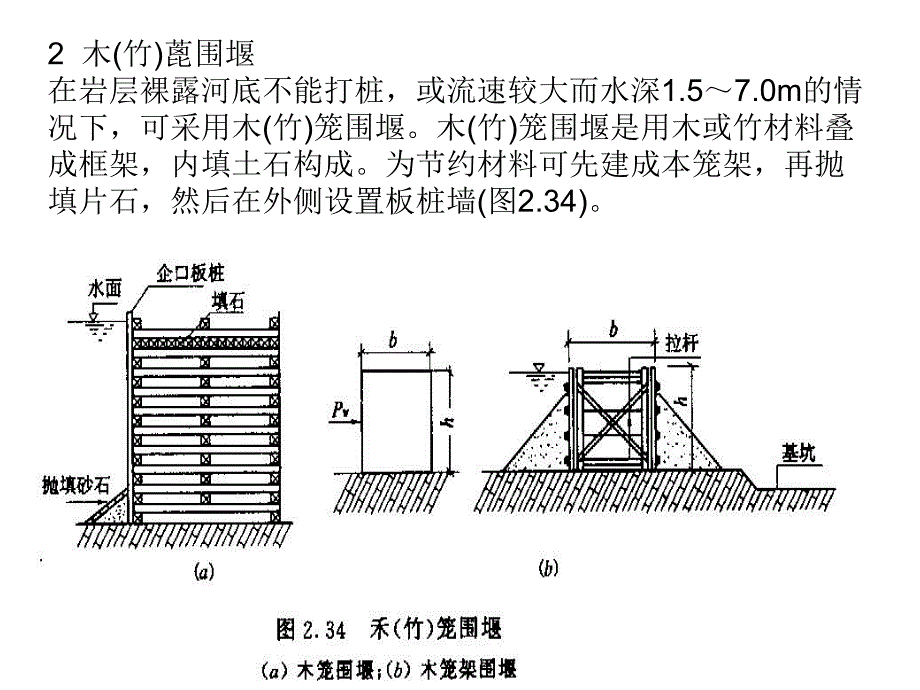

2、速大于0.7ms时,为保证堰堤不被冲刷,可用草(麻)袋盛装粘性土码砌堰堤边坡,称为草(麻)袋围堰(图2.33)。2 木(竹)蓖围堰在岩层裸露河底不能打桩,或流速较大而水深1.57.0m的情况下,可采用木(竹)笼围堰。木(竹)笼围堰是用木或竹材料叠成框架,内填土石构成。为节约材料可先建成本笼架,再抛填片石,然后在外侧设置板桩墙(图2.34)。木围堰3 钢板桩围堰钢板桩本身强度大,防水性能好,适用于深水或深基坑,较坚硬的土石河床。钢板桩围堰见图2.35。插打钢板桩时必须备有可靠的导向设备,以保证钢板桩的垂直沉入,一般先将全部钢板桩逐根或逐组插打到稳定深度,然后依次打入至设计深度,一般自上游分两头插
3、向下游合拢。其他常用的还有钢木套箱围堰、混凝土围堰、钢筋混凝土板桩围堰等。钢板围堰2 施工要求施工要求 围堰必须满足下列要求围堰必须满足下列要求:(1)围堰顶高宜高出施工期间最高水位围堰顶高宜高出施工期间最高水位5070cm,用于防御,用于防御地下水的围堰宜高出水位或地面地下水的围堰宜高出水位或地面2040cm。(2)围堰外形应适应水流排泄,大小不应压缩流水断面过多,围堰外形应适应水流排泄,大小不应压缩流水断面过多,以免壅水过高危害围堰安全,以及影响通航、导流等。围堰以免壅水过高危害围堰安全,以及影响通航、导流等。围堰的形式应适应基础施工的要求。堰身断面尺寸应保证有足够的形式应适应基础施工的要
4、求。堰身断面尺寸应保证有足够的强度和稳定性。的强度和稳定性。(3)应尽量采取措施防止或减少渗漏,以减轻排水工作。应尽量采取措施防止或减少渗漏,以减轻排水工作。(4)围堰施工一般应安排在枯水期进行。围堰施工一般应安排在枯水期进行。1 各类围堰工程适用范围水中墩基础施工前应先完成围堰施工,围堰施工按设计或下表选用。围堰分类及适用条件表分 类适 用 条 件土石围堰土围堰水深小于2米,流速小于0.3m/s。河床透水性较小的土壤,河边浅滩处。草土围堰与上同。流速小于1.0m/s。草(麻)袋围堰水深小于3m,流速小于1.5m/s,河床透水性较小。木(竹)桩编条围堰水深小于3m,流速小于2.0m/s。河床透
5、水性较小,可以打小木桩。竹篱围堰同 上竹笼片石围堰水深34m,较大流速,河床无法打桩。堆石围堰石块就地取材,流速小于3.0m/s,河床坚实、透水性较小。木质围堰木板围堰水深2m左右,流速小于0.3m/s,河床透水性较小。木笼围堰适用于深水,流速较大处。河床坚实平坦,不能打桩,或有少量流水的河流。木套箱基础埋设较浅,面积不大,流速小于2.0m/s。木板桩围堰水深34m,坑底至水面5m左右,河床透水性较大,但可以打桩。钢板桩围堰水深为4m以上,河床为硬土、卵石层或软质岩层。适用较深基坑,防水性能较好。钢筋砼围堰适用于河滩浅基开挖不稳定性土壤。或在既有线旁开挖桥涵基坑,用以代替板桩,保护既有建筑物的
6、安全草(麻)袋围堰草(麻)袋围堰的主要填料为粘性土,堰顶宽取12米,内侧边坡坡率取1:0.21:0.5,外侧边坡取1:0.51:1,施工方法如下:用草(麻)袋盛装松散粘性土,装填量为袋容量的1/22/3,袋口用细麻线或铁丝缝合,施工时将土袋平放,上下左右互相错缝堆码整齐,水中土袋用带钩的木杆钩送就位。截面取双层草(麻)袋,中间设粘土心墙时,可用砂性土装袋。水流流速较大时,外围草(麻)袋可用小卵石或粗砂装袋,或增加抛片石堰外防护。其结构示意图见下图:透水河床上草(麻)袋围堰结构示意图透水河床上草(麻)袋围堰结构示意图 透水河床上草(麻)袋围堰结构示意图透水河床上草(麻)袋围堰结构示意图外侧内侧河
7、床表面透水层不透水层12m填粘性土草(麻)袋围堰木板桩围堰木板桩围堰由定位桩、导框及木板组成,根据需要分成单层及双层。木板的厚度一般为515cm,具体视长度而定,厚度在8cm以下者多用人字榫,厚度8cm以上者用凹凸榫,桩材要选用质地良好抗锤击的木材,板桩制造采用机械加工,以确保榫口质量,定位桩一般用圆木制作。围堰填料为粘性土,堰顶宽取12米,当采用单层木板桩时,填土外侧边坡坡率取1:1.5。木板桩围堰结构示 填粘性土木板桩定位桩定位桩木板桩填粘性土基坑基坑12m0.7m0.7m12m拉杆(a)单层木板桩围堰(b)双层木板桩围堰钢板桩围堰钢板桩围堰结构平面图圆形钢钢板桩围堰结构平面图圆形钢钢板桩
8、围堰由定位桩、导框及钢板桩组成。定位桩可用木桩或钢筋砼管柱,导框一般多用型钢组成,也可用方木制作。钢板桩围堰形成有矩形,多边形及圆型,分单层围堰与双层围堰。圆形钢板桩围堰结构平面图如下。钢板桩围堰结构平面图钢板桩围堰结构平面图圆形钢板桩围堰打桩方案平面图圆形钢板桩围堰打桩方案平面图流开始点1向开始点2合拢点2合拢点1钢板桩木楔定位桩钢导梁草(麻)袋围堰施工工艺流程施 工 准 备测 量 定 位堆 码 外 圈 围 堰围 堰 内 抽 水掏挖围堰内侧河床透水层堆 码 内 圈 围 堰填筑内、外圈围堰间粘土心墙围堰内抽水基 础 施 工检查合格木板桩围堰施工工艺流程见下图木板桩围堰施工工艺流程图木板桩围堰施
9、工工艺流程图施 工 准 备定位桩、导框、木板桩制备测 量 定 位打入定位桩安 装 导 框打入木板桩板桩外侧板桩之间粘性土填筑围堰内抽水基 础 施 工检查合格钢板桩围堰施工工艺流程定位桩、导框、钢板桩等制备施 工 准 备测 量 定 位搭设水中工作平台打入定位桩安装导框打入钢板桩抽水堵漏基 础 施 工检查合格钢板桩围堰施工工艺流程图钢板桩围堰施工工艺流程图技术质量措施1)堰底内侧坡脚距基坑顶缘距离不应小于1.0m。2)草(麻)袋围堰填筑前应清理堰底处的树根、草皮、石块等杂物,如有冰块必须彻底清除,填筑时应自上游开始至下游合拢。3)木板桩的制作,榫口必须密合,桩顶应安装桩箍,桩尖如通过砂类土层,则应安装铁靴。木板桩宜先插后打,应从角桩开始,先插上游在下游合拢,先在顶部支撑,后抽水逐层安设支撑。4)钢板桩在搬运起吊时,应防止锁口损坏和由于自重而引起变形,在堆存期间应防止变形和锁口内积水。5)接长钢板桩时应以等强度焊接,并采用坚固夹具,先焊钢板接头后焊连接钢板。6)组拼钢板桩时应在锁口内填充防水混合料,夹具夹好后,再用油灰和棉絮填赛接缝。
