《土木工程施工 第二章 桩基础工程.ppt》由会员分享,可在线阅读,更多相关《土木工程施工 第二章 桩基础工程.ppt(14页珍藏版)》请在第壹文秘上搜索。

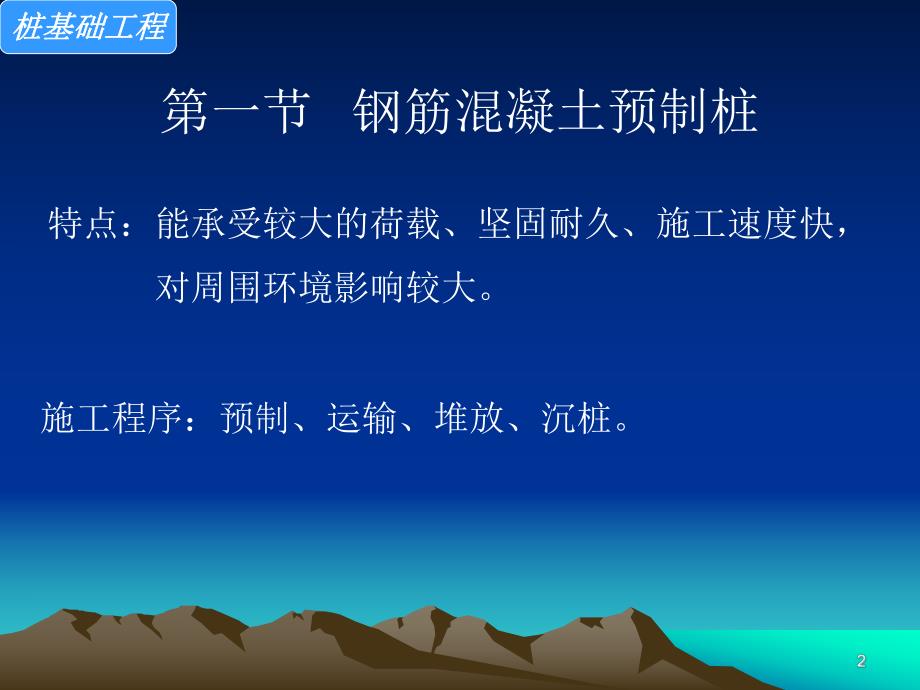

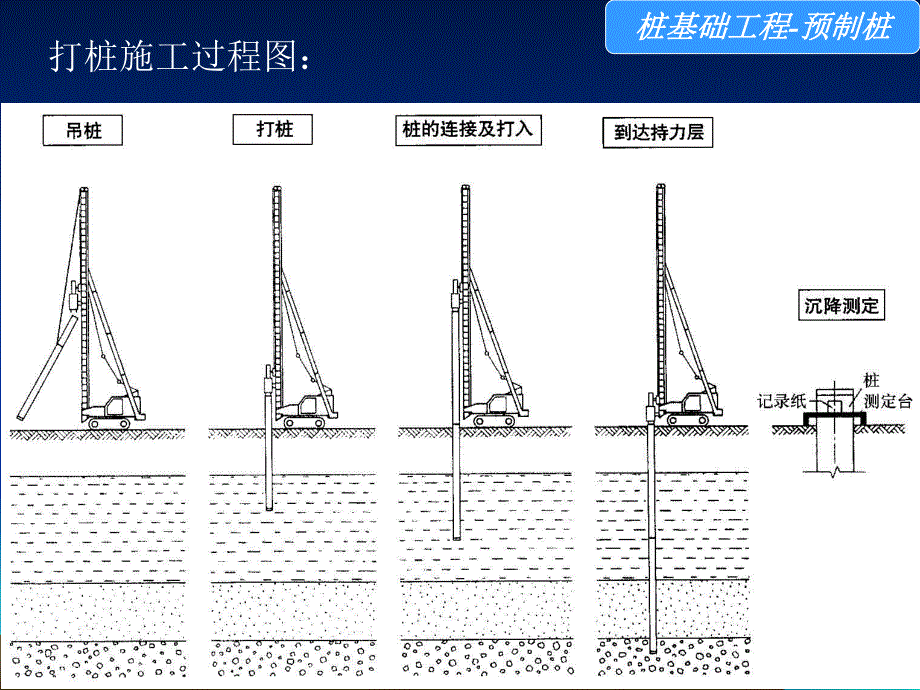

1、桩的分类:桩的分类:1、按桩的受力情况分为:摩擦桩和端承桩2、按桩的施工方法分为:预制桩和灌注桩桩基础组成:桩基础组成:桩和桩顶承台土木工程施工土木工程施工桩基础工程桩基础工程第一节 钢筋混凝土预制桩特点:能承受较大的荷载、坚固耐久、施工速度快,对周围环境影响较大。施工程序:预制、运输、堆放、沉桩。打桩施工过程图:桩基础工程桩基础工程-预制桩预制桩埋入桩施工过程图:桩基础工程桩基础工程-预制桩预制桩(一)钢筋混凝土预制桩的制作、起吊、运输和堆放1、制作:工厂制作和现场制作。2、起吊:当桩的混凝土强度达到 设计强度的70方可起 吊。达到100设计强 度时方可运输和打桩。吊点位置:吊点位置:桩基础
2、工程桩基础工程-预制桩预制桩(二)钢筋混凝土预制桩的沉桩2、沉桩方法:锤击法、静力压桩法、振动法、水冲法。1、沉桩前的准备工作:处理障碍物;平整场地;抄平放线;铺设水电管网;沉桩设备的进场,安装及桩的供应。桩基础工程桩基础工程-预制桩预制桩3、锤击沉桩施工打桩机具:桩锤、桩架、动力装置。打桩顺序:当相邻桩的中心距小于4倍桩的直径时 应按以下顺序进行。桩基础工程桩基础工程-预制桩预制桩打桩方式:轻锤高击、重锤低击打桩质量要求:、能否满足贯入度或标高的设计要求;、打入后的偏差是否在允许范围之内;、桩顶、桩身是否打坏。入土深度:摩擦桩:以标高为主,贯入度作为参考。端承桩:以贯入度为主,标高作为参考。
3、桩基础工程桩基础工程-预制桩预制桩4、打沉中常见事故的分析、处理(1)桩顶、桩身被打坏原因:原因:桩顶受到冲击产生很高的局部应力;桩身混凝土保护层太厚,直接受冲击的是素混凝土;桩帽垫层材料选用不合适,或已被打坏;桩顶面和桩的轴线不垂直,桩处于偏心受力状态;过打硬土层,最后贯入度太小,锤的落距过大;桩身混凝土强度不够。桩基础工程桩基础工程-预制桩预制桩(2)打歪 原因原因:制作:桩顶不平,桩身混凝土凸肚,桩尖偏心,接桩不正;地质:有障碍物在土中;操作:初入土时歪斜,未纠正即施打。(3)打不下原因原因:桩身被打坏;遇上钢渣、孤石、硬土层等;隔期打(停歇)。桩基础工程桩基础工程-预制桩预制桩(4)一
4、桩打下,邻桩上升原因原因:在软土中,当布桩较密,打桩顺序又欠合理时,发生一桩打下,将造成邻桩上升,或将邻桩拉 断,或引起周围土坡开裂,建筑物裂缝。桩基础工程桩基础工程-预制桩预制桩第二节 灌注桩施工1、灌注桩:就是直接在桩位上钻孔或冲孔,然后灌 注混凝土或钢筋混凝土而成。优点:优点:施工方便,节约材料,可降低成本1/3,无振动,无挤土,噪音小,能用于地质土层变化较复杂的情况。缺点:缺点:操作要求较严,易发生颈缩、断裂现象,技术间歇时间较长,不能立即承受荷载,冬季施工困难较多。桩基础工程桩基础工程2、灌注桩施工过程图:桩基础工程桩基础工程-灌筑桩灌筑桩3、灌注桩施工方法:干作业成孔灌注桩;泥浆护壁成孔灌注桩;沉管灌注桩;爆扩成孔灌注桩;端夯扩沉管灌注桩;钻孔压浆成桩等桩基础工程桩基础工程-灌筑桩灌筑桩
