流水施工的分类及计算!230.ppt

上传人:p** 文档编号:945100 上传时间:2024-05-09 格式:PPT 页数:43 大小:4.84MB
下载 相关 举报
流水施工的分类及计算!230.ppt_第1页
第1页 / 共43页
流水施工的分类及计算!230.ppt_第2页
第2页 / 共43页
流水施工的分类及计算!230.ppt_第3页
第3页 / 共43页
流水施工的分类及计算!230.ppt_第4页
第4页 / 共43页
流水施工的分类及计算!230.ppt_第5页
第5页 / 共43页
流水施工的分类及计算!230.ppt_第6页
第6页 / 共43页
流水施工的分类及计算!230.ppt_第7页
第7页 / 共43页
流水施工的分类及计算!230.ppt_第8页
第8页 / 共43页
流水施工的分类及计算!230.ppt_第9页
第9页 / 共43页
流水施工的分类及计算!230.ppt_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《流水施工的分类及计算!230.ppt》由会员分享,可在线阅读,更多相关《流水施工的分类及计算!230.ppt(43页珍藏版)》请在第壹文秘上搜索。

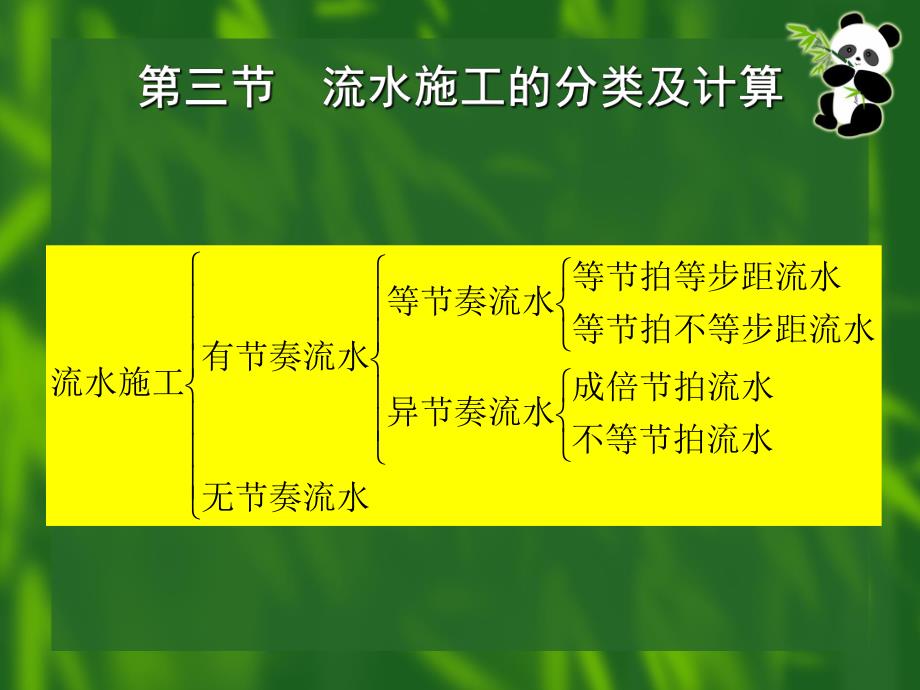

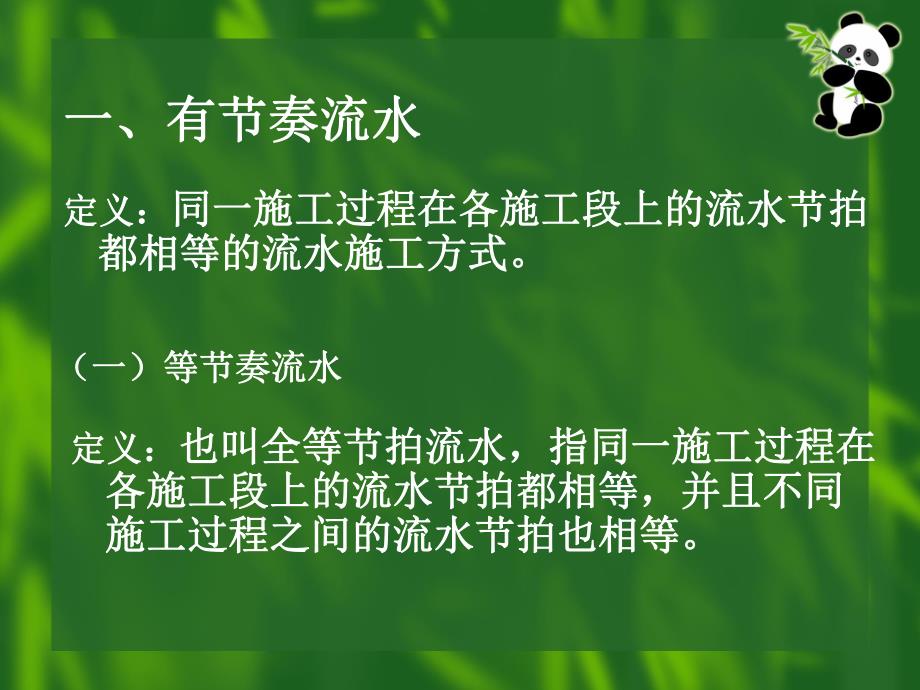

1、无节奏流水不等节拍流水成倍节拍流水异节奏流水等节拍不等步距流水等节拍等步距流水等节奏流水有节奏流水流水施工一、有节奏流水一、有节奏流水定义:定义:同一施工过程在各施工段上的流水节拍同一施工过程在各施工段上的流水节拍都相等的流水施工方式。都相等的流水施工方式。(一)等节奏流水(一)等节奏流水定义:定义:也叫全等节拍流水,指同一施工过程在也叫全等节拍流水,指同一施工过程在各施工段上的流水节拍都相等,并且不同各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等。施工过程之间的流水节拍也相等。1 1等节拍等步距流水等节拍等步距流水定义:定义:各流水节拍均相等,各流水步距均相各流水节拍均相等

2、,各流水步距均相等且等于流水节拍。等且等于流水节拍。【例例1】某分部工程可以划分为某分部工程可以划分为A A、B B、C C、D D、E E五个施工过程,每个施工过程可以划分为六五个施工过程,每个施工过程可以划分为六个施工段,流水节拍均为个施工段,流水节拍均为4 4天,试组织等节奏天,试组织等节奏流水。要求:绘制横道图并计算工期。流水。要求:绘制横道图并计算工期。施施 工工过过 程程施施 工工 进进 度度 (天)(天)246810121416182022242628303234363840ABCDEv特征:特征:v工期计算:工期计算:t ti it t常数;常数;K Ki,i+1i,i+1K

3、Kt t常数常数T T(N NM M1 1)t t(N NM M1 1)K Kv【例例2 2】某分部工程划分为某分部工程划分为A A、B B、C C、D D四个四个施工过程,每个施工过程划分为三个施工段,施工过程,每个施工过程划分为三个施工段,其流水节拍均为其流水节拍均为3 3天,请问可以组织什么流天,请问可以组织什么流水,计算工期。水,计算工期。v【解解】T T(N NM M1 1)t t(4 43 31 1)3 31818天天2等节拍不等步距流水等节拍不等步距流水定义:定义:各施工过程的各施工过程的流水节拍全部相等流水节拍全部相等,但,但各各流水步距不相等流水步距不相等。【例例3 3】某分

4、部工程划分为某分部工程划分为A A、B B、C C、D D、四个、四个施工过程,每个施工过程划分为三个施工段,施工过程,每个施工过程划分为三个施工段,其流水节拍均为其流水节拍均为4 4天,其中施工过程天,其中施工过程A A与与B B之间之间有有2 2天的搭接时间,施工过程天的搭接时间,施工过程C C与与D D之间有之间有1 1天天的间歇时间。试组织等节奏流水,绘制进度的间歇时间。试组织等节奏流水,绘制进度计划并计算流水施工工期。计划并计算流水施工工期。施施 工工过过 程程施施 工工 进进 度度 (天)(天)1234567891011121314151617181920212223ABCD【例例

5、3 3】N=4N=4,M=3M=3,t ti i4 4天,天,A A与与B B之间有之间有2 2天天的搭接时间,的搭接时间,C C与与D D之间有之间有1 1天的间歇时间。天的间歇时间。施施 工工过过 程程施施 工工 进进 度度 (天)(天)1234567891011121314151617181920212223ABCDv特征:特征:v工期计算:工期计算:t ti it t常数常数;K K i i,i+1i+1t tt tj jt td d(1)jdTNMttt【例例4 4】某分部工程划分为某分部工程划分为A A、B B、C C、D D四个施四个施工过程,每个施工过程划分为四个施工段,工过程

6、,每个施工过程划分为四个施工段,其流水节拍均为其流水节拍均为5 5天,其中施工过程天,其中施工过程A A与与B B之间之间有有2 2天的间歇时间,施工过程天的间歇时间,施工过程C C与与D D之间有之间有1 1天天的搭接时间,的搭接时间,D D与与E E之间有之间有1 1天的间歇时间。请天的间歇时间。请问可以组织什么流水,计算工期。问可以组织什么流水,计算工期。v【解解】(1)(44 1)52 1 137jdTNMttt 天(二)(二)异节奏流水异节奏流水定义:定义:同一施工过程在各施工段上的流水节拍同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不全都相等,不同施工过程之

7、间的流水节拍不全相等。相等。1 1不等节拍流水不等节拍流水定义:定义:同一施工过程在各个施工段的流水节同一施工过程在各个施工段的流水节拍相等,不同施工过程之间的流水节拍既拍相等,不同施工过程之间的流水节拍既不相等也不成倍的流水施工方式。不相等也不成倍的流水施工方式。施施 工工过过 程程施施 工工 进进 度度 (天)(天)1234567891011121314151617181920212223ABCD【例例5 5】已知某工程可以划分为已知某工程可以划分为A A、B B、C C、D D四个施工过程,三个施工段,各过程的流四个施工过程,三个施工段,各过程的流水节拍分别为水节拍分别为t tA A2

8、2天,天,t tB B3 3天,天,t tC C2 2天,天,t tD D4 4天,试组织不等节拍流水,并绘制流天,试组织不等节拍流水,并绘制流水施工进度计划表。水施工进度计划表。施施 工工过过 程程施施 工工 进进 度度 (天)(天)1234567891011121314151617181920212223ABCDv特征:特征:v工期计算:工期计算:节拍:同一施工过程流水节拍相等,不同施工节拍:同一施工过程流水节拍相等,不同施工过程流水节拍不全相等。过程流水节拍不全相等。步距:步距:1,111()()(1)()()ijdiii iiijdiitttttKMtMtttttT TK Ki i,i

9、+1i+1T TN N【例例6 6】有三幢同类型房屋的基础工程,分挖有三幢同类型房屋的基础工程,分挖土、垫层、砌基础、回填土土、垫层、砌基础、回填土4 4个施工过程,它个施工过程,它们在每幢房屋上的延续时间分别为们在每幢房屋上的延续时间分别为4 4天、天、2 2天、天、6 6天、天、2 2天,垫层完成后需要有一天的干燥时天,垫层完成后需要有一天的干燥时间。请组织不等节拍流水,并计算流水步距间。请组织不等节拍流水,并计算流水步距和工期。和工期。v【解解】3 42 28K挖土,垫层 天,213K垫层,基础 天3 62 214K基础,回填土天83143 231T 天2 2成倍节拍流水成倍节拍流水v定

10、义:定义:同一施工过程在各施工段上的流水节拍同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不完都相等,不同施工过程之间的流水节拍不完全相等,但各施工过程的流水节拍均为最小全相等,但各施工过程的流水节拍均为最小流水节拍的整数倍的流水施工方式。流水节拍的整数倍的流水施工方式。【例例7 7】已知某工程可以划分为四个施工过已知某工程可以划分为四个施工过程,六个施工段,各过程的流水节拍分别为程,六个施工段,各过程的流水节拍分别为t tA A2 2天,天,t tB B6 6天,天,t tC C4 4天,天,t tD D2 2天,试组天,试组织成倍节拍流水,并绘制成进度计划。织成倍节拍

11、流水,并绘制成进度计划。施施工工过过程程施施工工班班组组施施 工工 进进 度度 (天)(天)123456789101112131415161718192021222324AA1BB1B2B3CC1C2DD1【例例7 7】N=4 N=4,M=6M=6,t tA A2 2天,天,t tB B6 6天,天,t tC C4 4天,天,t tD D2 2天天施施工工过过程程施施工工班班组组施施 工工 进进 度度 (天)(天)123456789101112131415161718192021222324AA1BB1B2B3CC1C2DD1特征:特征:各流水节拍均为最小流水节拍的整数倍各流水节拍均为最小流水

12、节拍的整数倍各过程的施工班组数各过程的施工班组数minttbii施工班组数之和施工班组数之和ibN施施工工过过程程施施工工班班组组施施 工工 进进 度度 (天)(天)123456789101112131415161718192021222324AA1BB1B2B3CC1C2DD1特征:特征:流水步距流水步距K Ki i,i+1i+1t tminmin+t+tj j-t-td d流水步距数目为(流水步距数目为(NN1 1)个。)个。施施工工过过程程施施工工班班组组施施 工工 进进 度度 (天)(天)123456789101112131415161718192021222324AA1BB1B2B3

13、CC1C2DD1工期计算工期计算:min(1)jdTNMttt不等节拍流水不等节拍流水 与与 成倍节拍流水成倍节拍流水施工中,如果无法按照成倍节拍特征相应增施工中,如果无法按照成倍节拍特征相应增加班组数,每个施工过程只有一个施工班组,加班组数,每个施工过程只有一个施工班组,也只能按照不等节拍流水组织施工。也只能按照不等节拍流水组织施工。【例例8 8】已知已知t tA A=2=2天,天,t tB B=1=1天,天,t tC C=3=3天,天,M=6M=6,组织成倍节拍流水施工。组织成倍节拍流水施工。解题步骤:解题步骤:第一步:找出第一步:找出t tminmin,确定,确定K Ki,i+1i,i+

14、1第二步:计算各施工过程的班组数第二步:计算各施工过程的班组数b bi i,并计,并计 算施工班组总数算施工班组总数NN;第三步:计算工期;第三步:计算工期;第四步:绘制进度计划。第四步:绘制进度计划。某工地建造同类型的大板结构住宅六幢,某工地建造同类型的大板结构住宅六幢,每幢房屋的基础每幢房屋的基础6 6天,结构安装天,结构安装1818天,粉天,粉刷装修刷装修1212天,室外和清理工程天,室外和清理工程1212天。对这天。对这六幢住宅组织群体工程流水,试计算:六幢住宅组织群体工程流水,试计算:(1 1)不等节拍流水施工的流水步距、工期,)不等节拍流水施工的流水步距、工期,并绘制进度表;并绘制

15、进度表;(2 2)成倍节拍流水施工的流水步距、工期,)成倍节拍流水施工的流水步距、工期,并绘制进度表。并绘制进度表。v定义:定义:同一施工过程在各施工段上的流水同一施工过程在各施工段上的流水节拍不完全相等的一种流水施工方式。节拍不完全相等的一种流水施工方式。v流水步距计算流水步距计算:“累加数列,错位相减,取大值累加数列,错位相减,取大值”v工期计算工期计算:T TK Ki i,i+1i+1T TN Nv【例例】某工程可以分为四个施工过程,四某工程可以分为四个施工过程,四个施工段,各施工过程在各施工段上的流个施工段,各施工过程在各施工段上的流水节拍如下表所示,试计算流水步距和工水节拍如下表所示

16、,试计算流水步距和工期,绘制流水施工进度表。期,绘制流水施工进度表。施施工工段段施工施工过程过程A A5 54 42 23 3B B4 41 13 32 2C C3 35 52 23 3D D1 12 22 23 3,648A BB CC DKKK天天天“累加数列,错位相减,取大值累加数列,错位相减,取大值”,648A BB CC DKKK天天天 施施工工段段施工施工过程过程A A5 54 42 23 3B B4 41 13 32 2C C3 35 52 23 3D D1 12 22 23 3施工施工过程过程施施 工工 进进 度度 (天)(天)1234567891011121314151617181920212223242526ABCD施工施工过程过程施施 工工 进进 度度 (天)(天)1234567891011121314151617181920212223242526ABCDi,i+1648(1223)26NTKT 天vP117 T17组织施工组织施工的方式的方式依次施工依次施工平行施工平行施工流水施工流水施工按施工段按施工段依次施工依次施工按施工过程按施工过程依次施工依次施工组织

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
