造价员培训课件PPT土方工程.ppt

上传人:p** 文档编号:946071 上传时间:2024-05-10 格式:PPT 页数:61 大小:2.99MB
下载 相关 举报
造价员培训课件PPT土方工程.ppt_第1页
第1页 / 共61页
造价员培训课件PPT土方工程.ppt_第2页
第2页 / 共61页
造价员培训课件PPT土方工程.ppt_第3页
第3页 / 共61页
造价员培训课件PPT土方工程.ppt_第4页
第4页 / 共61页
造价员培训课件PPT土方工程.ppt_第5页
第5页 / 共61页
造价员培训课件PPT土方工程.ppt_第6页
第6页 / 共61页
造价员培训课件PPT土方工程.ppt_第7页
第7页 / 共61页
造价员培训课件PPT土方工程.ppt_第8页
第8页 / 共61页
造价员培训课件PPT土方工程.ppt_第9页
第9页 / 共61页
造价员培训课件PPT土方工程.ppt_第10页
第10页 / 共61页
亲,该文档总共61页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《造价员培训课件PPT土方工程.ppt》由会员分享,可在线阅读,更多相关《造价员培训课件PPT土方工程.ppt(61页珍藏版)》请在第壹文秘上搜索。

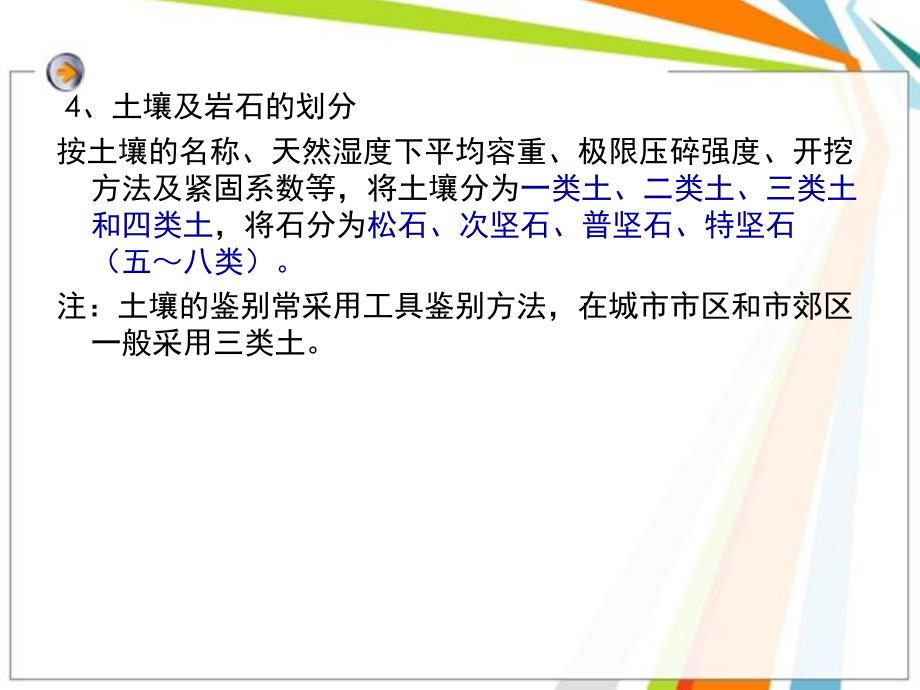

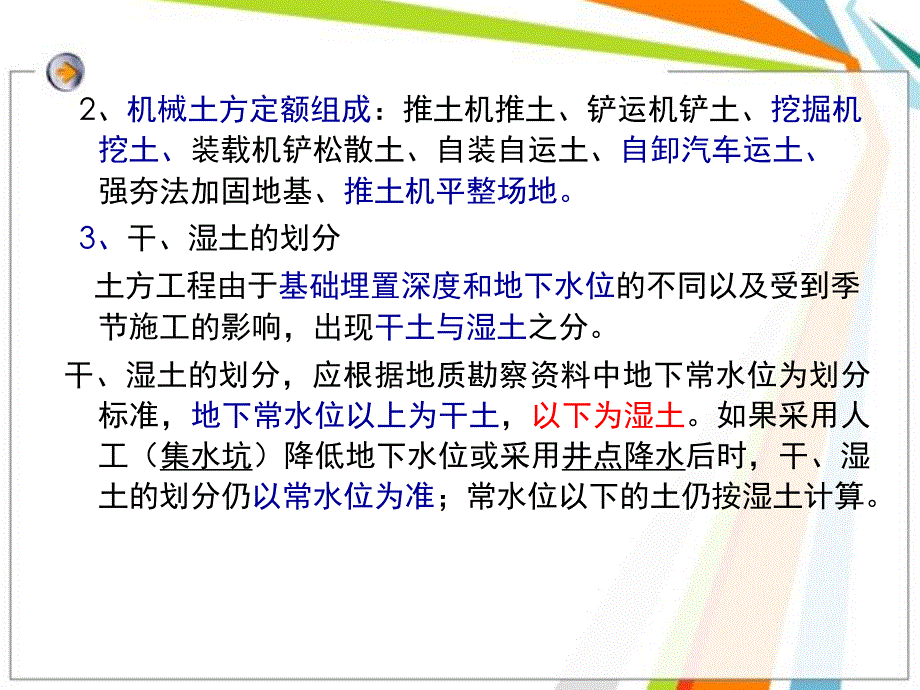

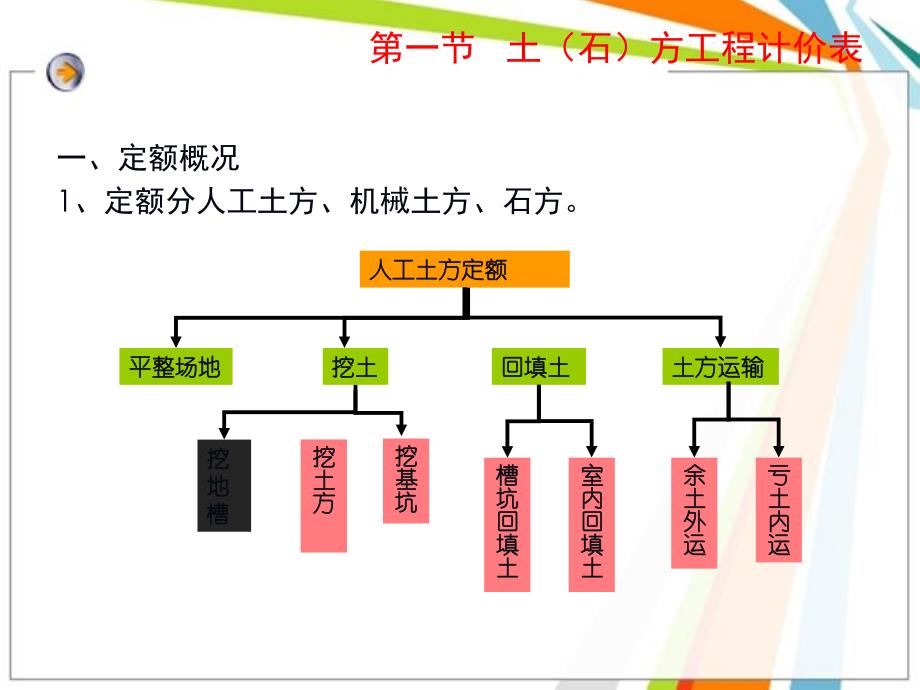

1、 第一节 土(石)方工程计价表一、定额概况1、定额分人工土方、机械土方、石方。人工土方定额人工土方定额平整场地平整场地 挖土挖土 回填土回填土 土方运输土方运输 挖挖地地槽槽 挖土方挖土方挖基坑挖基坑槽坑回填土槽坑回填土室内回填土室内回填土余土外运余土外运亏土内运亏土内运 2、机械土方定额组成:推土机推土、铲运机铲土、挖掘机挖土、装载机铲松散土、自装自运土、自卸汽车运土、强夯法加固地基、推土机平整场地。3、干、湿土的划分 土方工程由于基础埋置深度和地下水位的不同以及受到季节施工的影响,出现干土与湿土之分。干、湿土的划分,应根据地质勘察资料中地下常水位为划分标准,地下常水位以上为干土,以下为湿土

2、。如果采用人工(集水坑)降低地下水位或采用井点降水后时,干、湿土的划分仍以常水位为准;常水位以下的土仍按湿土计算。4、土壤及岩石的划分按土壤的名称、天然湿度下平均容重、极限压碎强度、开挖方法及紧固系数等,将土壤分为一类土、二类土、三类土和四类土,将石分为松石、次坚石、普坚石、特坚石(五八类)。注:土壤的鉴别常采用工具鉴别方法,在城市市区和市郊区一般采用三类土。5、沟槽、基坑、土方的划分:沟槽(基槽):凡图示沟槽底宽3m以内,且沟槽长3槽宽。基坑:凡图示基坑底面积20m2,且坑底的长3坑宽。土方:凡图示沟槽底宽3m,坑底面积20m2,挖土方厚度在30cm以外,均按挖土方计算。若:若:B3mB3m

3、,且,且L L3B3B,则为挖沟槽;则为挖沟槽;若:若:L3BL3B,且且S SL LB20B20,则为挖基坑;则为挖基坑;若:若:B B3m3m,或,或S S2020或平整场地挖填方厚度或平整场地挖填方厚度 30cm30cm则为挖土方。则为挖土方。6、平整场地:建筑场地标高在30cm以内的挖、填、找平。7、工作面 根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。规定:基础工程施工时所需要增设的工作面,应根据已批准的施工组织设计确定。但在编制预算时,则应按下列规定计算:基础材料基础材料每边各增加工作宽度每边

4、各增加工作宽度(mm)(mm)砖基础砖基础以最底下一层大放脚边至地槽以最底下一层大放脚边至地槽(坑)边(坑)边200浆砌毛石、条石基础浆砌毛石、条石基础以基础边至以基础边至地槽(坑)边地槽(坑)边150混凝土基础垫层支模板混凝土基础垫层支模板以基础边至地槽(坑)边以基础边至地槽(坑)边300混凝土基础支模板混凝土基础支模板以基础边至地槽(坑)边以基础边至地槽(坑)边300基础垂直面做防水层基础垂直面做防水层以防水层面的外表面至以防水层面的外表面至地槽(坑)地槽(坑)800(防水层面)(防水层面)8、放坡:挖沟槽、基坑土方需放坡时,以施工组织设计规定计算,若无明确规定时,放坡高度、比例按下表计算

5、。放坡系数:k=B/H 坡度:1:k=H:B H:挖土深(放坡起点至室外标高)B:放坡宽度1 1、挖土深度是以、挖土深度是以设计室外地坪设计室外地坪以下的挖土深度计算的。以下的挖土深度计算的。挖土深度挖土深度二、定额工程量计算2、人工挖土方;人工挖地槽、地沟;人工挖地坑挖土方工作内容包括:挖土、抛土或装筐,修整底边。挖土一律以设计室外地坪标高为起点,深度按图示尺寸计算。(1)人工挖土方:考虑工作面,不放坡:V=挖土底面积挖土深度考虑工作面和放坡:V=1/6HAB+ab+(A+a)(B+b)式中:V基坑体积;A基坑上口长度;B基坑上口宽度;a基坑底面长度;b基坑底面宽度。(2)人工挖地槽、地沟V

6、挖 S断L沟槽长度L:外墙按图示基础中心线长度计算;内墙按图示基础底宽加工作宽度之间净长度计算(注意:内墙的两端一般有墙体)。突出墙面的附墙烟囱、垛等体积并入沟槽土方工程量内。S断:若放坡,断面为梯形,(下底+上底)挖土深2S断:若不放坡,断面矩形,下底挖土深地槽长度地槽长度外墙按外墙按 内墙按内墙按 外墙的中心线外墙的中心线L中中内墙基坑底的净长线内墙基坑底的净长线L内槽内槽计算,计算,计算计算 例2 某单位传达室基础平面图及基础详图见下图,土壤为三类土,干土,场内运距150M,计算人工挖土的定额工程量。(从垫层底开始放坡,工作面以垫层边到槽边为200mm)解(1)挖土深度 1.90-0.3

7、=1.60M1.50M(三类土,放坡,人工挖土1:0.33)(2)槽底宽:1.2+0.2 2=1.60M 槽上口宽:1.6+1.6 0.33 2=2.656M(3)槽长:外 (9+5)2=28.0M 内(5-1.6)2=6.80M(4)挖基础土方 V=(1/2)1.6 (1.60+2.656)(28.0+6.80)=118.49M3(5)人工运土 V=118.49M3(3)人工挖地坑计算公式同人工挖土方。【例3】本工程独立基础J-11有5个,垫层底标高-2.0M,室外标高-0.45M,试计算人工挖独立基础土方的定额工程量。(从垫层下表面放坡,工作面从垫层边到基坑边200mm)解:(1)挖土深度

8、 2.0-0.45=1.55M1.50M(三类土,放坡,人工挖土1:0.33)(2)下口尺寸:a 1.352+0.2+0.22=3.3M b 1.62+0.2+0.22=3.8M 上口尺寸:A 3.3+1.550.332=4.323M B 3.8+1.550.332=4.823M(3)V=1/6HAB+ab+(A+a)(B+b)V=1/61.554.3234.832+3.33.8+(3.3+4.323)(3.8+4.823)=25.607M35=128.03M3 3、平整场地 平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。围墙、挡土墙、窨井、化粪池等不计算平整场地。土方工程有关计

9、算公式土方工程有关计算公式:平整场地:S=(a+2+2)(b+2+2)ab+4(a+b)+16 平整场地定额算公式:按建筑物外墙外边线每边各加2米S=(A+2+2)(B+2+2)AB+4(A+B)+16矩形平面:底层面积+2*外围线长+16凹凸形平面:底层面积+2*外围长+16任意封闭形平面:底层面积+2*(外围长+内围长)【例4】计算下图平整场地的定额工程量。S=S=(9.84+29.84+22 2)(6.24+2 6.24+2 2 2)141.72M141.72M2 2L L外外=(9.84+6.249.84+6.24)2=32.16M2=32.16M2 2S=9.84S=9.846.24

10、+2 6.24+2 32.16+1632.16+16141.72M141.72M2 24、原土打夯(199、1-100):根据设计要求,在建筑物或构筑物工程施工时,对原土进行夯实,主要适用于槽底、坑底和地面垫层下要求打夯的项目(一般用于基地浇筑垫层前,或室内回填前,对原土地基进行加固)。打夯前要进行碎土、平土、找平、打夯等工序。工程量:按基槽底面积计算(原土打夯在施工图纸上以“素土夯实”表示)5、回填土(11011-104):回填土包括槽坑回填、室内回填 分别按松填和夯填计算 室外地坪室外地坪基坑回填基坑回填:指设计室指设计室外地坪以下的回填外地坪以下的回填室内地坪室内地坪房心回填:指室外房心

11、回填:指室外地坪和室内地坪之地坪和室内地坪之间的回填间的回填回填土回填土基坑回基坑回填填室外地坪室外地坪(1)基坑回填:是指当基础施工完后,将基础周围用土回填至设计室外地坪V=V挖V应扣应扣是指设计室外地坪以下的垫层与基础的体积此处应考虑放坡、工作面等因素(2)室内回填:是指设计室外地坪标高至室内地面垫层底标高之间的回填土V=主墙间净面积填土厚度填土厚度:室内外高差减地坪厚度6、余土或取土工程量,可按下式计算:余土外运体积=挖土总体积回填土总体积(或按施工组织设计计算)式中计算结果为正值时为余土外运体积,负值时为须取土体积。(不看)7、运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外

12、,另增加挖一类土的定额项目。取自然土回填时,按土壤类别执行挖土定额。计算某工程平整场地、人工挖土、土方回填、余土外运(埋入土中基础计算某工程平整场地、人工挖土、土方回填、余土外运(埋入土中基础的体积为的体积为40M3)的定额工程量(三类干土):放坡从垫层下表面开始,室内地坪)的定额工程量(三类干土):放坡从垫层下表面开始,室内地坪厚度厚度100mm,沟槽工作面从垫层边至槽边为,沟槽工作面从垫层边至槽边为100mm,基坑工作面从垫层边至坑边,基坑工作面从垫层边至坑边为为200mm.(1)平整场地 (12.6+0.244)(9+0.244)222.96 m2(2)挖基础土方,沟槽,三类土 挖土深2

13、.05-0.45=1.6m 1.5m,放坡;人工挖1:0.33 下口尺寸:0.8+0.2=1.0m 上口尺寸:1.0+1.60.332=2.056m 沟槽长,外墙下:(12.69.0)2=43.2m 内墙下:9-1.022+(4.2-1.022)2=14.4m V=(1+2.056)1.62(43.2+14.4)=140.82m3(3)挖地坑三类土,挖土深2.05-0.45=1.6m 1.5m,放坡;人工挖1:0.33;a=b=1.2+0.32=1.8m,A=B=1.8+1.60.332=2.856m;V=1/6HAB+ab+(A+a)(B+b)=1/61.62.8562.856+1.81.8

14、+(2.856+1.8)(2.856+1.8)=8.82m3(4)基础回填 V=140.82+8.82-40=109.64m3(5)室内回填 12.368.760.24(8.763.962)(0.450.1)36.49m3 (6)余土外运 V=140.82+8.82-109.64-36.49=3.51m3三、土方工程计价注意点1、本章综合单价=人工费+材料费+机械费+管理费+利润管理费=(人工费+机械费)管理费费率利润=(人工费+机械费)利润费率2、本章按三类建筑工程取费:管理费费率=25%利润费率=12%3、管理费=(人工费+机械费)25%利润=(人工费+机械费)12%综合单价=人工费+材料

15、费+机械费+管理费+利润=(人工费+机械费)1.37+材料费 人工按三类工24元/工日4、人工挖地槽、地坑、土方按土壤类别、挖土深度套相应定额。【例7】人工挖土方,三类干土,挖土深度1.6m,挖土方量100m3。解:定额名称计量单位工程量综合单价(元)合价(元)1-3+1-9人工挖三类干土,深度2m以内m310010.19+1.32=11.511151【例8】人工挖地槽,三类干土,挖土深度1.6m,挖土方量100m3。解:定额名称计量单位工程量综合单价(元)合价(元)1-24人工挖地槽,三类干土,深度3m以内m310016.771677【例9】人工挖地坑,三类干土,挖土深度1.6m,挖土方量1

16、00m3。解:定额名称计量单位工程量综合单价(元)合价(元)1-56人工挖地坑,三类干土,深度3m以内m310019.4019405、人工运土,有人工挑台、单(双)轮车运输。【例10】人工运土(单双)轮车,运输量100m3,运距150m。解:定额名称计量单位工程量综合单价(元)合价(元)1-92+(1-95)*2单双轮车运土,运距150mm31006.25+1.182=8.618616、平整场地:1-987、原土打底夯:地面1-99;基坑1-100。8、回填土,基坑和室内回填选用夯填。室内回填:1-102;基坑夯填:1-104。9、机械土石方分为:推土机推土、铲运机铲土、挖掘机挖土、装载机铲松散土、自装自运土、自卸汽车运土、强夯法加固地基、平整场地、碾压(机械)。铲 运 机10、机械土方定额是按三类土计算的;如实际土壤类别不同时,定额中机械台班量乘以下系数:项目三类土一、二类土四类土推土机推土方1.000.841.18铲运机铲运土方 1.000.841.26自行式铲运机铲运土方1.000.861.09挖掘机挖土1.000.841.1411、机械挖土方工程量,按机械实际完成工程量计算。机

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
