桩基用电会议纪要.docx

上传人:p** 文档编号:94679 上传时间:2022-12-21 格式:DOCX 页数:2 大小:15.36KB
下载 相关 举报
桩基用电会议纪要.docx_第1页
第1页 / 共2页
桩基用电会议纪要.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《桩基用电会议纪要.docx》由会员分享,可在线阅读,更多相关《桩基用电会议纪要.docx(2页珍藏版)》请在第壹文秘上搜索。

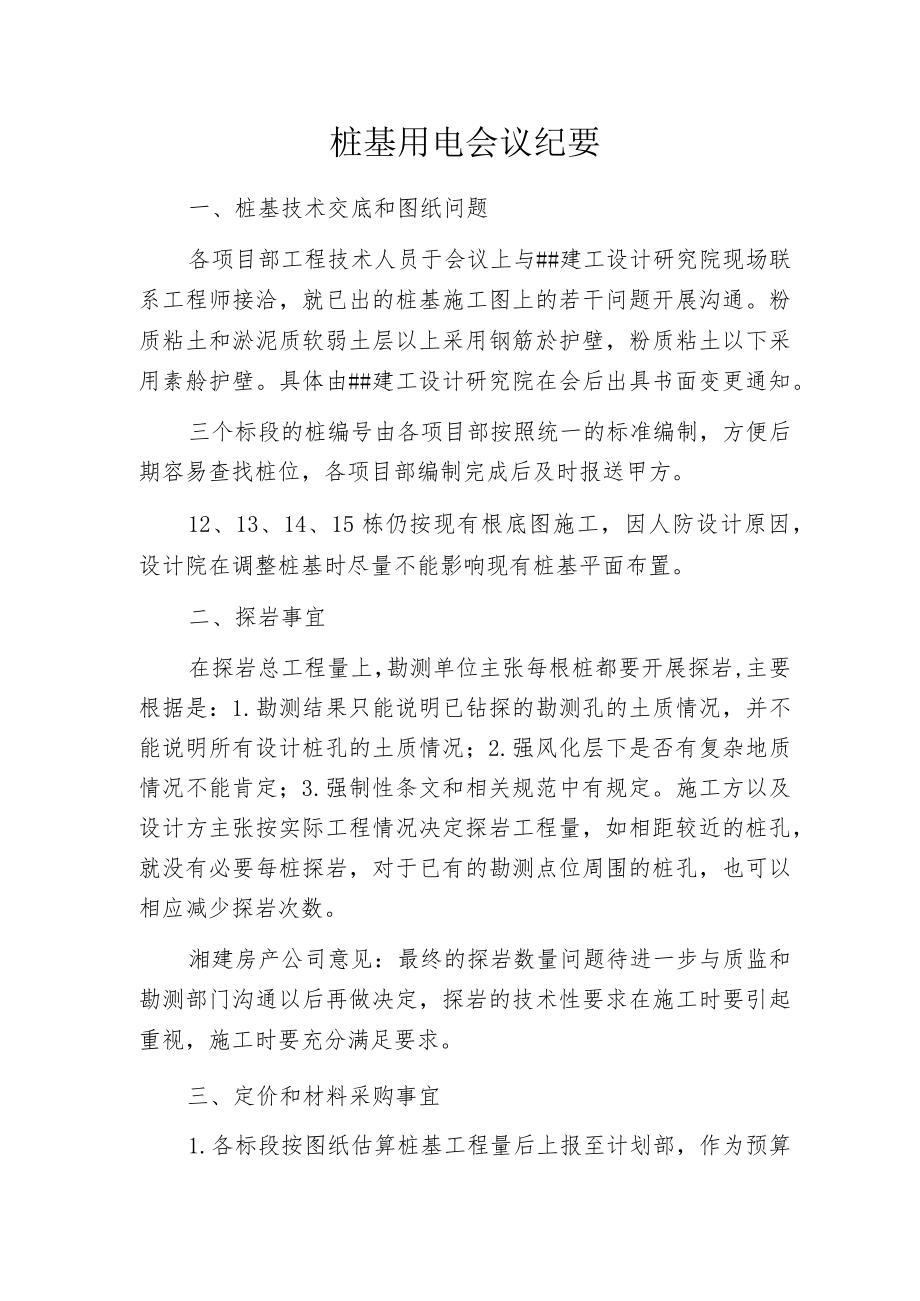

1、桩基用电会议纪要一、桩基技术交底和图纸问题各项目部工程技术人员于会议上与#建工设计研究院现场联系工程师接洽,就已出的桩基施工图上的若干问题开展沟通。粉质粘土和淤泥质软弱土层以上采用钢筋於护壁,粉质粘土以下采用素舲护壁。具体由#建工设计研究院在会后出具书面变更通知。三个标段的桩编号由各项目部按照统一的标准编制,方便后期容易查找桩位,各项目部编制完成后及时报送甲方。12、13、14、15栋仍按现有根底图施工,因人防设计原因,设计院在调整桩基时尽量不能影响现有桩基平面布置。二、探岩事宜在探岩总工程量上,勘测单位主张每根桩都要开展探岩,主要根据是:1.勘测结果只能说明已钻探的勘测孔的土质情况,并不能说

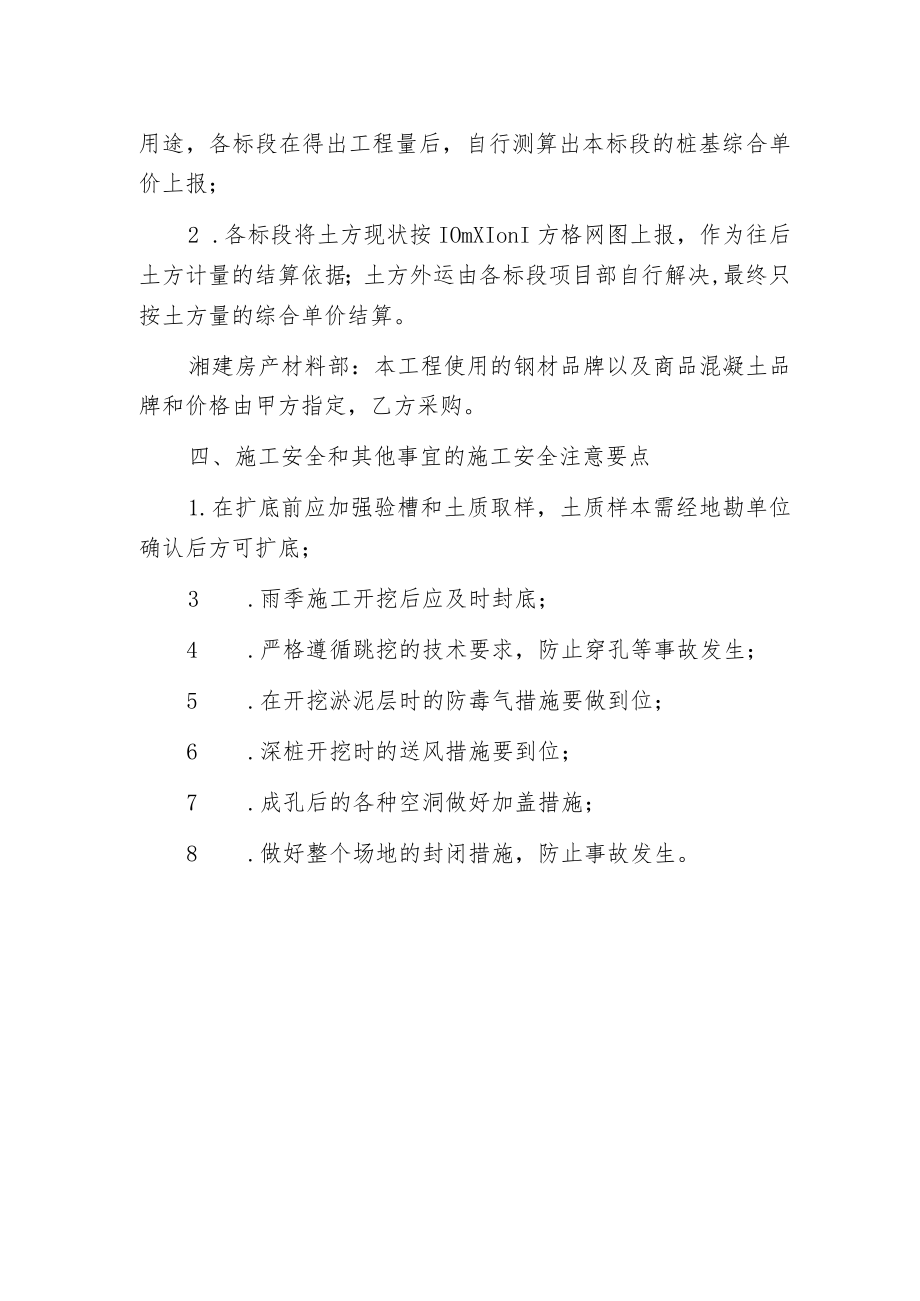

2、明所有设计桩孔的土质情况;2.强风化层下是否有复杂地质情况不能肯定;3.强制性条文和相关规范中有规定。施工方以及设计方主张按实际工程情况决定探岩工程量,如相距较近的桩孔,就没有必要每桩探岩,对于已有的勘测点位周围的桩孔,也可以相应减少探岩次数。湘建房产公司意见:最终的探岩数量问题待进一步与质监和勘测部门沟通以后再做决定,探岩的技术性要求在施工时要引起重视,施工时要充分满足要求。三、定价和材料采购事宜1.各标段按图纸估算桩基工程量后上报至计划部,作为预算用途,各标段在得出工程量后,自行测算出本标段的桩基综合单价上报;2 .各标段将土方现状按IOmXIonI方格网图上报,作为往后土方计量的结算依据;土方外运由各标段项目部自行解决,最终只按土方量的综合单价结算。湘建房产材料部:本工程使用的钢材品牌以及商品混凝土品牌和价格由甲方指定,乙方采购。四、施工安全和其他事宜的施工安全注意要点1.在扩底前应加强验槽和土质取样,土质样本需经地勘单位确认后方可扩底;3 .雨季施工开挖后应及时封底;4 .严格遵循跳挖的技术要求,防止穿孔等事故发生;5 .在开挖淤泥层时的防毒气措施要做到位;6 .深桩开挖时的送风措施要到位;7 .成孔后的各种空洞做好加盖措施;8 .做好整个场地的封闭措施,防止事故发生。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
