临湘长安国际花城小区建筑节能施工方案改.doc

上传人:p** 文档编号:946818 上传时间:2024-05-11 格式:DOC 页数:21 大小:640.38KB
下载 相关 举报
临湘长安国际花城小区建筑节能施工方案改.doc_第1页
第1页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第2页
第2页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第3页
第3页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第4页
第4页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第5页
第5页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第6页
第6页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第7页
第7页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第8页
第8页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第9页
第9页 / 共21页
临湘长安国际花城小区建筑节能施工方案改.doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《临湘长安国际花城小区建筑节能施工方案改.doc》由会员分享,可在线阅读,更多相关《临湘长安国际花城小区建筑节能施工方案改.doc(21页珍藏版)》请在第壹文秘上搜索。

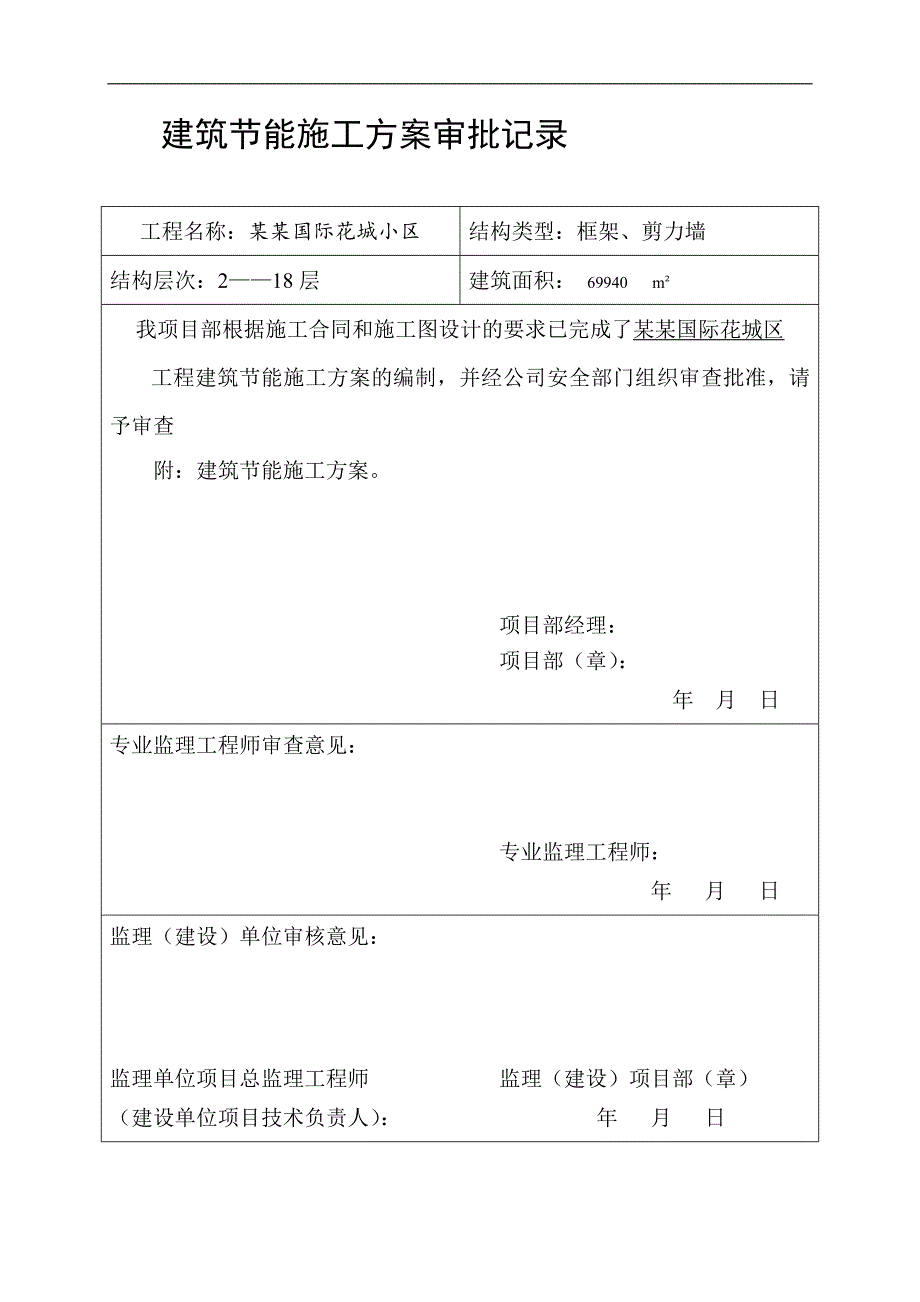

1、某某国际花城小区建筑节能施工方案编 制 人: 审 核 人: 审 批 人: 施工单位: 某某工程有限公司日 期: 年 月 日建筑节能施工方案审核意见编制人签字: 年 月 日审核人签字: 公章:审批人签字:建筑节能施工方案审批记录工程名称:某某国际花城小区结构类型:框架、剪力墙结构层次:218层建筑面积: 69940 m我项目部根据施工合同和施工图设计的要求已完成了某某国际花城区工程建筑节能施工方案的编制,并经公司安全部门组织审查批准,请予审查附:建筑节能施工方案。项目部经理:项目部(章):年 月 日 专业监理工程师审查意见:专业监理工程师:年 月 日监理(建设)单位审核意见:监理单位项目总监理工

2、程师 监理(建设)项目部(章)(建设单位项目技术负责人): 年 月 日目录 一、工程概况-1-二、编制依据-1-三、编制目的-2-四、施工准备-2-五、施工工具-2-六、施工技术措施-2- (一)、外墙内保温系统施工技术措施-2- (二)、屋面保温隔热工程施工技术措施-9- (三)、铝合金门窗施工技术措施-11- (四)、管道保温施工技术措施 -13-七、节能工程验收-13-八、安全措施-13-九、文明施工及成品保护-14-十、成本降低措施-14-十一、环境保护措施-15-建筑节能施工方案一、工程概况序号项 目内 容1工程名称某某国际花城小区2建筑面积 699403 层 数地 上218层地 下

3、4层 高地 下地 上3.0m每层5结构形式基础结构形式桩筏基础主体结构形式框架、剪力墙结构6墙体节能工程外墙内保温30mm.玻化微珠保温砂浆7门窗节能工程铝合金普通中空玻璃 6+9A+6遮阳型8屋面工程瓦(不计入)+水泥砂浆(配钢筋网)(35mm)+SBS改性沥青防水卷材(4mm)+刷基层处理剂一遍+水泥砂浆(20mm)+钢筋混凝土楼板(120mm)+空气间层(1800mm)+耐碱玻纤网布抗裂砂浆(5mm)+无机轻集料保温砂浆(I型)(150mm)+钢筋混凝土楼板(120mm)+混合砂浆(20mm)二、编制依据1、某某国际花城小区工程施工图纸2、民用建筑热工设计规范GB50176 19933、

4、夏热冬冷地区居住建筑节能设计标准(JGJ 1342010) 4、 建筑外门窗气密,水密,抗风压性能分级及检测方法GB/T 7106-20085、建筑节能工程施工质量验收GB50411-2007三、编制目的确保国家现行节能质量验收规范、标准及设计图纸得到严格落实,同时为节能保温施工提供技术保障。四、施工准备1、 设计图纸已经节能机构审查合格;2、 控制线已设置到位;3、 材料应见证取样送检,经有资质的实验室复试合格后,方可使用;4、 已进场的节能材料必须具有出厂合格证及性能检测报告,并经监理工程师确认,形成验收记录;5、 节能材料必须符合设计要求及国家有关标准的规定;6、 节能材料应产品检验批要

5、求随机取样复验。五、施工工具1、剪刀、钢锯及壁纸刀(玻璃棉板裁板用)2、电锤(拧胀钉螺钉及打膨胀锚固件孔用)3、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)4、砂浆搅拌机5、木锉或粗砂纸(打磨用)6、其他抹灰专用工具。六、施工技术措施(一)外墙内保温系统施工技术措施一、建筑物及基层墙体施工条件的基本要求1、基层墙体应符合砌体工程施工质量验收规范(GB502032002)混凝土结构工程施工质量验收规范(GB502042002)的要求。2、墙体结构按规范处理、验收合格符合设计要求和国家抹灰验收标准且强度和干燥度达标方可进行下步工序。3、墙面上的门窗框、预埋

6、件、设备穿墙管等按设计安装完毕,并预留出外保温层的厚度。4、脚手架搭设牢固,符合规范要求,安全检查合格,能满足内墙保温施工需要。5、施工时环境温度不应低于5,风力不应大于5级,风速不宜大于10m/s。二、施工程序及施工工艺1、内墙内保温系统材料构造:30厚内墙保温2、施工工序图(外墙内保温)2、施工工序图(外墙内保温)基层墙面处理 吊线、打灰饼 墙体基层甩涂界面砂浆 20mm无机轻集料保温砂浆(分二次抹)耐碱玻纤网布抗裂砂浆, 厚5mm。2.1外墙内保温施工范围 与室外相连的外墙内墙面按设计要求做30mm内墙内保温,门窗洞口侧边及凸出墙面梁柱不做。外墙内保温层做至阴角处。3、施工工艺、工序3.

7、1界面砂浆施工 3.1.1基层处理:墙面清理干净、无油渍、浮尘、脱模剂、空鼓、风化等影响粘结的缺陷,墙表面大于5mm的凸出部分应铲除。3.1.2界面砂浆浆料配制:(1)根据预施工的面积计算所需界面砂浆的重量和所需水的用量,将界面砂浆加水,用砂浆搅拌机或手提搅拌器混合35分钟,使之成为均匀浆状物,加水量是界面砂浆重量的23%26%.(2)界面砂浆甩涂施工:界面砂浆在施工前,基层浇水湿润,浇水应在抹灰前一天进行(加气块),抹灰时再进行一次浇水湿润,浇水深度以渗入墙体810mm为宜,注意墙体不可喷水过量,不得向墙面泼水,不能有明水存在。若用配合好的界面砂浆滚刷墙面,滚刷厚度为13mm,不宜太厚。配合

8、好的界面砂浆浆料应在2小时内用完。(3)界面砂浆拉毛用磙子滚、扫帚拉都可,但在配合比上应作适当调整。拉毛不宜太厚,但必须保证所有的墙面都做到毛面处理。(4)天气干燥酷热是应洒水养护。3.1.3吊线、做灰饼检查墙面,吊垂直通线和水平通线,按设计厚度做灰饼,灰饼间距不大于2M。3.2玻化微珠保温砂浆的配制和施工:3.2.1保温浆料的配制: 根据搅拌机容量按比例将水、聚合物玻化微珠胶粉料、无机玻化微珠等加入搅拌机内搅拌6-10分钟左右。材料加入顺序:水聚合物玻化微珠保温胶粉料玻化微珠配合比:水44-46KG胶粉料1包36KG玻化微珠2包(175-185L)搅拌方法:加水后加入聚合物玻化微珠保温胶粉料

9、搅拌3-5分钟(浆料要充分混合均匀),再加入无机玻化微珠搅拌3-5分钟。(以混合均匀为宜,避免过度搅拌)搅拌机械:使用卧式强制式搅拌机。(350型可搅拌2包胶粉+4包玻化微珠)搅拌需专人专职现场进行,以保证搅拌时间和加料量的准确。3.2.2保温浆料的施工:(1)保温浆料披刮20mm左右,披刮时应压紧压实(应避免过度压实和反复揉搓造成空鼓和脱落),抹灰顺序按照从上至下,从左到右抹灰,去高补低。落地灰去除结块、杂质后及时搅拌利用,掺量不得超过1/6。配合好的保温砂浆料应在2-4小时内用完。(视天气情况而定)(2)2-4小时后,按灰饼及控制线披刮至厚度,披刮压实平整。保证平整度和垂直度,用2M长靠尺

10、检查。保温砂浆应严格按灰饼高度及控制线批抹,面层必须平整。(3)分层施工时每层施工厚度不大于20mm,间隔不小于12小时(视天气气候而定)。(4)保温层干燥固化后方可进行下道工序施工。(不少于48小时)3.3无机玻化微珠保温砂浆内墙外保温系统施工操作规范及注意事项: 3.3.1保温浆料搅拌严格按配比调配,需设专人、专职进行,以保证搅拌时间和搅拌方法的正确性。3.3.2保温浆料根据技术要求施工,注意压实、抹平,表面层干燥后检查平整度,不平处用2米直尺搓平。3.3.3施工完毕的保温墙面应注意成品保护,严禁硬物撞击保温墙面。不慎撞击破坏的墙面要清理掉,接茬重新披刮保温料。3.3.4允许偏差及检验方法

11、应符合表1的规定编号项目允许偏差(mm检验方法1立面垂直4用2m托线板检查2表面平整4用2m靠尺和塞尺检查3阴、阳角垂直4用2m托线板检查4阴、阳角方正4用10cm方尺和塞尺检查5分格条(缝)平直4拉5m线和直尺检查6保温层平整度5用2m靠尺检查4.施工要求:(1)抹灰前作好墙面基层的清理和浇水湿润工作,保证墙面干净,常温下一般隔夜浇水二遍,具体施工时可根据实际情况确定;(2)墙表面的油污、隔离剂均应在抹灰前清理干净,在光滑的砼表面抹灰时应凿毛或甩浆处理。对凸凹不平处应事先剔平或采用1:2.5水泥砂浆补平;并涂抹专用界面砂浆。(3)严格按要求施工,使用防裂砂浆,即在水泥砂浆中掺入聚丙烯纤维,施

12、工中严格按配合比拌制抹灰砂浆,由专人负责,每层抹保温层厚度应控制在20mm,每遍抹灰不要跟的太紧,应在上一层抹灰凝固后进行,一般宜隔夜进行,墙面成活后及时洒水养护(根据天气)。(4)保温砂浆必须使用强制搅拌机搅拌,由专人按配比搅拌,保证搅拌时间;(5)对施工工人进行详细的施工交底和培训,了解保温材料与传统砂浆抹灰的不同,不盲目赶工;(6)必须在保温层干燥后再进行下道工序施工,间隔要大于24小时;(8)根据天气气候情况调整材料配比。 五、工程质量控制与验收 4.1施工单位应建立完善的施工管理体系,严格执行工程质量的“三检制度”,内墙保温应按照经审查合格的设计文件和经审批的施工技术方案的要求施工,做好每层的原始施工记录和隐蔽验收工作,做到上道工序不验收下道工序不开始。4.2施工前在现场先进行样板施工,经有关方确认后

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
