内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc

上传人:p** 文档编号:946918 上传时间:2024-05-13 格式:DOC 页数:67 大小:1.10MB
下载 相关 举报
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第1页
第1页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第2页
第2页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第3页
第3页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第4页
第4页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第5页
第5页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第6页
第6页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第7页
第7页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第8页
第8页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第9页
第9页 / 共67页
内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc_第10页
第10页 / 共67页
亲,该文档总共67页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc》由会员分享,可在线阅读,更多相关《内蒙古某全现浇框剪结构住宅小区工程模板施工方案.doc(67页珍藏版)》请在第壹文秘上搜索。

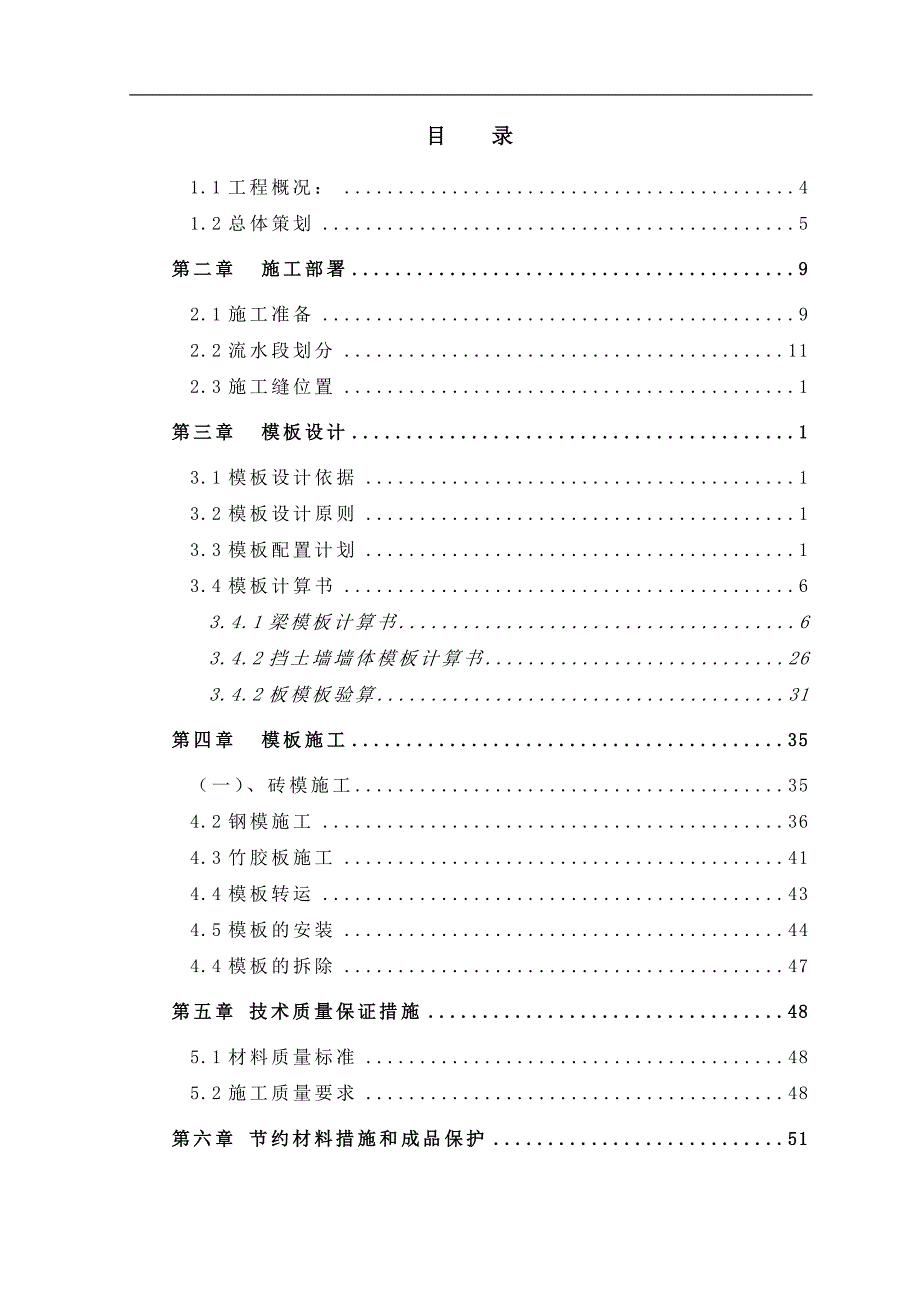

1、某某住宅小区工程模板施工方案 施工组织设计、施工方案会签表责 任部门或岗位签 名日 期编 制(项目经理主持)项目经理审 核(技术负责人主持)技术负责人审 批(法人单位总工或授权委托人)总工或委托人项目名称:第十三项目部 方案名称:模板施工方案目 录1.1工程概况:41.2总体策划5第二章 施工部署92.1施工准备92.2流水段划分112.3施工缝位置1第三章 模板设计13.1模板设计依据13.2模板设计原则13.3模板配置计划13.4模板计算书63.4.1梁模板计算书63.4.2挡土墙墙体模板计算书263.4.2板模板验算31第四章 模板施工35(一)、砖模施工354.2钢模施工364.3竹胶

2、板施工414.4模板转运434.5模板的安装444.4模板的拆除47第五章 技术质量保证措施485.1材料质量标准485.2施工质量要求48第六章 节约材料措施和成品保护51第七章 安全、文明、环保施工措施521.1工程概况:1.1 总体简介序号项目内 容1工程名称某某住宅小区工程2工程地址某某海拉尔东街3建设单位某某铁局房地产开发公司4设计单位北京全路通信信号研究设计院内蒙古智汇工程设计咨询有限责任公司5资金来源自筹6质量目标合格1.2 结构设计概况序项 目内 容1结构形式基础结构形式筏型基础主体结构形式全现浇剪力墙结构2地基8#9#10#11#12#地基土质层天然地基层(圆砾)地基承载力4

3、00kpa3混凝土强度等级基础垫层C15 地下室底板、外墙、顶板C30 抗渗S6 地下室其余部分C30 首层1层墙体C35 板、柱、梁C30楼梯C30维护结构中的构造柱及圈梁等小构件C20 4钢筋类别HPB235、HRB3355钢筋连接机械连接直径16的钢筋采用直螺纹连接搭接连接直径18的钢筋6抗震设防抗震设防烈度8度场地土类别类结构安全等级二级抗震设防类别丙类结构抗震等级二级,地下一层至地上四层为加强区7结构断面尺寸(mm)二次结构砌块墙陶粒混凝土空心砌块内隔墙板100厚陶粒混凝土板现浇钢筋砼结构外 墙250内 墙200、250底 板厚800、1000楼 板厚100、120、200墙截面有:

4、220、200、250mm等。楼梯柱尺寸有:300 mm300 mm等。楼梯梁尺寸有:250 mm450 mm、200 mm350 mm等。梁截面有:220400、200400、200300、250600、250350、220600等。现浇板厚有:120mm、130mm、140mm等。1.3总体策划根据本工程特点,本模板方案主要满足适用、先进、合理等要求。、剪力墙模板:采用装配大模板,外挂式脚手架。、楼梯柱模板:采用2440122010胶合板、次龙骨采用50100木方子、柱箍采用483.5钢管、侧向采用双排脚手架支撑、侧向支撑与柱箍联结成一个整体以提高施工质量。、楼梯梁模板:采用2440122

5、010竹胶板、次龙骨采用50100木方子、主龙骨采用100100木方子、下部支撑体系采用满堂红脚手架支撑。、梁、板模板:采用2440122010厚的竹胶板,背楞采用50100、 100100、木方配合483.5钢管,用对拉螺栓(型号M12、用于梁)拉接,支撑材料为碗扣式支撑架和483.5钢管。、脱模剂的选用: 无论是新配置的模板,还是已用并清除了污、锈待用的模板、在使用前必须涂刷脱模剂。因此,脱模剂是混凝土模板不可缺少的辅助材料。本工程主要采用油性脱模剂。 模板作为一种周转性材料,在施工质量中起着关键性的作用,对施工工期、成本投入、质量控制(尤其混凝土的外型尺寸、外观质量)有着重要影响。结构施

6、工时应合理划分施工流水段,增大模板材料的周转频率,达到高质量、高速度、低成本的最终目的。1.3 模板工艺流程图 混凝土结构工程施工及验收规范前期工作施工图纸模板设计模板加工阶段材料准备 作业条件模板模板支撑体系模板施工模板安装支撑体系预留、预埋预留、预埋模板拆除验收模板预检资料向监理报验资料归档下道工序第二章 施工部署2.1施工准备2.1.1技术准备1)审图施工前认真查看图纸(包括结构与建筑、专业图纸的对应情况),做好图纸审查记录,包括图纸会审记录、设计交底记录及设计答疑文件等。并根据相关规范及图纸找出模板施工中的难点,做到重点突出。2)管理人员及劳务人员研讨及交底会项目技术部除按规定对项目相

7、关部门及配属队伍进行方案措施研讨、交底(包括书面和口头)外,由配属队伍管理层向其模板操作层进行方案、措施交底(包括书面和口头),并由项目工程部和质量总监参加。2.1.2 加工场地准备1结构施工阶段设置木模加工棚及模板堆放区。2模板堆放区必须满足相关消防要求。电源从临近配电箱引出。3模板堆放区维护:四周设3米高防护架。堆放区栏杆钢管均刷红、白漆,并在内侧满挂密目安全网;每个堆放区位置设2个出入口,左、右两侧各设一标识牌,标明模板适用范围、吊运保养方法、使用注意事项等。4设专人负责模板堆放和标识,模板堆放应分规格、分类型集中堆放。模板下部垫通长50100mm木方,(下雨天气应用塑料布遮盖);模板用

8、红漆在背面标注其编号。模板堆放区见总平面布置图。标识牌形式如下:模板材材标识牌示意图 成品模板标识牌示意图名 称名 称生产厂家规 格进场日期使用部位2.1.3材料准备根据流水段的划分,项目技术部按照施工总进度计划编制了模板用量计划。楼梯梁、柱、板模以三层计算;大模板以流水段配置。 模板材料计划用量表材料名称规格单位数量备注竹胶板10mm平方米96000不包括后补模板木方50100 mm立方米2000不包括后补木方木方100100 mm立方米1500不包括后补木方钢管48米60002.1.4劳动力准备劳动力计划表模板加工组现场施工组组长2人组长2人班长4人班长4人自检员2人自检员2人木工42人木

9、工182人共计50人共计190人2.1.5机械准备木工加工机械一览表序号机械名称数量规格1平刨4MB504B2压刨4MB104A3圆锯8MT5004无齿锯8JG4005手电锯82.1.6测量准备根据平面控制网,依据测量方案安排测量人员在模板施工前放好模板线,弹好标高,在浇筑底板混凝土时安排专人监测模板变形,和支撑体系徐变对结构安全的影响,确保工程质量和施工安全。2.2流水段划分施工流水段: 8号楼流水段划分图:9号楼流水段划分图:10号楼流水段划分图:2.3施工缝位置根据图纸划分的后浇带做为施工缝。后浇带支设与顶板碗扣架形成整体,要有一定的稳定性、牢固性。在支设过程中,在后浇带两侧1.5m范围

10、内设置独立支撑体系,保留到后浇带混凝土浇筑完毕后拆除,相邻的主次龙骨下可垫短向木方,以便拆除其他范围顶板模板而不影响后浇带的支撑体系。第三章 模板设计3.1模板设计依据3.1.1结构施工图、建筑施工图;3.1.2混凝土结构工程施工及验收规范(GB 50204-2002);3.1.3施工手册;3.1.4设计交底、答疑文件;3.1.5建筑施工手册缩印本第二版;3.1.6施工组织设计及质量目标计划;3.1.8建设工程施工合同;3.1.9建设工程施工质量验收统一标准(GB50300-2001)3.2模板设计原则为确保该工程结构质量在设计过程中,需做到以下几点:3.2.1接缝要严密,不漏浆。保证构件的形

11、状尺寸和相互位置的正确,模板构造合理,便于支拆。3.2.2在施工过程中,不变形、不破坏、不倒塌。3.2.3合理配备模板,减少一次性投入,增加模板周转次数,实施文明施工。3.3模板配置计划3.3.1模板总配制量:序号结构部位模板选型模板数量1筏板基础砖胎模240mm砖模板32552楼梯梁、柱10mm竹胶板1003梁、板10mm竹胶板963064剪力墙大模板合计99661注:上表为暂估量,具体以预算为准。3.3.2对拉螺栓配置数量:项目螺栓形式单位规格螺栓数量备注剪力墙带止水环根M1213000大螺杆根3.3.3 筏板基础8#、9#、10#楼筏板基础:采用240mm厚砖胎模,红机砖,M5.0水泥砂

12、浆砌筑。3.3.4剪力墙模板:地下室内墙模板配至板底,采用10mm厚竹胶板,内背楞为50100木方外背楞为双钢管,头一道双钢管距地230mm,地下室外墙墙体对拉螺栓焊接止水钢板。采用先安装模板,后安装阴角模的施工顺序。地下室外墙模板配至板底,采用10mm厚竹胶板,内背楞为50100木方外背楞为双钢管,头一道双钢管距地230mm,地下室外墙墙体对拉螺栓焊接止水钢板。采用先安装模板,后安装阴角模的施工顺序。墙体模板配至板底,采用10mm厚竹胶板,内背楞为50100木方外背楞为双钢管,头一道双钢管距地230mm,地下室外墙墙体对拉螺栓焊接止水钢板。采用先安装模板,后安装阴角模的施工顺序。挡土墙穿墙螺栓示意图1. 挡土墙背楞及支撑:项目内背楞外背楞支撑挡土墙墙横向50100木方,间距300mm坚向483.5500483.5钢管支撑,间距1500mm2. 背楞明细表:序号规格及规格用量(延长米)1木方(50100)15002483.5钢管2000 3.支撑:采用483.5钢管,使用钢管量为600延长米。3.3.5楼梯梁模板:楼梯梁面板采用10厚竹胶板,支撑体系采用满堂红脚手架以保证模板的垂直度和控制水平位移。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
