《农产品物流配送中心物流仓储库房脚手架工程施工方案.doc》由会员分享,可在线阅读,更多相关《农产品物流配送中心物流仓储库房脚手架工程施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

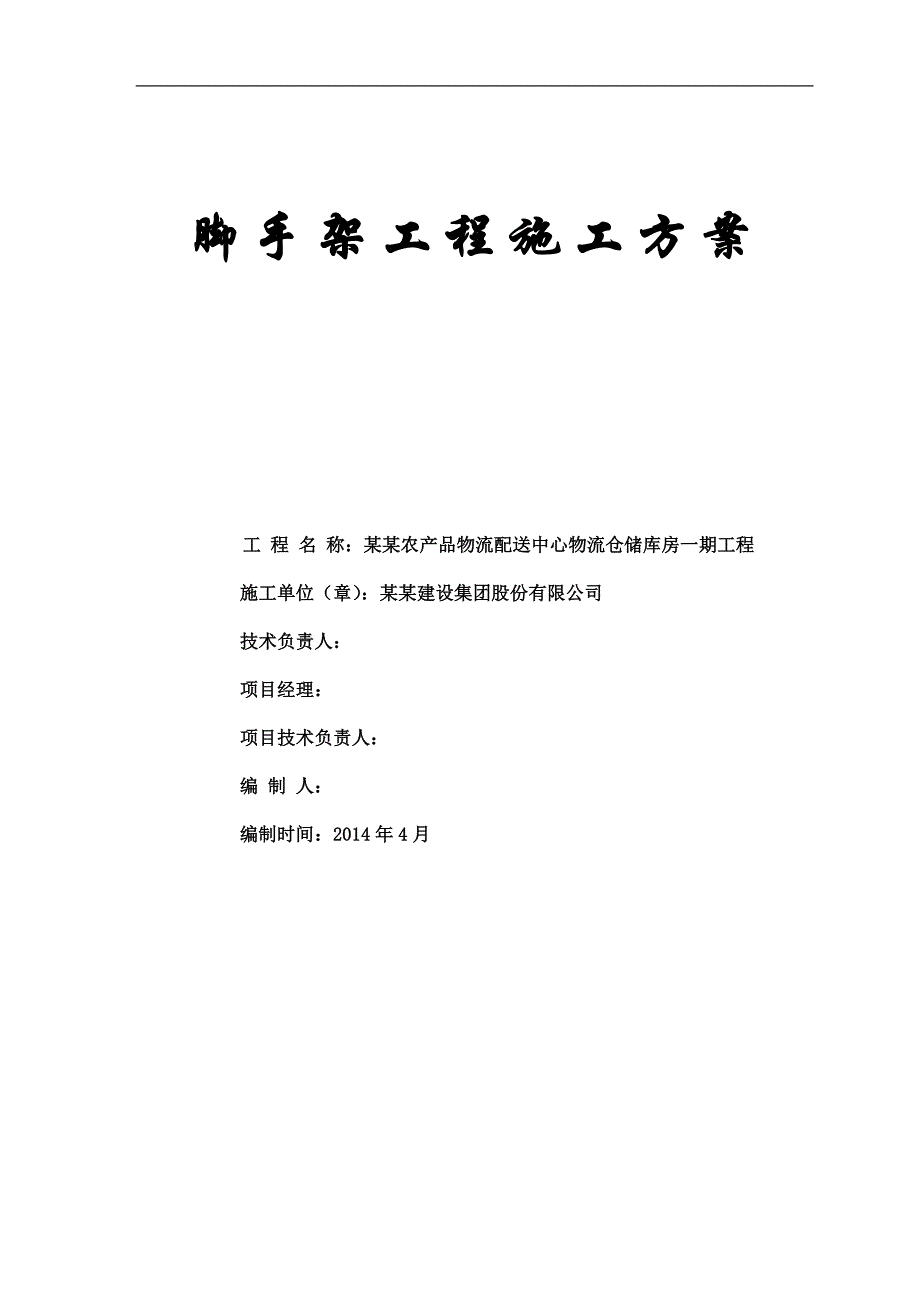

1、脚手架工程施工方案工 程 名 称:某某农产品物流配送中心物流仓储库房一期工程施工单位(章):某某建设集团股份有限公司技术负责人: 项目经理:项目技术负责人: 编 制 人: 编制时间:2014年4月A表A17-2 会签单会 签 部 门意 见负责人签字生 产技 术质 量安 全建设单位意见:单位公章:负责人签字:日期:一、 编制依据1、 施工图纸2、 主要规范、规程1)、建筑施工扣件式钢管脚手架安全技术规范(2002版)JGJ130-20012)、建筑施工高处作业安全技术JGJ80-913)、建筑施工安全检查标准JGJ59-99二、 工程概况: 工程位于某某市长白公路3公里处,地质由吉林省地质工程勘
2、察院勘测,吉林省绿地建筑工程设计事务所设计,吉林省建设工程项目管理有限公司监理,属于钢结构,地上1层,建筑总高度6.3米,建筑面积856.44m2.水池部分深基础长24.7m,宽度9.8m,浅基础长12.75m,宽度6.3m,外墙搭设双排脚手架,墙内为满堂脚手架。三、 施工部署:1、 安全防护领导小组:安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明施工”的根本要求,为此成立以项目经理为组长的安全防护领导小组,其机构组成及责任分工如下:组 长: 负责协调工作组 员: 方案编制、技术交底组 员: 现场施工协调组 员: 现场施工指挥、质量检查针对
3、本工程特点,主体工程拟外脚手架采用双排扣件式钢管脚手架。2脚手架所用的材料本工程脚手架采用双排扣件式钢管脚手架全封闭安全立网(1.5m6m)防护。脚手架选用的所有材料均应符合国家标准。根据JGT59-99规范标准要求拟采用钢管为483.5、维护网为密目防火阻燃网、搭设跳板为55厚白松板。搭设人员要持证上岗,确保脚手工程使用安全可靠。2.1钢管:采用外径48,壁厚3.5的Q235焊接钢管,材质符合碳素结构钢(GB700-88)的相应规定。2.2扣件:十字扣、一字扣、回转扣符合可锻铸铁分类及技术条件(GB978-67)的可锻铸铁,附件材料应符合碳素结构钢(GB700-88)中Q235钢的规定。2.
4、3白松木板,板宽250,板厚55。两端使用10-14号镀锌钢丝捆紧。禁止使用有扭纹,破裂和横透疖的木板。2.4安全网:必须是经国家指定监督检验部门监督允许生产的厂家产品。水平网为大眼锦纶网,立网为密目网。3脚手架(挑架)设计3.1双排全封闭式安全立网(1.5m6m)封闭防护。搭设高度立杆超出建筑物总高度的1.8m。3.2因基层土质关系不适合从地面起脚手架,所以在一层每1.5m设置一个斜杆与一层顶挑出的小横杆、大横杆和立杆连接。应力集中部位适当加密斜杆间距。3.3脚手架构造尺寸:立杆距建筑物1.2 m,间距1.5m。大横杆步距1.5 m,小横杆间距1.5m。3.4脚手板采用松木脚手板,规格为b0
5、=25055,脚手板总长6m。按三跨计平均每跨长度为2m,脚手板上部荷载为0.003N/2,查表得脚手板的控制跨度lmk=2153。考虑到脚手板铺设时必须相互搭接,每跨长度即小横杆间距取1500,lmk=21531500。3.5底层设置两道大横杆与挑杆固定,大横杆步距为1.5 m,以便于立网的挂设,大横杆位于立杆里侧,每侧外伸长度不应小于100,但不大于200。3.6立杆钢管采用对接法,接头交错布置,高度方向错开500以上,相邻接头不在同步同跨内。立杆的垂直偏差严格控制在h/600范围内。3.7将大横杆固定在立杆上,小横杆固定在大横杆上,伸出大横杆长度小于10,小横杆间距不大于1.5 m将脚手
6、板固定在小横杆上,作业层和首层必须满铺脚手板,脚手板对接处必须设双排小横杆,两小横杆间距不得大于300。板端挑出小横杆的长度保持1015cm。严禁出现探头板。3.8在操作层的脚手架外侧立杆上支设1.2 m护身栏杆和180挡脚板。3.9在脚手板下层兜设水平安全网(采用承重安全网),且下口封严。网眼不大于7安全网内外边应固定牢固。3.10挑架外侧设剪刀撑,采用48钢管按60角度4跨立杆设置。4脚手架搭设4.1脚手架搭设应满足人员操作、材料堆放及运输等实用要求,并保证搭设升高、周转脚手板和操作安全方便。4.2搭设顺序外挑水平杆由室内向室外安装水平横杆并与外挑水平杆扣紧安装斜杆与水平横杆扣紧逐根树立立
7、杆,随即与水平横杆扣紧安第一步大横杆(与各立杆扣紧)安第一步小横杆第二步大横杆第二步小横杆 第三、四步大横杆和小横杆连墙杆接立杆加设剪刀撑铺脚手板4.3剪刀撑的安装要求:靠近立杆的小横杆可紧固于立杆上,剪刀撑的搭设是一根斜杆扣在立杆上,另一根斜杆扣在小横杆的伸出部分上,这样可以避免两根斜杆相交时把钢管别弯,斜杆两扣件与立杆节点(即立杆与横杆的交点)的距离不宜大于20。脚手架各杆件伸出的端头,均应大于10以防止杆件滑脱。4.4扣件的安装及注意事项4.4.1开口朝向:用于连接的对接扣件,开口应朝架子内侧,螺栓向上,避免开口向上,以防雨水进入。4.4.2拧紧程度:装螺栓时应注意将根部放正和保证适当的
8、拧紧程度,这对于脚手架的承载能力、稳定和安全影响很大。螺栓拧得不紧固当然不好,但拧得过紧会使扣件和螺栓断裂,所以螺栓的拧紧必须适度。要求扭力矩控制在3949NM,最大不得超过59 NM。为了控制拧紧程度,操作人员可根据所用扳手的长度用测力计校核自已的手劲,反复练习,以求达到不用测力计也能准确地掌握扭力矩的大小。4.5构造要求4.5.1立杆:相邻立杆的接头位置应错开布置在不同的步距内,与相近大横杆的距离不宜大于步距的三分之一。立杆与大横杆必须用直角扣件扣紧,不得隔步设置或遗漏。立杆的垂直偏差:当架高在30 m以内时,应不大于架高的1/200;使其全高偏斜不大于10。4.5.2 大横杆:上下横杆的
9、接长位置应错开布置在不同的立杆纵距中,与相近立杆的距离不大于纵距的三分之一。同一排大横杆的水平偏差不大于该片脚手架总长度的1/300,且不大于5。大、小横杆的允许挠度,一般暂定为杆件长度的1/50。4.5.3小横杆:贴近立杆布置,搭于大横之上,并用直角扣件扣紧,为保证脚手板受力,作业层适当加设小横杆,不铺板时加设的小横杆可以拆除。4.5.4剪刀撑:沿架高连续布置,剪刀撑的斜杆除两端用旋转扣件与脚手架的立杆或大横杆扣紧外,在其中间应增加24个扣件。4.5.5连墙杆:垂直向应层层设置,其水平距离为6 m。与楼层地锚或框架柱拉接。4.5.6护栏和挡脚板:在铺脚手板的操作层上,必须设护栏和挡脚板,栏杆
10、高度1.2m, 挡脚板亦可用加设一道低栏杆(距脚手板面0.20.4m)代替。4.5.7护头棚:入口必须搭设护头棚,护头棚上满铺双层脚手板,并在入口处明显位置挂安全提示标识。5外脚手架的搭设和维护安全技术措施5.1在外脚手架立杆基础外侧挖排水沟,以防雨水浸泡地基。5.2于主楼四角外脚手架立杆上设避雷针,并连通大横杆,形成避雷网络,并检测接地电阻不大于10。(脚手架必做可靠接地)。5.3工人在架上作业中,应注意自我安全保护和他人安全,避免发生碰撞、闪失和落物,严禁在架上嬉闹和坐在栏杆等不安全处休息。5.4要保证脚手杆的整体性,不得与其它井架、升降机一并拉结,不得截断架体。5.5搭设人员必须持证,必
11、须合理使用安全帽、安全带,穿防滑鞋,戴工作手套,脚手架必须及时维修加固,以达到坚固可靠,确保施工安全。6脚手架拆除的安全技术措施6.1拆除前必须完成以下工作拆除前,工长要向拆除施工人员进行书面安全技术交底。班组要学习安全技术操作规程。拆除脚手架时,地面设围栏和警戒标志,并派专人看守。严禁一切非操作人员入内。全面检查脚手架的扣件连接,连墙杆支撑是否牢固、安全。清除脚手架上杂物及地面障碍物。6.2拆除应符合以下要求拆除时,先搭的后拆,后搭的先拆。一般拆除顺序为:栏杆脚手板剪刀撑小横杆大横杆立杆斜挑杆水平横杆水平挑杆所有连墙杆随脚手架逐层拆除,严禁先将连墙杆和卸荷杆件整层或数层拆除后再拆脚手架。分段
12、拆除高低差不大于2步,如高差大于2步时增设连墙杆加固。当脚手架拆至下部最后一根钢管的高度时,应先在适当位置搭临时抛撑加固,后拆连墙杆件和卸荷杆件。拆除架子时,地面要有专人指挥,上下呼应,动作协调,当松开与别人有关的接地点时应先告知对方,以防坠落。随拆随运随清,禁止往下乱扔脚手架料具。材料及工具要有滑轮和绳索运送。7脚手架的质量检查及验收7.1在脚手架基础、分段措施完成之后,必须由安全部、技术部、搭设班组等按照分段、分层进行检查、验收,并填写验收单、合格后方可进行使用。7.2脚手架的验收和日常检查按照以下规定进行,在遭受暴风、大雨等强力作用之后;在使用过程中,发现有显著变形、沉降、拆除杆件和拉结
13、以后及其它安全隐患存在的情况时。检查合格后,方允许投入使用或继续使用。要做好日常的维修、保养工作。7.3搭设施工用的脚手架材料,必须把好材料质量关,严禁使用不符合规定要求的材料。8安全管理措施8.1施工手续及证件所有架子工必须具备某某市特种作业操作证或某某市特种作业临进操作证及暂住证等准许施工证件。8.2施工前必须进行安全技术交底,架子的搭设必须由架子工来完成。架子工应经过三级安全教育,且须持证上岗。8.3施工时必须戴好安全帽,正确使用并系好安全带,穿具有安全性的防滑胶底鞋。外架下部应划警戒区并设围栏。8.4脚手架必须随着楼层的施工要求搭设,搭设时避开立体交叉作业,并严格按施工方案及相应安全规
14、范进行施工,控制好立杆的垂直度,横杆水平以确保节点符合要求。8.5在架子的搭设过程中,一定要按照操作规程施工,严禁非法操作。8.6架子搭设质量和安全的验收,应按照企业规定的建筑外架验收标准和程序进行。8.7脚手架必须经过安全验收合格后方可使用。作业人员必须认真戴好安全帽、系好安全带。8.8操作架上严禁集中堆放不必要的施工材料或重大荷载,即严禁超过3KN/。架板上标准砖单排立码不大于三层,砂浆和容器不大于1.5KN/。8.9严格避免以下违章作业:(1)利用脚手架吊运重物;(2)作业人员攀登架子上下;(3)在架子上拉结、支撑模板等;(4)任意拆除脚手架部件和连墙杆;(5)起吊构件和器材时碰撞和扯动
15、脚手架。8.10每班工人上下作业时,应该检查有无影响安全作业问题的存在。排除解决后方可继续作业。在作业中发现有不安全的情况,应立即停止作业,进行维护,解决后方可继承作业。8.11架子拆除时,应由架子工负责拆除工作,非专业人员不得随意拆卸。8.12六级以上大风、大雾、大雨天气下应停止在脚手架上作业,雨雪后上架操作要有防滑措施。8.13收工前应清理架面,将材料堆施整齐,垃圾清扫运走,必须将材料、物品移至室内。在任何情况下,严禁自架上向架下抛掷材料、物品和倾倒垃圾。8.14施工过程中,随时观察地基及脚手架的变化情况,大风雪后,观察有无变化,发现问题及时处理。8.15架子四角应设避雷装置,防止脚手架受雷击损坏。8.15其它未述要求按照有关架子安全技术要求和规范进行施工。
