农村公路工程施工组织设计#四川#泥结路面.doc

上传人:p** 文档编号:947009 上传时间:2024-05-13 格式:DOC 页数:49 大小:298.30KB
下载 相关 举报
农村公路工程施工组织设计#四川#泥结路面.doc_第1页
第1页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第2页
第2页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第3页
第3页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第4页
第4页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第5页
第5页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第6页
第6页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第7页
第7页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第8页
第8页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第9页
第9页 / 共49页
农村公路工程施工组织设计#四川#泥结路面.doc_第10页
第10页 / 共49页
亲,该文档总共49页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《农村公路工程施工组织设计#四川#泥结路面.doc》由会员分享,可在线阅读,更多相关《农村公路工程施工组织设计#四川#泥结路面.doc(49页珍藏版)》请在第壹文秘上搜索。

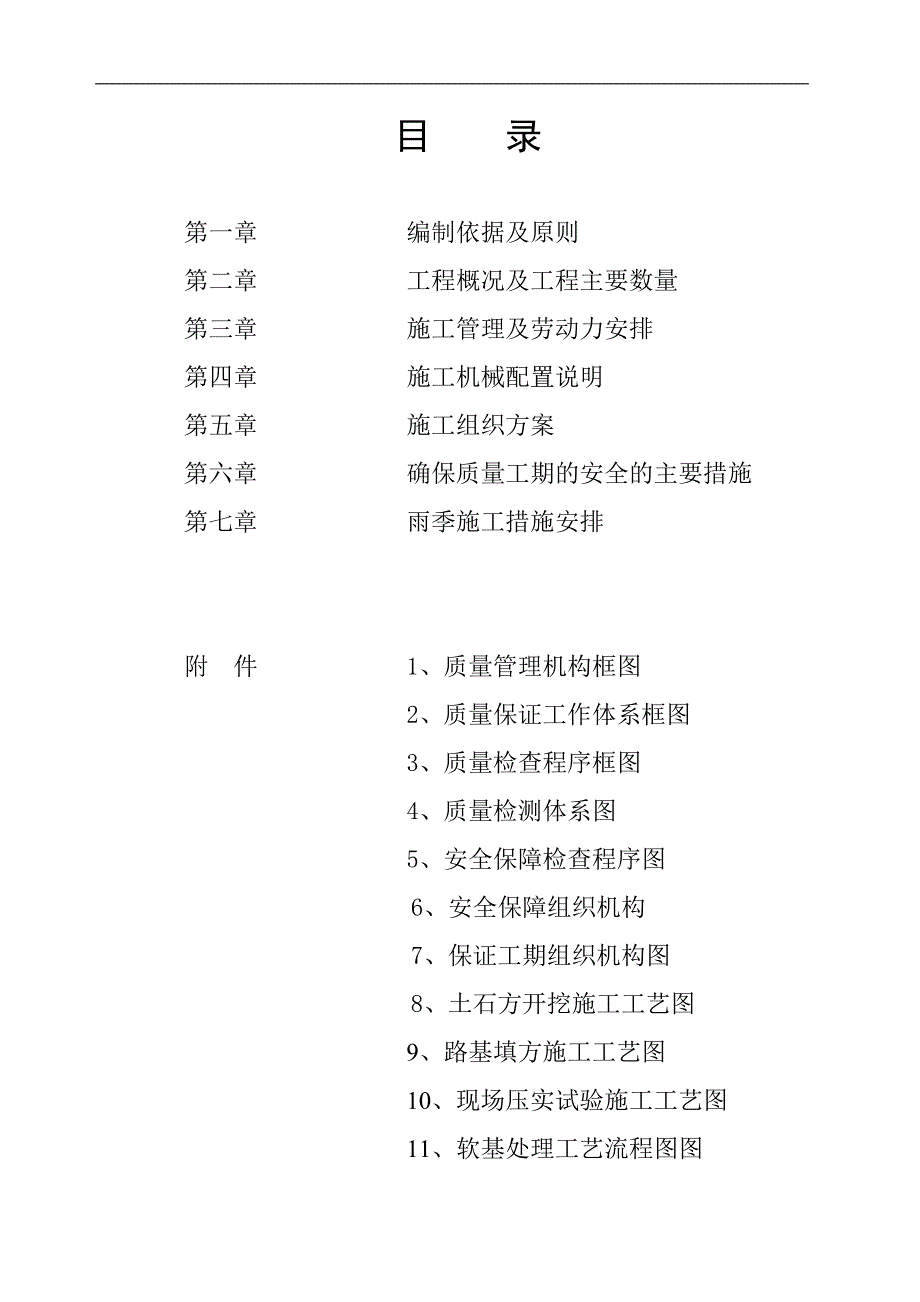

1、某某市某某镇泰安村公路建设工程施工组织设计编制: 审查: 批准: 四川岷江建筑工程公司2012年5月12日目 录第一章 编制依据及原则第二章 工程概况及工程主要数量第三章 施工管理及劳动力安排第四章 施工机械配置说明第五章 施工组织方案第六章 确保质量工期的安全的主要措施第七章 雨季施工措施安排附 件 1、质量管理机构框图 2、质量保证工作体系框图 3、质量检查程序框图 4、质量检测体系图 5、安全保障检查程序图6、安全保障组织机构7、保证工期组织机构图8、土石方开挖施工工艺图9、路基填方施工工艺图10、现场压实试验施工工艺图11、软基处理工艺流程图图施工组织设计文字说明一、 编制依据及原则(

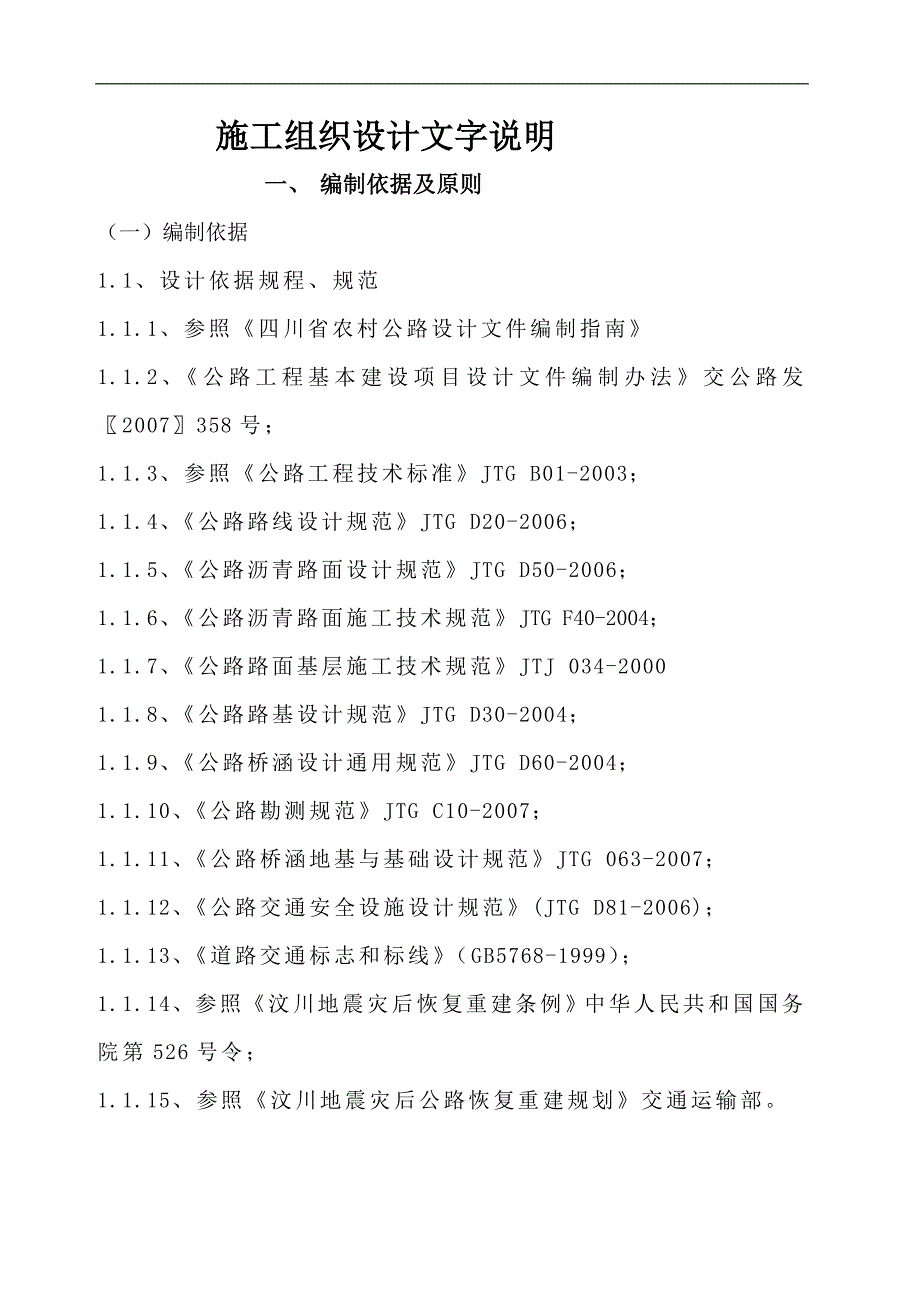

2、一)编制依据1.1、设计依据规程、规范1.1.1、参照四川省农村公路设计文件编制指南1.1.2、公路工程基本建设项目设计文件编制办法交公路发2007358号;1.1.3、参照公路工程技术标准JTG B01-2003;1.1.4、公路路线设计规范JTG D20-2006;1.1.5、公路沥青路面设计规范JTG D50-2006;1.1.6、公路沥青路面施工技术规范JTG F40-2004;1.1.7、公路路面基层施工技术规范JTJ 034-20001.1.8、公路路基设计规范JTG D30-2004;1.1.9、公路桥涵设计通用规范JTG D60-2004;1.1.10、公路勘测规范JTG C1

3、0-2007;1.1.11、公路桥涵地基与基础设计规范JTG 063-2007;1.1.12、公路交通安全设施设计规范(JTG D81-2006);1.1.13、道路交通标志和标线(GB5768-1999);1.1.14、参照汶川地震灾后恢复重建条例中华人民共和国国务院第526号令;1.1.15、参照汶川地震灾后公路恢复重建规划交通运输部。(二)编制原则1、 单位工程合格率100%。2、 遵循招标文件各项条款要求,严格按照设计标准,现行施工规范和质量检验评定标准,正确组织施工,确保工程质量合格。3、 根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全

4、的前提下,尽量缩短工期。4、 坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。5、 科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。6、 在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。二、 工程概况及主要工程数量(一)工程简介: 本合同项目为乡村公路土石方、护坡、挡墙及桥涵工程,工本工程位于四川省某某市境内。工程范围:K0+000-K1+727.929,全场1.7929km,设计技术

5、标准为农村公路,路基宽4.5M-6.5M,路面宽4.0M-6.0M,沥青混凝土路面。本工程的设计指标为:公路路线等级采用部颁农村公路标准,设计行车速度15 公里/小时,桥涵设计荷载为公路II级。设计年限为6 年。(二)场地工程地质、水文条件:本合同段工程位于乡村公路段,为原村道泥结路面。(三)气候条件本合同段施工地区属四川盆地中亚热带湿润气候区,温暖潮湿,平均年降雨量为1243.80mm。雨季平均开始于5月21日前后,平均结束于9月14日前后;一次降雨持续最长日数20天。(四)设计标准公路等级: 农村公路设计车速: 15Km/h路基宽度:4.5m/6.5m路面宽度:4.0m/6.0m路面类型:

6、 沥青混凝土路面路面设计荷载:BZZ-100设计年限:6年桥涵及挡防工程设计荷载: 公路II级设计洪水频率: 路基和小桥涵1/25(五)工程承包范围及主要工程数量本项目承包范围为公路土石方工程,包括平整场地、临时电力线路、路基挖方、路基填方、挡土墙、盖板涵。主要工程数量为:1、路基工程:挖土方1972m3,挖石方845M3,路基填筑359m3,挡土墙浆砌卵石2784.17m。浆砌卵石石边沟640.07m。涵洞2个。三、 施工管理力量及劳动力安排(一)项目管理机构根据合同任务和工期要求,立即组织成立施工现场管理机构,全面组织,实施本合同段工程的管理。施工组织机构框图见后。(二)施工区段划分及人员

7、配备1、施工区段划分 根据本合同段任务分布状况和工期要求,我公司安排为两个施工段:以K0800为界分两个施工段, K0000至K800为第一施工段,K0800至线路终点为第二施工段。根据分项工程情况划分路基施工队、挡墙及边沟施工队、桥涵施工队及设施管线施工队。2、劳动力组织和人员配备 根据本合同段分项工程施工强度和施工方法,通过计算分析汇总平衡,工种分为技术工和一般普工两种:技术工程主要有施工机械、运输车辆司机、钢筋工、木工、电工、水泥工、电焊工,依据施工进度计划及工程数量,投入本工程施工的劳动力按以下几点安排:(1) 路基工程以机械施工为主,人工配合;劳动力投入主要以机械 工、普工为主。(2

8、) 路面工程以机械施工为主,主要为机械工、运输工、泥水工、电工、模板工、钢筋工、普工。(3) 桥涵工程:沟槽开挖、石盖板安装以人工为主,主要为石工、普工等。(4) 设施管线工程:主要为安装工、电焊工、汽吊工、电工及普工等。(人员数量安排详见下表)劳动力数量表种类数量机械工15钢筋工4木工、模板工10电工2石工15泥水工20电焊工4普工20四、 施工机械设备配置根据本合同段工程项目和主要工程数量,主要施工设备大体可为以下几类:(1)路基挖方开挖机械;(2)路基填方机械;(3)安全设施施工机械。五、 施工组织方案(一) 施工准备为确保优质高效完成本合同段的各项工程,自进场的第一天起,我部将统筹安排

9、,科学调度,全面展开开工前的各项准备工作。1、行政准备为了能使各项工程的施工顺利进行,进场后,积极同业主及土建施工队伍等相关部门取得联系,主动征求各部门的意见和建议,在业主的帮助下,取得各方面的更多支持,使得本合同段各项工程的施工能够在一个和谐、友好的氛围中顺利展开。2、技术准备(1)测量准备开工前的定线复测是各项工程开工的前提,它对工程质量有着直接的影响,为确保复测精度,由对测量有着丰富经验的专职测量工程师负责,在现场交接主要控制桩点和获得相关的测量资料后,迅速组织对合同段进行定线测量,主动处理好同相邻标段的衔接。视各项工程的实际情况,增设复测成果的护桩图,并书面上报监理和业主审核,并对前期

10、开工的分项工程及路线边桩测量放样,为各分项工程的开工打下良好基础。(2)技术资料准备在项目总工的主持下,召集全体技术人员认真仔细地阅读、审核图纸,深入细致地领会设计意图,争取设计、监理单位对工程项目作更深一层的技术交底,编制分项工程的作业指导书;全面分析,统筹安排,科学分解工序,合理确定作业循环时间,制定严格的技术交底、技术管理和质检制度,准备好工程日志等各种记录簿和工程检查表格。(3)现场准备在现有的“三通一平”前提下,修建临时设施的同时,安排人员、机械进行本合同段内临时道路修筑,地表清理,为正式开工做好准备。(4)物资准备物资部门在项目经理统一安排下,根据工程的轻重缓急,在业主等有关部门的

11、监督下对急需物资进行采购。在试验监理工程师认可后,部分物资可分期、分批进场,以满足工程需要。(5) 机械准备 挖土机机械碾压机械; 运输设备; 拌种设备; 常规试验设备; 其它机具。(具体详见机械设备表)拟投入的主要工机械设备表序号设备名称型号规格数量国别或产地制造年份定额功率(kw)生产能力1推土机CATD6H1美国2010160KW2挖掘机PC-2002日本20101M33光轮压路机1三明201012T4振动压路机YZJ181三明201012T5小型振动冲击夯1徐州2010.82T6装载机ZL50F-II2福工201162M37砼路面施工成套设备18砼拌和站J8002福州201220M3/

12、H9砼运输车8龙岩200910翻斗车T81510东风20108T11吊车QY161徐工201016T12发电机康明期2福州200030KW13风钻机2三明20025M314根据本标段的实际情况,各种机械按照计划准时进场。设备到位后,由机材部人员负责对所有设备进行全面检修调试。拟投入材料试验、测量、质检仪器设备序号仪器设备名称规格型号单位数量备注1GPS南方型数字全灵锐S86GPS台12水准仪江光DS3台13砼试模150150550套84三米直尺3米把15磅秤500KG台16集料方孔筛套17砂石标准筛套18五米塔尺5米把210灌砂桶150mm200mm台211皮尺50m把2(二)、临时设施工程经认真阅读图纸和现场考察,综合分析本合同工程的分布、工期及交通环境条件后,从节约用地和方便施工的原则出发,对临时工程进行规划,具体如下:1、临时驻地:设在K0800处。2、临时便道:利用现有的施工便道,现场与便道根据实际需要适时修筑。3、砼拌和站及预制场布置拌和站设1台,集中搅拌,与预制场一起。设在K0800处位置。4、施工用水及供电施工现场按照建设单位提供的三通一平,我方只需在施工现场架设临时输电输水线路并搭建备用发电机房即可保证施工用电用水的需要。具体见平面图(三)、施工总体进度计划1、总体计划安排的原则本合同的施工总体计划,以招标文件和本承包人计划投入的资

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
