农村道路硬化工程施工组织设计1.doc

上传人:p** 文档编号:947039 上传时间:2024-05-13 格式:DOC 页数:30 大小:195.89KB
下载 相关 举报
农村道路硬化工程施工组织设计1.doc_第1页
第1页 / 共30页
农村道路硬化工程施工组织设计1.doc_第2页
第2页 / 共30页
农村道路硬化工程施工组织设计1.doc_第3页
第3页 / 共30页
农村道路硬化工程施工组织设计1.doc_第4页
第4页 / 共30页
农村道路硬化工程施工组织设计1.doc_第5页
第5页 / 共30页
农村道路硬化工程施工组织设计1.doc_第6页
第6页 / 共30页
农村道路硬化工程施工组织设计1.doc_第7页
第7页 / 共30页
农村道路硬化工程施工组织设计1.doc_第8页
第8页 / 共30页
农村道路硬化工程施工组织设计1.doc_第9页
第9页 / 共30页
农村道路硬化工程施工组织设计1.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《农村道路硬化工程施工组织设计1.doc》由会员分享,可在线阅读,更多相关《农村道路硬化工程施工组织设计1.doc(30页珍藏版)》请在第壹文秘上搜索。

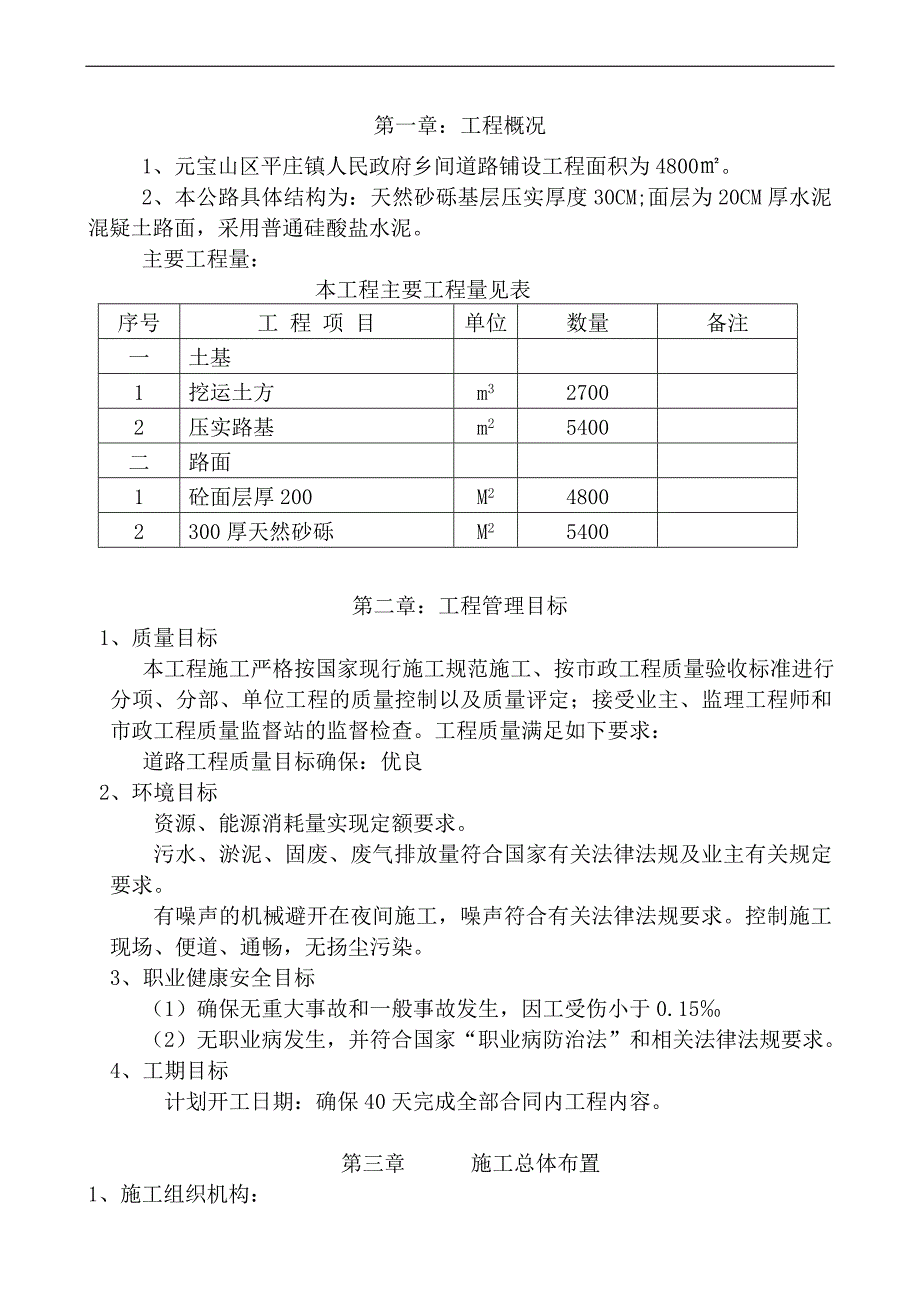

1、第一章:工程概况1、元宝山区平庄镇人民政府乡间道路铺设工程面积为4800。2、本公路具体结构为:天然砂砾基层压实厚度30CM;面层为20CM厚水泥混疑土路面,采用普通硅酸盐水泥。主要工程量: 本工程主要工程量见表 序号工 程 项 目单位数量备注一土基1挖运土方m327002压实路基m25400 二路面1砼面层厚200M248002300厚天然砂砾M25400第二章:工程管理目标1、质量目标 本工程施工严格按国家现行施工规范施工 、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。工程质量满足如下要求: 道路工程质量目标确保

2、:优良2、环境目标 资源、能源消耗量实现定额要求。 污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。 有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。控制施工现场、便道、通畅,无扬尘污染。3、职业健康安全目标 (1)确保无重大事故和一般事故发生,因工受伤小于0.15 (2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。4、工期目标 计划开工日期:确保40天完成全部合同内工程内容。第三章 施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责

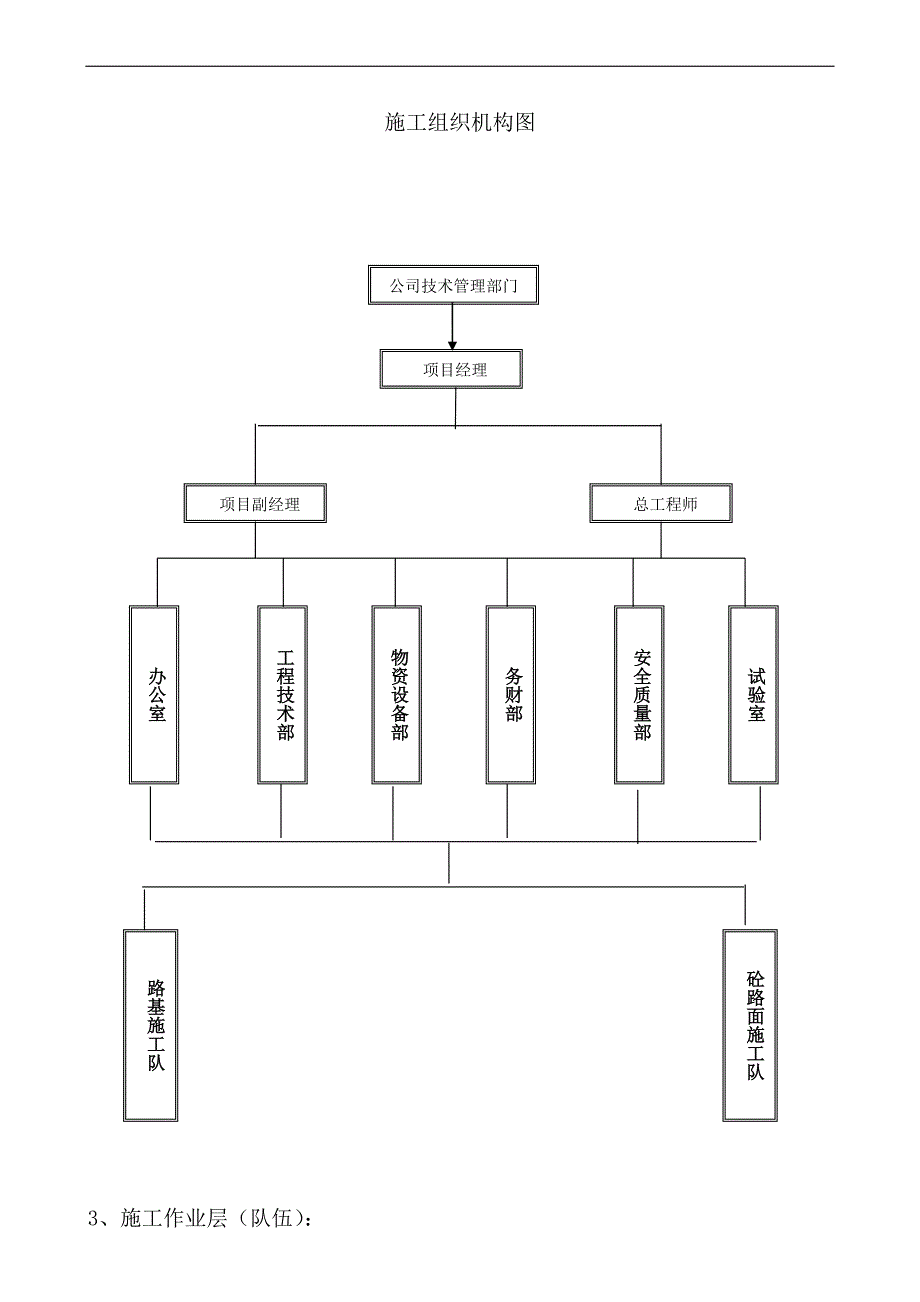

3、人)一人,负责项目的施工技术管理工作。项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。作业层为三个专业施工队担负相应的施工任务。 2、施工段落划分:本工程工期较短,项目任务分散。本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。将全线分成一个流水作业面。施工组织机构图公司技术管理部门 项目经理 总工程师 项目副经理砼路面施工队路基施工队办公室工程技术部物资设备部务财部安全质量部试验室3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互

4、协调,共同创建一流服务,奉献精品工程。具体任务划分:。表 3组织名称划分项目范围路基施工队路槽开挖、路基层施工碾压路面施工队砼路面浇筑、养护4、技术工种及劳动力组织计划: 项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制劳动力计划,包括劳力人数、工程技术要求,进点时间等。 进入现场所有劳动力接受项目经理部的统一管理,统一指挥。劳力进场后,统一组织培训后再上岗。特殊工种一律持证上岗。 经理部根据施工需要,统筹安排现场的劳力,本着需则进,完则退的原则,现场不留闲人,杜绝人为窝工现象,同时尽量减少人员频繁调动。 做好劳动卫生和劳动保护工作,确保施工人员身体健康,合理安排施工人员,加强劳

5、动保护,做好劳动卫生教育及身体检查,建立健全医疗保障措施,制定饮食卫生及营养方案,注意地方病防治。 技术工种及劳动力组织计划见下表:序号工种(职务)人数备注序号工种(职务)人数备注1项目经理111司机122总工112木工43现场副经理113瓦工104技术人员214电工25试验员215电焊工6安质检员116机工47物设员117混凝土工308计财人员118普工209资料员、核算员11910测量工2205施工机械设备机具计划: 合理调配成套的专业化施工机械设备是保证正常施工的重要因素,施工中根据工程需求,首先做好机械设备的选型和配件供应工作,并对工程机械设备进行动态调配。机械设备的管理 (1)建立机

6、械设备管理保障体系 经理部设物资设备部,全面负责标段内的机械设备管理和设备维修,配备专业技术人员。项目队配备机械技术员,负责施工机械的维修保养工作。 (2)制定机械设备保养和检查制度 制定施工机械设备的保养规程、安全操作规程,实行“定机、定人、谁使用谁保管谁保养”制度,操作人员相对稳定,并监督实施,使设备管理有序,维修保养到位。 定期组织机械设备检查,每日施工前和收工后对机械设备例查,对机械设备的状况、性能及各项指标进行核对,不合格的机械设备不得进入施工现场。 每月对机械设备的使用管理情况进行评比,表扬先进,促进落后。以完善的机械设备管理和维修保养保证机械设备效率的充分发挥。 (3)加强设备维

7、修保养管理 加强施工现场机械设备的保养,安排机械设备的维修保养计划,定期对机械设备进行维修保养。成立机械设备应急修理小组,随时维修出现故障的机械。坚持“养修并重、预防为主”的原则,在停工期间,组织维修人员对每台设备进行维修保养。 (4)建立完善的资源保障系统 根据标段内所有的机械设备型号规格,储备充足的常用机械配件及附属油料(润滑油、润滑脂、液压油、防冻液等)。与机械设备生产厂家和附属油料生产厂家签订供货合同,保证机械配件和附属油料满足机械维修保养的需要。 (5)坚持正确的使用方法 选择业务技术好、责任心强的操作人员,组织学习机械设备的操作知识、技术,严格遵守机械设备的操作规程,以正确的使用方

8、法保证机械设备的良好运转。主要工程机械设备配置计划详见下表序号设备名称型号规格单位数量技术状态备注1推土机120KW台2完好2履带式挖掘机WY100-1.01m3台1完好3平地机PY160B台1完好4装载机ZL120台2完好5自卸翻斗车4.5T台6完好6振动压路机ZL16B台2完好7砼搅拌机(强制式)QW500台3完好8洒水车CA-10台1完好9电动打夯机台2完好测量设备及管理 配备满足工程施工要求的测量设备,并建立相应的测量设备台帐,按照测量设备控制程序对进场的测量设备进行管理。此项工作由经理部的计量管理人员负责。主要工程试验设备、测量仪器配置计划。 工程试验主要委托市公路工程中心试验室负责

9、,经理部设工地实验室配备专业试验检测人员两名,持证上岗,并保证人员的相对固定。负责原材料试验检验、砼及砂浆配合比的设计选定,对项目队试验检测组的试验项目进行复核检查。项目队设试验检测组,配备常规试验检测仪器设备,负责工地常规试验检测,对工程实施过程中的数据进行监测记录、试件制作、养护及路基密实度检测等。主要工程试验设备、测量仪器配置计划详见表03-4 测量设备的配置见一览表序 号名 称规 格 型 号单 位数 量备 注1经纬仪台12水准仪台23托盘天平付14坍落度筒个15环刀个66钢尺50m把17塔尺把28花杆根39砼试模550*550组46施工平面布置: 熟悉拟建工程的平面位置、规模、埋深、建

10、筑物高度及施工现场条件和施工可利用的现场外部可能提供的施工资源,以便对施工现场的“三通一平”现场临时设施的搭设及地下障碍物的拆除等做出科学合理的安排。 负责施工现场准备的施工人员要深入了解工程情况。熟悉拟建工程的平面位置、规模、埋深、建筑物高度及施工现场条件和施工可利用的现场外部可能提供的施工资源,以便对施工现场的“三通一平”现场临时设施的搭设及地下障碍物的拆除等做出科学合理的安排。 施工现场的供电用水施工前与建设单位协商,确认所需水、电线路从施工地外部接至协议约定地点,并采取保证施期间连续供水、电的措施。施工队在施工现场就近租用民房设置临时房屋。7施工准备: 开工前进行现场调查,核实施工设计

11、及工程地质情况,进行设计图纸审核。请业主和设计单位进行施工设计交底,把握设计意图,明确设计要求,澄清疑点,做到心中有数。并对现场实际情况对电线杆和路基建筑物作好详细的调查工作,有影响道路施工的提前汇报。经理部内部逐级做好施工技术交底工作,明确各个岗位及人员职责。工地专职试验员,作好开工前的各项试验准备工作。8与建设方和建设方代表的协调: 及时主动向建设方和建设方代表通报工作情况,并与建设方和建设方代表协商工作事项,商定议事规则及程序确定例会制度,同时还要协助建设方办理开工前的各项审批手续及落实现场施工条件,并与建设方商定施工场地、临时设施的总体规划方案。 9与供应商的协调: 施工前对大宗材料的

12、采购方式,供应渠道做出妥当的安排。选择和落实不同材料的采购供应模式,做好进货计划并及时与供货商联系确认供货时间和均衡供货方案,以达到“确保质量、满足需要、降低成本”的原则。10工程测量: 施工测量是工程施工的基础性工作,项目经理部组织由专业测量人员组成的工地测量组,对基准点进行系统复核,引测控制桩,为道路定位放线及施工过程控制、沉降观测打好基础,施工测量的成果应作为竣工资料归档管理并报监理工程师审查。 施工测量仪器应按计量法标准进行计量管理,并附有按期检定的合格标识和使用标识,确保仪器的使用有效性和测量精度。第四章、主要施工方法1、总体施工方法 土基层清理:挖掘机清理,翻斗车运出现场。 天然砂

13、砾;翻斗车运输、压路机碾压压实。砼面层:采用按路砼厚度选择路面专用钢模板,钢模板按高程控制线立模采用混凝土搅拌机拌制砼,专用混凝土翻斗车运输。路面砼一次成型机械成型抹光。 2、总体施工原则 搞好目标规划:确定质量、投资、进度控制目标,围绕三大目标制定切实可行的各类计划及实施性施工组织设计,满足业主的要求。同时满足设计和相关适用标准的要求,施工过程中严格按计划和施工组织设计进行控制,以最终实现对业主的承诺。 3、分部、分项工程具体施工方案与技术措施土基 (1)施工准备 施工前根据业主及设计交桩,放样出路基开挖边线;做好截水沟以排除路堑土方边坡地表水,避免对边坡坡面的冲刷。便道应畅通,为开挖运输创造有利条件。 (2)土方开挖 开挖道路施工,开挖顺序自上而下分层进行,采用挖掘机、自卸汽车联合作业开挖, 不得乱挖、超挖或掏洞取土。开挖至新建道路路床标高后,采用压路机按照规范要求进行碾压。 (3)土基质量检验 路基的路

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
